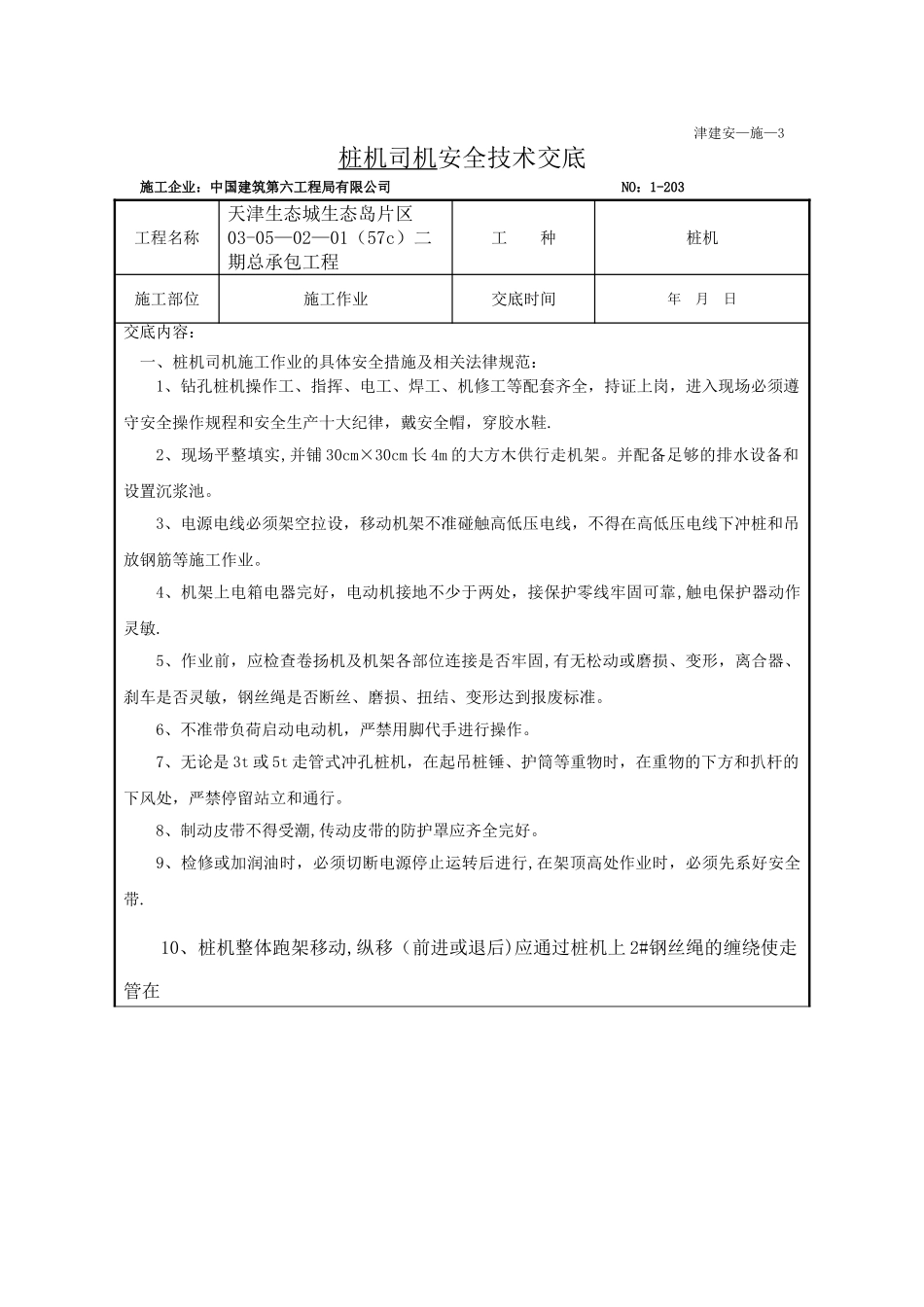

津建安—施—3桩机司机安全技术交底施工企业:中国建筑第六工程局有限公司 NO:1-203工程名称天津生态城生态岛片区03-05—02—01(57c)二期总承包工程 工 种桩机施工部位施工作业交底时间年 月 日交底内容:一、桩机司机施工作业的具体安全措施及相关法律规范:1、钻孔桩机操作工、指挥、电工、焊工、机修工等配套齐全,持证上岗,进入现场必须遵守安全操作规程和安全生产十大纪律,戴安全帽,穿胶水鞋
2、现场平整填实,并铺 30cm×30cm 长 4m 的大方木供行走机架
并配备足够的排水设备和设置沉浆池
3、电源电线必须架空拉设,移动机架不准碰触高低压电线,不得在高低压电线下冲桩和吊放钢筋等施工作业
4、机架上电箱电器完好,电动机接地不少于两处,接保护零线牢固可靠,触电保护器动作灵敏
5、作业前,应检查卷扬机及机架各部位连接是否牢固,有无松动或磨损、变形,离合器、刹车是否灵敏,钢丝绳是否断丝、磨损、扭结、变形达到报废标准
6、不准带负荷启动电动机,严禁用脚代手进行操作
7、无论是 3t 或 5t 走管式冲孔桩机,在起吊桩锤、护筒等重物时,在重物的下方和扒杆的下风处,严禁停留站立和通行
8、制动皮带不得受潮,传动皮带的防护罩应齐全完好
9、检修或加润油时,必须切断电源停止运转后进行,在架顶高处作业时,必须先系好安全带

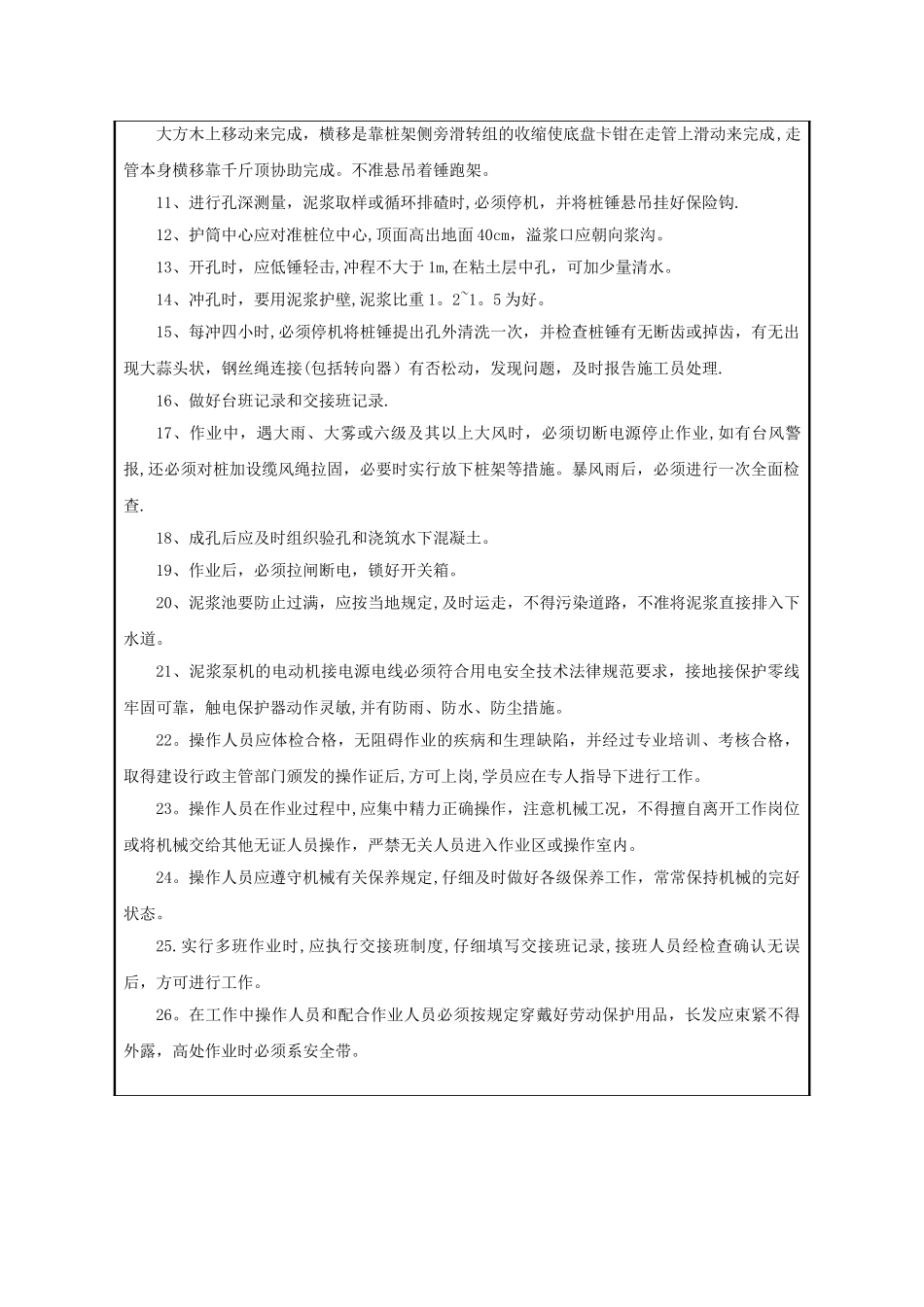

10、桩机整体跑架移动,纵移(前进或退后)应通过桩机上 2#钢丝绳的缠绕使走管在大方木上移动来完成,横移是靠桩架侧旁滑转组的收缩使底盘卡钳在走管上滑动来完成,走管本身横移靠千斤顶协助完成
不准悬吊着锤跑架
11、进行孔深测量,泥浆取样或循环排碴时,必须停机,并将桩锤悬吊挂好保险钩
12、护筒中心应对准桩位中心,顶面高出地面 40cm,溢浆口应朝向浆沟
13、开孔时,应低锤轻击,冲程不大于 1m,在粘土层中孔,可加少量清水
14、冲孔时,要用泥浆护壁,泥浆比重 1
