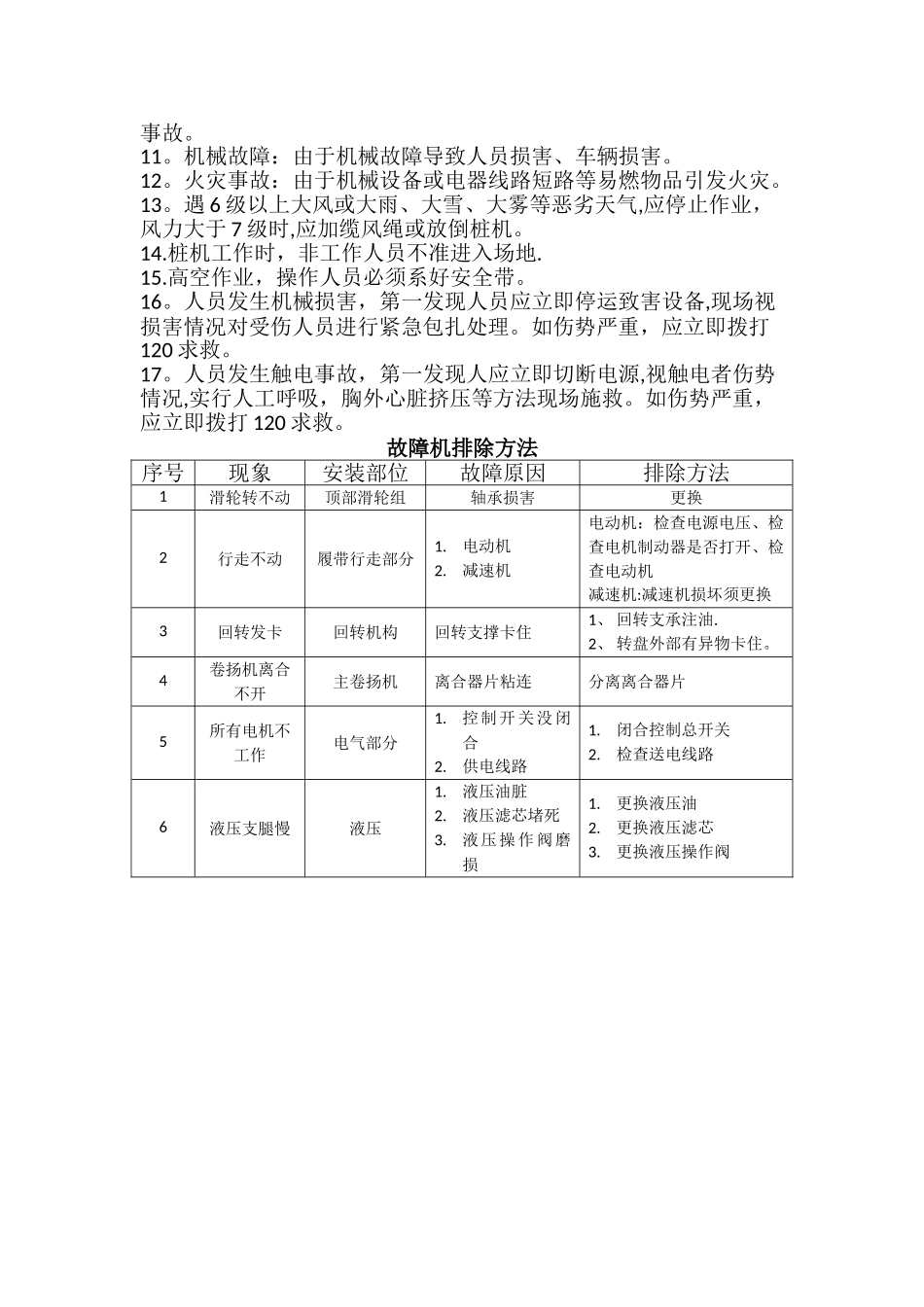

桩机操作规程1。首先必须熟悉操纵室内控制手柄、按钮的作用,说明如下:(1)合上电源开关.(2)按下按钮开关。(3)钻杆、吊料、卷扬、行走机构、回转、斜撑调整、液压系统、控制开关手把的操作见操纵室内标志.2。试运行前的检查、准备工作。(1)检查电源、电压,额定电压为 380V,压降不得超过 5.(2)检查桩架各部位电机、电器元件的接线。(3)检查液压泵、阀、油管有否漏油及损坏.(4)立柱导轨涂上润滑油油脂,并检查导轨磨损情况。(5)检查各部位螺栓是否紧固。3。空载试运转(1)启动各部电机,观察各机构、液压系统等是否与标志方向相同,否则应改变电源接线,修正转动及行驶方向。(2)操纵各换向阀,观察各油缸、油管是否正常。4。钻孔、打桩前的运转空载工作正常后,进行带载试车,首先将工作装置挂在桩架上,而后进行起升、行走、回转等,观察是否出现异常现象,如有应及时排除,经多次试运行正常,方可进行钻孔,打桩作业。停工后,每次重新工作前,重复上述工作。5。钻孔、打桩作业须知(1)根据实际情况在立柱顶部安装障碍灯,用于晚间以示警示标志。(2)工作时履带轨道应可靠接地,同时支腿座必须可靠接触地面,施工现场地面过软时,必须铺上钢板防止倾斜.(3)工作时风力大于 6 级,桩机应停止使用,应用油缸做辅助支撑,必要时还应加缆风绳给予固定.(4)钻孔作业时,严禁随意中途停钻,避开出现卡钻事故。导致钻具被埋掉,提不出来。(5)钻杆钻入地下,严禁移动桩架和启动回转机构。(6)拔动沉管加压时,不应使桩架前部抬起。(7)起落桩架前,主卷扬机离合器完全结合。6。桩架行走及移动桩位桩架可利用履带行走和回转机构回转,准确对准桩位并调整桩架位置。桩机的维修与保养1。卷扬机立柱导轨、行走机构、回转机构、斜撑调整机构等各机构、液压系统电气系统,应该做定期检查,按期保养。2。电线电缆接头,油管接头、易碰撞和摩擦处,应加套或用护套保护。3.工作时每日应认真检查下列螺栓、螺母是否松动。(1)钻杆间的连接锥销(2)平台间的连接螺栓(3)立柱及斜撑等的连接螺栓。4。工作时按相关技术要求检查各钢丝绳磨损情况及各绳夹紧固是否可靠,不符合要求的要及时处理.5。本机运转是采纳减速机,需观察内部润滑油是否达到规定油面,若有不足应加注 HJ-(GB443—64)机械油,工作时其油面处于透气塞孔之下。6。回转机构大小齿轮须加钙基润滑油脂。7.液压系统油箱、油泵、操纵阀应保持清洁.第一次换油时间为 200 小时,以后每 100...
