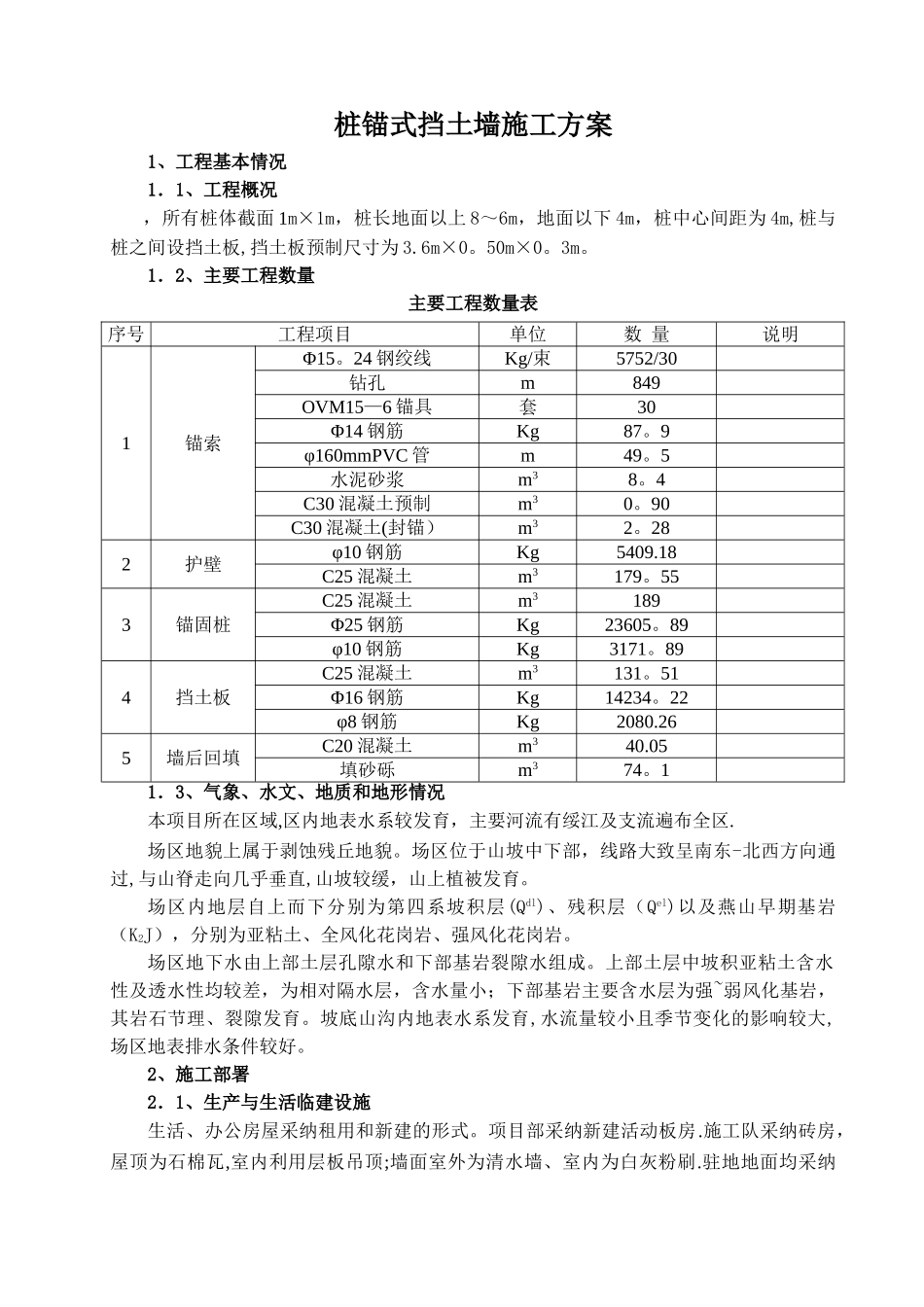

桩锚式挡土墙施工方案1、工程基本情况1.1、工程概况,所有桩体截面 1m×1m,桩长地面以上 8~6m,地面以下 4m,桩中心间距为 4m,桩与桩之间设挡土板,挡土板预制尺寸为 3

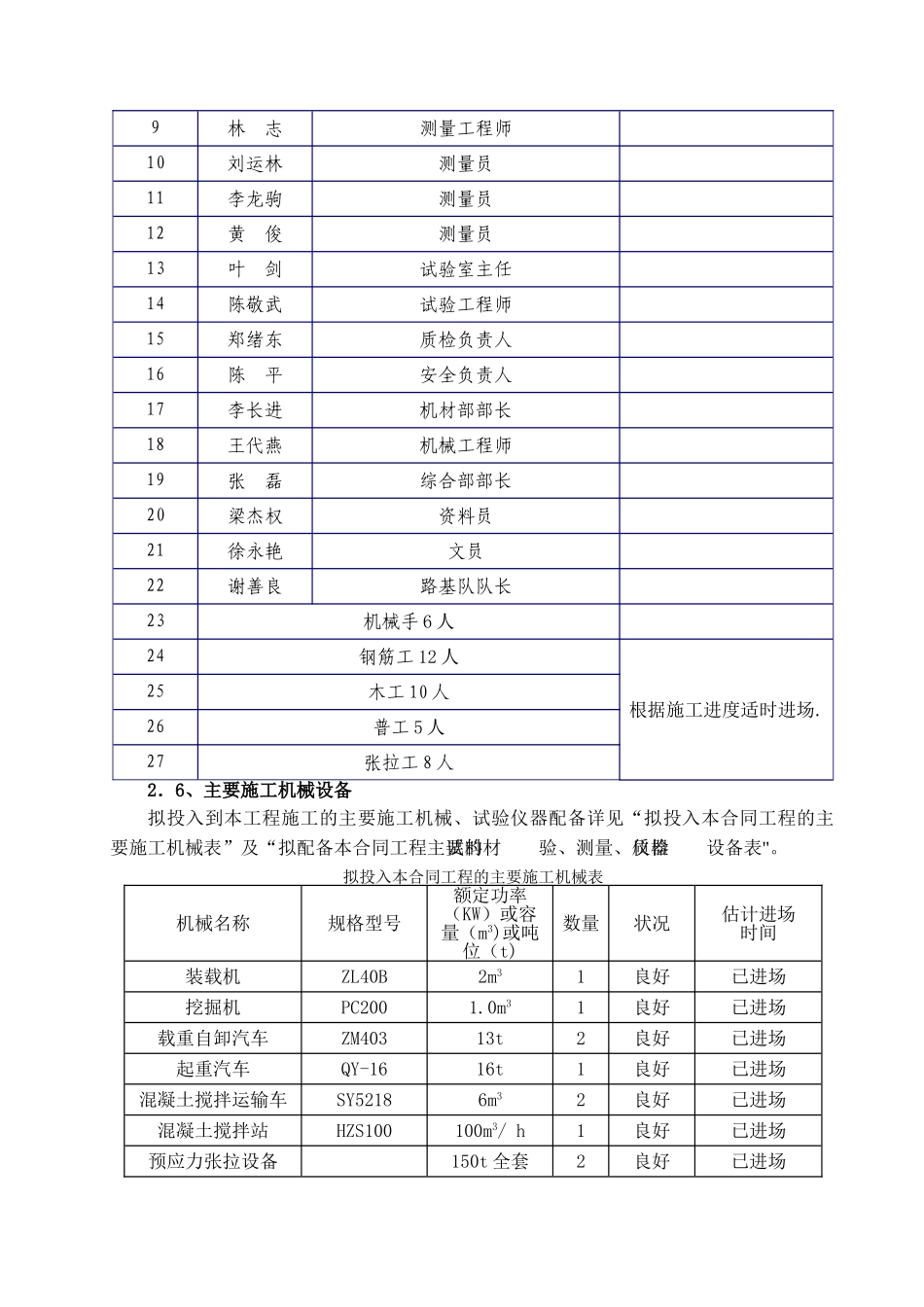

1.2、主要工程数量主要工程数量表序号工程项目单位数 量说明1锚索Φ15
24 钢绞线Kg/束5752/30钻孔m849OVM15—6 锚具套30Φ14 钢筋Kg87
9φ160mmPVC 管m49
5水泥砂浆m38
4C30 混凝土预制m30
90C30 混凝土(封锚)m32
282护壁φ10 钢筋Kg5409
18C25 混凝土m3179
553锚固桩C25 混凝土m3189Φ25 钢筋Kg23605
89φ10 钢筋Kg3171
894挡土板C25 混凝土m3131
51Φ16 钢筋Kg14234
22φ8 钢筋Kg2080
265墙后回填C20 混凝土m340
05填砂砾m374
11.3、气象、水文、地质和地形情况本项目所在区域,区内地表水系较发育,主要河流有绥江及支流遍布全区
场区地貌上属于剥蚀残丘地貌
场区位于山坡中下部,线路大致呈南东-北西方向通过,与山脊走向几乎垂直,山坡较缓,山上植被发育
场区内地层自上而下分别为第四系坡积层(Qdl)、残积层(Qel)以及燕山早期基岩(K2J),分别为亚粘土、全风化花岗岩、强风化花岗岩
场区地下水由上部土层孔隙水和下部基岩裂隙水组成
上部土层中坡积亚粘土含水性及透水性均较差,为相对隔水层,含水量小;下部基岩主要含水层为强~弱风化基岩,其岩石节理、裂隙发育
坡底山沟内地表水系发育,水流量较小且季节变化的影响较大,场区地表排水条件较好

2、施工部署2.1、生产与生活临建设施生活、办公房屋采纳租用和新建的形式
项目部采纳新建活动板房
施工队采纳砖房,屋顶为石棉瓦,室内利用层板吊顶;墙面室外为清水墙、室内为白灰粉刷
