电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

灌注桩施工质量控制措施

灌注桩施工质量控制措施_第1页
1/9
灌注桩施工质量控制措施_第2页
2/9
灌注桩施工质量控制措施_第3页
3/9

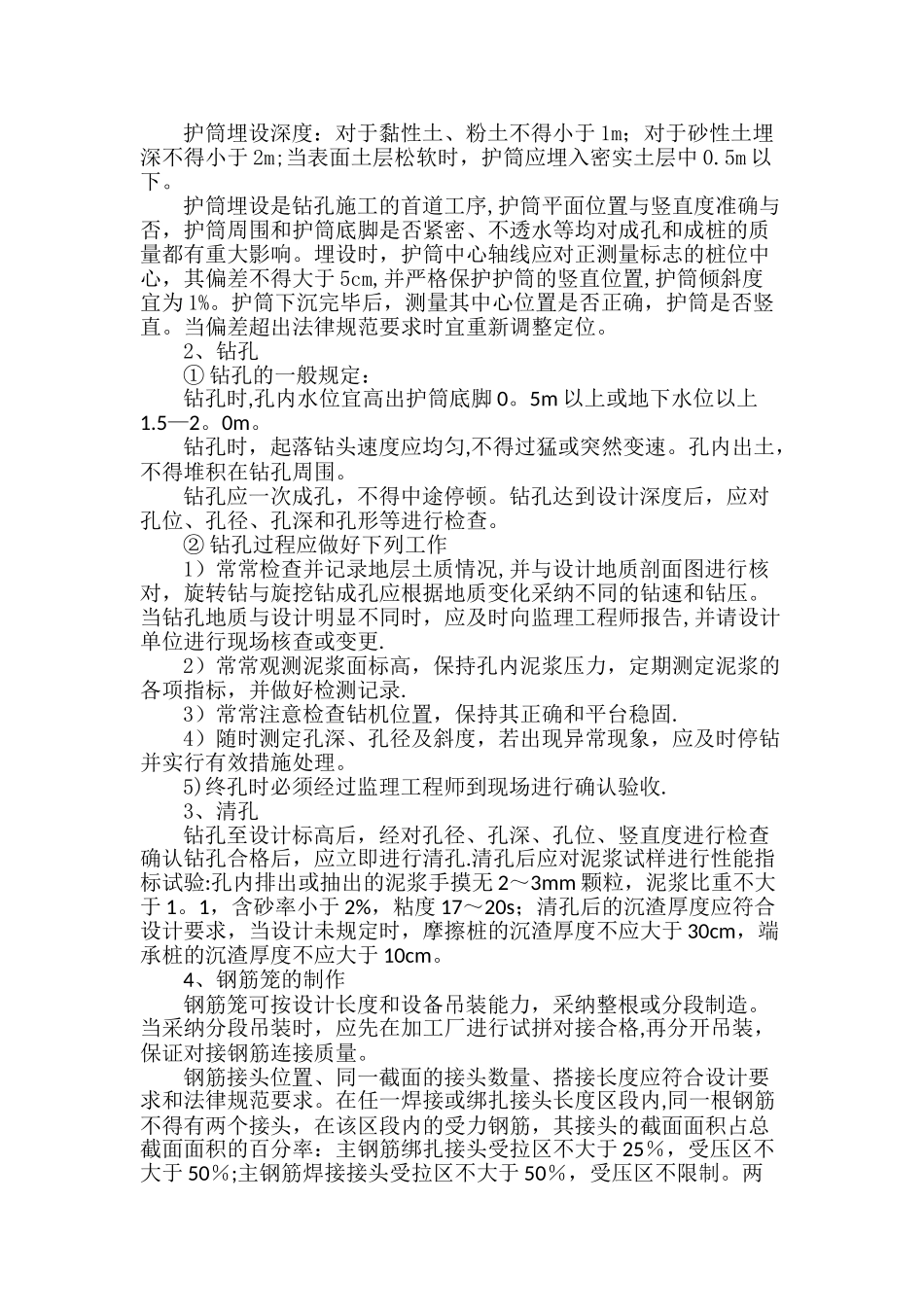

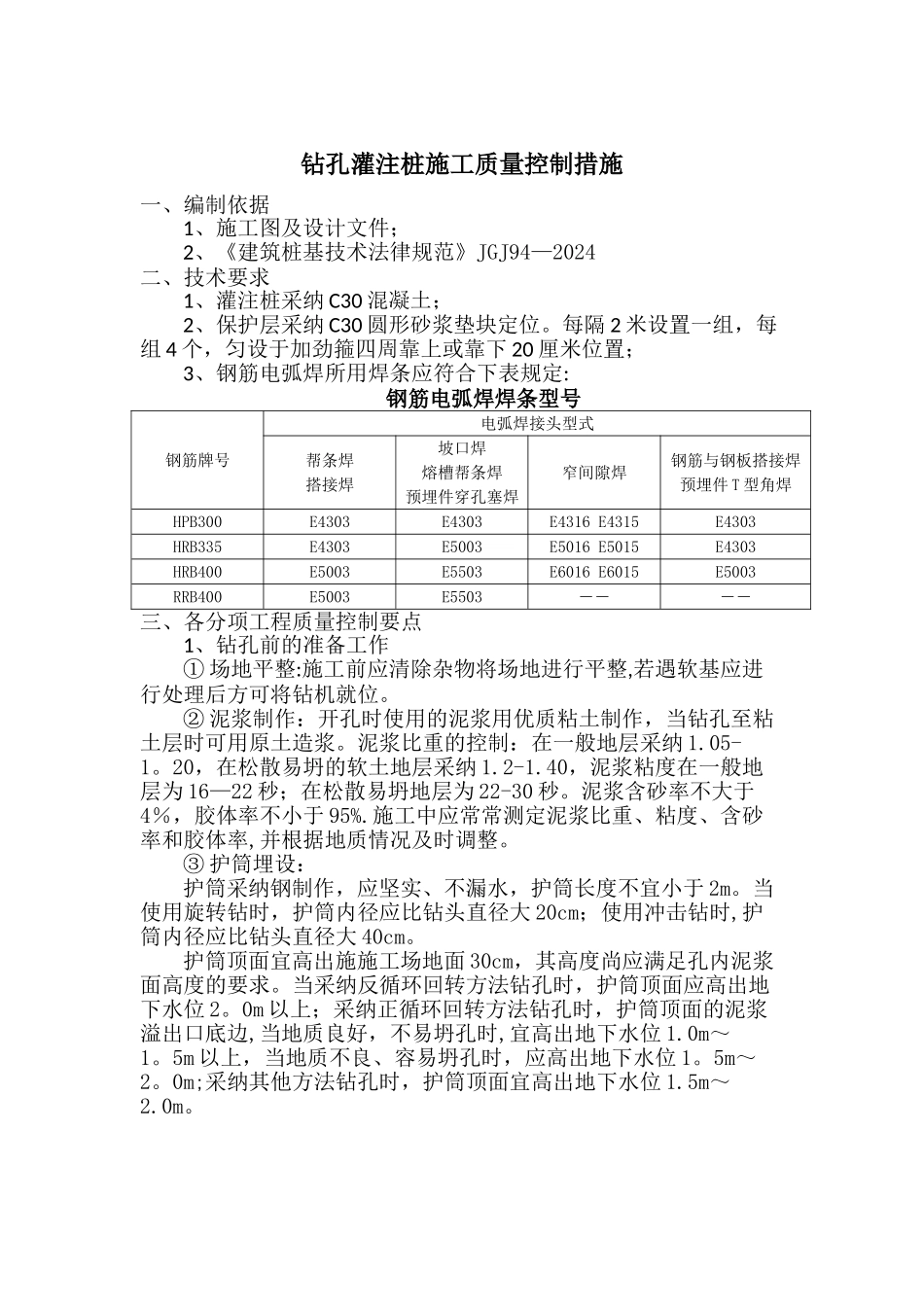

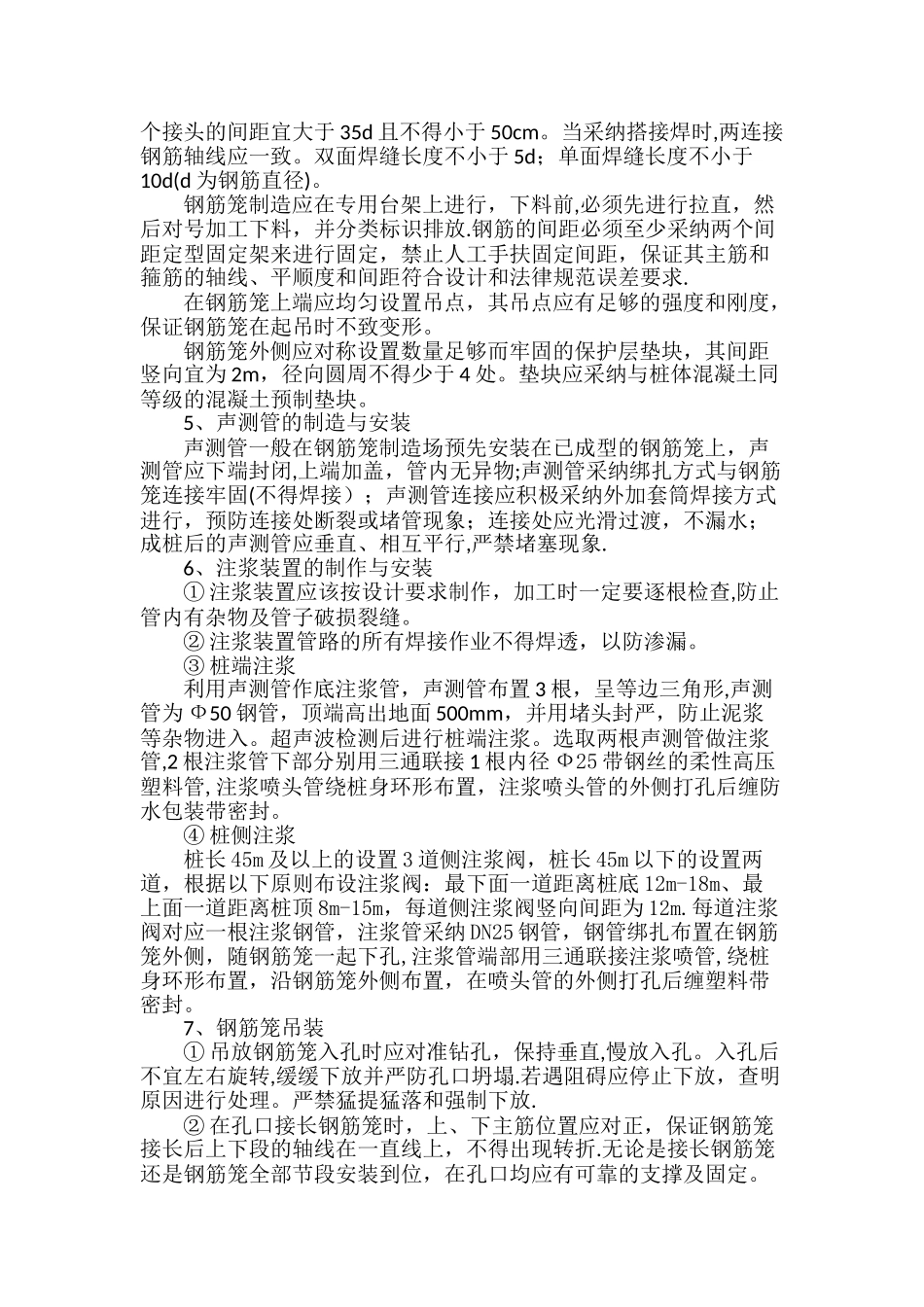

钻孔灌注桩施工质量控制措施一、编制依据1、施工图及设计文件;2、《建筑桩基技术法律规范》JGJ94—2024二、技术要求1、灌注桩采纳 C30 混凝土;2、保护层采纳 C30 圆形砂浆垫块定位。每隔 2 米设置一组,每组 4 个,匀设于加劲箍四周靠上或靠下 20 厘米位置;3、钢筋电弧焊所用焊条应符合下表规定:钢筋电弧焊焊条型号钢筋牌号电弧焊接头型式帮条焊搭接焊坡口焊熔槽帮条焊预埋件穿孔塞焊窄间隙焊钢筋与钢板搭接焊预埋件 T 型角焊HPB300E4303E4303E4316 E4315E4303HRB335E4303E5003E5016 E5015E4303HRB400E5003E5503E6016 E6015E5003RRB400E5003E5503――――三、各分项工程质量控制要点1、钻孔前的准备工作① 场地平整:施工前应清除杂物将场地进行平整,若遇软基应进行处理后方可将钻机就位。② 泥浆制作:开孔时使用的泥浆用优质粘土制作,当钻孔至粘土层时可用原土造浆。泥浆比重的控制:在一般地层采纳 1.05-1。20,在松散易坍的软土地层采纳 1.2-1.40,泥浆粘度在一般地层为 16—22 秒;在松散易坍地层为 22-30 秒。泥浆含砂率不大于4%,胶体率不小于 95%.施工中应常常测定泥浆比重、粘度、含砂率和胶体率,并根据地质情况及时调整。③ 护筒埋设:护筒采纳钢制作,应坚实、不漏水,护筒长度不宜小于 2m。当使用旋转钻时,护筒内径应比钻头直径大 20cm;使用冲击钻时,护筒内径应比钻头直径大 40cm。护筒顶面宜高出施施工场地面 30cm,其高度尚应满足孔内泥浆面高度的要求。当采纳反循环回转方法钻孔时,护筒顶面应高出地下水位 2。0m 以上;采纳正循环回转方法钻孔时,护筒顶面的泥浆溢出口底边,当地质良好,不易坍孔时,宜高出地下水位 1.0m~1。5m 以上,当地质不良、容易坍孔时,应高出地下水位 1。5m~2。0m;采纳其他方法钻孔时,护筒顶面宜高出地下水位 1.5m~2.0m。护筒埋设深度:对于黏性土、粉土不得小于 1m;对于砂性土埋深不得小于 2m;当表面土层松软时,护筒应埋入密实土层中 0.5m 以下。护筒埋设是钻孔施工的首道工序,护筒平面位置与竖直度准确与否,护筒周围和护筒底脚是否紧密、不透水等均对成孔和成桩的质量都有重大影响。埋设时,护筒中心轴线应对正测量标志的桩位中心,其偏差不得大于 5cm,并严格保护护筒的竖直位置,护筒倾斜度宜为 1%。护筒下沉完毕后,测量其中心位置是否正确,护筒是否竖直。当偏差超出法律规范要求时宜重新调整定位。2、钻孔 ① 钻孔的一般规定:钻孔时,孔内水...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

灌注桩施工质量控制措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
