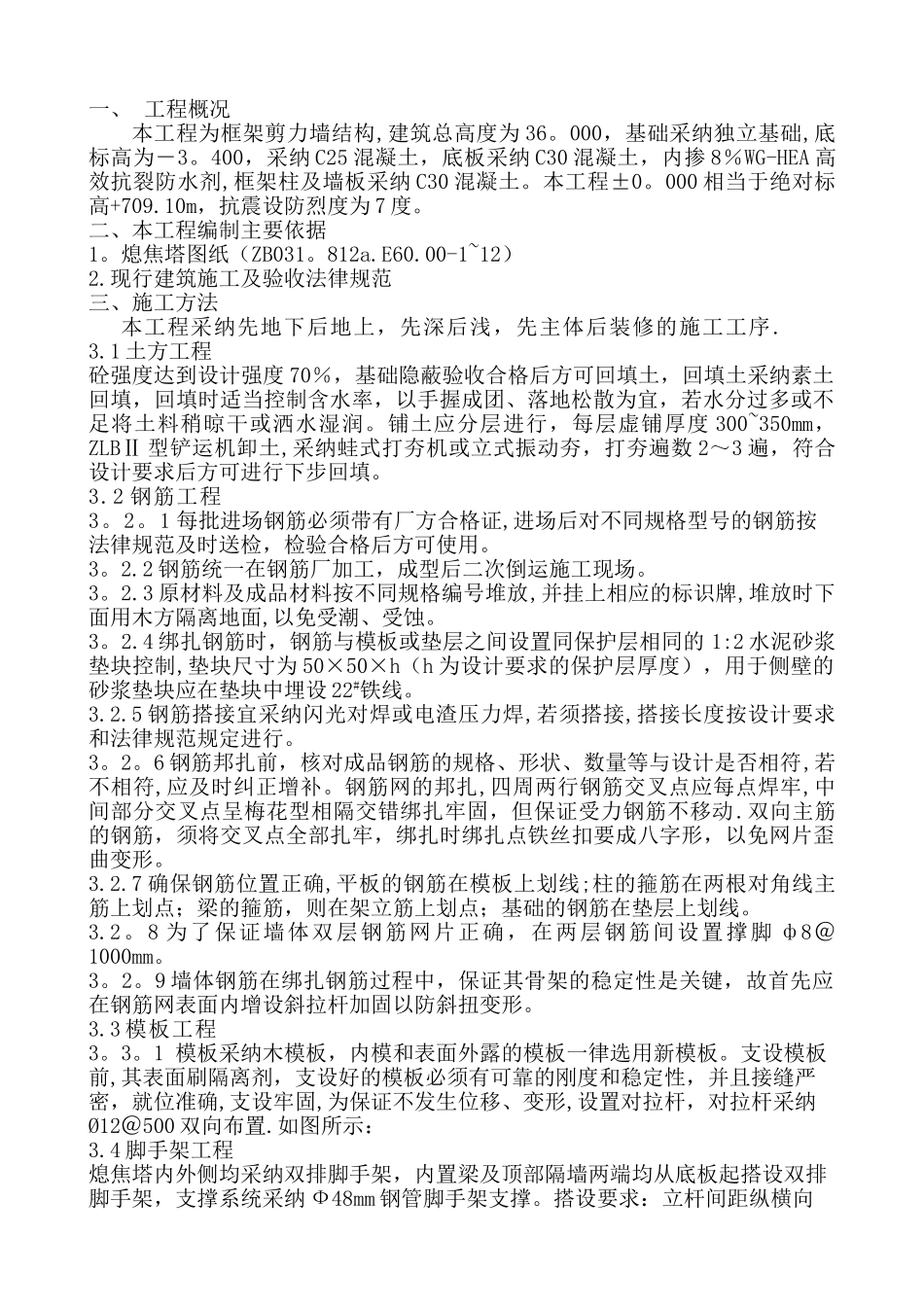

一、 工程概况本工程为框架剪力墙结构,建筑总高度为 36
000,基础采纳独立基础,底标高为-3
400,采纳 C25 混凝土,底板采纳 C30 混凝土,内掺 8%WG-HEA 高效抗裂防水剂,框架柱及墙板采纳 C30 混凝土
000 相当于绝对标高+709
10m,抗震设防烈度为 7 度
二、本工程编制主要依据1
熄焦塔图纸(ZB031
00-1~12)2
现行建筑施工及验收法律规范三、施工方法本工程采纳先地下后地上,先深后浅,先主体后装修的施工工序
1 土方工程砼强度达到设计强度 70%,基础隐蔽验收合格后方可回填土,回填土采纳素土回填,回填时适当控制含水率,以手握成团、落地松散为宜,若水分过多或不足将土料稍晾干或洒水湿润
铺土应分层进行,每层虚铺厚度 300~350mm, ZLBⅡ 型铲运机卸土,采纳蛙式打夯机或立式振动夯,打夯遍数 2~3 遍,符合设计要求后方可进行下步回填
2 钢筋工程3
1 每批进场钢筋必须带有厂方合格证,进场后对不同规格型号的钢筋按法律规范及时送检,检验合格后方可使用
2 钢筋统一在钢筋厂加工,成型后二次倒运施工现场
3 原材料及成品材料按不同规格编号堆放,并挂上相应的标识牌,堆放时下面用木方隔离地面,以免受潮、受蚀
4 绑扎钢筋时,钢筋与模板或垫层之间设置同保护层相同的 1:2 水泥砂浆垫块控制,垫块尺寸为 50×50×h(h 为设计要求的保护层厚度),用于侧壁的砂浆垫块应在垫块中埋设 22#铁线
5 钢筋搭接宜采纳闪光对焊或电渣压力焊,若须搭接,搭接长度按设计要求和法律规范规定进行
6 钢筋邦扎前,核对成品钢筋的规格、形状、数量等与设计是否相符,若不相符,应及时纠正增补
钢筋网的邦扎,四周两行钢筋交叉点应每点焊牢,中间部分交叉点呈梅花型相隔交错绑扎牢固,但保证
