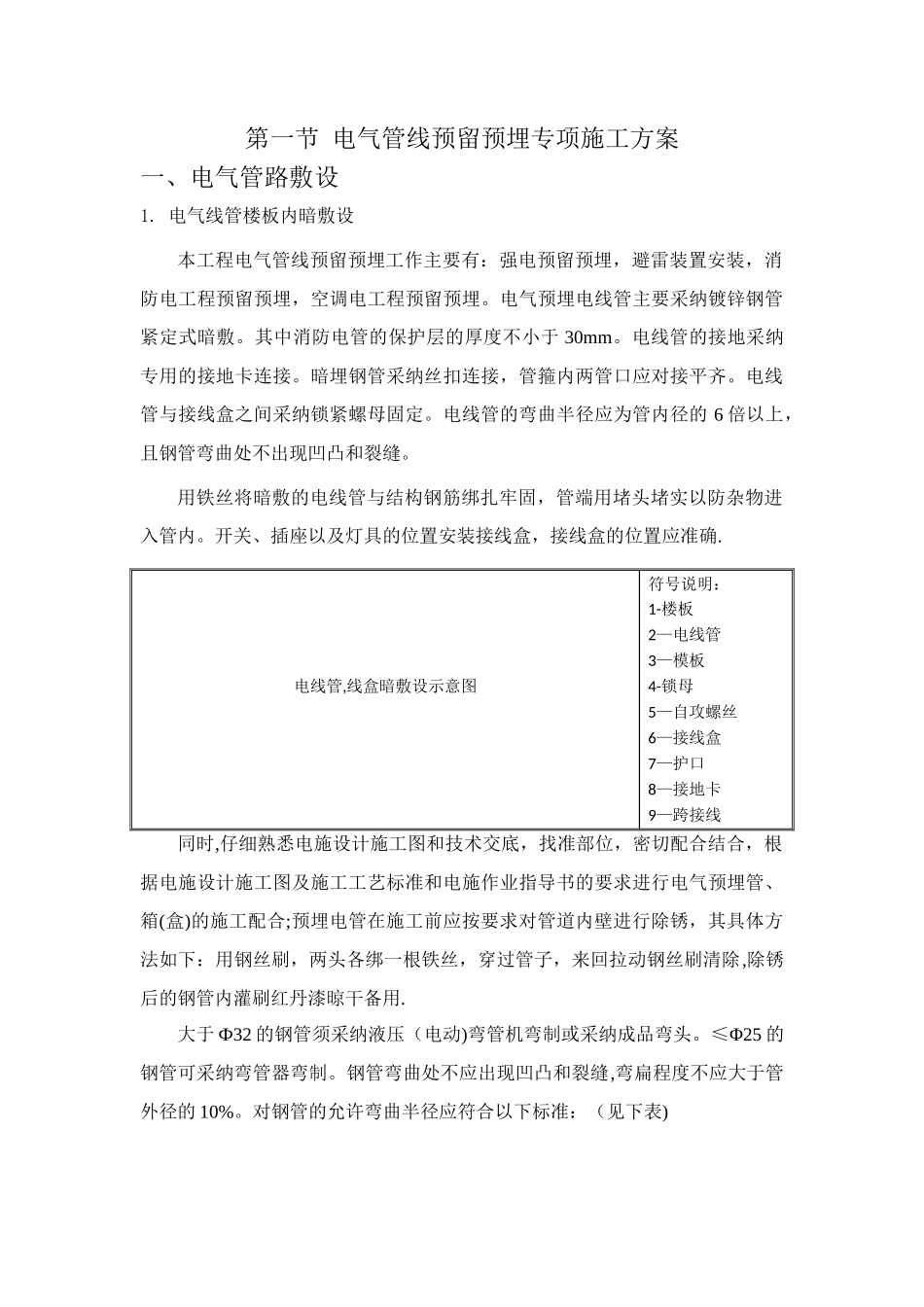

第一节 电气管线预留预埋专项施工方案一、电气管路敷设1
电气线管楼板内暗敷设本工程电气管线预留预埋工作主要有:强电预留预埋,避雷装置安装,消防电工程预留预埋,空调电工程预留预埋
电气预埋电线管主要采纳镀锌钢管紧定式暗敷
其中消防电管的保护层的厚度不小于 30mm
电线管的接地采纳专用的接地卡连接
暗埋钢管采纳丝扣连接,管箍内两管口应对接平齐
电线管与接线盒之间采纳锁紧螺母固定
电线管的弯曲半径应为管内径的 6 倍以上,且钢管弯曲处不出现凹凸和裂缝
用铁丝将暗敷的电线管与结构钢筋绑扎牢固,管端用堵头堵实以防杂物进入管内

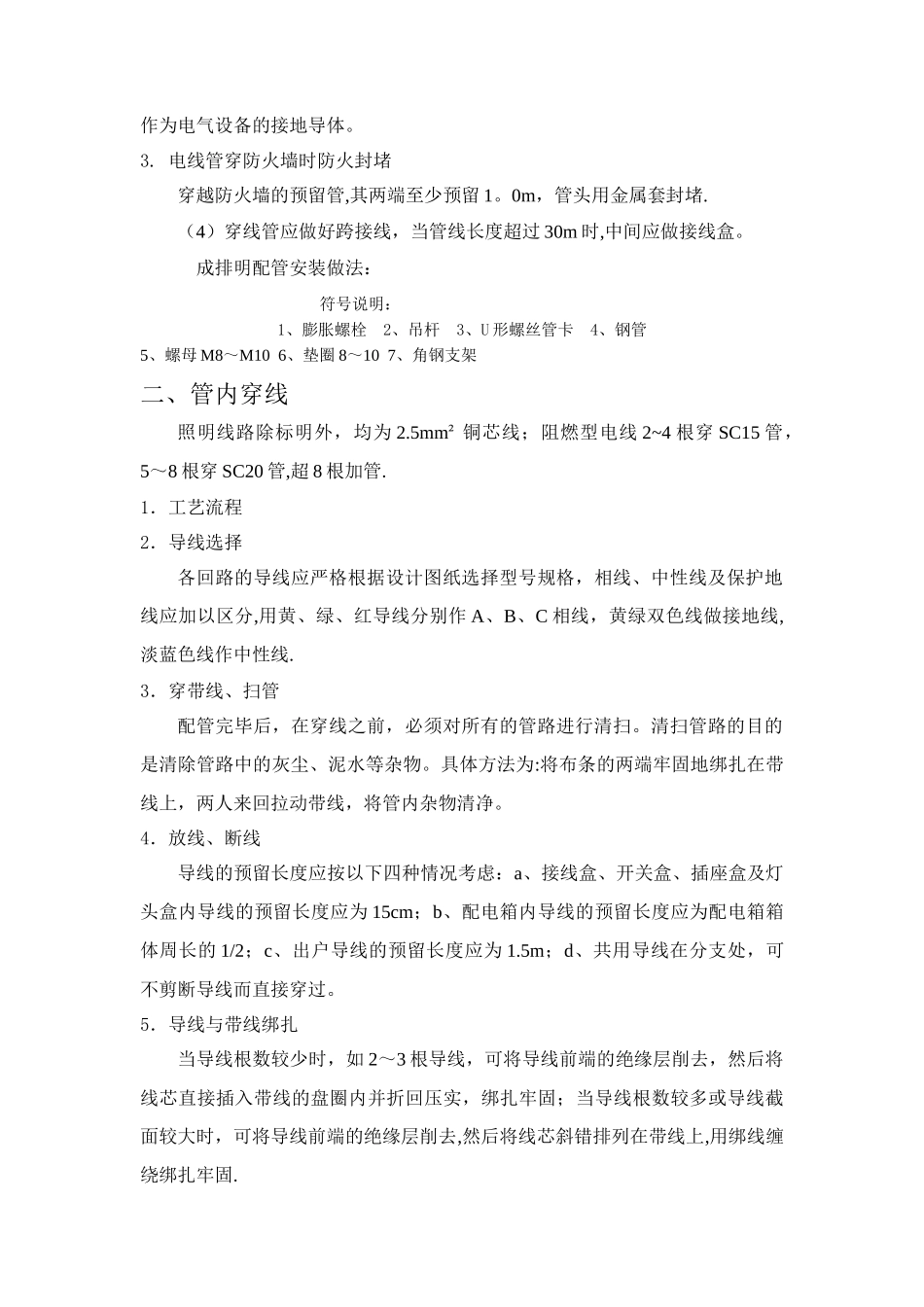

开关、插座以及灯具的位置安装接线盒,接线盒的位置应准确
电线管,线盒暗敷设示意图符号说明:1-楼板2—电线管3—模板4-锁母5—自攻螺丝6—接线盒7—护口8—接地卡9—跨接线同时,仔细熟悉电施设计施工图和技术交底,找准部位,密切配合结合,根据电施设计施工图及施工工艺标准和电施作业指导书的要求进行电气预埋管、箱(盒)的施工配合;预埋电管在施工前应按要求对管道内壁进行除锈,其具体方法如下:用钢丝刷,两头各绑一根铁丝,穿过管子,来回拉动钢丝刷清除,除锈后的钢管内灌刷红丹漆晾干备用
大于 Ф32 的钢管须采纳液压(电动)弯管机弯制或采纳成品弯头
≤Φ25 的钢管可采纳弯管器弯制
钢管弯曲处不应出现凹凸和裂缝,弯扁程度不应大于管外径的 10%

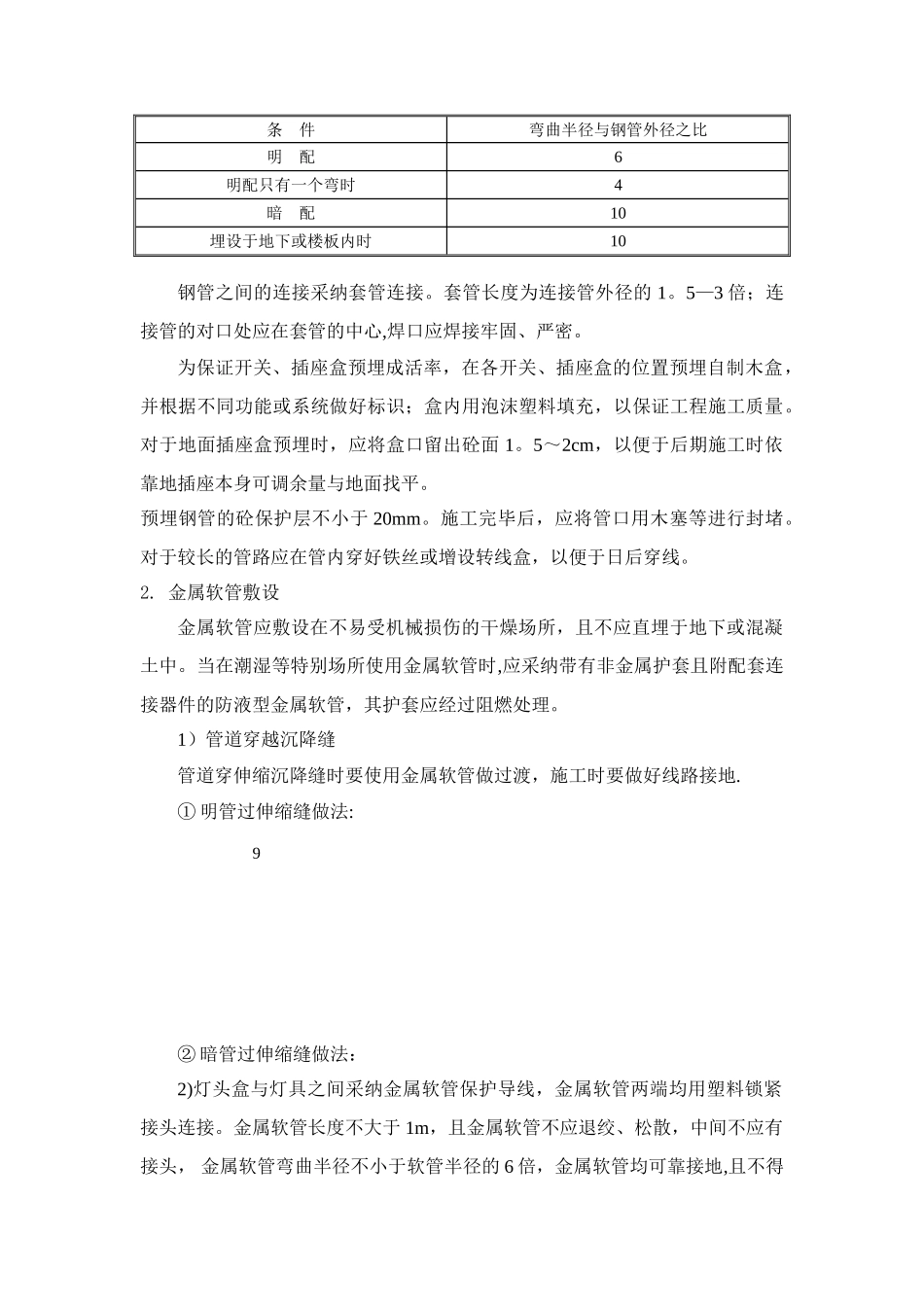

对钢管的允许弯曲半径应符合以下标准:(见下表)钢管之间的连接采纳套管连接
套管长度为连接管外径的 1
5—3 倍;连接管的对口处应在套管的中心,焊口应焊接牢固、严密
为保证开关、插座盒预埋成活率,在各开关、插座盒的位置预埋自制木盒,并根据不同功能或系统做好标识;盒内用泡沫塑料填充,以保证工程施工质量
对于地面插座盒预埋时,应将盒口留出砼面 1
5~2cm,以便于后期施工时依靠地插座本身可调余量与地面找平
预埋钢管的砼保护层不小于
