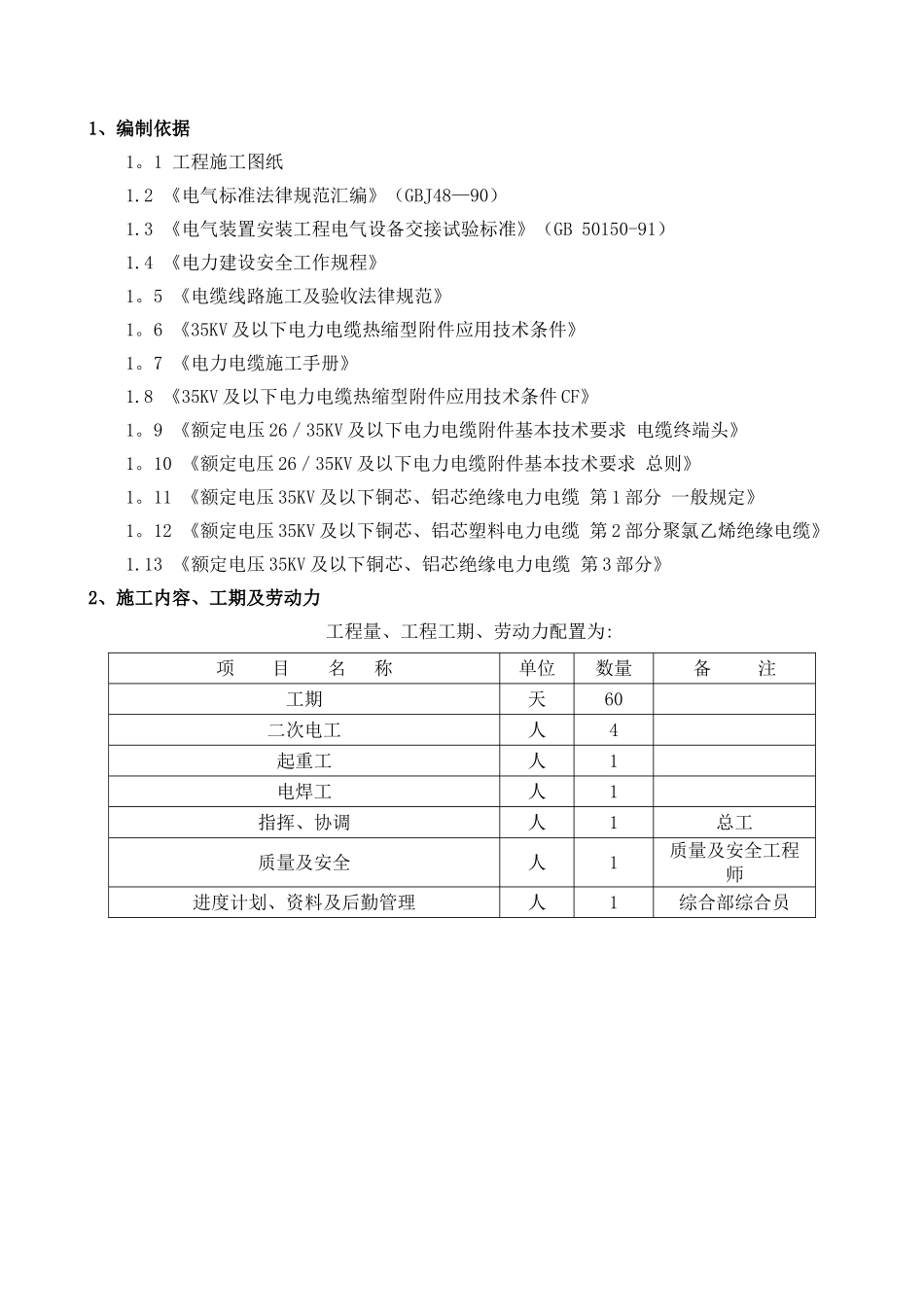

1、编制依据1
1 工程施工图纸1
2 《电气标准法律规范汇编》(GBJ48—90)1
3 《电气装置安装工程电气设备交接试验标准》(GB 50150-91)1
4 《电力建设安全工作规程》1
5 《电缆线路施工及验收法律规范》1
6 《35KV 及以下电力电缆热缩型附件应用技术条件》1
7 《电力电缆施工手册》1
8 《35KV 及以下电力电缆热缩型附件应用技术条件 CF》1
9 《额定电压 26/35KV 及以下电力电缆附件基本技术要求 电缆终端头》1
10 《额定电压 26/35KV 及以下电力电缆附件基本技术要求 总则》1
11 《额定电压 35KV 及以下铜芯、铝芯绝缘电力电缆 第 1 部分 一般规定》 1
12 《额定电压 35KV 及以下铜芯、铝芯塑料电力电缆 第 2 部分聚氯乙烯绝缘电缆》1
13 《额定电压 35KV 及以下铜芯、铝芯绝缘电力电缆 第 3 部分》2、施工内容、工期及劳动力工程量、工程工期、劳动力配置为:项 目 名 称单位数量备 注工期天60二次电工人4起重工人1电焊工人1指挥、协调人1总工质量及安全人1质量及安全工程师进度计划、资料及后勤管理人1综合部综合员3、安装前的准备工作3

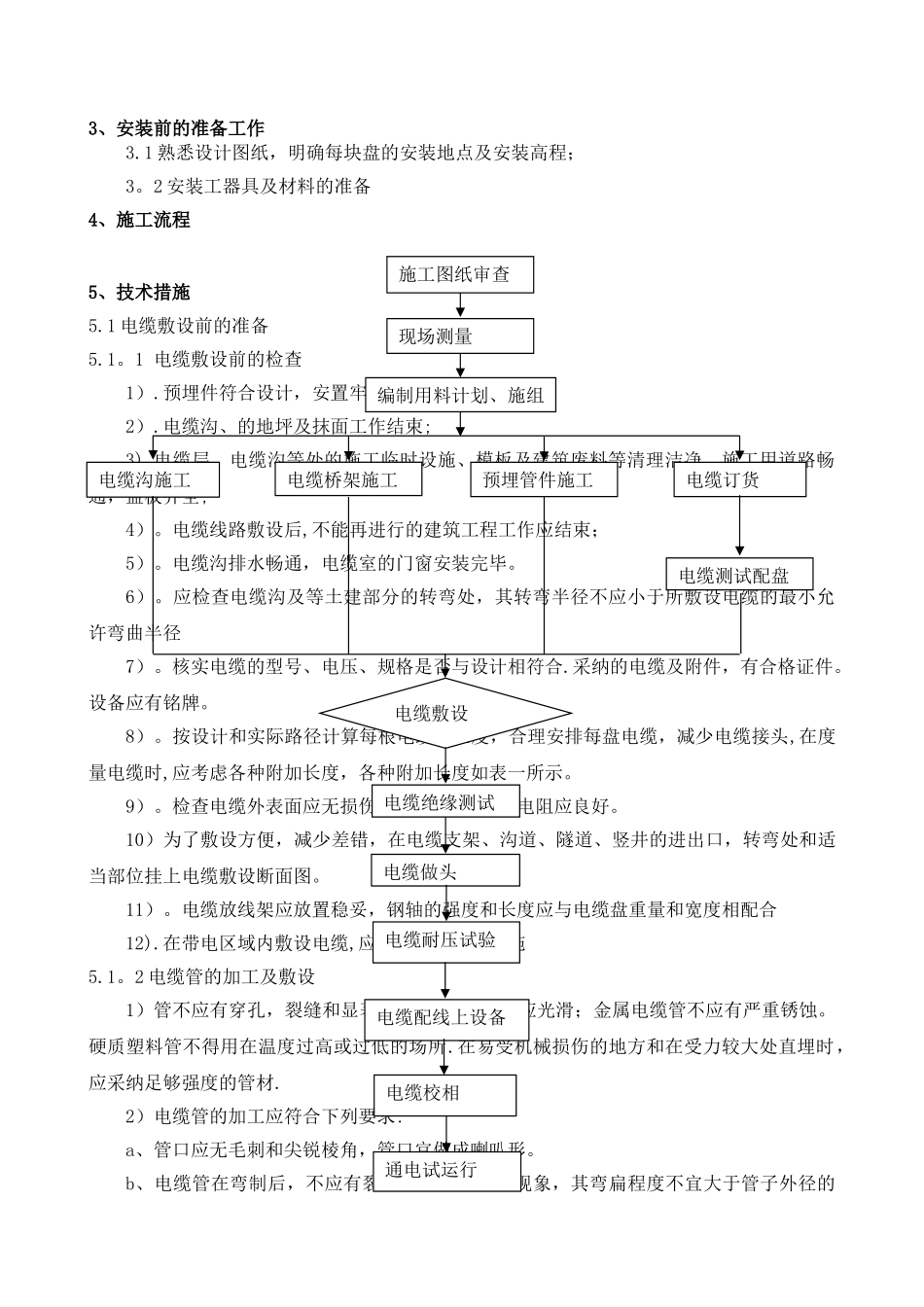

1 熟悉设计图纸,明确每块盘的安装地点及安装高程;3
2 安装工器具及材料的准备4、施工流程 5、技术措施5
1 电缆敷设前的准备5
1 电缆敷设前的检查1)
预埋件符合设计,安置牢固; 2)
电缆沟、的地坪及抹面工作结束; 3)
电缆层、电缆沟等处的施工临时设施、模板及建筑废料等清理洁净,施工用道路畅通,盖板齐全; 4)
电缆线路敷设后,不能再进行的建筑工程工作应结束; 5)
电缆沟排水畅通,电缆室的门窗安装完毕

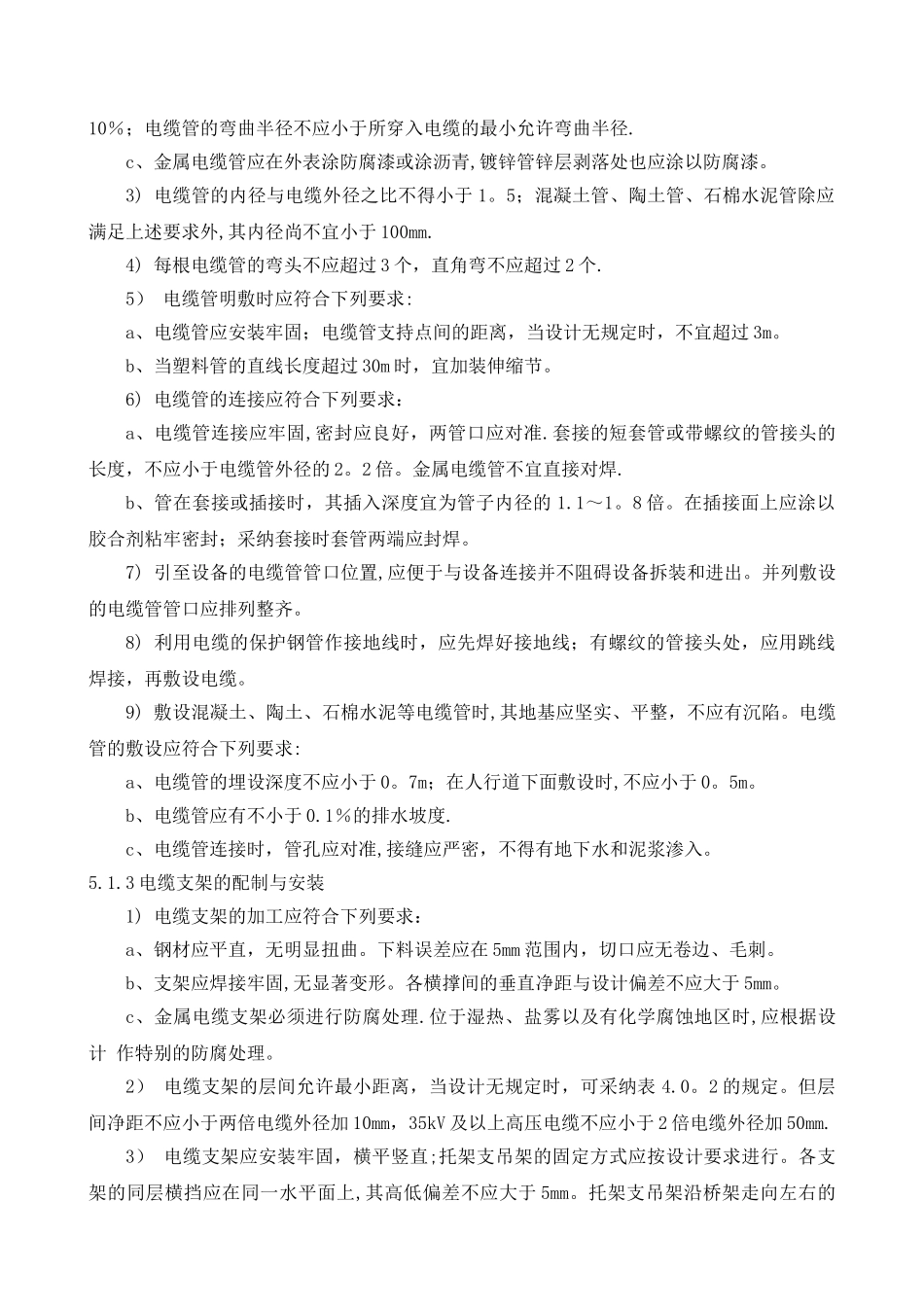

应检查电缆沟及等土建部分的转弯处,其转弯半径不应小于所敷设电缆的最小允许弯曲半径7)
核实电缆的型号、电压、规格是否与设计相符合
