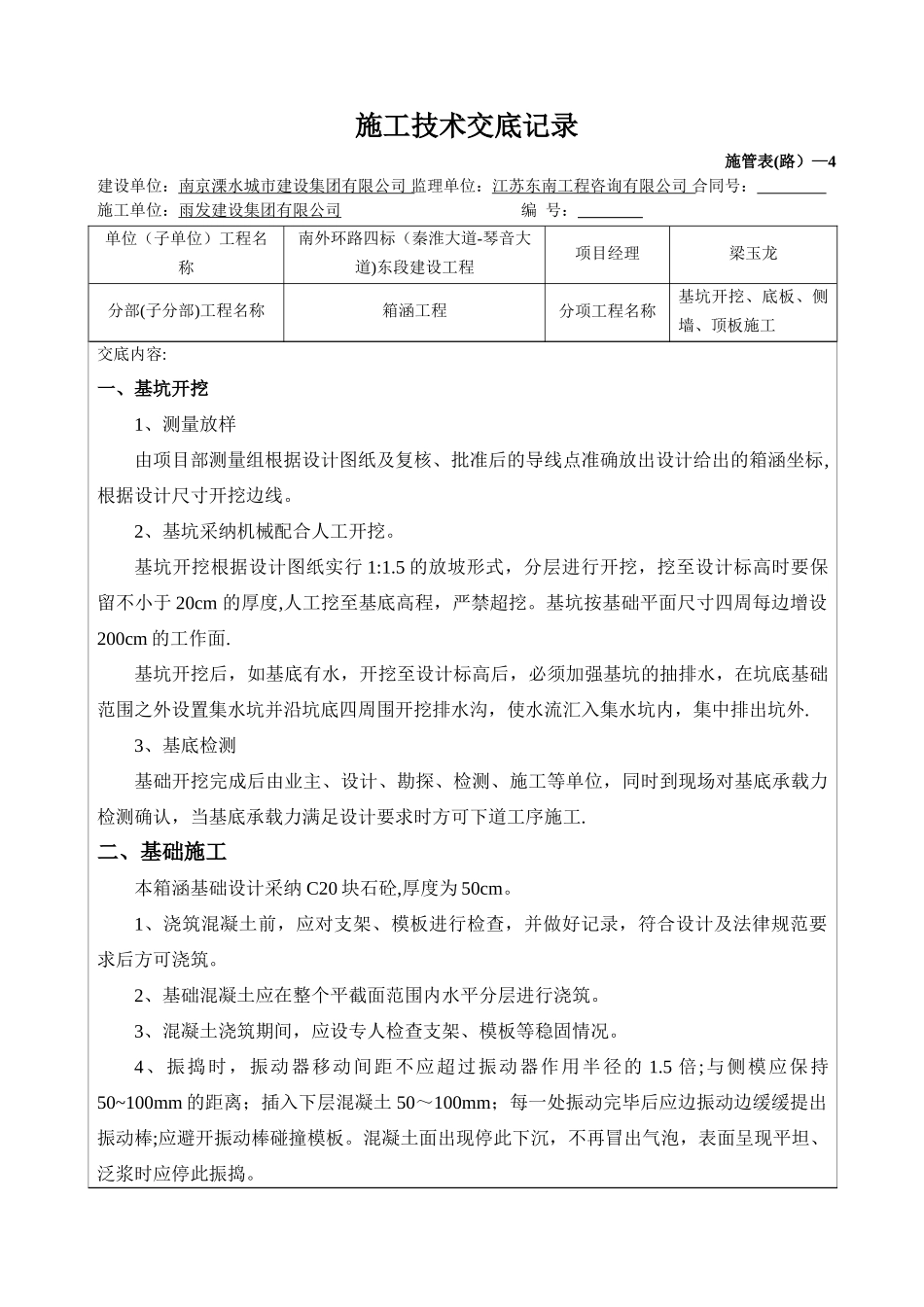

施工技术交底记录施管表(路)—4建设单位:南京溧水城市建设集团有限公司 监理单位:江苏东南工程咨询有限公司 合同号: 施工单位:雨发建设集团有限公司 编 号: 单位(子单位)工程名称南外环路四标(秦淮大道-琴音大道)东段建设工程项目经理梁玉龙分部(子分部)工程名称箱涵工程分项工程名称基坑开挖、底板、侧墙、顶板施工交底内容:一、基坑开挖 1、测量放样 由项目部测量组根据设计图纸及复核、批准后的导线点准确放出设计给出的箱涵坐标,根据设计尺寸开挖边线
2、基坑采纳机械配合人工开挖
基坑开挖根据设计图纸实行 1:1
5 的放坡形式,分层进行开挖,挖至设计标高时要保留不小于 20cm 的厚度,人工挖至基底高程,严禁超挖

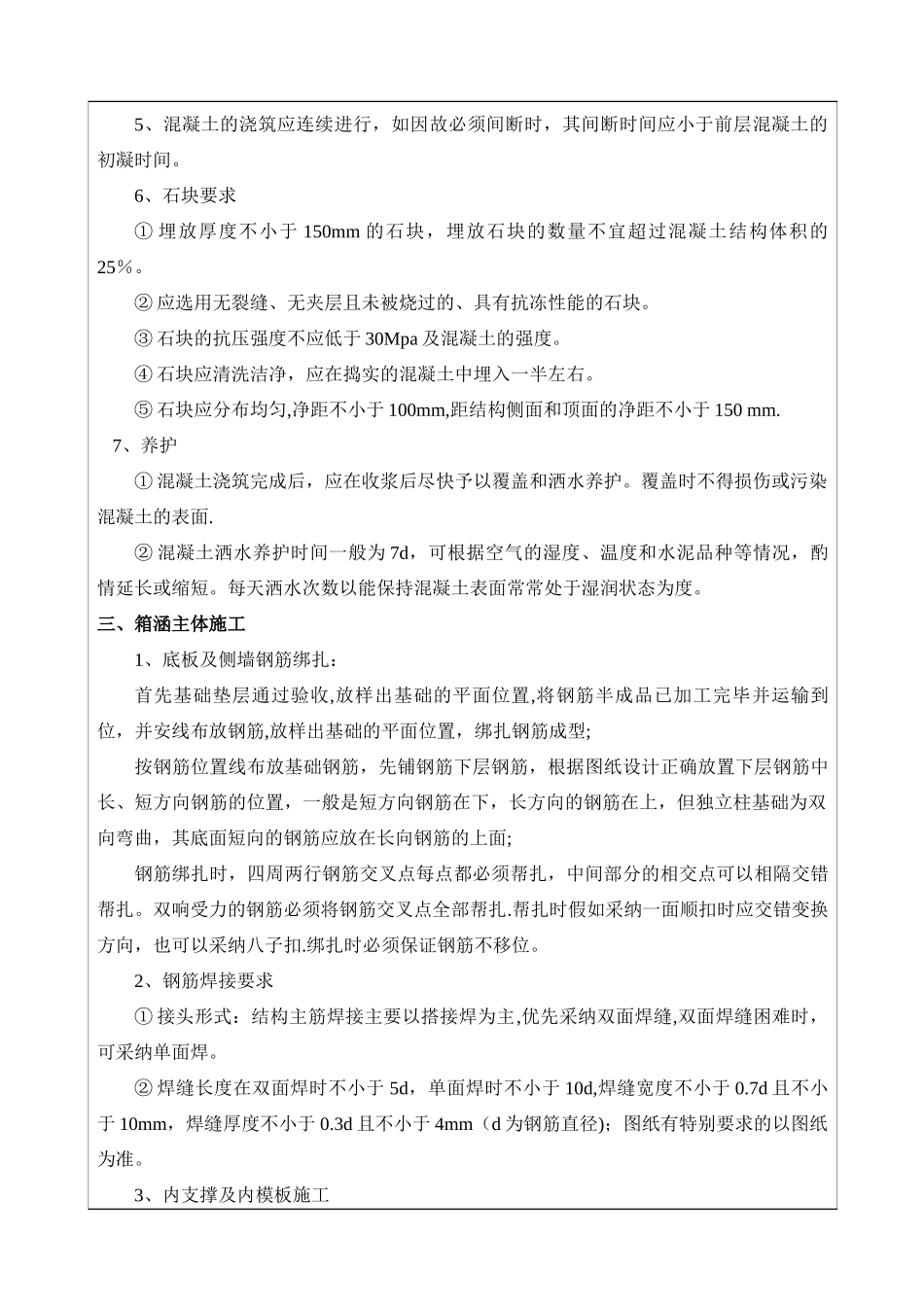

基坑按基础平面尺寸四周每边增设200cm 的工作面
基坑开挖后,如基底有水,开挖至设计标高后,必须加强基坑的抽排水,在坑底基础范围之外设置集水坑并沿坑底四周围开挖排水沟,使水流汇入集水坑内,集中排出坑外
3、基底检测 基础开挖完成后由业主、设计、勘探、检测、施工等单位,同时到现场对基底承载力检测确认,当基底承载力满足设计要求时方可下道工序施工
二、基础施工本箱涵基础设计采纳 C20 块石砼,厚度为 50cm
1、浇筑混凝土前,应对支架、模板进行检查,并做好记录,符合设计及法律规范要求后方可浇筑
2、基础混凝土应在整个平截面范围内水平分层进行浇筑
3、混凝土浇筑期间,应设专人检查支架、模板等稳固情况
4、振捣时,振动器移动间距不应超过振动器作用半径的 1
5 倍;与侧模应保持50~100mm 的距离;插入下层混凝土 50~100mm;每一处振动完毕后应边振动边缓缓提出振动棒;应避开振动棒碰撞模板
混凝土面出现停此下沉,不再冒出气泡,表面呈现平坦、泛浆时应停此振捣
5、混凝土的浇筑应连续进行,如因故必须间断时,其间断时间应小于前层混凝土的初凝时间

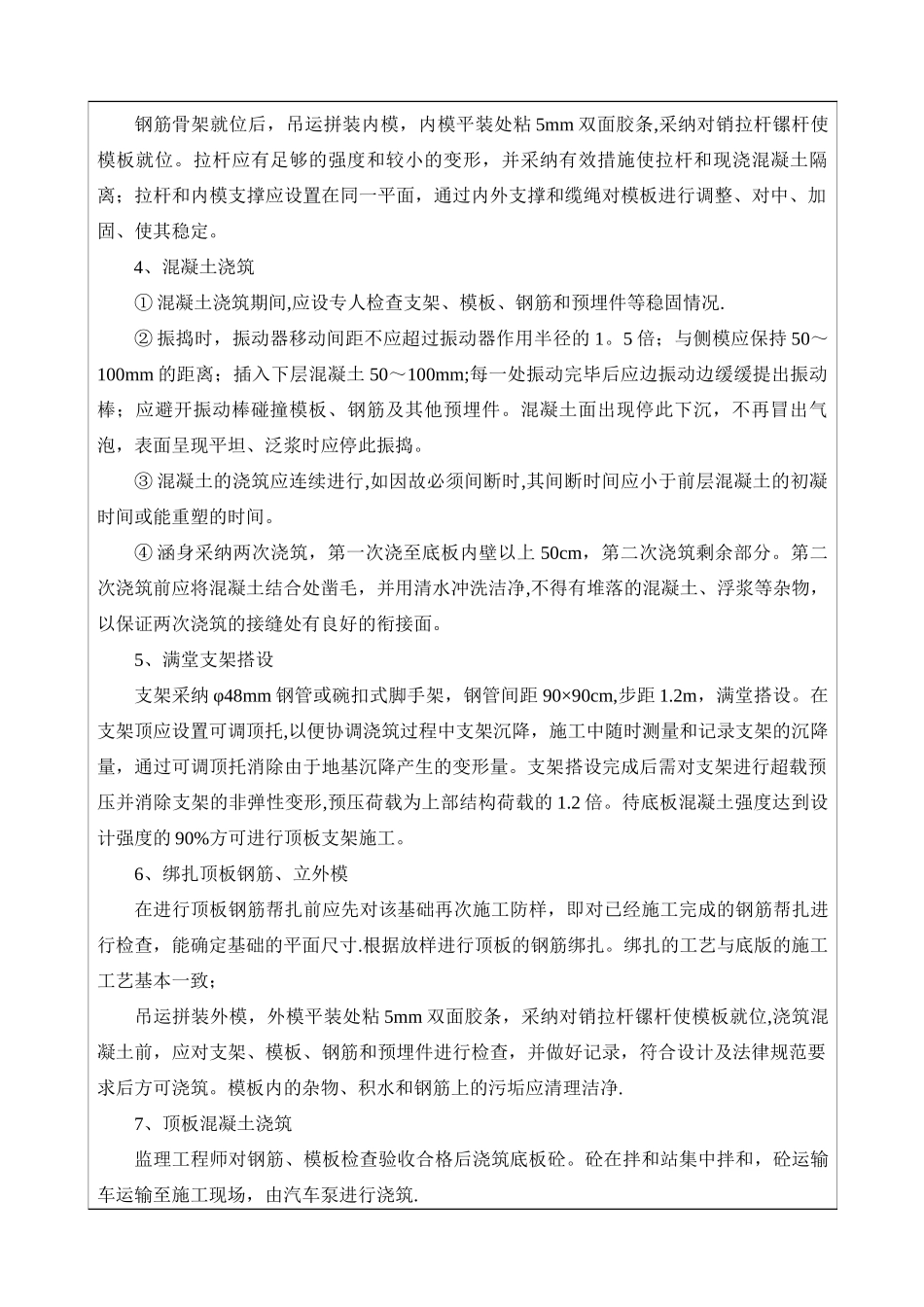

6、石块要求① 埋放厚度
