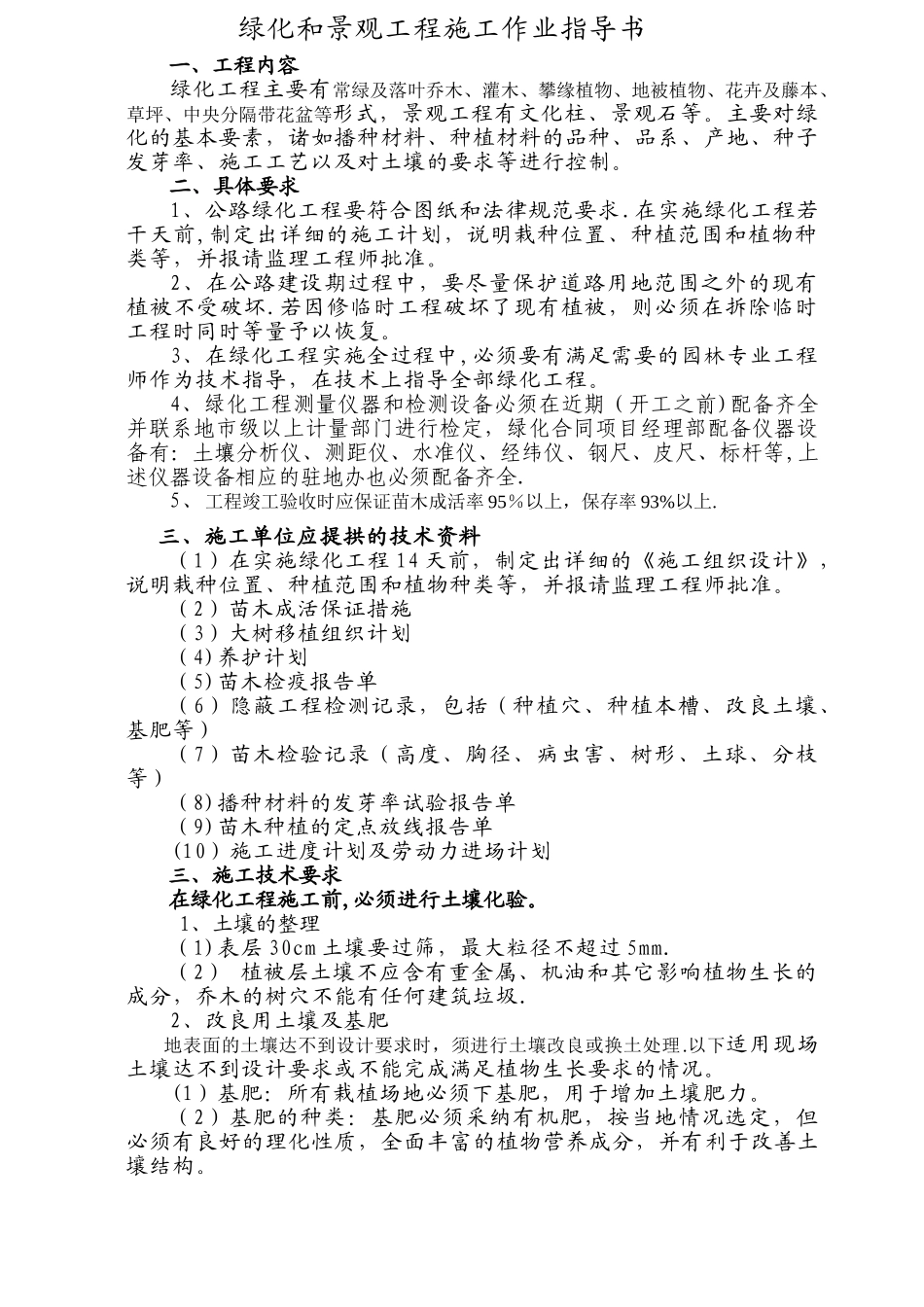

绿化和景观工程施工作业指导书一、工程内容绿化工程主要有常绿及落叶乔木、灌木、攀缘植物、地被植物、花卉及藤本、草坪、中央分隔带花盆等形式,景观工程有文化柱、景观石等。主要对绿化的基本要素,诸如播种材料、种植材料的品种、品系、产地、种子发芽率、施工工艺以及对土壤的要求等进行控制。 二、具体要求1、公路绿化工程要符合图纸和法律规范要求.在实施绿化工程若干天前,制定出详细的施工计划,说明栽种位置、种植范围和植物种类等,并报请监理工程师批准。2、在公路建设期过程中,要尽量保护道路用地范围之外的现有植被不受破坏.若因修临时工程破坏了现有植被,则必须在拆除临时工程时同时等量予以恢复。3、在绿化工程实施全过程中,必须要有满足需要的园林专业工程师作为技术指导,在技术上指导全部绿化工程。4、绿化工程测量仪器和检测设备必须在近期(开工之前)配备齐全并联系地市级以上计量部门进行检定,绿化合同项目经理部配备仪器设备有:土壤分析仪、测距仪、水准仪、经纬仪、钢尺、皮尺、标杆等,上述仪器设备相应的驻地办也必须配备齐全.5、工程竣工验收时应保证苗木成活率 95%以上,保存率 93%以上.三、施工单位应提拱的技术资料(1)在实施绿化工程 14 天前,制定出详细的《施工组织设计》,说明栽种位置、种植范围和植物种类等,并报请监理工程师批准。(2)苗木成活保证措施(3)大树移植组织计划(4)养护计划(5)苗木检疫报告单(6)隐蔽工程检测记录,包括(种植穴、种植本槽、改良土壤、基肥等)(7)苗木检验记录(高度、胸径、病虫害、树形、土球、分枝等)(8)播种材料的发芽率试验报告单(9)苗木种植的定点放线报告单(10)施工进度计划及劳动力进场计划三、施工技术要求在绿化工程施工前,必须进行土壤化验。 1、土壤的整理(1)表层 30cm 土壤要过筛,最大粒径不超过 5mm.(2) 植被层土壤不应含有重金属、机油和其它影响植物生长的成分,乔木的树穴不能有任何建筑垃圾.2、改良用土壤及基肥地表面的土壤达不到设计要求时,须进行土壤改良或换土处理.以下适用现场土壤达不到设计要求或不能完成满足植物生长要求的情况。(1)基肥:所有栽植场地必须下基肥,用于增加土壤肥力。(2)基肥的种类:基肥必须采纳有机肥,按当地情况选定,但必须有良好的理化性质,全面丰富的植物营养成分,并有利于改善土壤结构。(3)基肥厚度:一般为树穴深度的 1/3—1/4。片植花灌木、草本花卉应不少于 5cm,草坪为 3cm.(4)...
