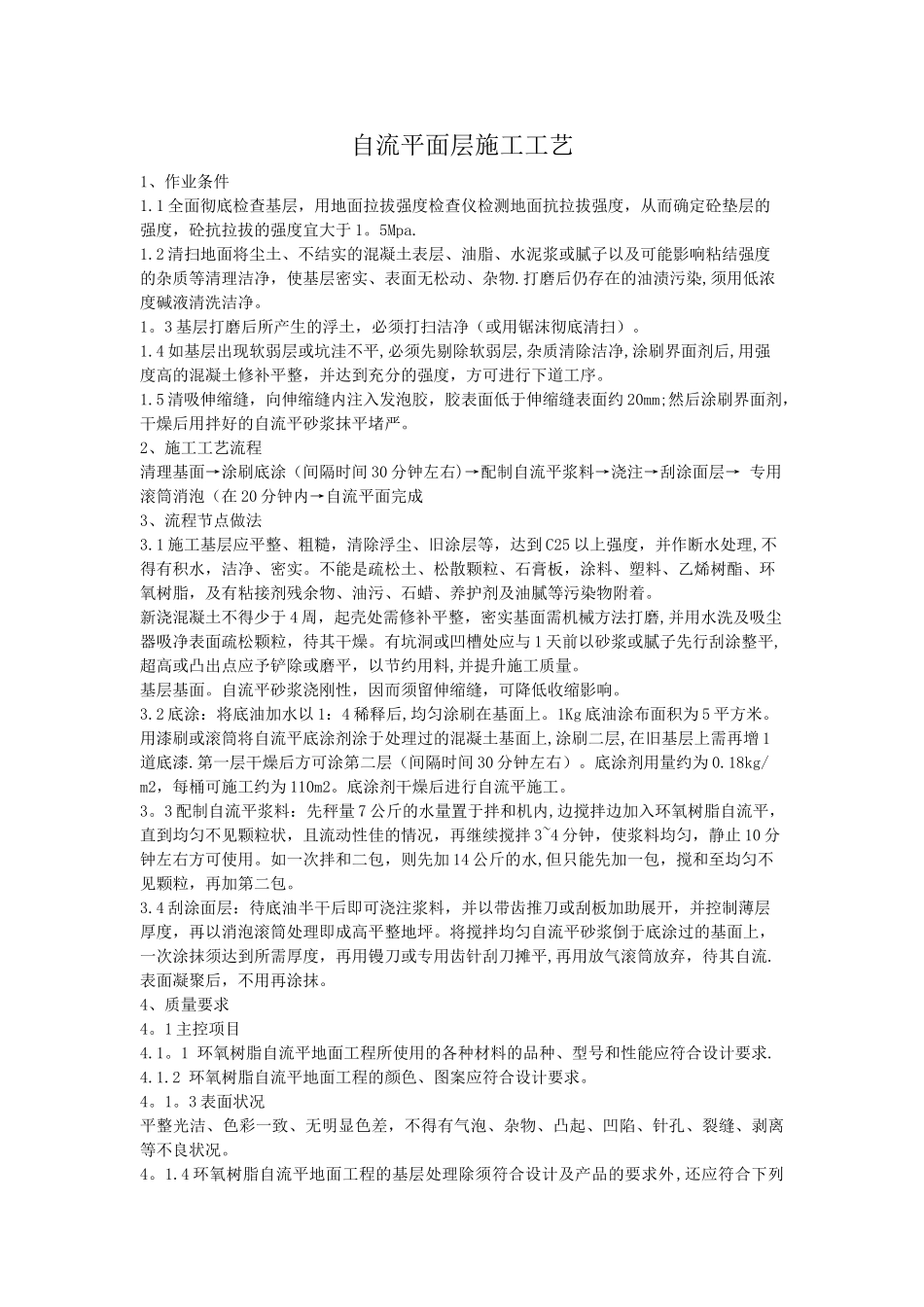

自流平面层施工工艺1、作业条件1
1 全面彻底检查基层,用地面拉拔强度检查仪检测地面抗拉拔强度,从而确定砼垫层的强度,砼抗拉拔的强度宜大于 1
2 清扫地面将尘土、不结实的混凝土表层、油脂、水泥浆或腻子以及可能影响粘结强度的杂质等清理洁净,使基层密实、表面无松动、杂物
打磨后仍存在的油渍污染,须用低浓度碱液清洗洁净
3 基层打磨后所产生的浮土,必须打扫洁净(或用锯沫彻底清扫)
4 如基层出现软弱层或坑洼不平,必须先剔除软弱层,杂质清除洁净,涂刷界面剂后,用强度高的混凝土修补平整,并达到充分的强度,方可进行下道工序
5 清吸伸缩缝,向伸缩缝内注入发泡胶,胶表面低于伸缩缝表面约 20mm;然后涂刷界面剂,干燥后用拌好的自流平砂浆抹平堵严
2、施工工艺流程清理基面→涂刷底涂(间隔时间 30 分钟左右)→配制自流平浆料→浇注→刮涂面层→ 专用滚筒消泡(在 20 分钟内→自流平面完成3、流程节点做法3
1 施工基层应平整、粗糙,清除浮尘、旧涂层等,达到 C25 以上强度,并作断水处理,不得有积水,洁净、密实
不能是疏松土、松散颗粒、石膏板,涂料、塑料、乙烯树酯、环氧树脂,及有粘接剂残余物、油污、石蜡、养护剂及油腻等污染物附着
新浇混凝土不得少于 4 周,起壳处需修补平整,密实基面需机械方法打磨,并用水洗及吸尘器吸净表面疏松颗粒,待其干燥
有坑洞或凹槽处应与 1 天前以砂浆或腻子先行刮涂整平,超高或凸出点应予铲除或磨平,以节约用料,并提升施工质量
自流平砂浆浇刚性,因而须留伸缩缝,可降低收缩影响
2 底涂:将底油加水以 1:4 稀释后,均匀涂刷在基面上
1Kg 底油涂布面积为 5 平方米
用漆刷或滚筒将自流平底涂剂涂于处理过的混凝土基面上,涂刷二层,在旧基层上需再增 1道底漆
第一层干燥后方可涂第二层(间隔时间 30 分钟左右)
