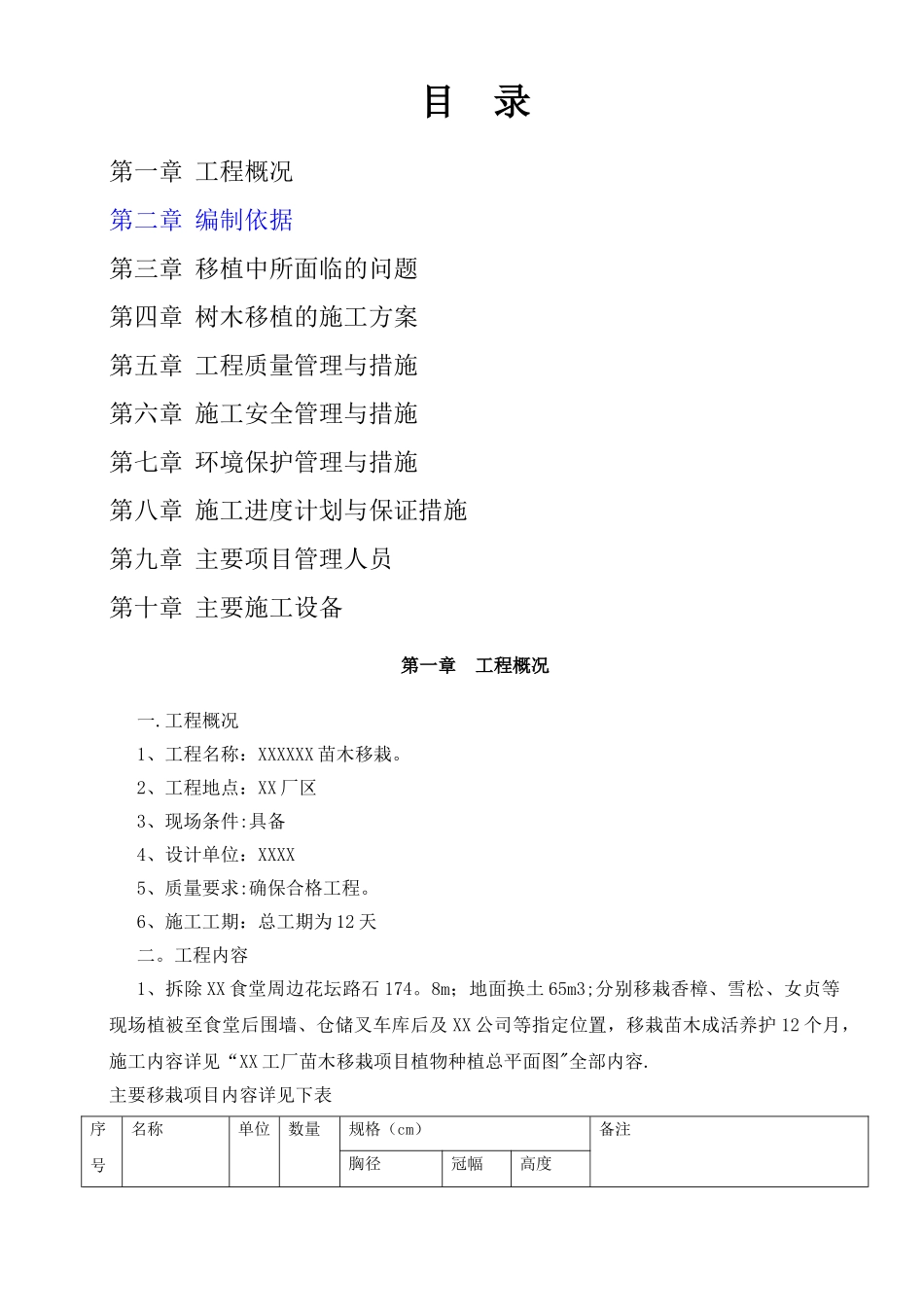

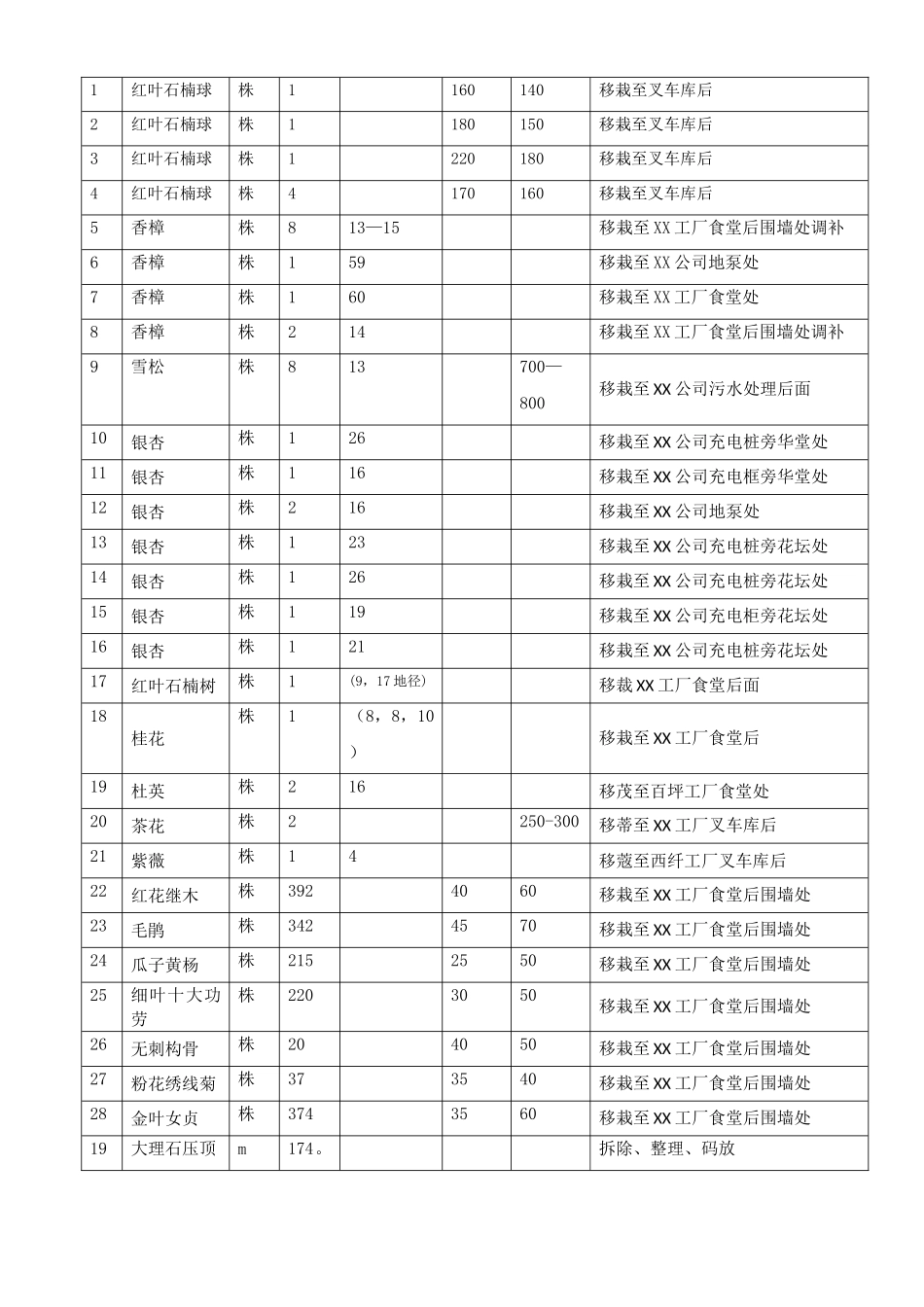

目 录第一章 工程概况第二章 编制依据第三章 移植中所面临的问题第四章 树木移植的施工方案第五章 工程质量管理与措施第六章 施工安全管理与措施第七章 环境保护管理与措施第八章 施工进度计划与保证措施第九章 主要项目管理人员第十章 主要施工设备第一章 工程概况一.工程概况1、工程名称:XXXXXX 苗木移栽。2、工程地点:XX 厂区3、现场条件:具备4、设计单位:XXXX5、质量要求:确保合格工程。6、施工工期:总工期为 12 天二。工程内容1、拆除 XX 食堂周边花坛路石 174。8m;地面换土 65m3;分别移栽香樟、雪松、女贞等现场植被至食堂后围墙、仓储叉车库后及 XX 公司等指定位置,移栽苗木成活养护 12 个月,施工内容详见“XX 工厂苗木移栽项目植物种植总平面图"全部内容.主要移栽项目内容详见下表序号名称单位数量规格(cm)备注胸径冠幅高度1红叶石楠球株1160140移栽至叉车库后2红叶石楠球株1180150移栽至叉车库后3红叶石楠球株1220180移栽至叉车库后4红叶石楠球株4170160移栽至叉车库后5香樟株813—15移栽至 XX 工厂食堂后围墙处调补6香樟株159移栽至 XX 公司地泵处7香樟株160移栽至 XX 工厂食堂处8香樟株214移栽至 XX 工厂食堂后围墙处调补9雪松株813700—800移栽至 XX 公司污水处理后面10银杏株126移栽至 XX 公司充电桩旁华堂处11银杏株116移栽至 XX 公司充电框旁华堂处12银杏株216移栽至 XX 公司地泵处13银杏株123移栽至 XX 公司充电桩旁花坛处14银杏株126移栽至 XX 公司充电桩旁花坛处15银杏株119移栽至 XX 公司充电柜旁花坛处16银杏株121移栽至 XX 公司充电桩旁花坛处17红叶石楠树株1(9,17 地径)移裁 XX 工厂食堂后面18桂花株1(8,8,10)移栽至 XX 工厂食堂后19杜英株216移茂至百坪工厂食堂处20茶花株2250-300移蒂至 XX 工厂叉车库后21紫薇株14移蔲至西纤工厂叉车库后22红花继木株3924060移栽至 XX 工厂食堂后围墙处23毛鹃株3424570移栽至 XX 工厂食堂后围墙处24瓜子黄杨株2152550移栽至 XX 工厂食堂后围墙处25细叶十大功劳株2203050移栽至 XX 工厂食堂后围墙处26无刺构骨株204050移栽至 XX 工厂食堂后围墙处27粉花绣线菊株373540移栽至 XX 工厂食堂后围墙处28金叶女贞株3743560移栽至 XX 工厂食堂后围墙处19大理石压顶m174。拆除、整理、码放830绿地平整M211531土方M365。2填土,运土注:苗木养护期为一年 成活养护 3 个月保存养护 9 个月。因 XX 公司充...
