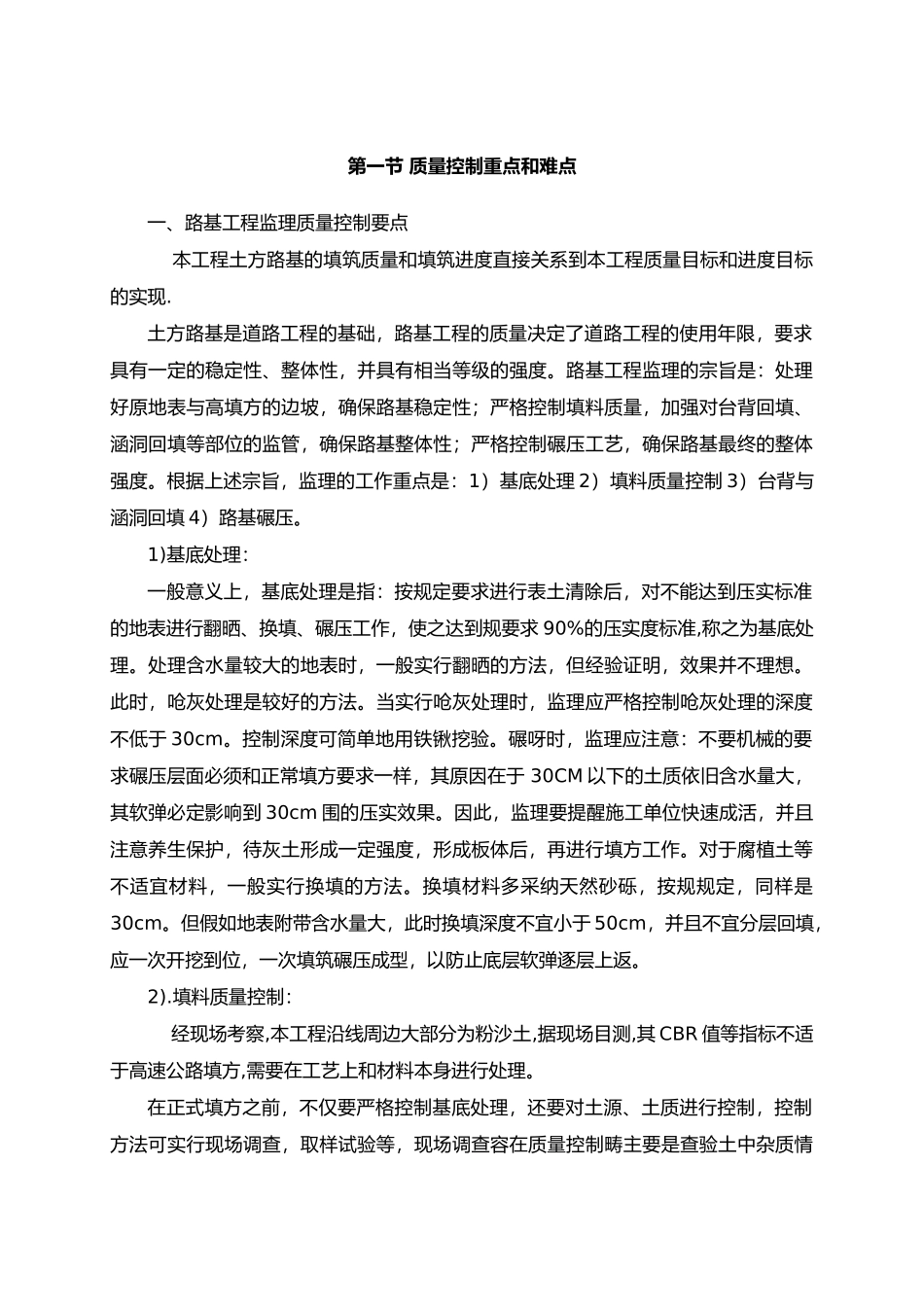

第一节 质量控制重点和难点一、路基工程监理质量控制要点 本工程土方路基的填筑质量和填筑进度直接关系到本工程质量目标和进度目标的实现.土方路基是道路工程的基础,路基工程的质量决定了道路工程的使用年限,要求具有一定的稳定性、整体性,并具有相当等级的强度。路基工程监理的宗旨是:处理好原地表与高填方的边坡,确保路基稳定性;严格控制填料质量,加强对台背回填、涵洞回填等部位的监管,确保路基整体性;严格控制碾压工艺,确保路基最终的整体强度。根据上述宗旨,监理的工作重点是:1)基底处理 2)填料质量控制 3)台背与涵洞回填 4)路基碾压。1)基底处理:一般意义上,基底处理是指:按规定要求进行表土清除后,对不能达到压实标准的地表进行翻晒、换填、碾压工作,使之达到规要求 90%的压实度标准,称之为基底处理。处理含水量较大的地表时,一般实行翻晒的方法,但经验证明,效果并不理想。此时,呛灰处理是较好的方法。当实行呛灰处理时,监理应严格控制呛灰处理的深度不低于 30cm。控制深度可简单地用铁锹挖验。碾呀时,监理应注意:不要机械的要求碾压层面必须和正常填方要求一样,其原因在于 30CM 以下的土质依旧含水量大,其软弹必定影响到 30cm 围的压实效果。因此,监理要提醒施工单位快速成活,并且注意养生保护,待灰土形成一定强度,形成板体后,再进行填方工作。对于腐植土等不适宜材料,一般实行换填的方法。换填材料多采纳天然砂砾,按规规定,同样是30cm。但假如地表附带含水量大,此时换填深度不宜小于 50cm,并且不宜分层回填,应一次开挖到位,一次填筑碾压成型,以防止底层软弹逐层上返。2).填料质量控制: 经现场考察,本工程沿线周边大部分为粉沙土,据现场目测,其 CBR 值等指标不适于高速公路填方,需要在工艺上和材料本身进行处理。在正式填方之前,不仅要严格控制基底处理,还要对土源、土质进行控制,控制方法可实行现场调查,取样试验等,现场调查容在质量控制畴主要是查验土中杂质情况。经验证明:当土中含树根等杂物较多时,施工单位承诺的现场捡除根本不能100%的兑现,只能捡除摊铺层面上的一小部分。其结果是相当部分的树根等杂物被埋在路基里,造成极大的质量隐患。所以,假如有杂质较多的情况,监理必须坚决予以否决。填方土的取样试验项目主要有:击实试验、现场土原始含水量、液塑限、CBR 值等。取样试验中,容易出现的问题是:由于每月上土方量较大,工期紧,造成击实试验的频率往...
