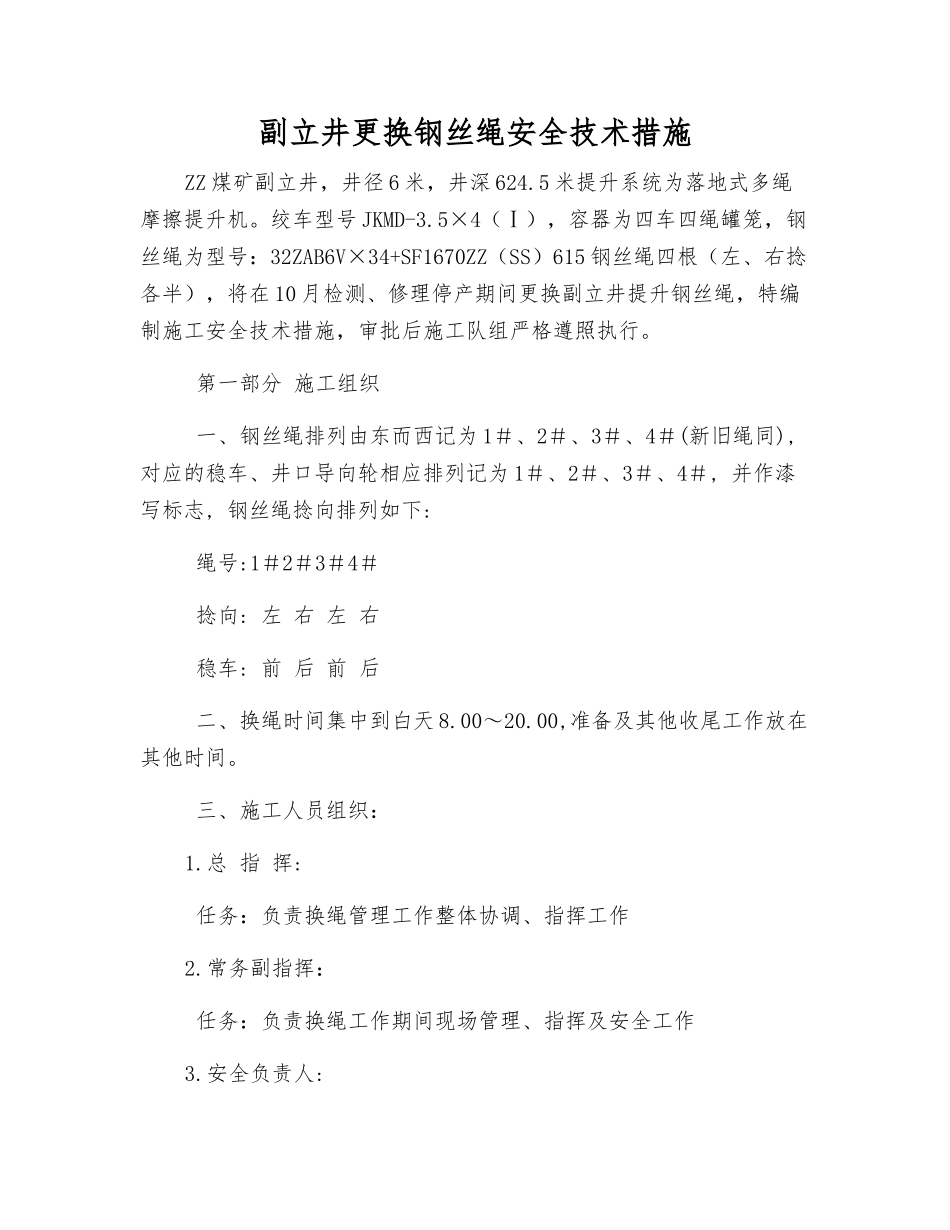

副立井更换钢丝绳安全技术措施ZZ 煤矿副立井,井径 6 米,井深 624
5 米提升系统为落地式多绳摩擦提升机
绞车型号 JKMD-3
5×4(Ⅰ),容器为四车四绳罐笼,钢丝绳为型号:32ZAB6V×34+SF1670ZZ(SS)615 钢丝绳四根(左、右捻各半),将在 10 月检测、修理停产期间更换副立井提升钢丝绳,特编制施工安全技术措施,审批后施工队组严格遵照执行
第一部分 施工组织 一、钢丝绳排列由东而西记为 1#、2#、3#、4#(新旧绳同),对应的稳车、井口导向轮相应排列记为 1#、2#、3#、4#, 并作漆写标志, 钢丝绳捻向排列如下: 绳号:1#2#3#4# 捻向: 左 右 左 右 稳车: 前 后 前 后 二、换绳时间集中到白天 8
00,准备及其他收尾工作放在其他时间
三、施工人员组织:1

总 指 挥: 任务:负责换绳管理工作整体协调、指挥工作2
常务副指挥: 任务:负责换绳工作期间现场管理、指挥及安全工作3
安全负责人: 任务:负责换绳工作的现场安全监督管理工作4
技术负责人: 任务:负责换绳期间技术工作管理工作5
地面井架组指挥兼安全监督: 成员: 任务: 搭拆平台、 稳罐、 做头、 导向监督、 打卡子等6
稳车组指挥兼安全监督: 成员: 任务: 缠放新绳, 回收旧绳,绞车操作等工作7
下井口指挥兼安全监督: 成员: 任务: 搭拆平台、 稳罐、 做头、 导向监督等8
电气组指挥兼安全监督: 成员: 任务: 电气设备, 信号联络维护、大绞车监护等9、电火焊组兼安全监督: 成员: 任务: 井上下动用电氧焊等10、后勤保障组: 成员: 任务: 负责施工人员的伙食与洗涮 第二部分 施工方案 根据现场情况,决定采纳旧钢丝绳带新钢丝绳下放的替换法换绳

先将井口罐笼固定在离地面 3 米的地方(井下同样固定罐笼),将新绳提至与旧钢丝绳固定在一起,井上下同
