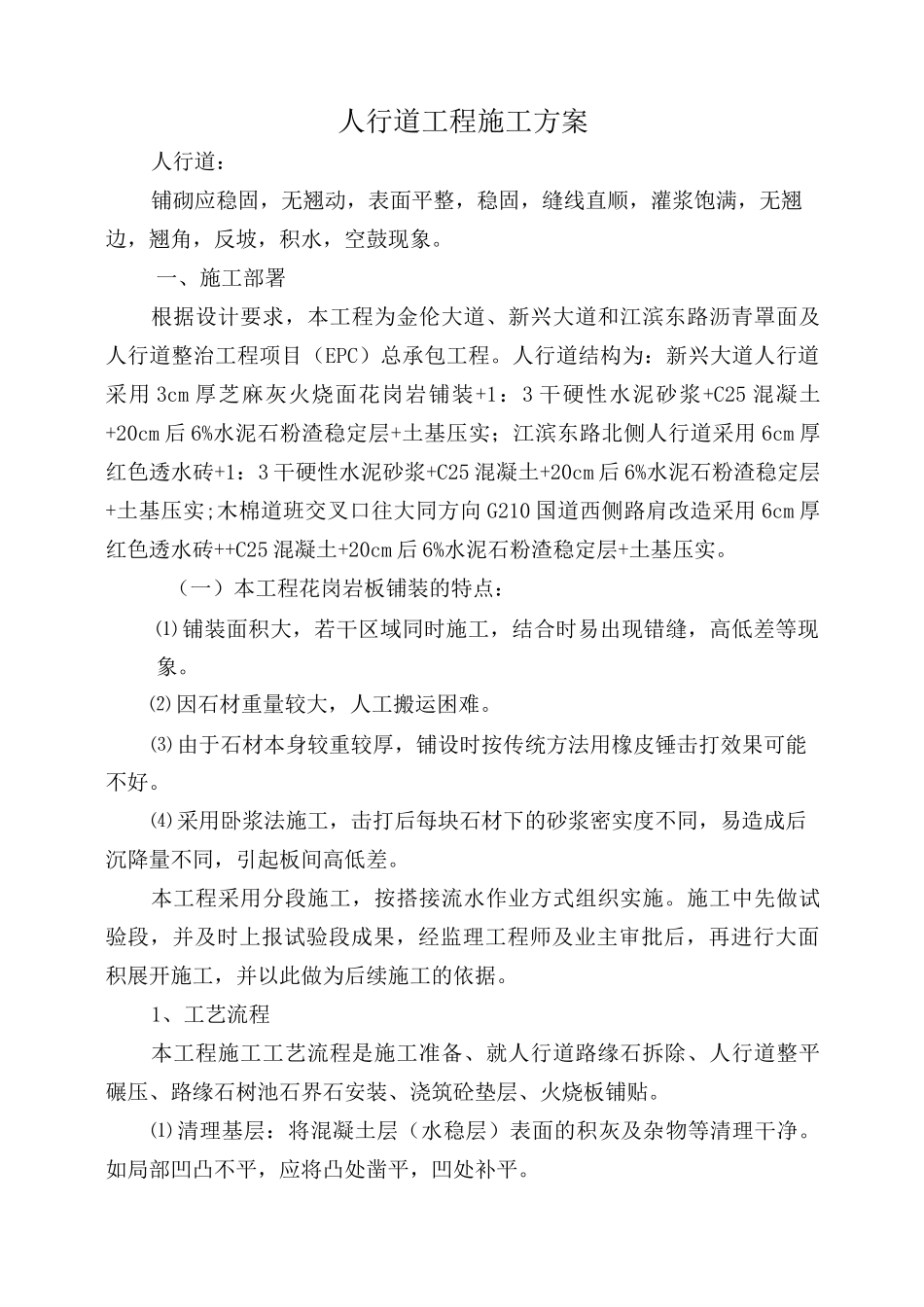

人行道工程施工方案人行道:铺砌应稳固,无翘动,表面平整,稳固,缝线直顺,灌浆饱满,无翘边,翘角,反坡,积水,空鼓现象。一、施工部署根据设计要求,本工程为金伦大道、新兴大道和江滨东路沥青罩面及人行道整治工程项目(EPC)总承包工程。人行道结构为:新兴大道人行道采用 3cm 厚芝麻灰火烧面花岗岩铺装+1:3 干硬性水泥砂浆+C25 混凝土+20cm 后 6%水泥石粉渣稳定层+土基压实;江滨东路北侧人行道采用 6cm 厚红色透水砖+1:3 干硬性水泥砂浆+C25 混凝土+20cm 后 6%水泥石粉渣稳定层+土基压实;木棉道班交叉口往大同方向 G210 国道西侧路肩改造采用 6cm 厚红色透水砖++C25 混凝土+20cm 后 6%水泥石粉渣稳定层+土基压实。(一)本工程花岗岩板铺装的特点:⑴ 铺装面积大,若干区域同时施工,结合时易出现错缝,高低差等现象。⑵ 因石材重量较大,人工搬运困难。⑶ 由于石材本身较重较厚,铺设时按传统方法用橡皮锤击打效果可能不好。⑷ 采用卧浆法施工,击打后每块石材下的砂浆密实度不同,易造成后沉降量不同,引起板间高低差。本工程采用分段施工,按搭接流水作业方式组织实施。施工中先做试验段,并及时上报试验段成果,经监理工程师及业主审批后,再进行大面积展开施工,并以此做为后续施工的依据。1、工艺流程本工程施工工艺流程是施工准备、就人行道路缘石拆除、人行道整平碾压、路缘石树池石界石安装、浇筑砼垫层、火烧板铺贴。⑴ 清理基层:将混凝土层(水稳层)表面的积灰及杂物等清理干净。如局部凹凸不平,应将凸处凿平,凹处补平。⑵ 找平、弹线:按照设计图纸标高控制点内近引标高及平面轴线。每个 5m*5m 方格开始铺砌前,先根据位置和高程在四角各铺一块基准石材,在此甚础上在南北两侧各铺一条基准石材。经测量检查,高程与位置无误后,再进行大面积铺砌。⑶ 试拼和试排:铺设前对每一块石材,按方位、角度进行试拼。试拼后按两个方向编号排列,然后按编号排放整齐。为检验板块之间的缝隙,核对板块位置与设计图纸是否相符合。在正式铺装前,要进行一次试排。⑷ 砂浆:(厚度 100mm 板材砂浆层为 30mm、厚度 30、50mm 板材砂浆层为20mm)按水平线定出砂浆虚铺厚度(经试验确定)拉好十字线,即可铺筑砂浆。用 1:3 干硬性水泥砂浆,铺好后刮大杠、拍实、用抹子找平,其厚度适当高出水平线 2~3mm.⑷ 花岗岩铺贴:铺贴前预先将花岗岩除尘,浸湿后阴干后备用。在板块试铺时,放在铺贴位置上...
