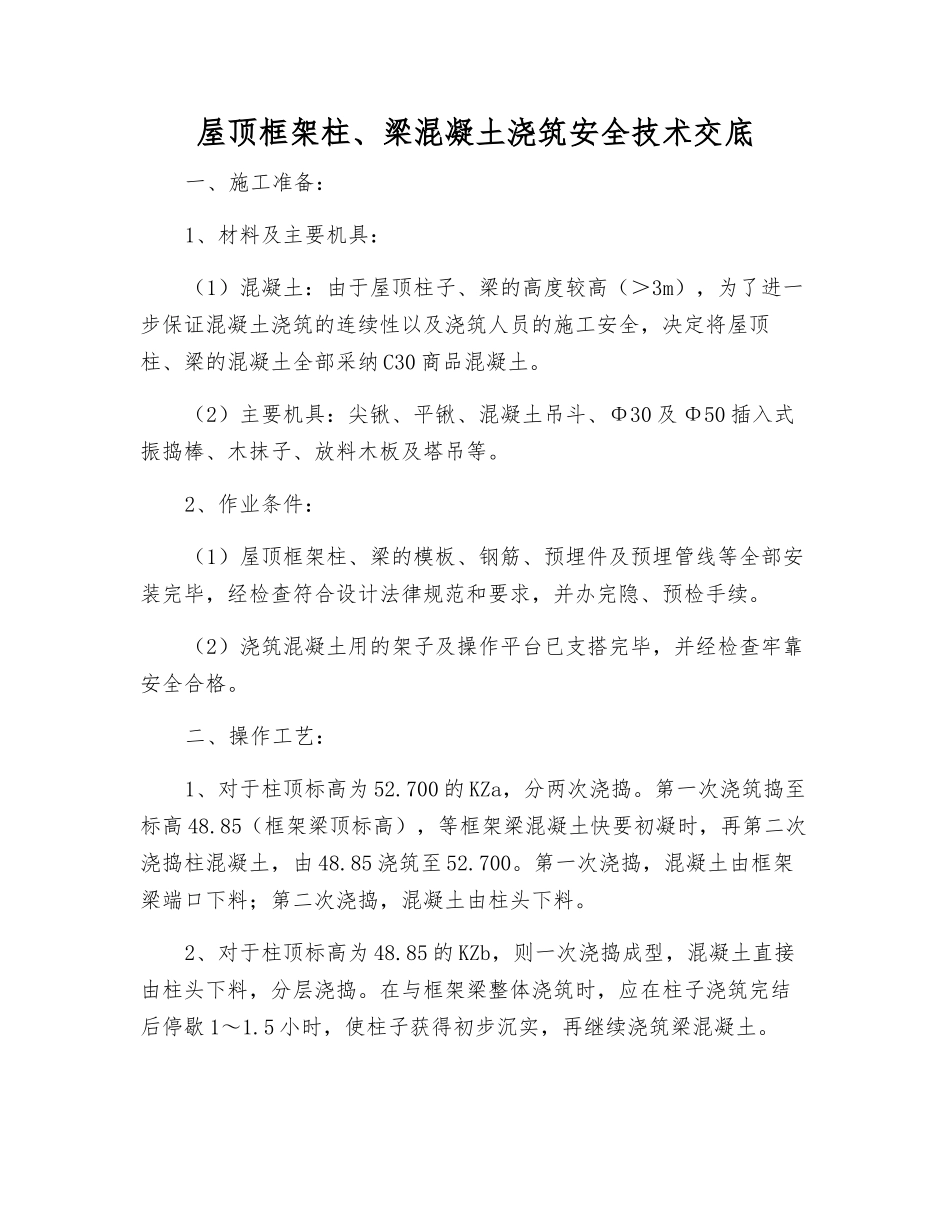

屋顶框架柱、梁混凝土浇筑安全技术交底一、施工准备:1、材料及主要机具:(1)混凝土:由于屋顶柱子、梁的高度较高(>3m),为了进一步保证混凝土浇筑的连续性以及浇筑人员的施工安全,决定将屋顶柱、梁的混凝土全部采纳 C30 商品混凝土
(2)主要机具:尖锹、平锹、混凝土吊斗、Φ30 及 Φ50 插入式振捣棒、木抹子、放料木板及塔吊等
2、作业条件:(1)屋顶框架柱、梁的模板、钢筋、预埋件及预埋管线等全部安装完毕,经检查符合设计法律规范和要求,并办完隐、预检手续
(2)浇筑混凝土用的架子及操作平台已支搭完毕,并经检查牢靠安全合格
二、操作工艺:1、对于柱顶标高为 52
700 的 KZa,分两次浇捣
第一次浇筑捣至标高 48
85(框架梁顶标高),等框架梁混凝土快要初凝时,再第二次浇捣柱混凝土,由 48
85 浇筑至 52
第一次浇捣,混凝土由框架梁端口下料;第二次浇捣,混凝土由柱头下料
2、对于柱顶标高为 48
85 的 KZb,则一次浇捣成型,混凝土直接由柱头下料,分层浇捣
在与框架梁整体浇筑时,应在柱子浇筑完结后停歇 1~1
5 小时,使柱子获得初步沉实,再继续浇筑梁混凝土

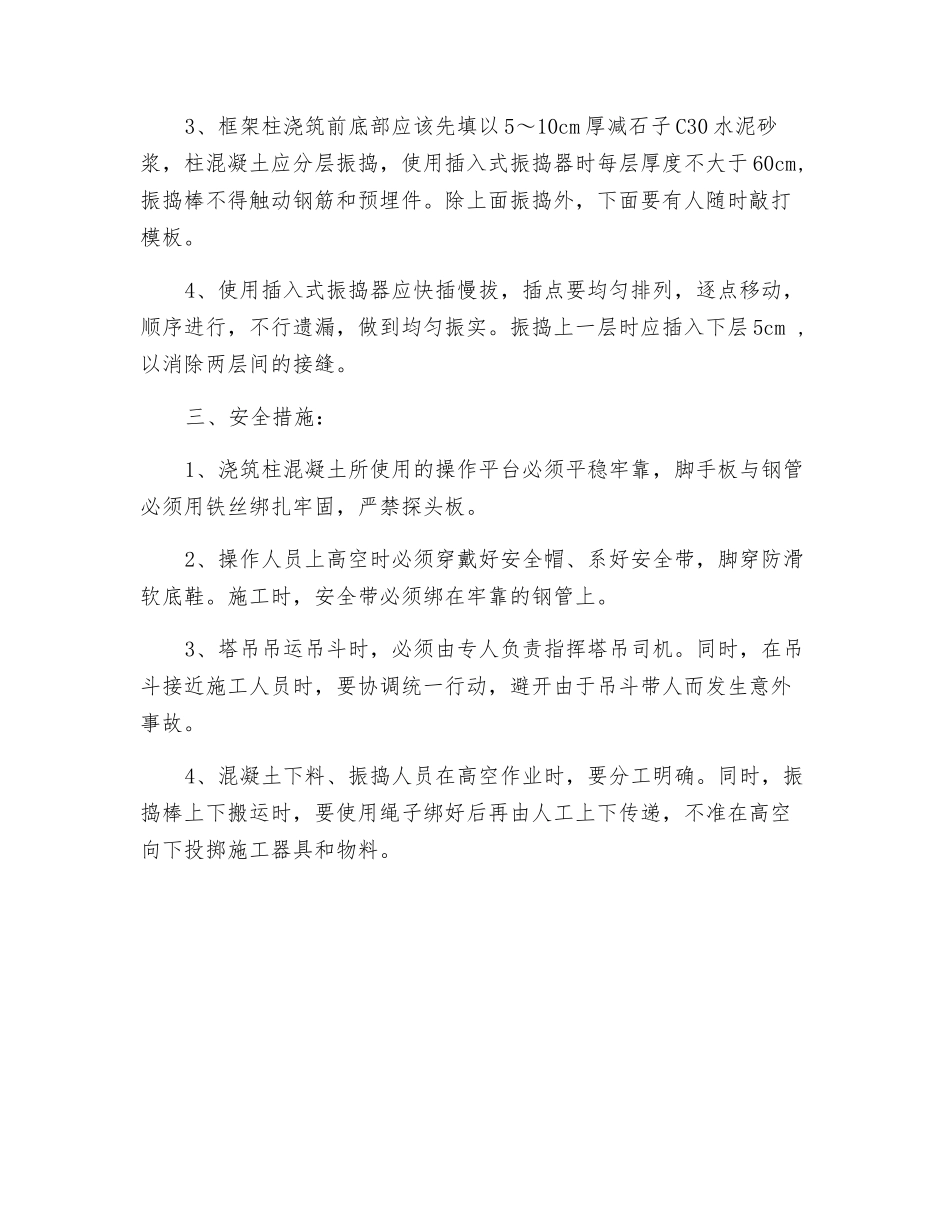

3、框架柱浇筑前底部应该先填以 5~10cm 厚减石子 C30 水泥砂浆,柱混凝土应分层振捣,使用插入式振捣器时每层厚度不大于 60cm,振捣棒不得触动钢筋和预埋件
除上面振捣外,下面要有人随时敲打模板
4、使用插入式振捣器应快插慢拔,插点要均匀排列,逐点移动,顺序进行,不行遗漏,做到均匀振实
振捣上一层时应插入下层 5cm ,以消除两层间的接缝
三、安全措施:1、浇筑柱混凝土所使用的操作平台必须平稳牢靠,脚手板与钢管必须用铁丝绑扎牢固,严禁探头板
2、操作人员上高空时必须穿戴好安全帽、系好安全带,脚穿防滑软底鞋
施工时,安全带必须绑在牢靠的钢管上
3、塔吊吊运吊斗时,必须由专人负责指挥塔吊司机
