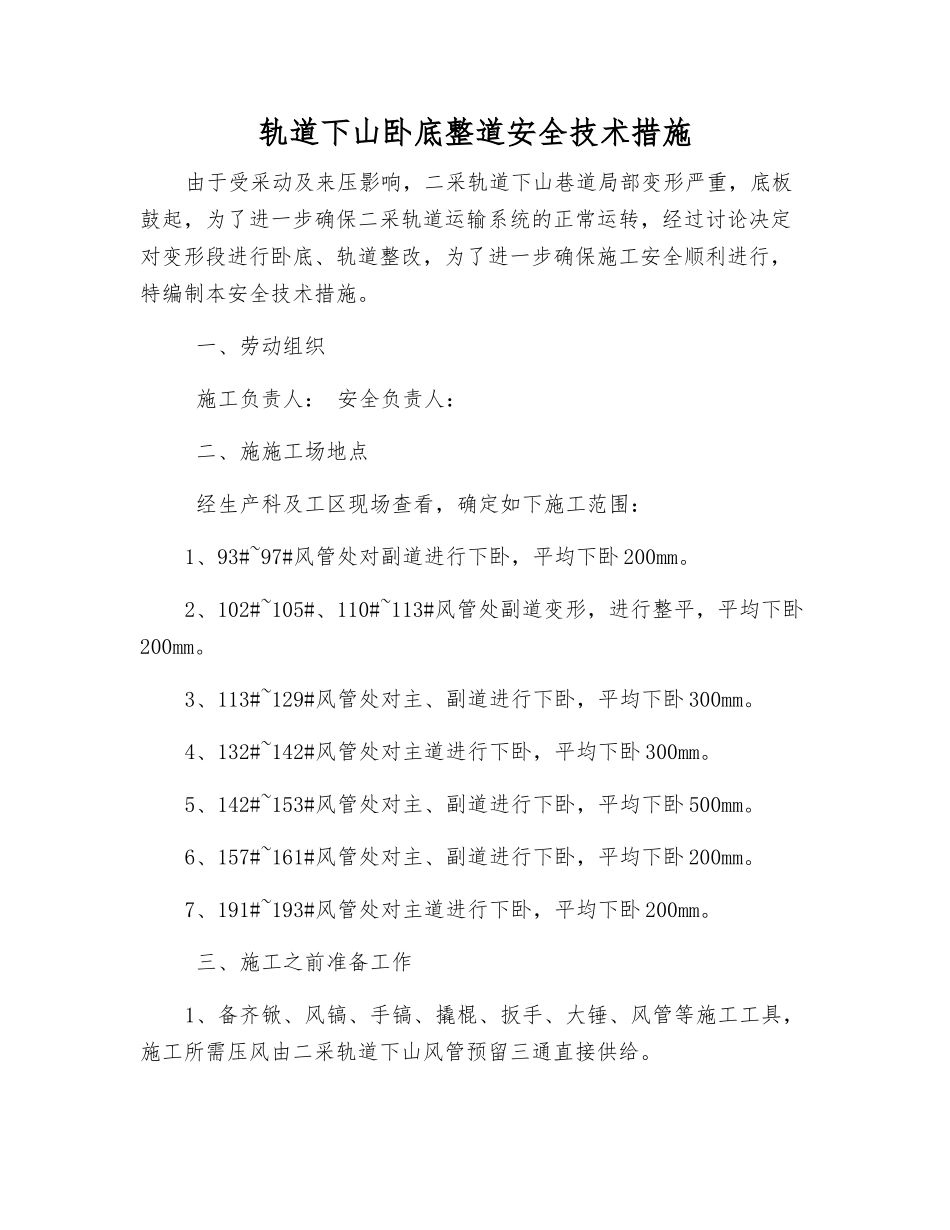

轨道下山卧底整道安全技术措施由于受采动及来压影响,二采轨道下山巷道局部变形严重,底板鼓起,为了进一步确保二采轨道运输系统的正常运转,经过讨论决定对变形段进行卧底、轨道整改,为了进一步确保施工安全顺利进行,特编制本安全技术措施
一、劳动组织 施工负责人: 安全负责人: 二、施施工场地点 经生产科及工区现场查看,确定如下施工范围:1、93#~97#风管处对副道进行下卧,平均下卧 200mm
2、102#~105#、110#~113#风管处副道变形,进行整平,平均下卧200mm
3、113#~129#风管处对主、副道进行下卧,平均下卧 300mm
4、132#~142#风管处对主道进行下卧,平均下卧 300mm
5、142#~153#风管处对主、副道进行下卧,平均下卧 500mm
6、157#~161#风管处对主、副道进行下卧,平均下卧 200mm
7、191#~193#风管处对主道进行下卧,平均下卧 200mm
三、施工之前准备工作1、备齐锨、风镐、手镐、撬棍、扳手、大锤、风管等施工工具,施工所需压风由二采轨道下山风管预留三通直接供给

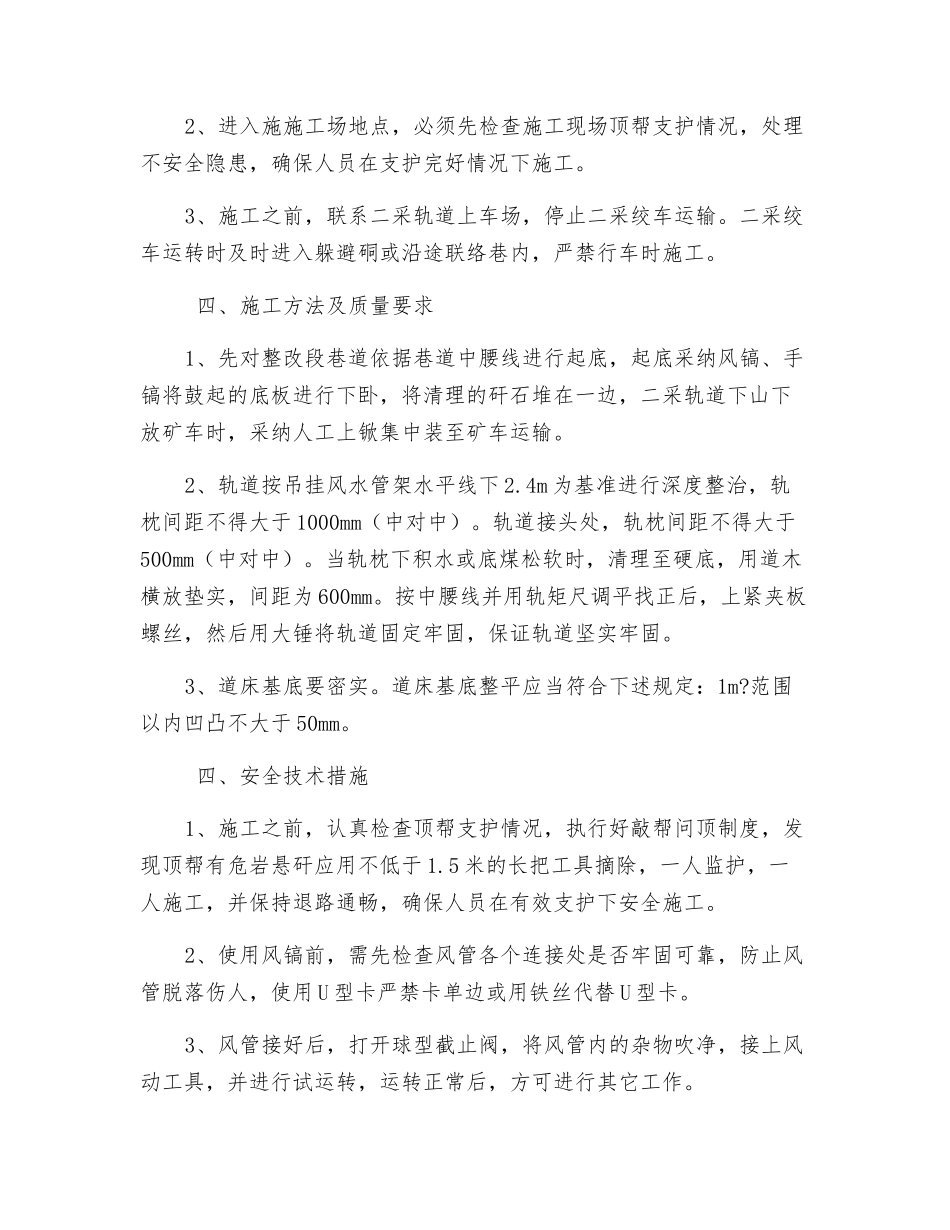

2、进入施施工场地点,必须先检查施工现场顶帮支护情况,处理不安全隐患,确保人员在支护完好情况下施工
3、施工之前,联系二采轨道上车场,停止二采绞车运输
二采绞车运转时及时进入躲避硐或沿途联络巷内,严禁行车时施工
四、施工方法及质量要求1、先对整改段巷道依据巷道中腰线进行起底,起底采纳风镐、手镐将鼓起的底板进行下卧,将清理的矸石堆在一边,二采轨道下山下放矿车时,采纳人工上锨集中装至矿车运输
2、轨道按吊挂风水管架水平线下 2
4m 为基准进行深度整治,轨枕间距不得大于 1000mm(中对中)
轨道接头处,轨枕间距不得大于500mm(中对中)
当轨枕下积水或底煤松软时,清理至硬底,用道木横放垫实,间距为 600mm
按中腰线并用轨矩尺调平找正后
