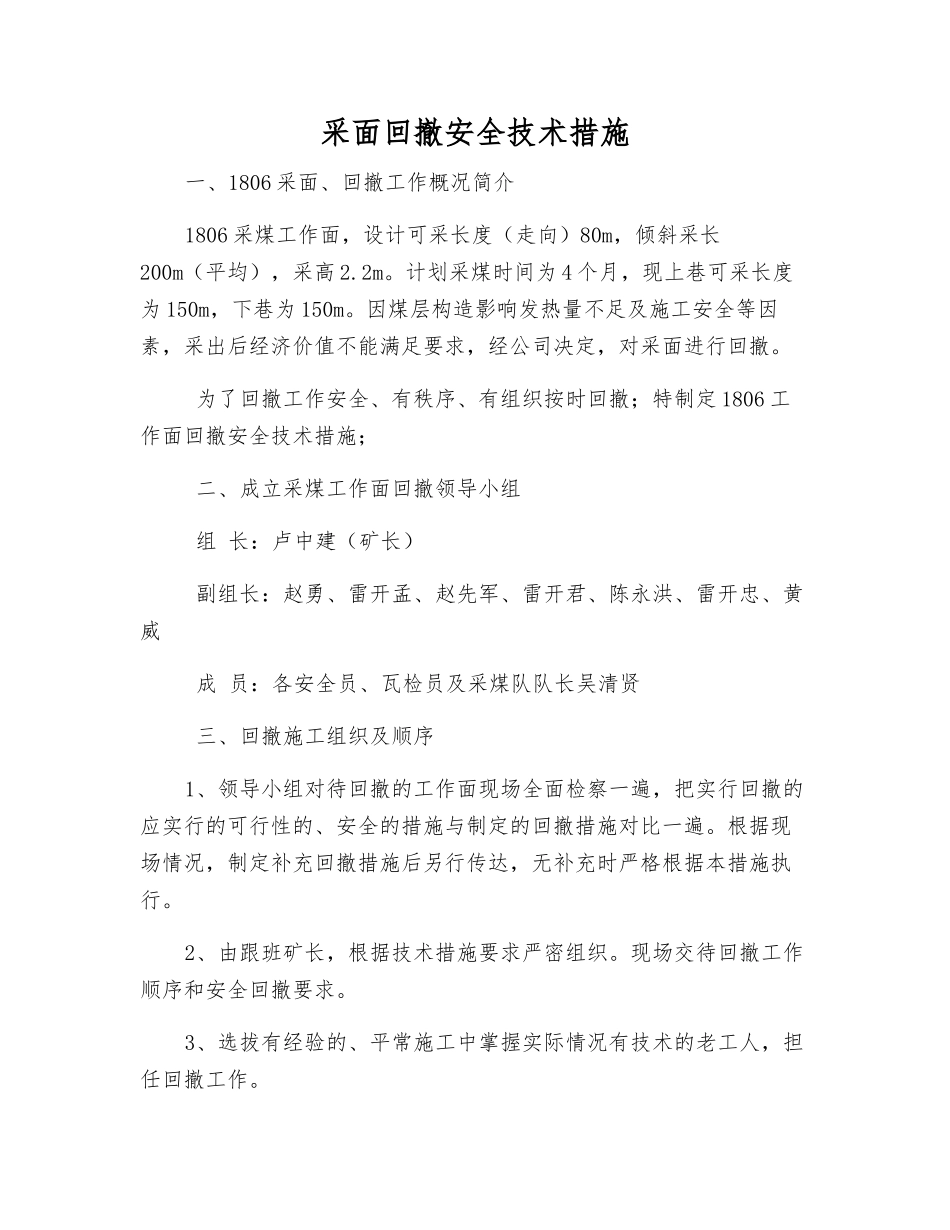

采面回撤安全技术措施一、1806 采面、回撤工作概况简介1806 采煤工作面,设计可采长度(走向)80m,倾斜采长200m(平均),采高 2
计划采煤时间为 4 个月,现上巷可采长度为 150m,下巷为 150m
因煤层构造影响发热量不足及施工安全等因素,采出后经济价值不能满足要求,经公司决定,对采面进行回撤
为了回撤工作安全、有秩序、有组织按时回撤;特制定 1806 工作面回撤安全技术措施; 二、成立采煤工作面回撤领导小组 组 长:卢中建(矿长) 副组长:赵勇、雷开孟、赵先军、雷开君、陈永洪、雷开忠、黄威 成 员:各安全员、瓦检员及采煤队队长吴清贤 三、回撤施工组织及顺序1、领导小组对待回撤的工作面现场全面检察一遍,把实行回撤的应实行的可行性的、安全的措施与制定的回撤措施对比一遍
根据现场情况,制定补充回撤措施后另行传达,无补充时严格根据本措施执行
2、由跟班矿长,根据技术措施要求严密组织
现场交待回撤工作顺序和安全回撤要求
3、选拔有经验的、平常施工中掌握实际情况有技术的老工人,担任回撤工作

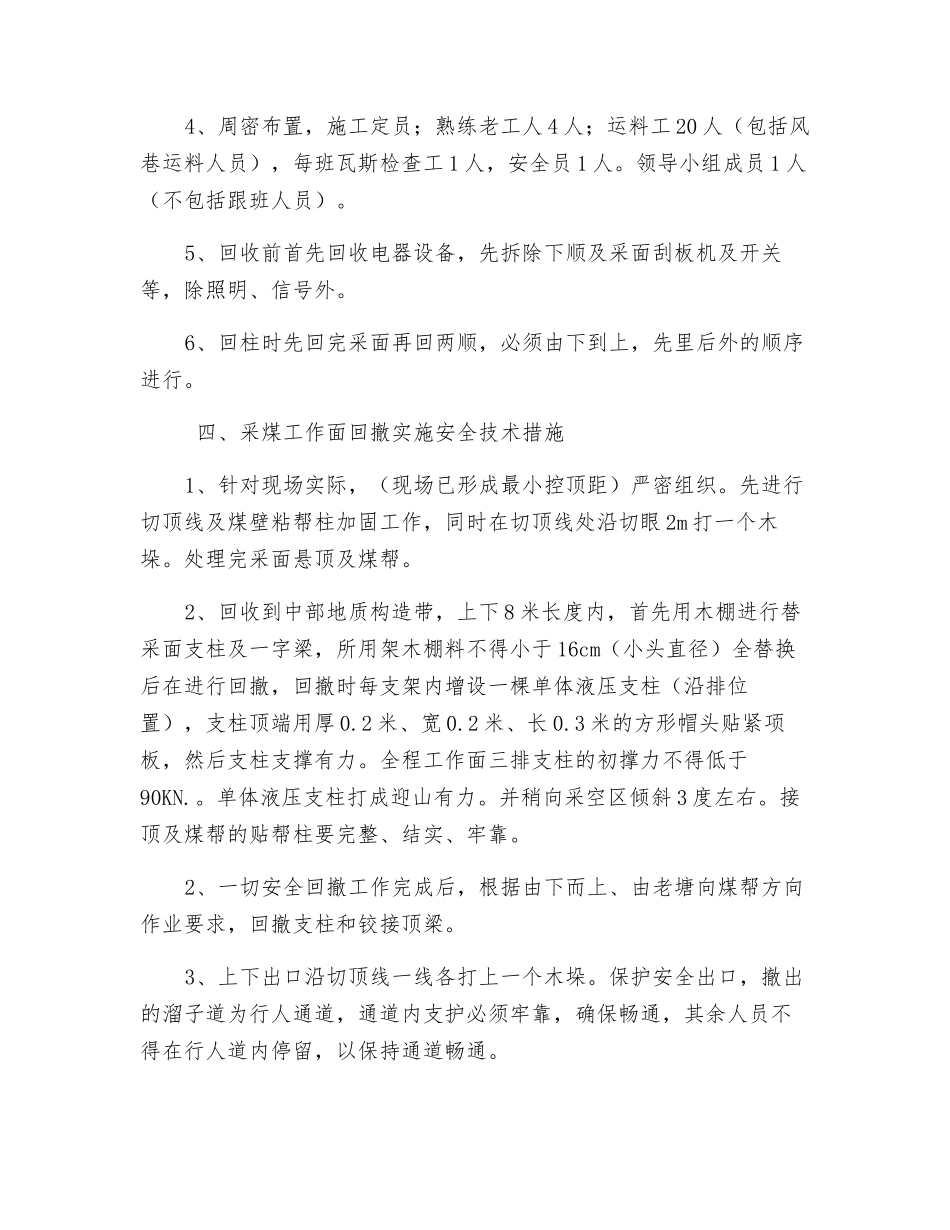

4、周密布置,施工定员;熟练老工人 4 人;运料工 20 人(包括风巷运料人员),每班瓦斯检查工 1 人,安全员 1 人
领导小组成员 1 人(不包括跟班人员)
5、回收前首先回收电器设备,先拆除下顺及采面刮板机及开关等,除照明、信号外
6、回柱时先回完采面再回两顺,必须由下到上,先里后外的顺序进行
四、采煤工作面回撤实施安全技术措施1、针对现场实际,(现场已形成最小控顶距)严密组织
先进行切顶线及煤壁粘帮柱加固工作,同时在切顶线处沿切眼 2m 打一个木垛
处理完采面悬顶及煤帮
2、回收到中部地质构造带,上下 8 米长度内,首先用木棚进行替采面支柱及一字梁,所用架木棚料不得小于 16cm(小头直径)全替换后在进行回撤,回撤时每支架内增设一棵单体液压支柱(沿排位置),支柱顶
