长螺旋钻孔灌注桩施工工法中铁二局股份有限公司城通公司刖言在城市修建地铁,不可避免地要施工钻孔灌注桩作为围护结构或抗拔桩、承重桩等,传统上使用回旋钻、旋挖钻施工中不可避免产生坍孔、缩径、沉渣过厚等质量问题,且过程中需要大量泥浆护壁,需要泥浆制作、循环、弃置场地,在城市修建地铁往往没有场地供上述工序使用
若在地铁施工过程中采用长螺旋工法施工钻孔灌注桩,除能缩短施工工期、提高功效、保证钻孔灌注桩成桩质量外,且能避免因钻孔桩施工对周边环境产生污染、沉降等不良影响
本工法具有动力足、钻进能力强、功效高、成桩质量好、环境影响小等优点,可广泛应用于地铁钻孔灌注桩施工领域
工法特点成桩质量好:由于混凝土是从钻杆中心压入孔中,混凝土具有密实、无断桩、无缩颈等特点,并对桩孔周围土有渗透、挤密作用
施工环境要求小:由于减少了泥浆制作、循环、弃置等环节,具有成桩快、施工环境污染小等特点,能满足城市地下施工的高环保要求
适用范围适应于粘土、粉土、素填土、软土、流沙层、砂卵石层(粒径范围在〜)地层,桩径范围〜,桩长 V,以及施工环境保护要求高的市政工程施工
工艺原理利用长螺旋钻机钻孔至设计深度后,在提钻的同时利用混凝土泵通过钻杆中心通道,以一定压力将混凝土压至桩孔中,同时根据灌注速度反转提升钻杆,混凝土灌注到设定标高后,再借助钢筋笼自重或专用振动设备将钢筋笼插入混凝土中至设计标高,形成的钢筋混凝土灌注桩

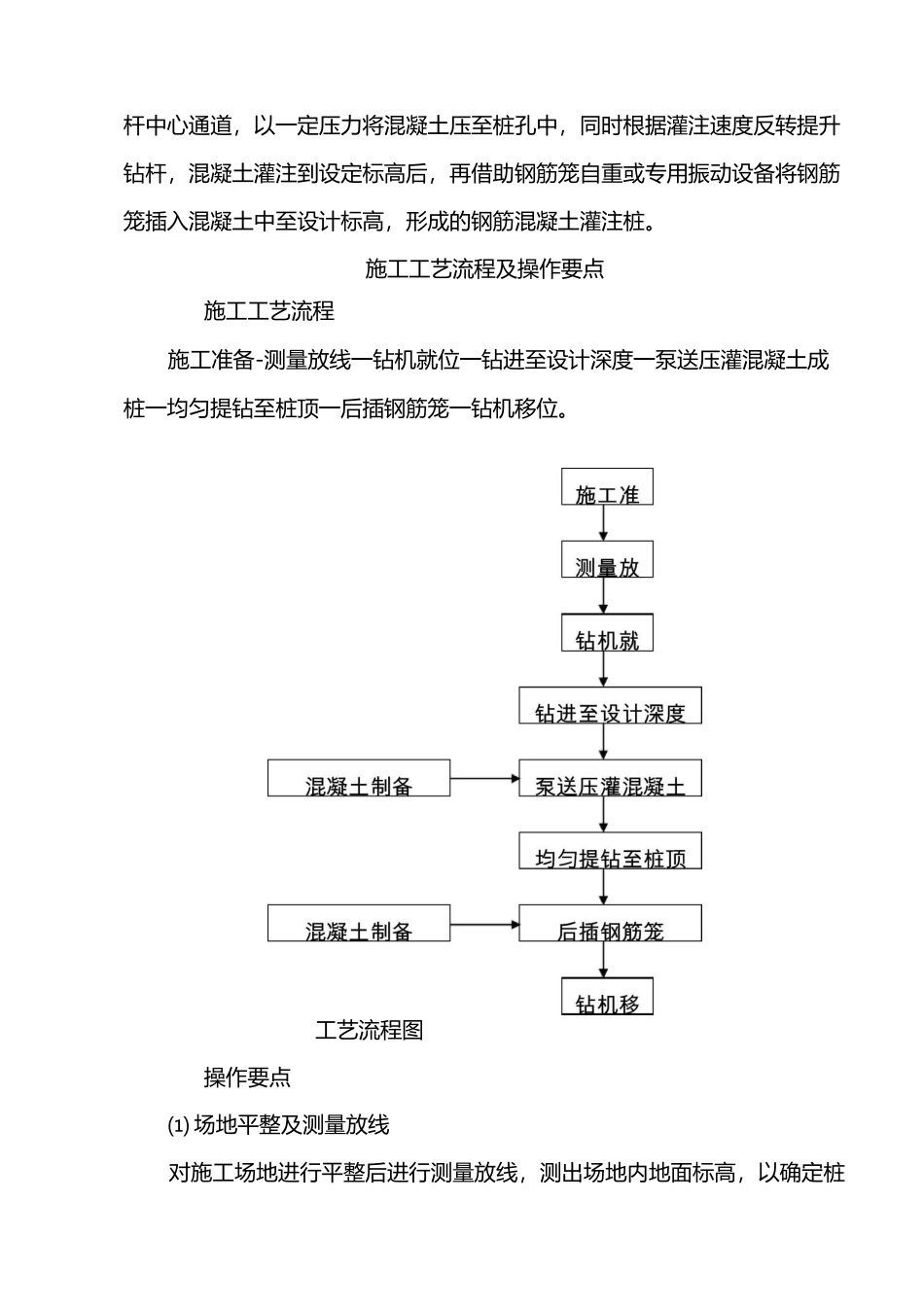

施工工艺流程及操作要点施工工艺流程施工准备-测量放线一钻机就位一钻进至设计深度一泵送压灌混凝土成桩一均匀提钻至桩顶一后插钢筋笼一钻机移位
工艺流程图操作要点⑴ 场地平整及测量放线对施工场地进行平整后进行测量放线,测出场地内地面标高,以确定桩顶埋深,根据设计图纸的结构边线关系,测放转角起始及结束桩位及相关控制点,并仔细复核,考虑到施工开挖可能破坏测量点,故在放样过程中必要时制作护桩

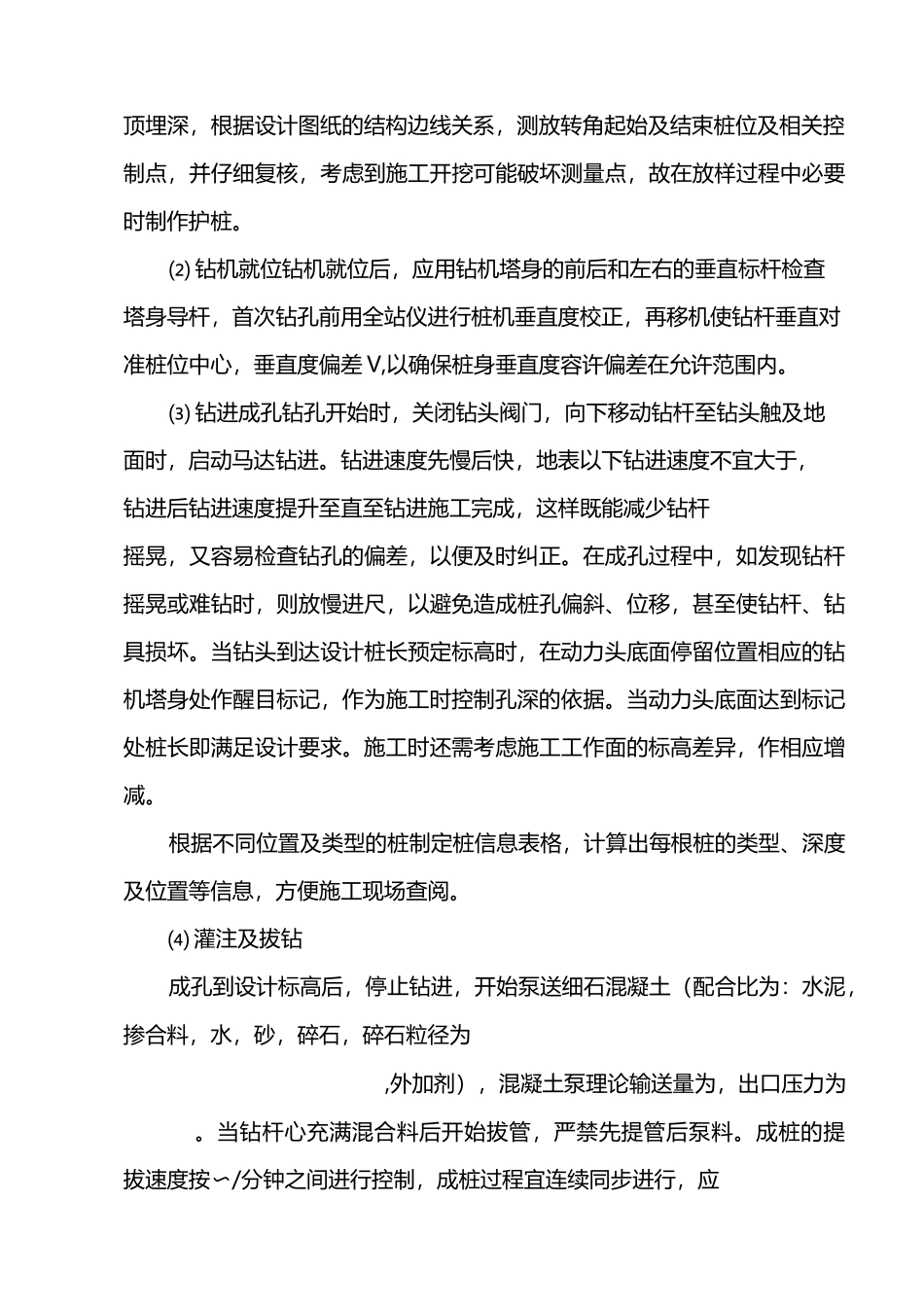

⑵ 钻机就位钻机就位
