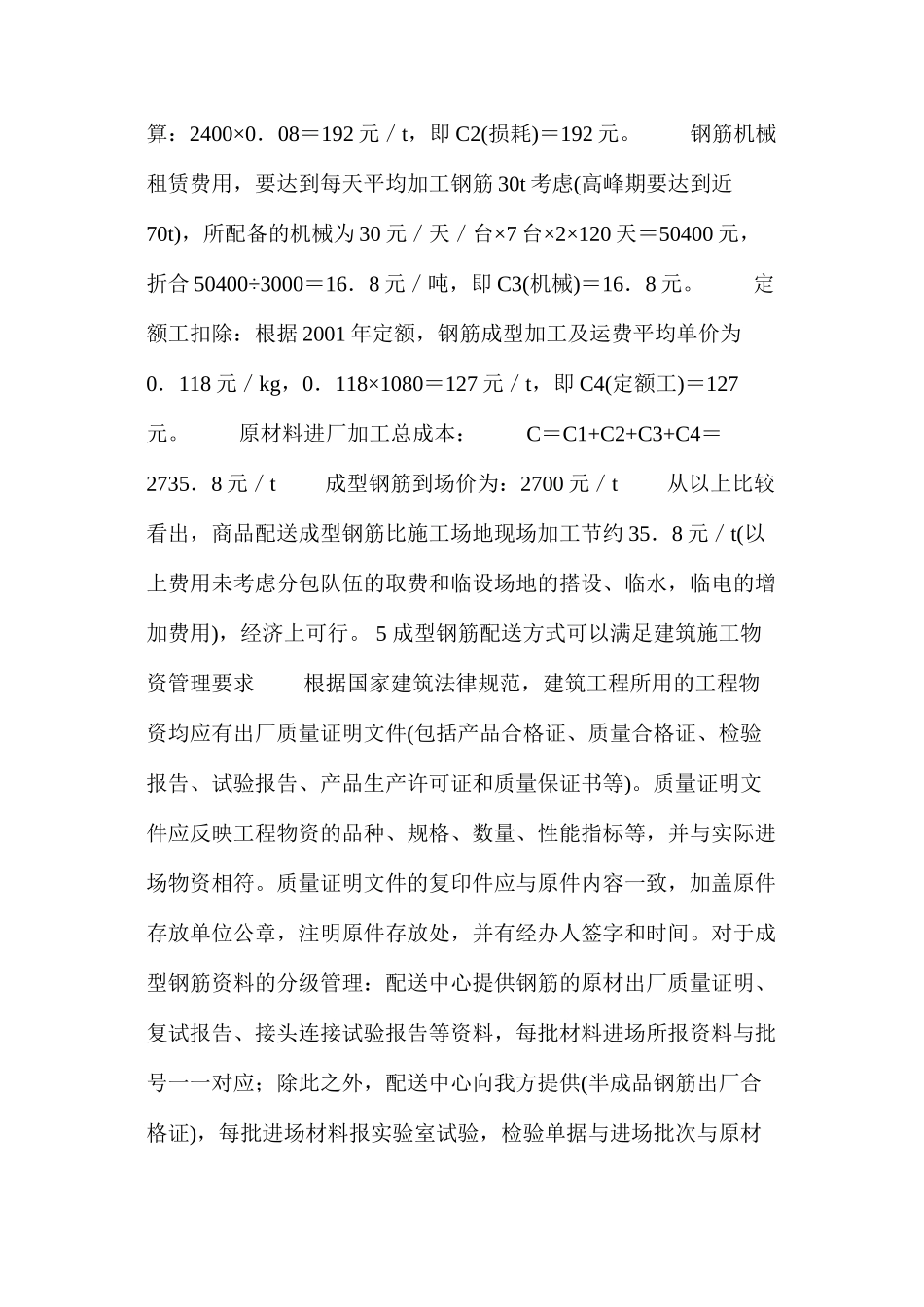

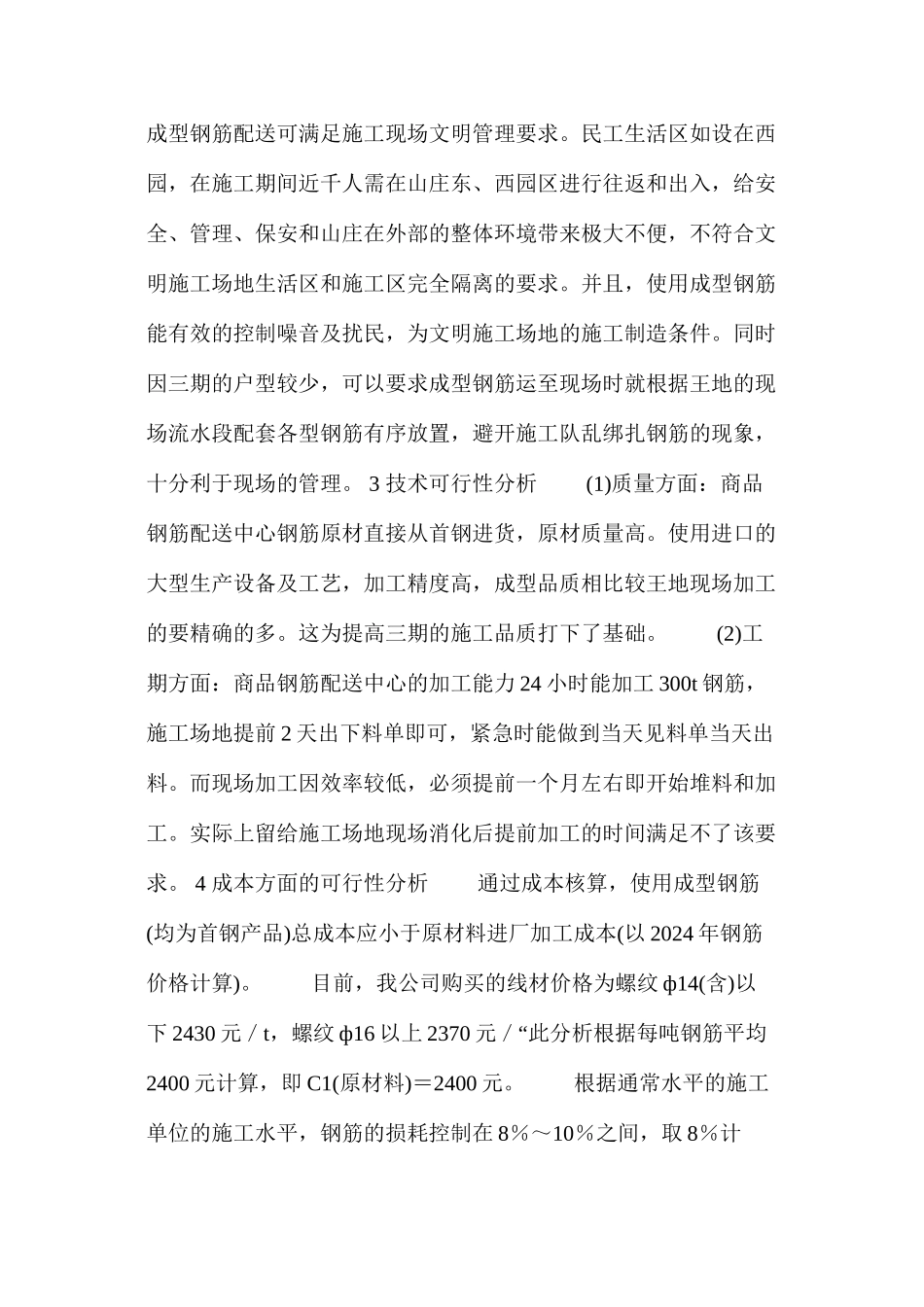

某建筑工程成型钢筋配送方案可行性分析 我们项目部承接了某联排公寓三期工程,笔者在材料准备工作中接触到成型钢筋配送业务,认为结合本工程特点该业务具备可 操作性,在建筑行业中具有宽阔的进展空间。 1 项目概况该工程建筑面积 3.4 万 m2,占地 16797m2。南北向行列式布局,四排十二栋联排,南北向每四排之间通过高架绿化平台形成一个组团,组团之间的高架平台通过东西向天桥连为整体,并在东西入口处通过四个大坡道与室外地坪相连。高架平台下为半地下整体车 库,通过东西双车道与地面道路相通。 2 该工程采纳成型钢筋配送 形式的必要性通过讨论三期工程现场平面图,我们发现施工现场场地狭小,无法满足原材料进厂加工的场地要求。目前的三期现场在保留橄榄球场的情况下,假如在现场加工钢筋,牵强占用保安大院或橄榄球场南侧作为加工场地,需要牺牲现场临设的部分功能来满足该要求。在施工场地现场十分紧张的情况下,采纳商品钢筋配送能够取消掉占地面积十分庞大的钢筋原材堆场和钢筋分类加工场,节约场地和场地硬化、钢筋加工棚的搭设费用,减少钢筋加工人员的吃住费用及占地、减少原材料二次搬运费用。再者,采纳成型钢筋配送可满足施工现场文明管理要求。民工生活区如设在西园,在施工期间近千人需在山庄东、西园区进行往返和出入,给安全、管理、保安和山庄在外部的整体环境带来极大不便,不符合文明施工场地生活区和施工区完全隔离的要求。并且,使用成型钢筋能有效的控制噪音及扰民,为文明施工场地的施工制造条件。同时因三期的户型较少,可以要求成型钢筋运至现场时就根据王地的现场流水段配套各型钢筋有序放置,避开施工队乱绑扎钢筋的现象, 十分利于现场的管理。 3 技术可行性分析(1)质量方面:商品钢筋配送中心钢筋原材直接从首钢进货,原材质量高。使用进口的大型生产设备及工艺,加工精度高,成型品质相比较王地现场加工 的要精确的多。这为提高三期的施工品质打下了基础。(2)工期方面:商品钢筋配送中心的加工能力 24 小时能加工 300t 钢筋,施工场地提前 2 天出下料单即可,紧急时能做到当天见料单当天出料。而现场加工因效率较低,必须提前一个月左右即开始堆料和加工。实际上留给施工场地现场消化后提前加工的时间满足不了该要 求。 4 成本方面的可行性分析通过成本核算,使用成型钢筋(均为首钢产品)总成本应小于原材料进厂加工成本(以 2024 年钢筋价格计算) 。目前,我公司购买的线材价格为...
