北京大街西地块历史文化街区修缮工程1#、22#楼墙体注浆专项施工方案编制:审核:编制单位:中交第四公路工程局有限公司编制日期:二

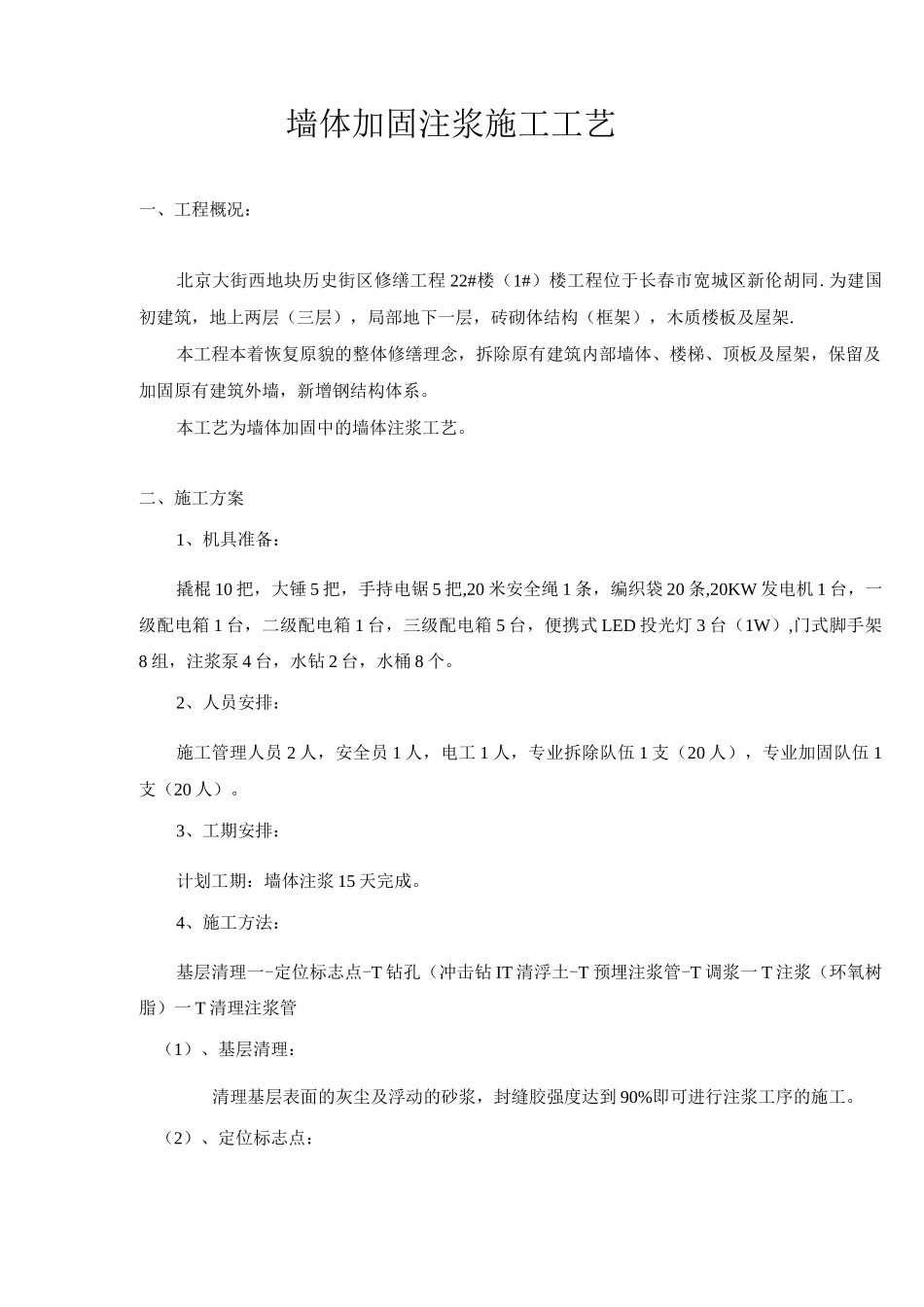

一七年九月二十日工程概况施工方案安全环境保证措施文明施工管理措施应急预案 6墙体加固注浆施工工艺一、工程概况:北京大街西地块历史街区修缮工程 22#楼(1#)楼工程位于长春市宽城区新伦胡同
为建国初建筑,地上两层(三层),局部地下一层,砖砌体结构(框架),木质楼板及屋架
本工程本着恢复原貌的整体修缮理念,拆除原有建筑内部墙体、楼梯、顶板及屋架,保留及加固原有建筑外墙,新增钢结构体系
本工艺为墙体加固中的墙体注浆工艺
二、施工方案1、机具准备:撬棍 10 把,大锤 5 把,手持电锯 5 把,20 米安全绳 1 条,编织袋 20 条,20KW 发电机 1 台,一级配电箱 1 台,二级配电箱 1 台,三级配电箱 5 台,便携式 LED 投光灯 3 台(1W),门式脚手架8 组,注浆泵 4 台,水钻 2 台,水桶 8 个
2、人员安排:施工管理人员 2 人,安全员 1 人,电工 1 人,专业拆除队伍 1 支(20 人),专业加固队伍 1支(20 人)
3、工期安排:计划工期:墙体注浆 15 天完成
4、施工方法:基层清理一-定位标志点-T 钻孔(冲击钻 IT 清浮土-T 预埋注浆管-T 调浆一 T 注浆(环氧树脂)一 T 清理注浆管(1)、基层清理:清理基层表面的灰尘及浮动的砂浆,封缝胶强度达到 90%即可进行注浆工序的施工
(2)、定位标志点:注浆头间隔水平 1m 呈梅花形设置在砖缝处,高度方向每皮砖均设置,先在墙体上放线定位,用记号笔将注浆头位置做好标记;(3)、钻孔用冲击钻在注浆头位置钻孔,钻孔的部位为墙体砌筑砂浆,手持冲击钻的方向与墙体垂直,选用钻头与注浆头直径相匹配,钻孔深度 10cm,注浆头长度 15cm;(4)、清理浮土:钻孔完成后,用吹风
