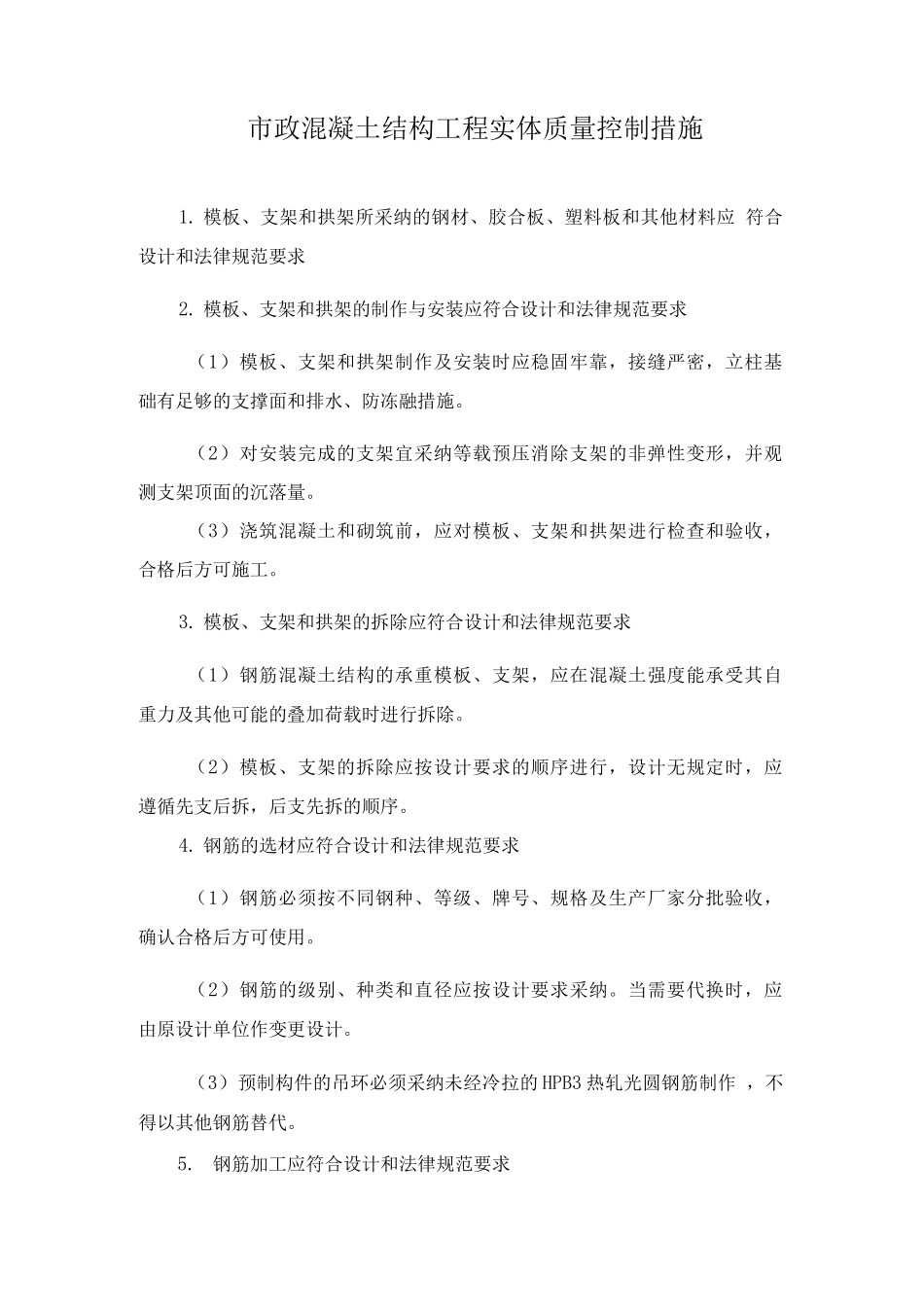

市政混凝土结构工程实体质量控制措施1
模板、支架和拱架所采纳的钢材、胶合板、塑料板和其他材料应 符合设计和法律规范要求2
模板、支架和拱架的制作与安装应符合设计和法律规范要求(1)模板、支架和拱架制作及安装时应稳固牢靠,接缝严密,立柱基 础有足够的支撑面和排水、防冻融措施
(2)对安装完成的支架宜采纳等载预压消除支架的非弹性变形,并观 测支架顶面的沉落量
(3)浇筑混凝土和砌筑前,应对模板、支架和拱架进行检查和验收, 合格后方可施工
模板、支架和拱架的拆除应符合设计和法律规范要求(1)钢筋混凝土结构的承重模板、支架,应在混凝土强度能承受其自 重力及其他可能的叠加荷载时进行拆除
(2)模板、支架的拆除应按设计要求的顺序进行,设计无规定时,应 遵循先支后拆,后支先拆的顺序
钢筋的选材应符合设计和法律规范要求(1)钢筋必须按不同钢种、等级、牌号、规格及生产厂家分批验收, 确认合格后方可使用
(2)钢筋的级别、种类和直径应按设计要求采纳
当需要代换时,应 由原设计单位作变更设计
(3)预制构件的吊环必须采纳未经冷拉的 HPB3 热轧光圆钢筋制作 ,不得以其他钢筋替代

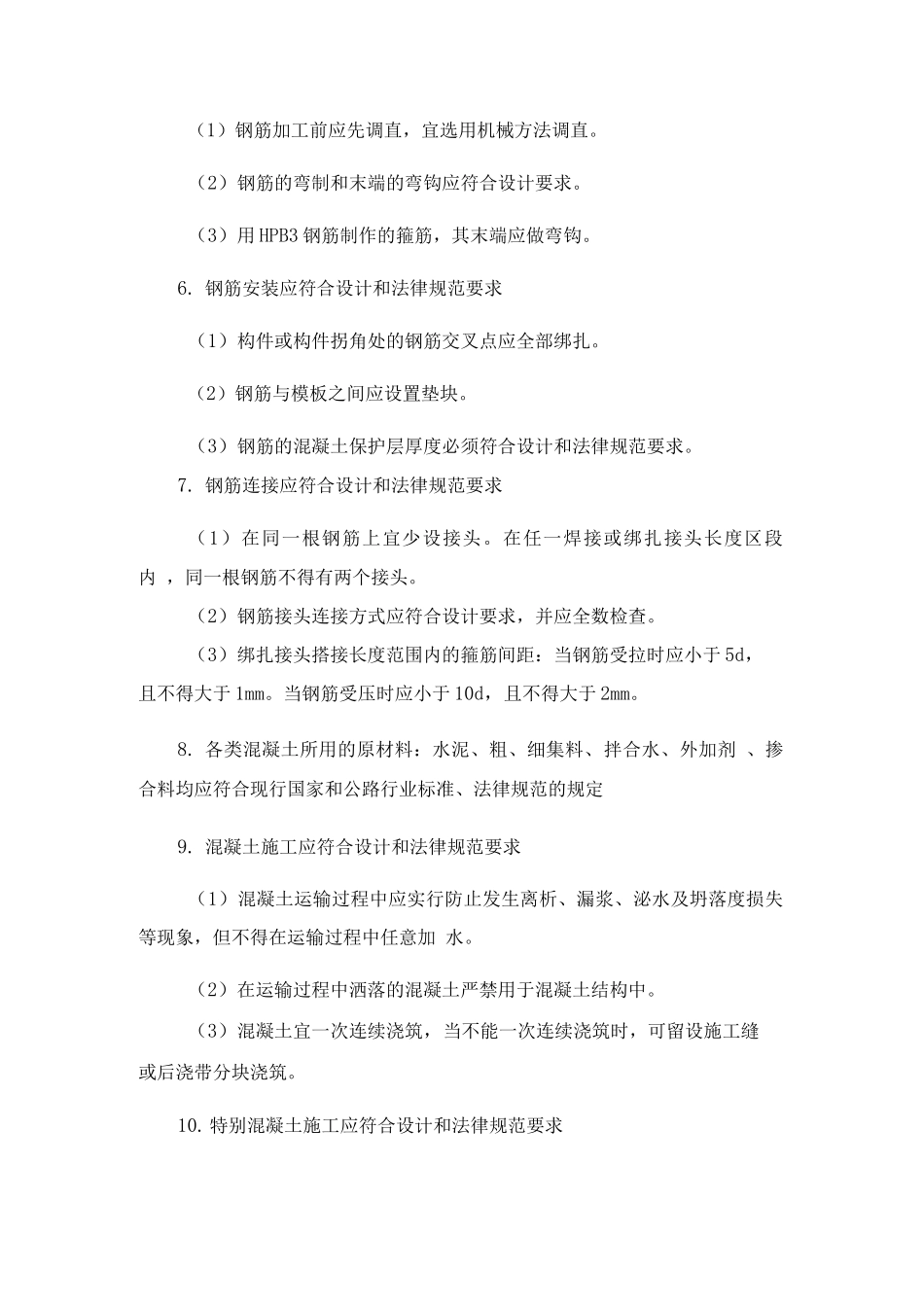

钢筋加工应符合设计和法律规范要求(1)钢筋加工前应先调直,宜选用机械方法调直
(2)钢筋的弯制和末端的弯钩应符合设计要求
(3)用 HPB3 钢筋制作的箍筋,其末端应做弯钩
钢筋安装应符合设计和法律规范要求(1)构件或构件拐角处的钢筋交叉点应全部绑扎
(2)钢筋与模板之间应设置垫块
(3)钢筋的混凝土保护层厚度必须符合设计和法律规范要求
钢筋连接应符合设计和法律规范要求(1)在同一根钢筋上宜少设接头
在任一焊接或绑扎接头长度区段内 ,同一根钢筋不得有两个接头
(2)钢筋接头连接方式应符合设计要求,并应全数检查

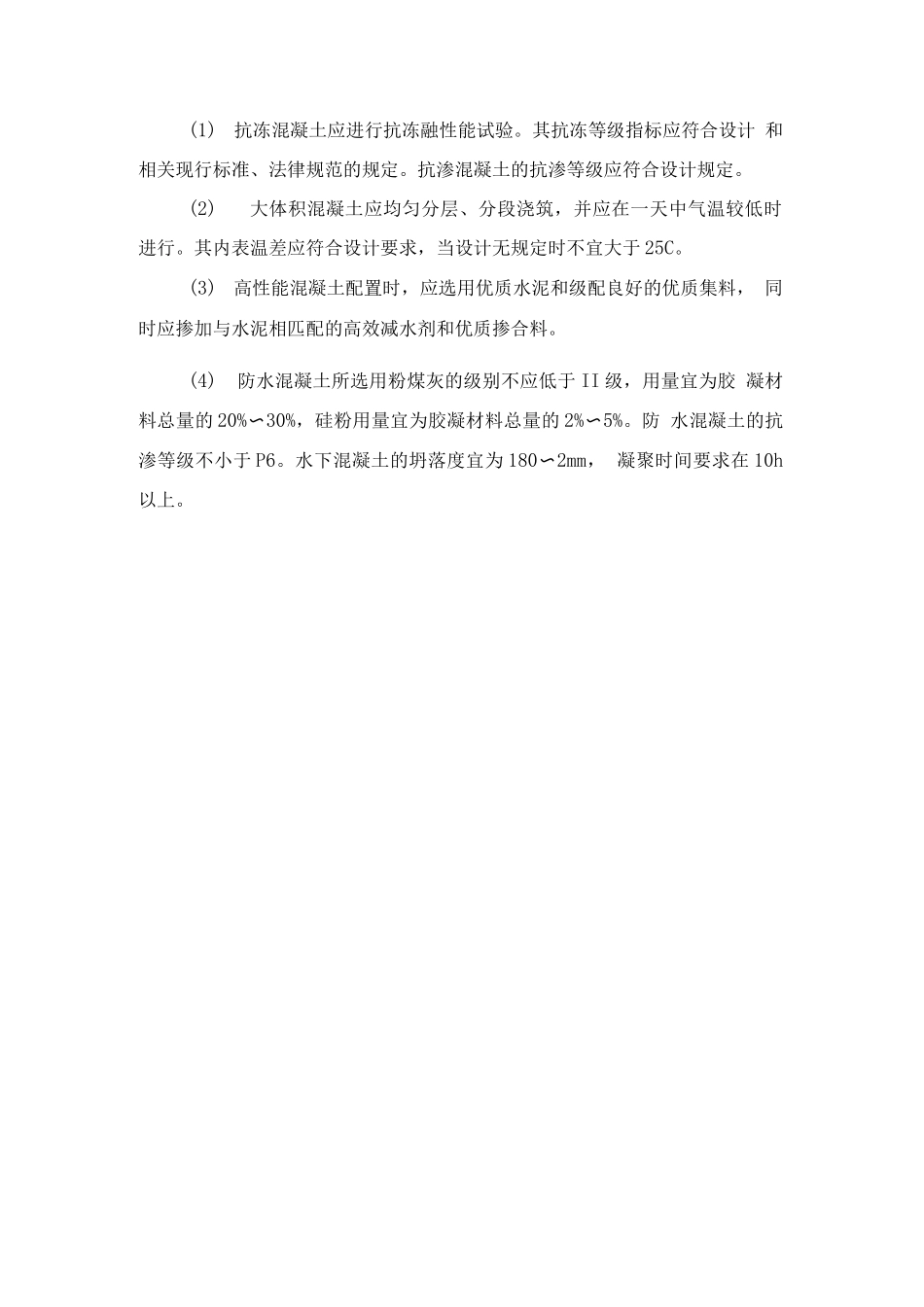

(3)绑扎接头搭接长度范围内的箍筋间距:当钢筋受拉时应小于 5d, 且不得大于
