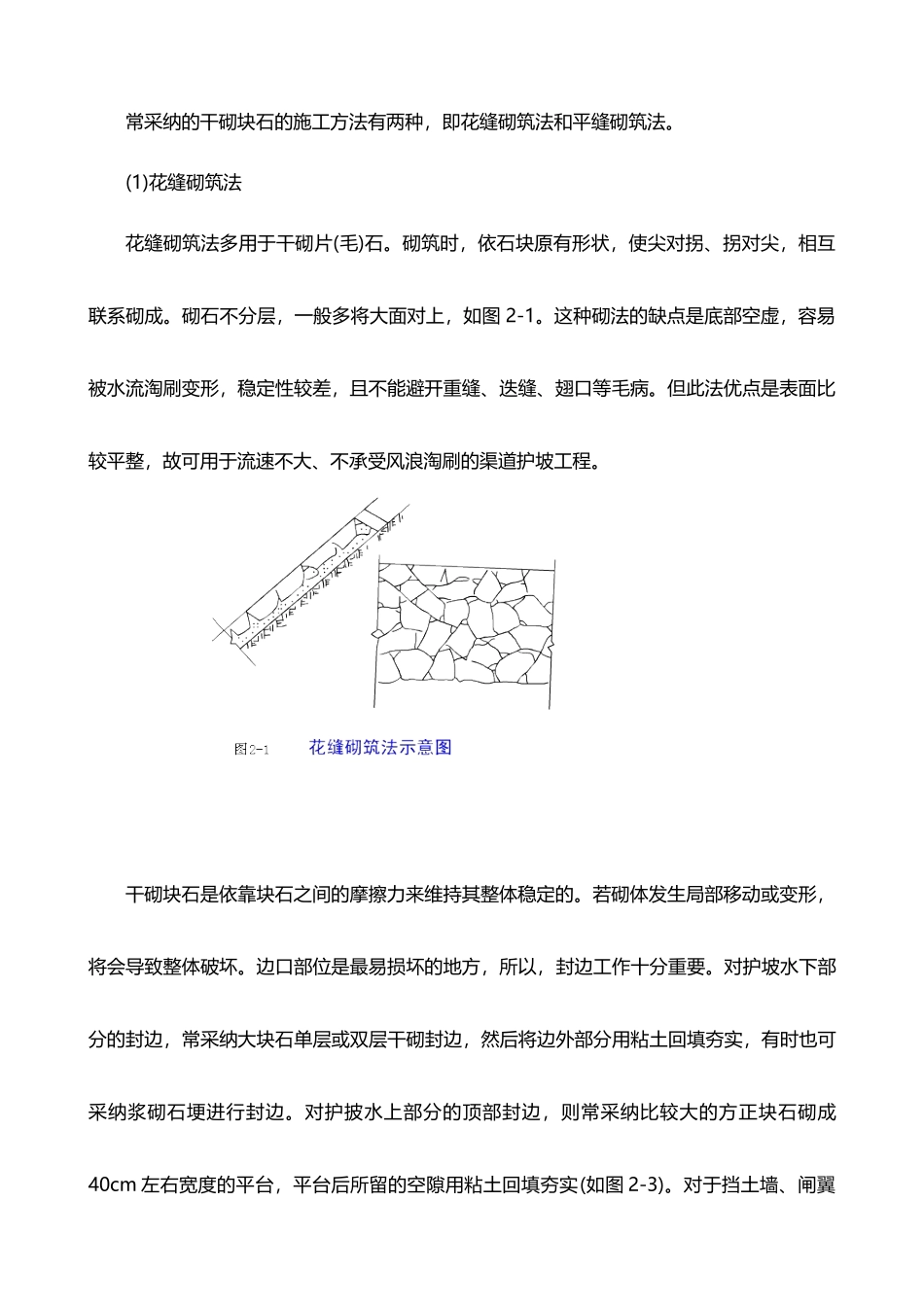

干砌块石施工(4 页)Good is good, but better carries it.精益求精,善益求善。7.4 干砌石施工7.4.1 砌筑前的准备工作(1)备料在砌石施工中为缩短场内运距,避开停工待料,砌筑前应尽量根据工程部位及需要数量分片备料,并提前将石块的水锈、淤泥洗刷洁净。(2)基础清理砌石前应将基础开挖至设计高程,淤泥、腐植土以及混杂有建筑残渣应清除洁净,必要时将坡面或底面夯实,然后才能进行铺砌。(3)铺设反滤层在干砌石砌筑前应铺设砂砾反滤层,其作用是将块石垫平,不致使砌体表面凹凸不平,减少其对水流的摩阻力;减少水流或降水对砌体基础土壤的冲刷;防止地下渗水逸出时带走基础土粒,避开砌筑面下陷变形。反滤层的各层厚度、铺设位置、材料级配和粒径以及含泥量均应满足法律规范要求,铺设时应与砌石施工配合,自下而上,随铺随砌,接头处各层之间的连接要层次清楚,防止层间错动或混淆。7.4.2 干砌石施工1、施工方法常采纳的干砌块石的施工方法有两种,即花缝砌筑法和平缝砌筑法。(1)花缝砌筑法花缝砌筑法多用于干砌片(毛)石。砌筑时,依石块原有形状,使尖对拐、拐对尖,相互联系砌成。砌石不分层,一般多将大面对上,如图 2-1。这种砌法的缺点是底部空虚,容易被水流淘刷变形,稳定性较差,且不能避开重缝、迭缝、翅口等毛病。但此法优点是表面比较平整,故可用于流速不大、不承受风浪淘刷的渠道护坡工程。干砌块石是依靠块石之间的摩擦力来维持其整体稳定的。若砌体发生局部移动或变形,将会导致整体破坏。边口部位是最易损坏的地方,所以,封边工作十分重要。对护坡水下部分的封边,常采纳大块石单层或双层干砌封边,然后将边外部分用粘土回填夯实,有时也可采纳浆砌石埂进行封边。对护披水上部分的顶部封边,则常采纳比较大的方正块石砌成40cm 左右宽度的平台,平台后所留的空隙用粘土回填夯实(如图 2-3)。对于挡土墙、闸翼墙等重力式墙身顶部,一般用混凝土封闭。2、干砌石的砌筑要点造成干砌石施工缺陷的原因主要是由于砌筑技术不良、工作马虎、施工管理不善以及测量放样错漏等。缺陷主要有缝口不紧、底部空虚、鼓心凹肚、重缝、飞缝、飞口(即用很薄的边口未经砸掉便砌在坡上)、翅口(上下两块都是一边厚一边薄,石料的薄口部分互相搭接)、悬石(两石相接不是面的接触,而是点的接融)、浮塞叠砌、严重蜂窝以及轮廓尺寸走样等(图2-4)。干砌石施工必须注意:(1)干砌石工程在施工前,应进行基础清理工作。(2)凡受水流冲刷和浪击作用...
