建筑稳固的秘诀——13个细部节点须做好

建筑稳固的秘诀——13个细部节点须做好_第1页
1/10
建筑稳固的秘诀——13个细部节点须做好_第2页
2/10
建筑稳固的秘诀——13个细部节点须做好_第3页
3/10

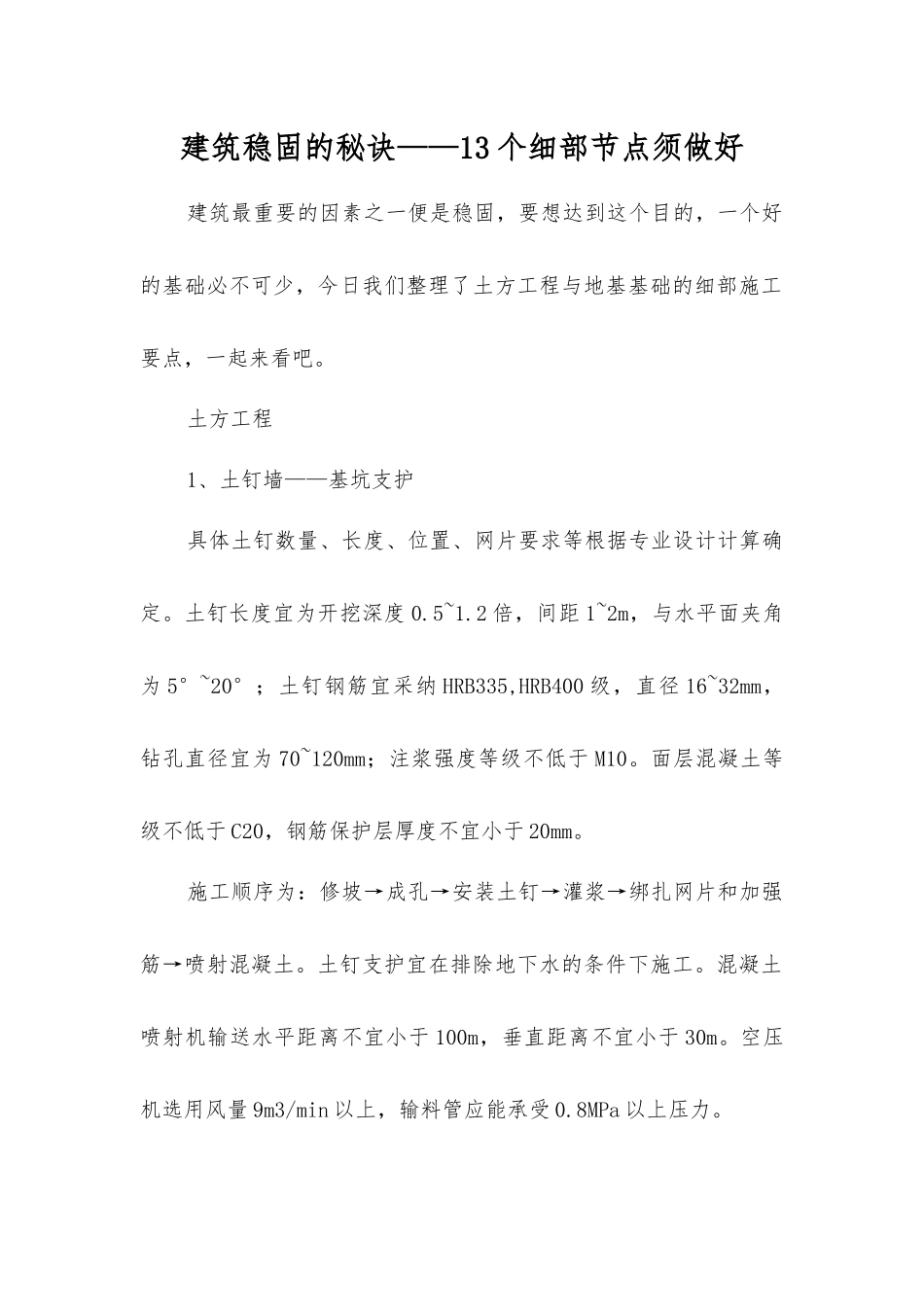

建筑稳固的秘诀——13 个细部节点须做好建筑最重要的因素之一便是稳固,要想达到这个目的,一个好的基础必不可少,今日我们整理了土方工程与地基基础的细部施工要点,一起来看吧。土方工程1、土钉墙——基坑支护具体土钉数量、长度、位置、网片要求等根据专业设计计算确定。土钉长度宜为开挖深度 0.5~1.2 倍,间距 1~2m,与水平面夹角为 5°~20°;土钉钢筋宜采纳 HRB335,HRB400 级,直径 16~32mm,钻孔直径宜为 70~120mm;注浆强度等级不低于 M10。面层混凝土等级不低于 C20,钢筋保护层厚度不宜小于 20mm。施工顺序为:修坡→成孔→安装土钉→灌浆→绑扎网片和加强筋→喷射混凝土。土钉支护宜在排除地下水的条件下施工。混凝土喷射机输送水平距离不宜小于 100m,垂直距离不宜小于 30m。空压机选用风量 9m3/min 以上,输料管应能承受 0.8MPa 以上压力。2、灌注桩——基坑支护具体桩径、桩长、嵌固深度、配筋等根据设计计算确定。悬臂式结构桩径不宜小于 600mm。排桩顶部应设钢筋混凝土冠梁连接,冠梁宽度(水平方向)不宜小于桩径,冠梁高度(竖直方向)不宜小于 400mm。排桩与桩顶冠梁的混凝土强度等级宜大于 C20;当冠梁作为联系梁时可按构造配筋。施工顺序为:钻机成孔→吊放钢筋笼→浇筑混凝土→冠梁施工。桩位允许偏差 50mm,垂直度允许偏差不大于 0.5%。加劲箍筋与主筋采纳电焊焊接,螺旋箍筋与主筋采纳绑扎连接。3、拉锚——基坑支护具体锚杆数量、直径、长度、位置等及嵌固深度根据设计计算确定。拉锚可以与排桩结合。也可以与土钉墙结合使用。施工顺序为:钻机成孔→下锚索→灌浆→养护→锚具安装→锚杆张拉。孔位允许偏差不大于 100mm;偏斜度不大于 3%;锚固段强度大于 15MPa 并达到设计强度 75%方可张拉。锚杆锚在桩间,通过型钢腰梁将锚固力传到桩身。4、基坑内支护——基坑支护对于排桩、板墙式支护结构,当基坑深度较大时,为了维护墙受力合理和控制变形,需增设支撑点。在坑内架设支撑称为内支撑;在坑外设拉支撑则称为拉锚。内支撑通常有钢结构支撑和钢筋混凝土支撑。支撑拆除前应在主体结构与支护之间设置可靠的换撑传力构件或回填夯实。钢结构支撑要求:钢结构支撑构件的连接可采纳焊接或高强螺栓连接;腰梁连接节点宜设置在支撑点的附近,且不应超过支撑间距的 1/3;钢腰梁与排桩、地下连续墙之间宜采纳不低于 C20 细石混凝土填充;钢腰梁与钢支撑的连接节点应设加劲板。钢筋混凝土支撑要求:...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

建筑稳固的秘诀——13个细部节点须做好

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
