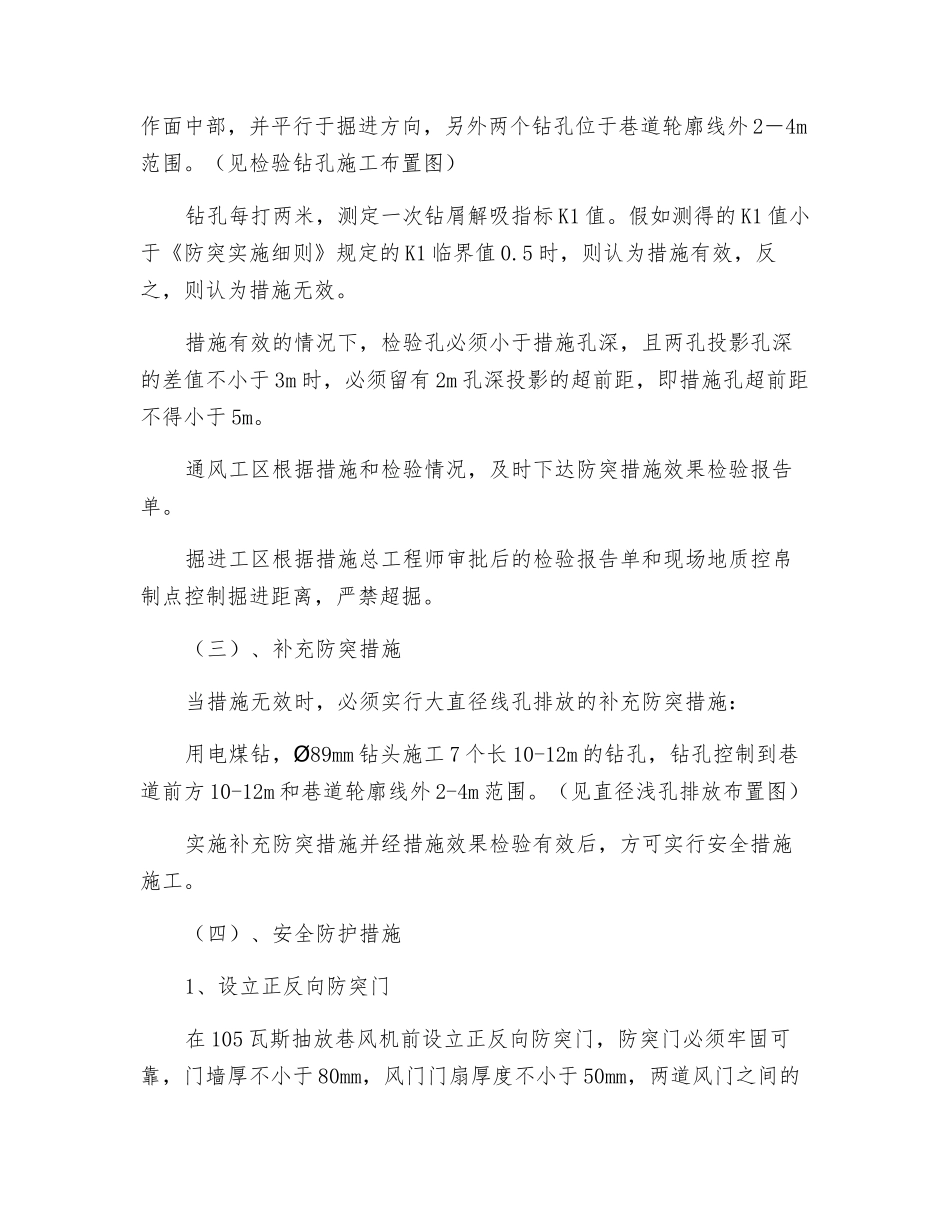

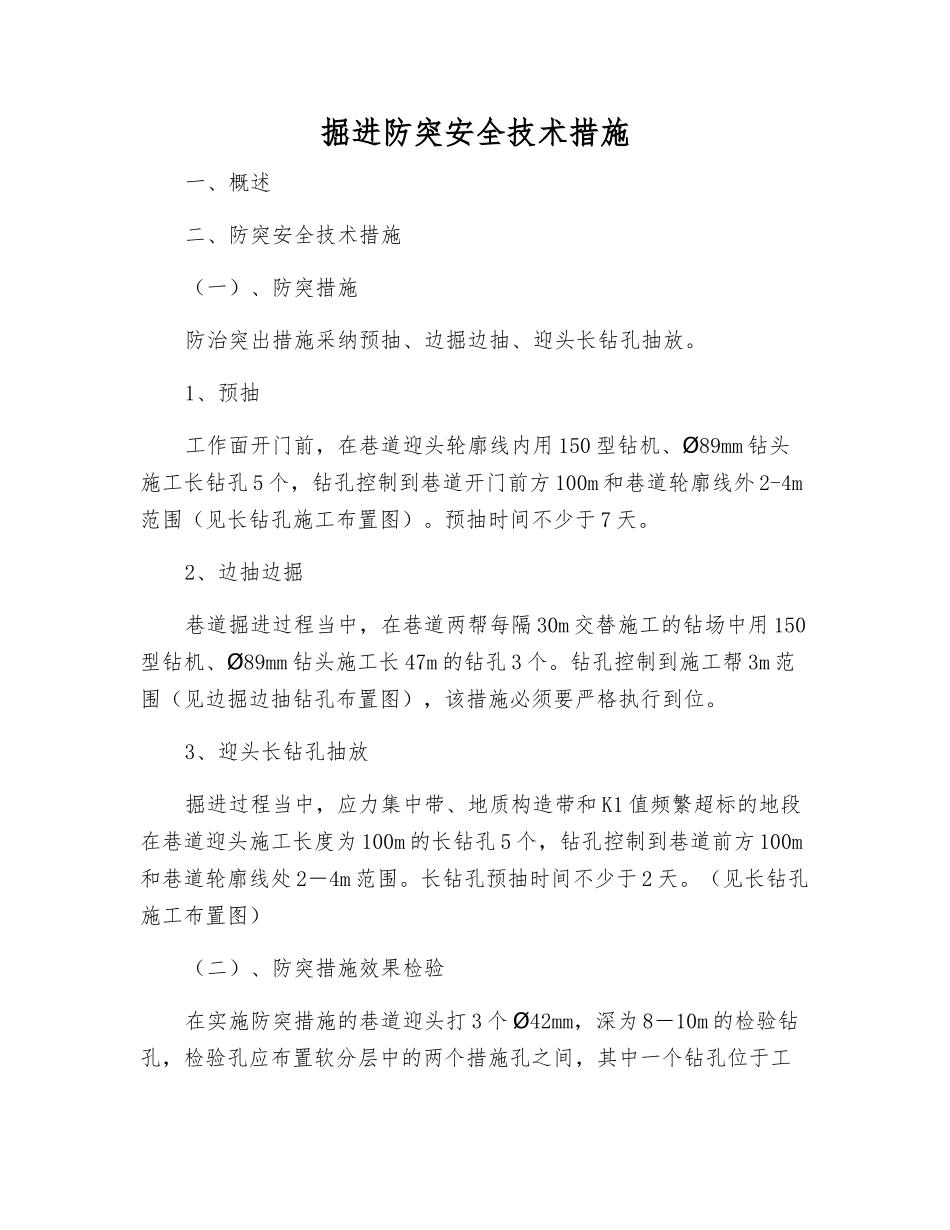

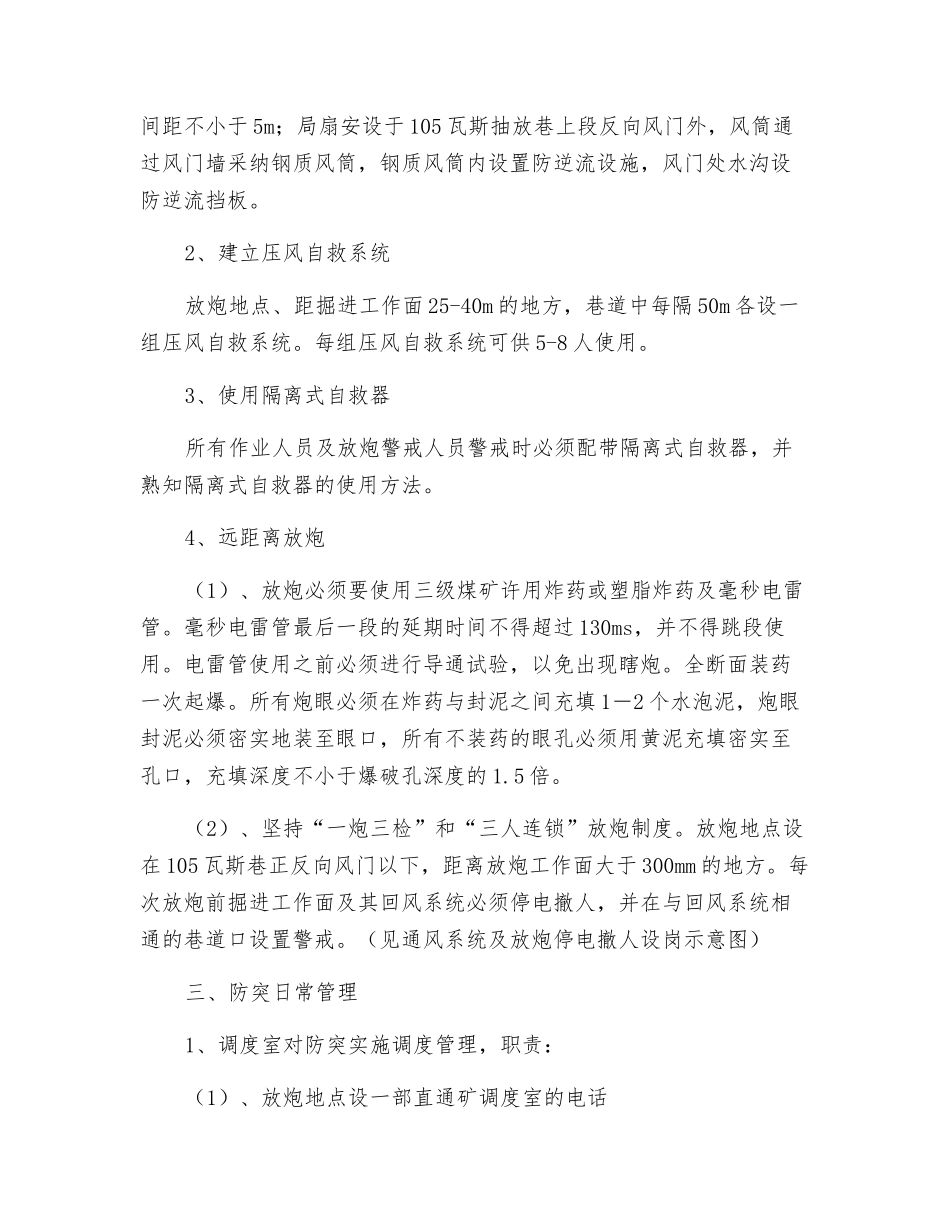

掘进防突安全技术措施一、概述二、防突安全技术措施(一)、防突措施防治突出措施采纳预抽、边掘边抽、迎头长钻孔抽放。1、预抽工作面开门前,在巷道迎头轮廓线内用 150 型钻机、 89mmØ钻头施工长钻孔 5 个,钻孔控制到巷道开门前方 100m 和巷道轮廓线外 2-4m范围(见长钻孔施工布置图)。预抽时间不少于 7 天。2、边抽边掘巷道掘进过程当中,在巷道两帮每隔 30m 交替施工的钻场中用 150型钻机、 89mmØ钻头施工长 47m 的钻孔 3 个。钻孔控制到施工帮 3m 范围(见边掘边抽钻孔布置图),该措施必须要严格执行到位。3、迎头长钻孔抽放掘进过程当中,应力集中带、地质构造带和 K1 值频繁超标的地段在巷道迎头施工长度为 100m 的长钻孔 5 个,钻孔控制到巷道前方 100m和巷道轮廓线处 2-4m 范围。长钻孔预抽时间不少于 2 天。(见长钻孔施工布置图)(二)、防突措施效果检验在实施防突措施的巷道迎头打 3 个42mmØ,深为 8-10m 的检验钻孔,检验孔应布置软分层中的两个措施孔之间,其中一个钻孔位于工作面中部,并平行于掘进方向,另外两个钻孔位于巷道轮廓线外 2-4m范围。(见检验钻孔施工布置图)钻孔每打两米,测定一次钻屑解吸指标 K1 值。假如测得的 K1 值小于《防突实施细则》规定的 K1 临界值 0.5 时,则认为措施有效,反之,则认为措施无效。措施有效的情况下,检验孔必须小于措施孔深,且两孔投影孔深的差值不小于 3m 时,必须留有 2m 孔深投影的超前距,即措施孔超前距不得小于 5m。通风工区根据措施和检验情况,及时下达防突措施效果检验报告单。掘进工区根据措施总工程师审批后的检验报告单和现场地质控帛制点控制掘进距离,严禁超掘。(三)、补充防突措施当措施无效时,必须实行大直径线孔排放的补充防突措施:用电煤钻, 89mmØ钻头施工 7 个长 10-12m 的钻孔,钻孔控制到巷道前方 10-12m 和巷道轮廓线外 2-4m 范围。(见直径浅孔排放布置图)实施补充防突措施并经措施效果检验有效后,方可实行安全措施施工。(四)、安全防护措施1、设立正反向防突门在 105 瓦斯抽放巷风机前设立正反向防突门,防突门必须牢固可靠,门墙厚不小于 80mm,风门门扇厚度不小于 50mm,两道风门之间的间距不小于 5m;局扇安设于 105 瓦斯抽放巷上段反向风门外,风筒通过风门墙采纳钢质风筒,钢质风筒内设置防逆流设施,风门处水沟设防逆流挡板。2、建立压风自救系统放炮地点、距掘进...
