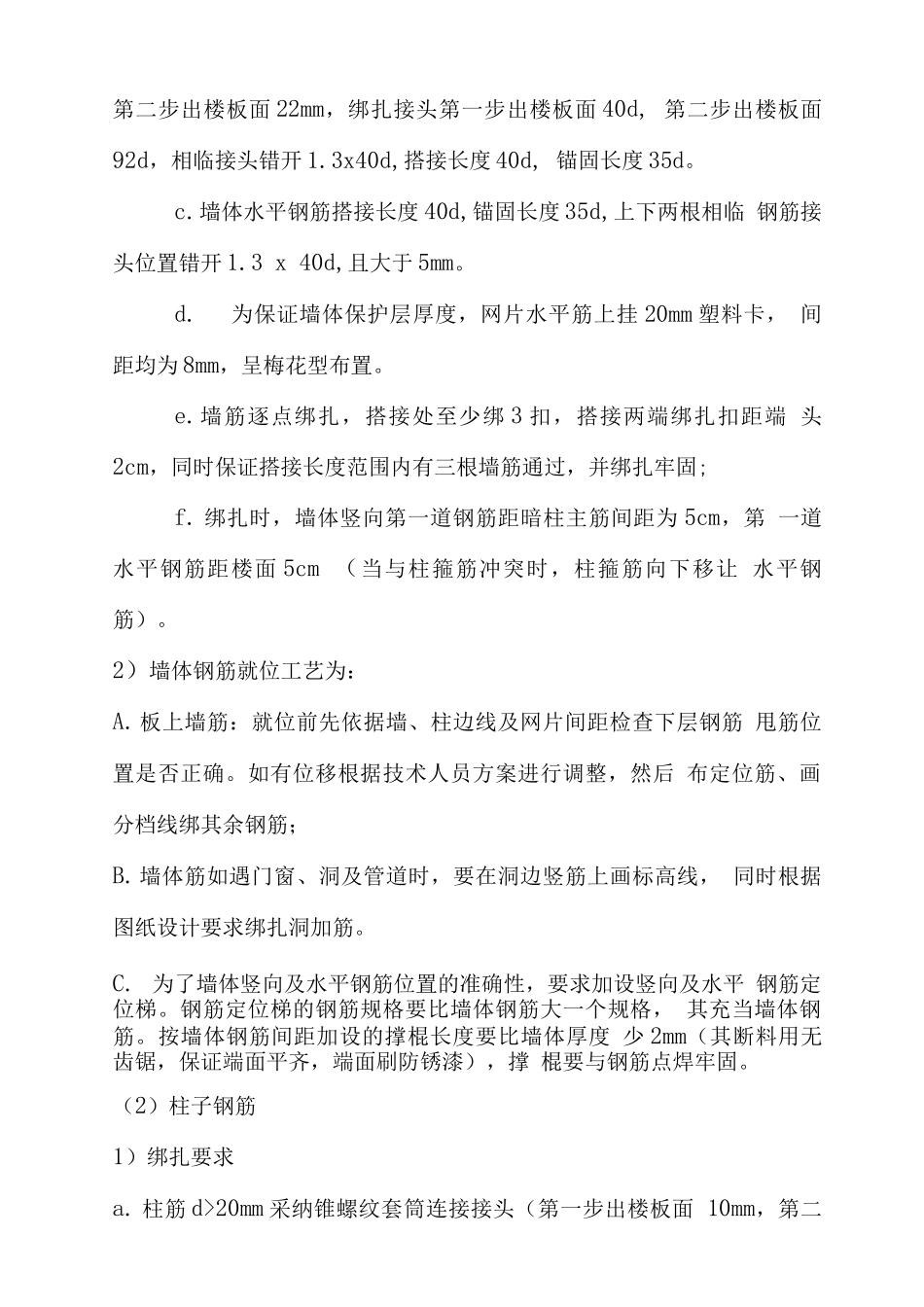

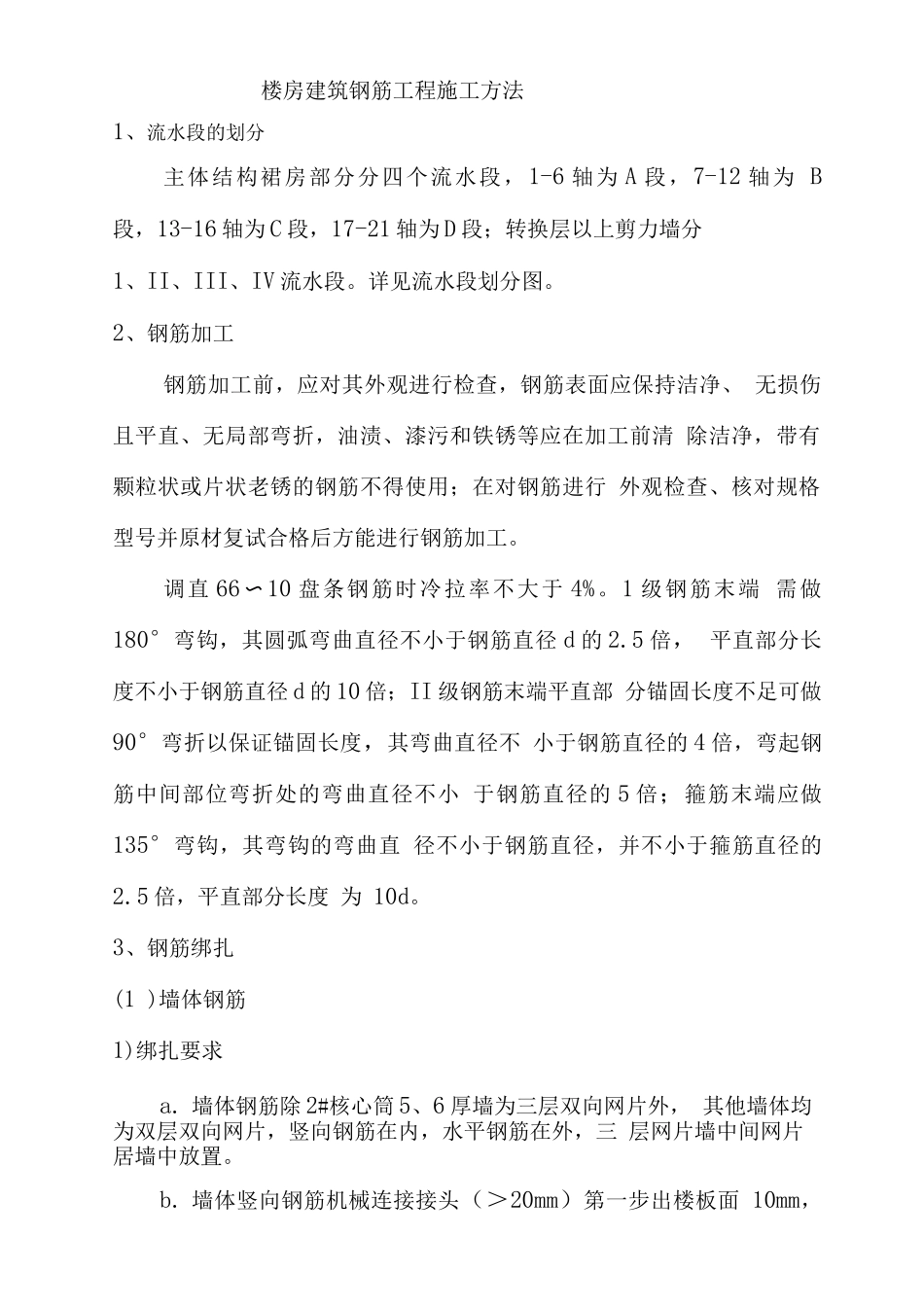

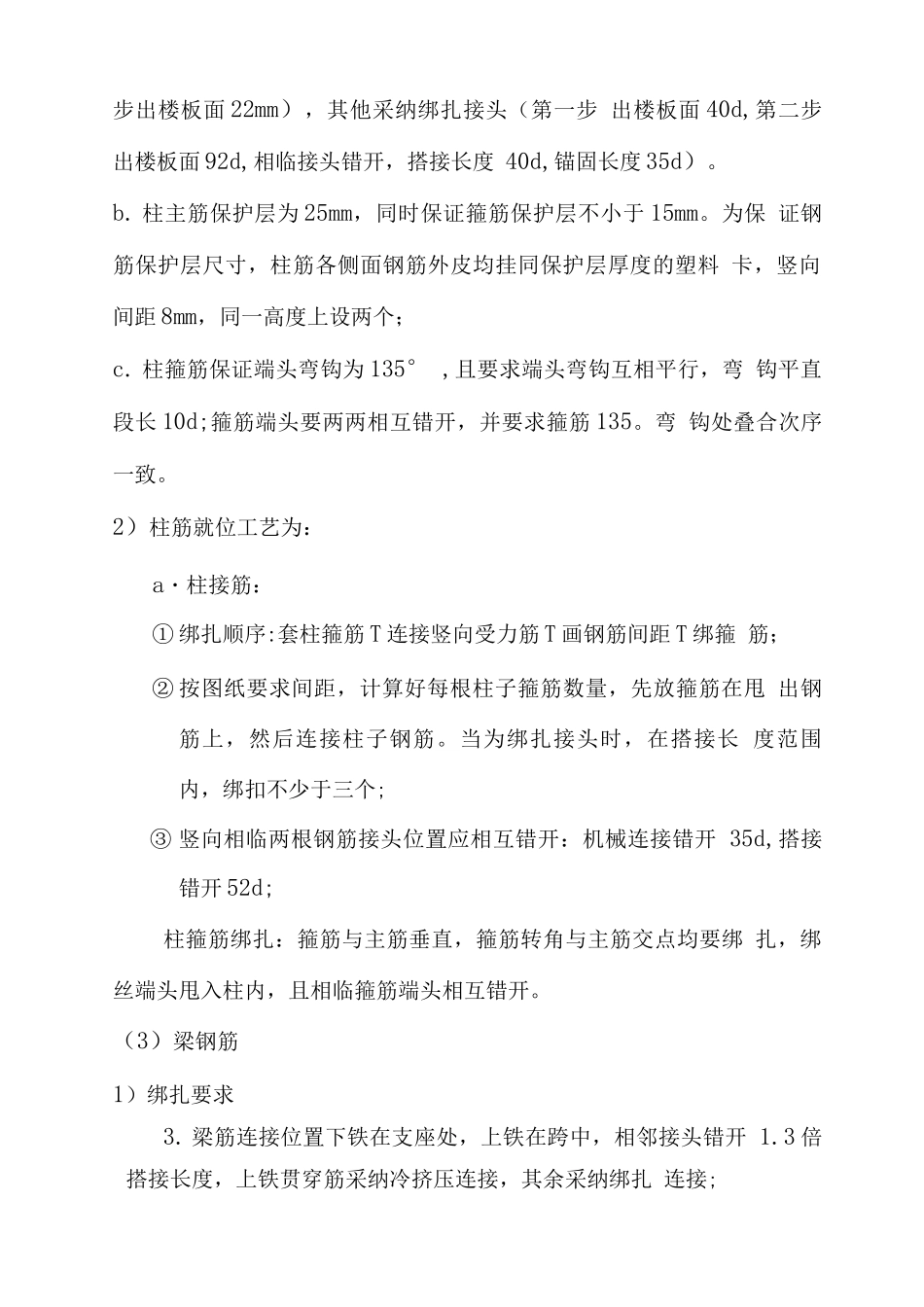

楼房建筑钢筋工程施工方法1、流水段的划分主体结构裙房部分分四个流水段,1-6 轴为 A 段,7-12 轴为 B段,13-16 轴为 C 段,17-21 轴为 D 段;转换层以上剪力墙分1、II、III、IV 流水段。详见流水段划分图。2、钢筋加工钢筋加工前,应对其外观进行检查,钢筋表面应保持洁净、 无损伤且平直、无局部弯折,油渍、漆污和铁锈等应在加工前清 除洁净,带有颗粒状或片状老锈的钢筋不得使用;在对钢筋进行 外观检查、核对规格型号并原材复试合格后方能进行钢筋加工。调直 66〜10 盘条钢筋时冷拉率不大于 4%。1 级钢筋末端 需做180°弯钩,其圆弧弯曲直径不小于钢筋直径 d 的 2.5 倍, 平直部分长度不小于钢筋直径 d 的 10 倍;II 级钢筋末端平直部 分锚固长度不足可做90°弯折以保证锚固长度,其弯曲直径不 小于钢筋直径的 4 倍,弯起钢筋中间部位弯折处的弯曲直径不小 于钢筋直径的 5 倍;箍筋末端应做135°弯钩,其弯钩的弯曲直 径不小于钢筋直径,并不小于箍筋直径的2.5 倍,平直部分长度 为 10d。3、钢筋绑扎(1 )墙体钢筋1)绑扎要求a. 墙体钢筋除 2#核心筒 5、6 厚墙为三层双向网片外, 其他墙体均为双层双向网片,竖向钢筋在内,水平钢筋在外,三 层网片墙中间网片居墙中放置。b. 墙体竖向钢筋机械连接接头(>20mm)第一步出楼板面 10mm,第二步出楼板面 22mm,绑扎接头第一步出楼板面 40d, 第二步出楼板面92d,相临接头错开 1.3x40d,搭接长度 40d, 锚固长度 35d。c.墙体水平钢筋搭接长度 40d,锚固长度 35d,上下两根相临 钢筋接头位置错开 1.3 x 40d,且大于 5mm。d.为保证墙体保护层厚度,网片水平筋上挂 20mm 塑料卡, 间距均为 8mm,呈梅花型布置。e.墙筋逐点绑扎,搭接处至少绑 3 扣,搭接两端绑扎扣距端 头2cm,同时保证搭接长度范围内有三根墙筋通过,并绑扎牢固;f. 绑扎时,墙体竖向第一道钢筋距暗柱主筋间距为 5cm,第 一道水平钢筋距楼面 5cm (当与柱箍筋冲突时,柱箍筋向下移让 水平钢筋)。2)墙体钢筋就位工艺为:A.板上墙筋:就位前先依据墙、柱边线及网片间距检查下层钢筋 甩筋位置是否正确。如有位移根据技术人员方案进行调整,然后 布定位筋、画分档线绑其余钢筋;B.墙体筋如遇门窗、洞及管道时,要在洞边竖筋上画标高线, 同时根据图纸设计要求绑扎洞加筋。C. 为了墙体竖向及水平钢筋位置的准确性,要求加设竖向及水平 钢筋定位梯。钢筋定位梯...
