精装房室内成品保护操作指引1、铺装工程1
1砖\石材地面a
实施时间地砖/石材铺贴完成后 3 日内b
拆除时间开荒清洁前(石材为勾缝结晶前)c
实施及维护责任精装总包d
实施要求:地砖面层:采纳厚度不小于 4mm 两平两瓦瓦楞纸板满铺至墙角,接缝用透明胶带粘贴牢固
石材面层:地面石材铺贴完成 1 周后,勾缝结晶前实施
(实施时应注意石材内部水分无法散发可能导致的返碱风险)1
2砖\石材墙面a
实施时间墙砖/石材铺贴完成后 3 日内b
拆除时间开荒清洁前c
实施及维护责任人精装总包d
实施要求:用 9 厘夹板制作或成品阳角护角实施阳角护角,护角高度不低于 1
2米,两翼宽度不低于 30mm,安装应牢固
3木地板铺装a
实施时间施工完成,分户查验后b
拆除时间交房清洁前c
实施及维护责任人木地板甲供分包(如有)/精装总包d
实施要求:木地板铺装完毕后实施,基层 Pvc起泡膜封闭,满贴至地板与踢脚线交接阴角处并采纳美纹纸粘贴接缝,面层满铺厚度不小于 4mm 两平两瓦瓦楞纸板°Pvc 保护膜开放日检查可不拆除

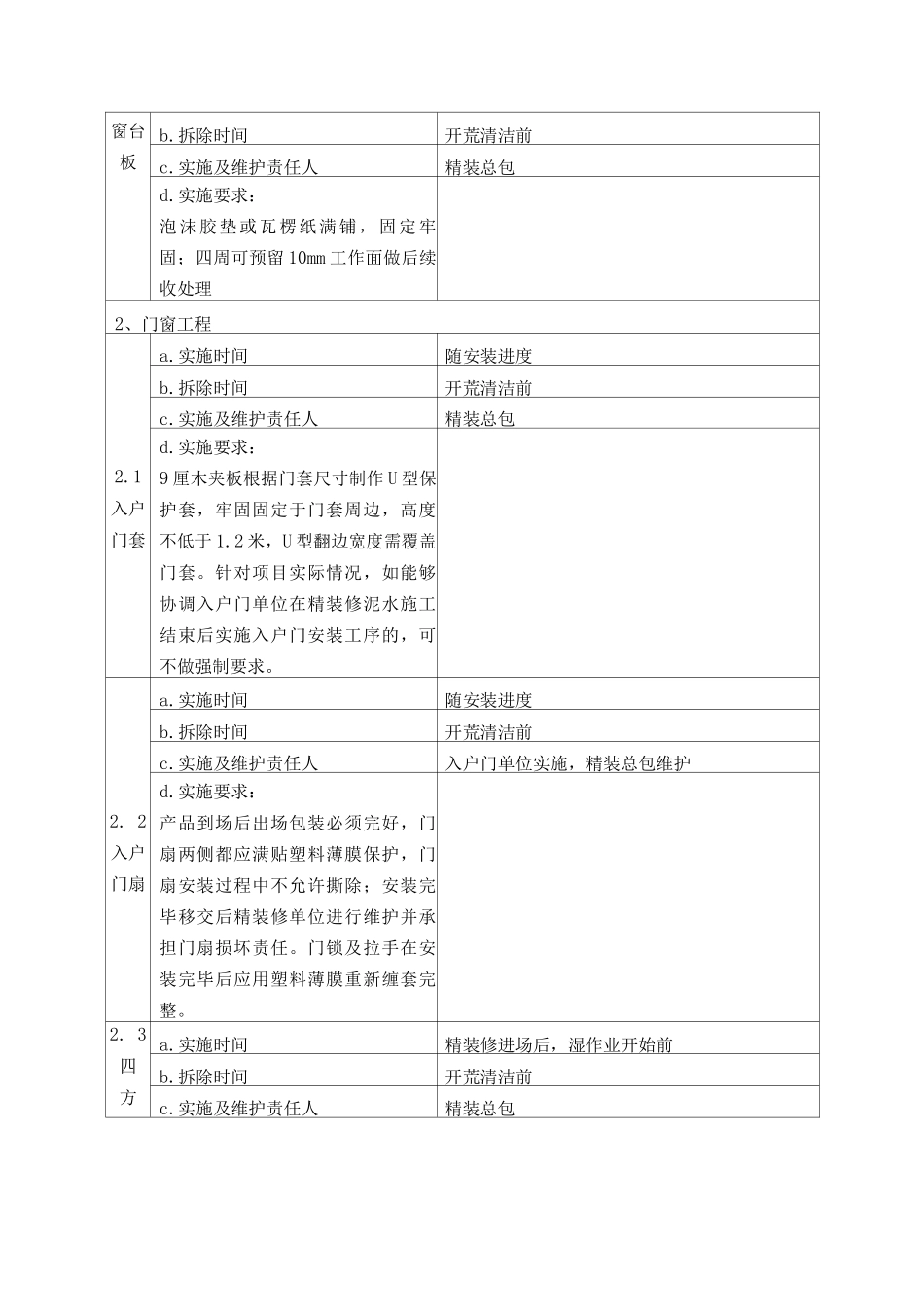

实施时间施工完毕窗台板b
拆除时间开荒清洁前c
实施及维护责任人精装总包d
实施要求:泡沫胶垫或瓦楞纸满铺,固定牢固;四周可预留 10mm 工作面做后续收处理2、门窗工程2
1入户门套a
实施时间随安装进度b
拆除时间开荒清洁前c
实施及维护责任人精装总包d
实施要求:9 厘木夹板根据门套尺寸制作 U 型保护套,牢固固定于门套周边,高度不低于 1
2 米,U 型翻边宽度需覆盖门套
针对项目实际情况,如能够协调入户门单位在精装修泥水施工结束后实施入户门安装工序的,可不做强制要求
2入户门扇a
实施时间随安装进度b
拆除时间开荒清洁前c
实施及维护责任人入户门单位实施,精装总包维护d

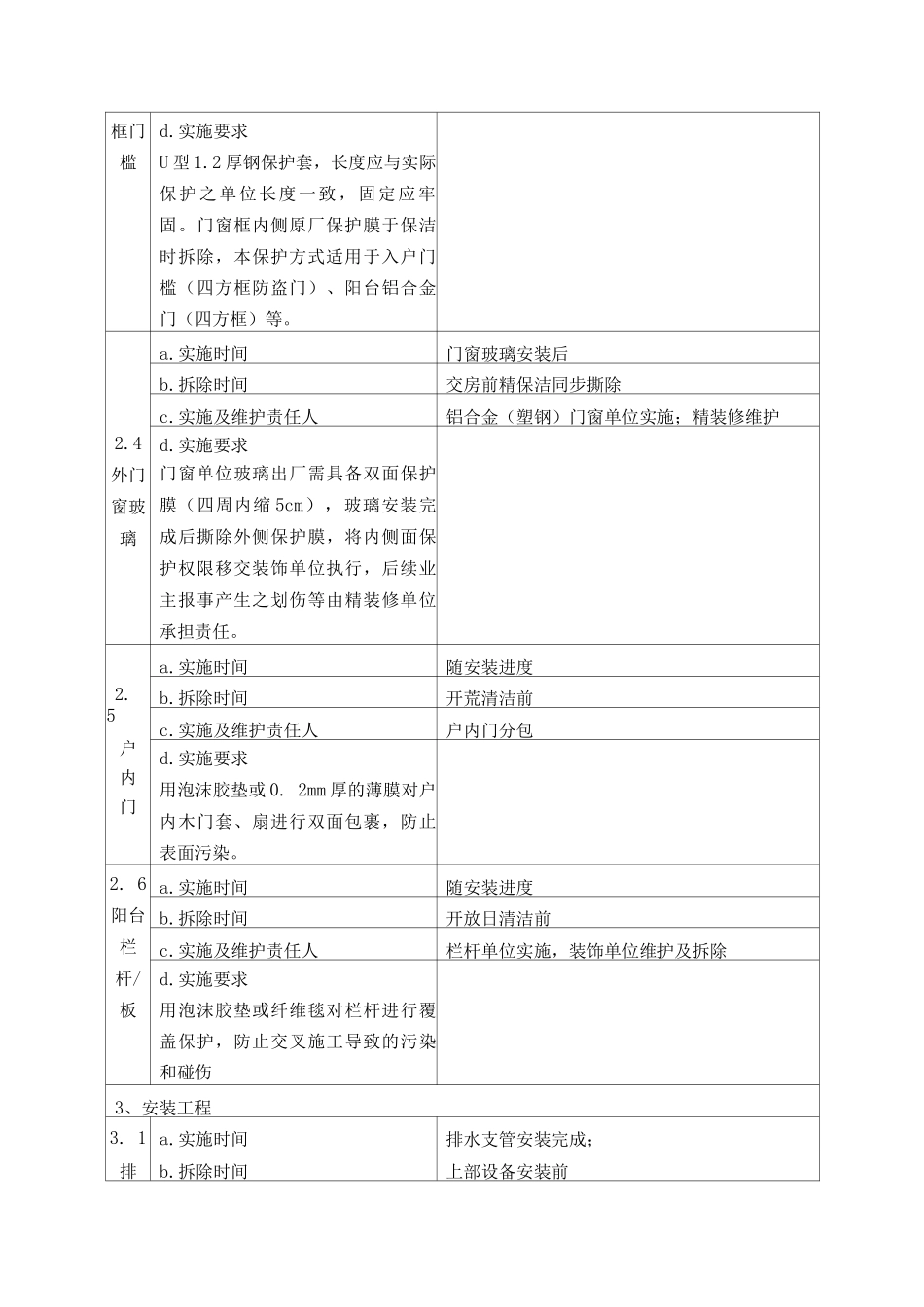

实施要求:产品到场后出场包装必须完好,门扇两侧都应满贴塑料薄膜保护,
