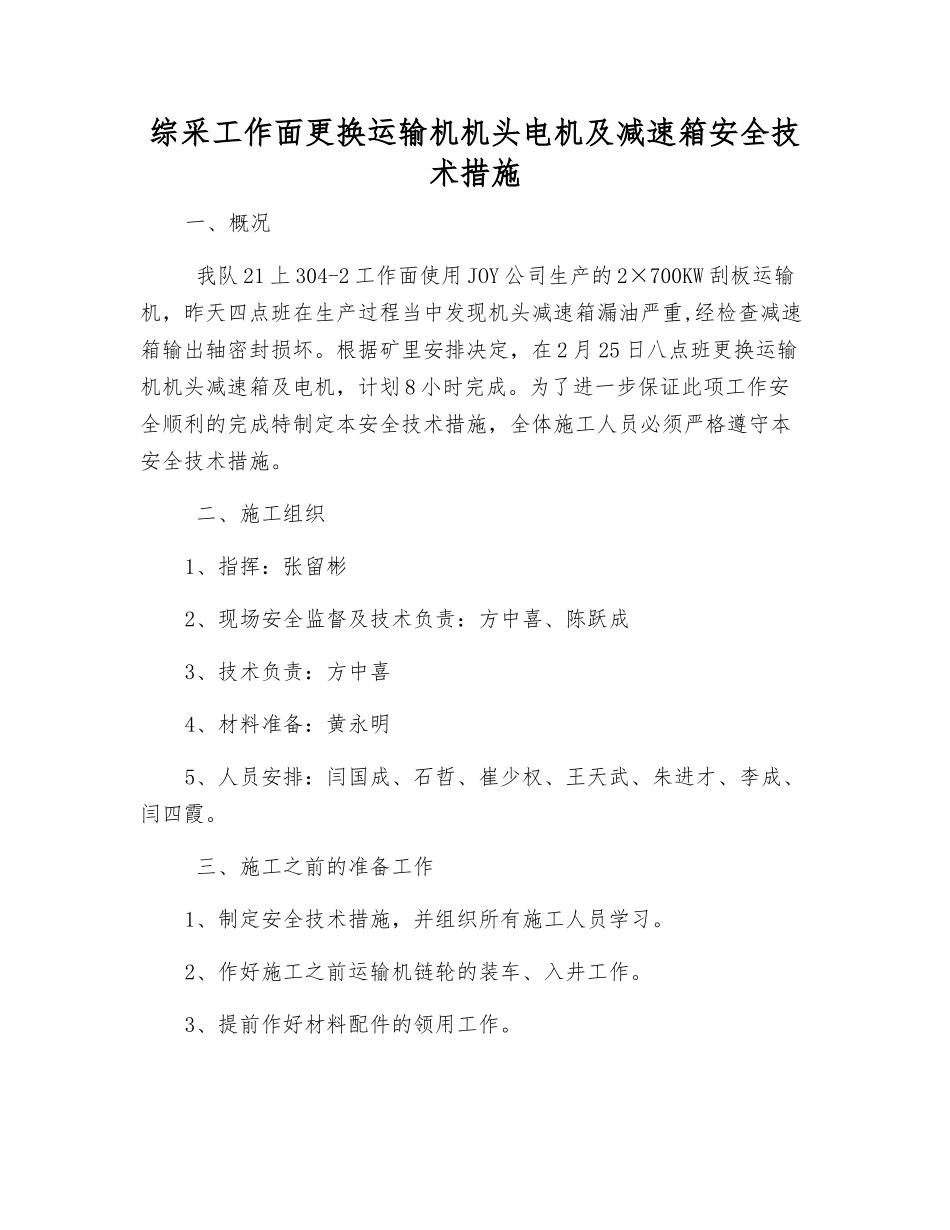

综采工作面更换运输机机头电机及减速箱安全技术措施一、概况 我队 21 上 304-2 工作面使用 JOY 公司生产的 2×700KW 刮板运输机,昨天四点班在生产过程当中发现机头减速箱漏油严重,经检查减速箱输出轴密封损坏
根据矿里安排决定,在 2 月 25 日八点班更换运输机机头减速箱及电机,计划 8 小时完成
为了进一步保证此项工作安全顺利的完成特制定本安全技术措施,全体施工人员必须严格遵守本安全技术措施
二、施工组织1、指挥:张留彬2、现场安全监督及技术负责:方中喜、陈跃成3、技术负责:方中喜4、材料准备:黄永明5、人员安排:闫国成、石哲、崔少权、王天武、朱进才、李成、闫四霞
三、施工之前的准备工作1、制定安全技术措施,并组织所有施工人员学习
2、作好施工之前运输机链轮的装车、入井工作
3、提前作好材料配件的领用工作
4、配齐施工过成中拆件及安装工具、起吊工具及 40T 链子等,并进行完好检查
5、检查并处理好运输机机尾马达操作及控制系统的完好工作
6、施工之前组织人员对施工现场进行敲帮问顶全面检查,排除一切不安全因素
四、拆电机减速箱和安装的工序1、将刮板运输机上的浮煤拉空,并闭锁三机,打出工作面所有支架护帮板并闭锁 1 架至 4 架支架进液截止阀

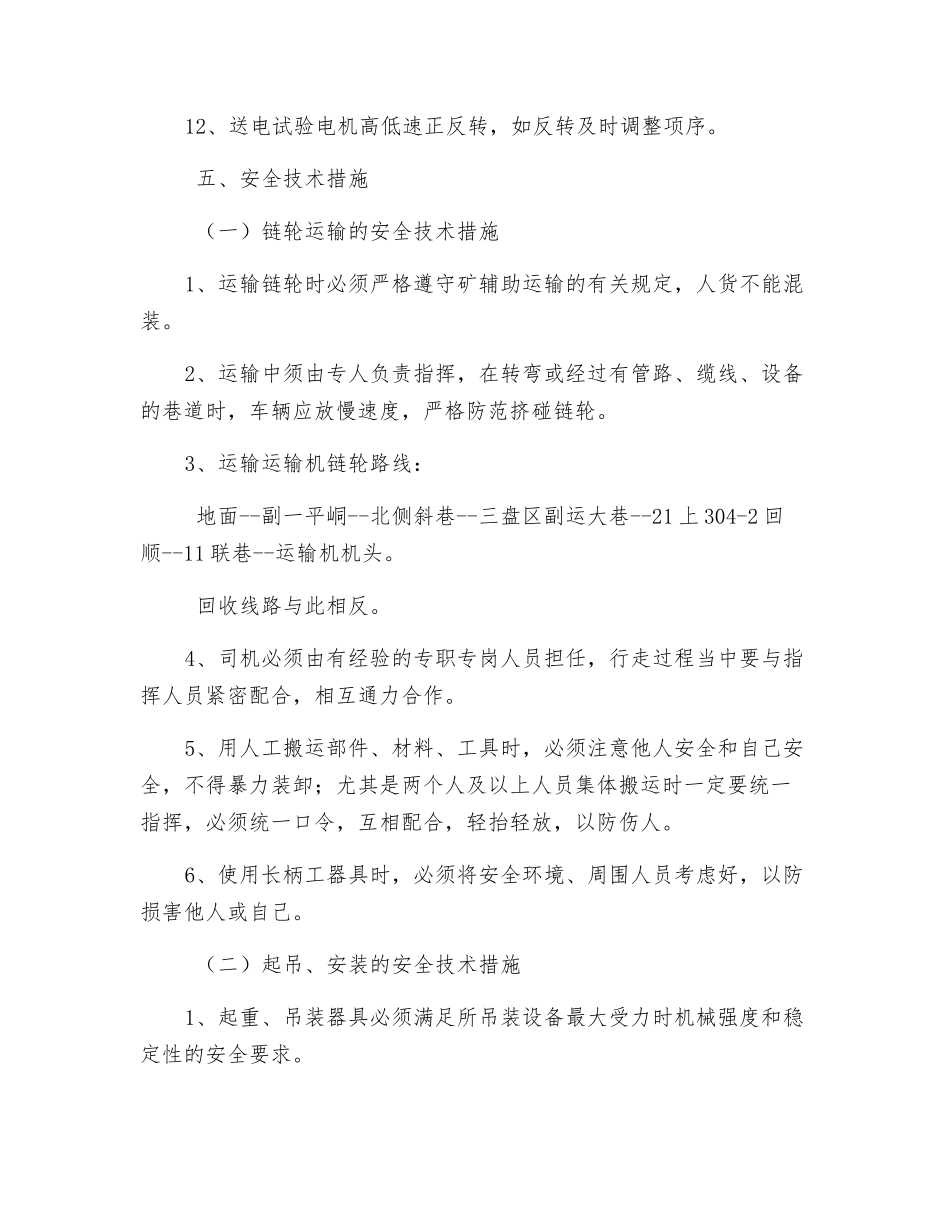

2、在 CHP33 组合开关上停刮板运输机电源并锁,挂"有人工作,禁送电"警示牌
3、清理机头盖板上杂物,拆除机头盖板、离煤板,放在合适位置
4、用导链吊起运输机链轮盖板,拆下盖板
5、拆下液压马达,电机电缆、冷却水管,并妥善保管
6、拆除电机减速箱及链轮连接套定位螺栓,并去连接套用铁丝固 定好
7、用起吊工具配合支架车拆出电机减速箱并放在适合的联巷
8、用起吊工具配合支架车安装电机减速箱
9、安装电机减速箱及链轮连接套,并紧固定位螺栓
10、安装液压马达,电机电缆、冷却水管
11、安装链轮盖板、机头盖板、离煤板
