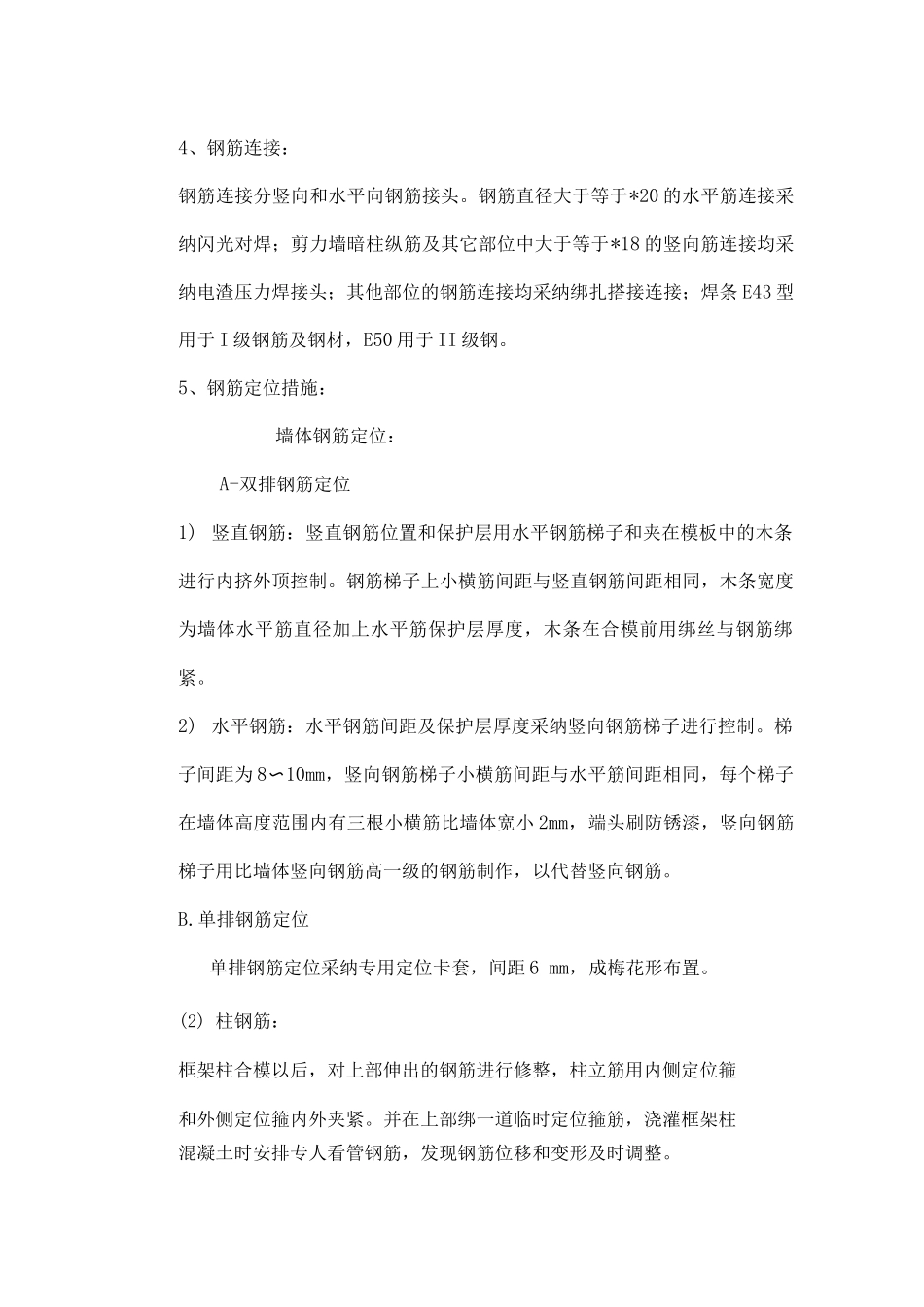

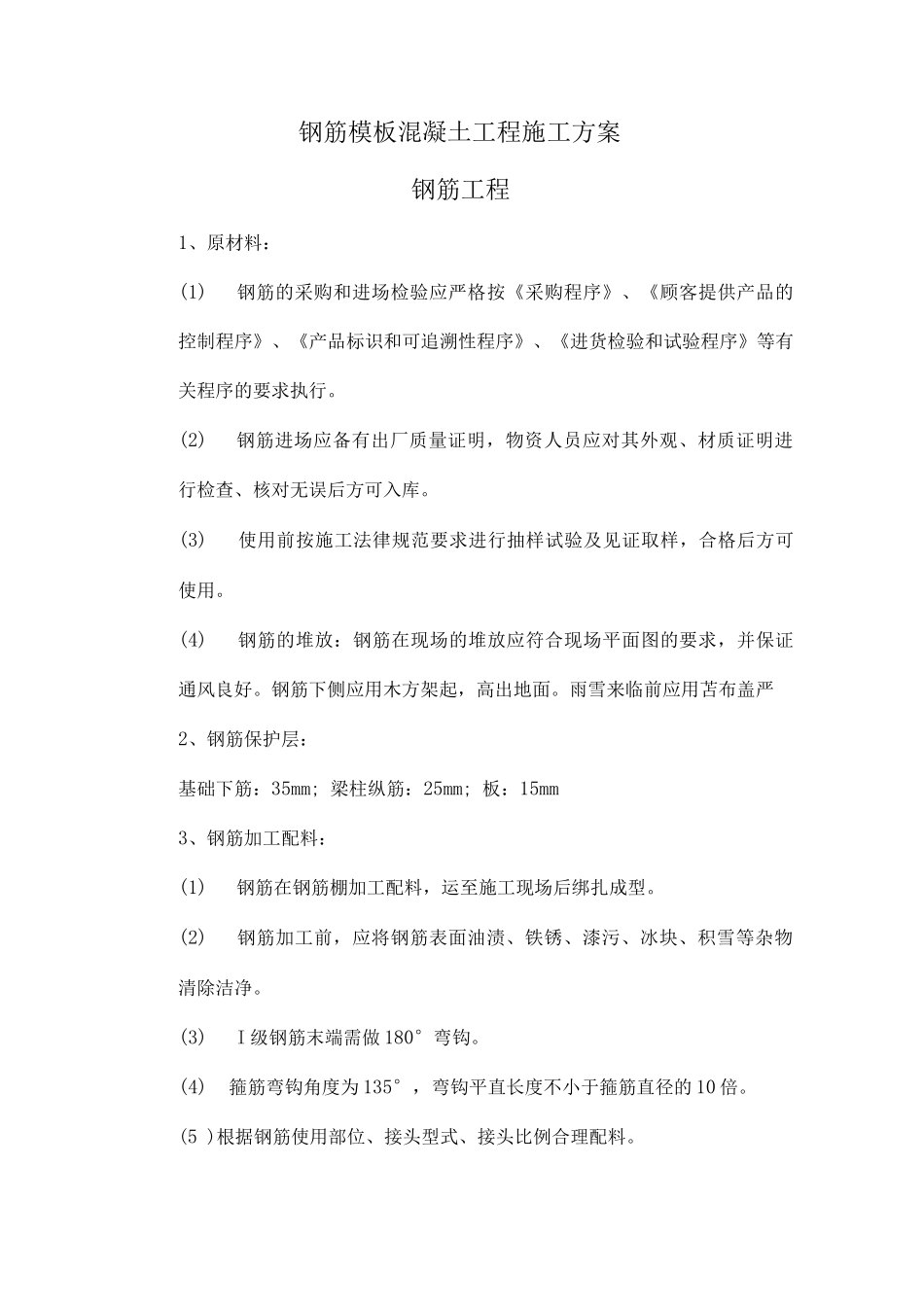

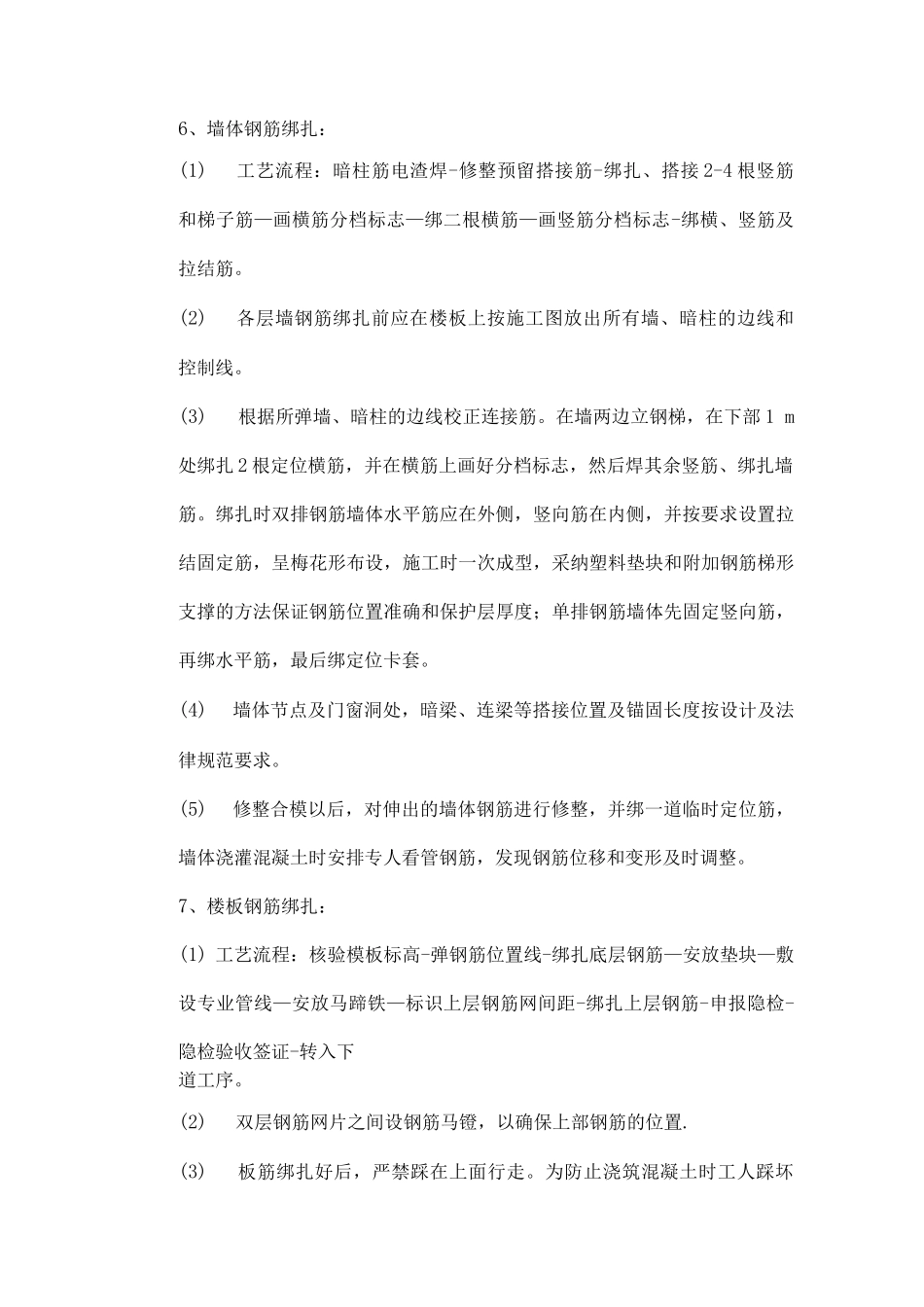

钢筋模板混凝土工程施工方案钢筋工程1、原材料:(1)钢筋的采购和进场检验应严格按《采购程序》、《顾客提供产品的控制程序》、《产品标识和可追溯性程序》、《进货检验和试验程序》等有关程序的要求执行。(2)钢筋进场应备有出厂质量证明,物资人员应对其外观、材质证明进行检查、核对无误后方可入库。(3)使用前按施工法律规范要求进行抽样试验及见证取样,合格后方可使用。(4)钢筋的堆放:钢筋在现场的堆放应符合现场平面图的要求,并保证通风良好。钢筋下侧应用木方架起,高出地面。雨雪来临前应用苫布盖严2、钢筋保护层:基础下筋:35mm; 梁柱纵筋:25mm; 板:15mm3、钢筋加工配料:(1)钢筋在钢筋棚加工配料,运至施工现场后绑扎成型。(2)钢筋加工前,应将钢筋表面油渍、铁锈、漆污、冰块、积雪等杂物清除洁净。(3)I 级钢筋末端需做 180°弯钩。(4)箍筋弯钩角度为 135°,弯钩平直长度不小于箍筋直径的 10 倍。(5 )根据钢筋使用部位、接头型式、接头比例合理配料。4、钢筋连接:钢筋连接分竖向和水平向钢筋接头。钢筋直径大于等于*20 的水平筋连接采纳闪光对焊;剪力墙暗柱纵筋及其它部位中大于等于*18 的竖向筋连接均采纳电渣压力焊接头;其他部位的钢筋连接均采纳绑扎搭接连接;焊条 E43 型用于 I 级钢筋及钢材,E50 用于 II 级钢。5、钢筋定位措施:墙体钢筋定位:A-双排钢筋定位1) 竖直钢筋:竖直钢筋位置和保护层用水平钢筋梯子和夹在模板中的木条进行内挤外顶控制。钢筋梯子上小横筋间距与竖直钢筋间距相同,木条宽度为墙体水平筋直径加上水平筋保护层厚度,木条在合模前用绑丝与钢筋绑紧。2) 水平钢筋:水平钢筋间距及保护层厚度采纳竖向钢筋梯子进行控制。梯子间距为 8〜10mm,竖向钢筋梯子小横筋间距与水平筋间距相同,每个梯子在墙体高度范围内有三根小横筋比墙体宽小 2mm,端头刷防锈漆,竖向钢筋梯子用比墙体竖向钢筋高一级的钢筋制作,以代替竖向钢筋。B.单排钢筋定位单排钢筋定位采纳专用定位卡套,间距 6 mm,成梅花形布置。(2) 柱钢筋:框架柱合模以后,对上部伸出的钢筋进行修整,柱立筋用内侧定位箍和外侧定位箍内外夹紧。并在上部绑一道临时定位箍筋,浇灌框架柱混凝土时安排专人看管钢筋,发现钢筋位移和变形及时调整。6、墙体钢筋绑扎:(1)工艺流程:暗柱筋电渣焊-修整预留搭接筋-绑扎、搭接 2-4 根竖筋和梯子筋—画横筋分档标志—绑二根横筋—画竖筋分档标志-绑横、竖筋及拉结筋。(2)各层墙钢筋...
