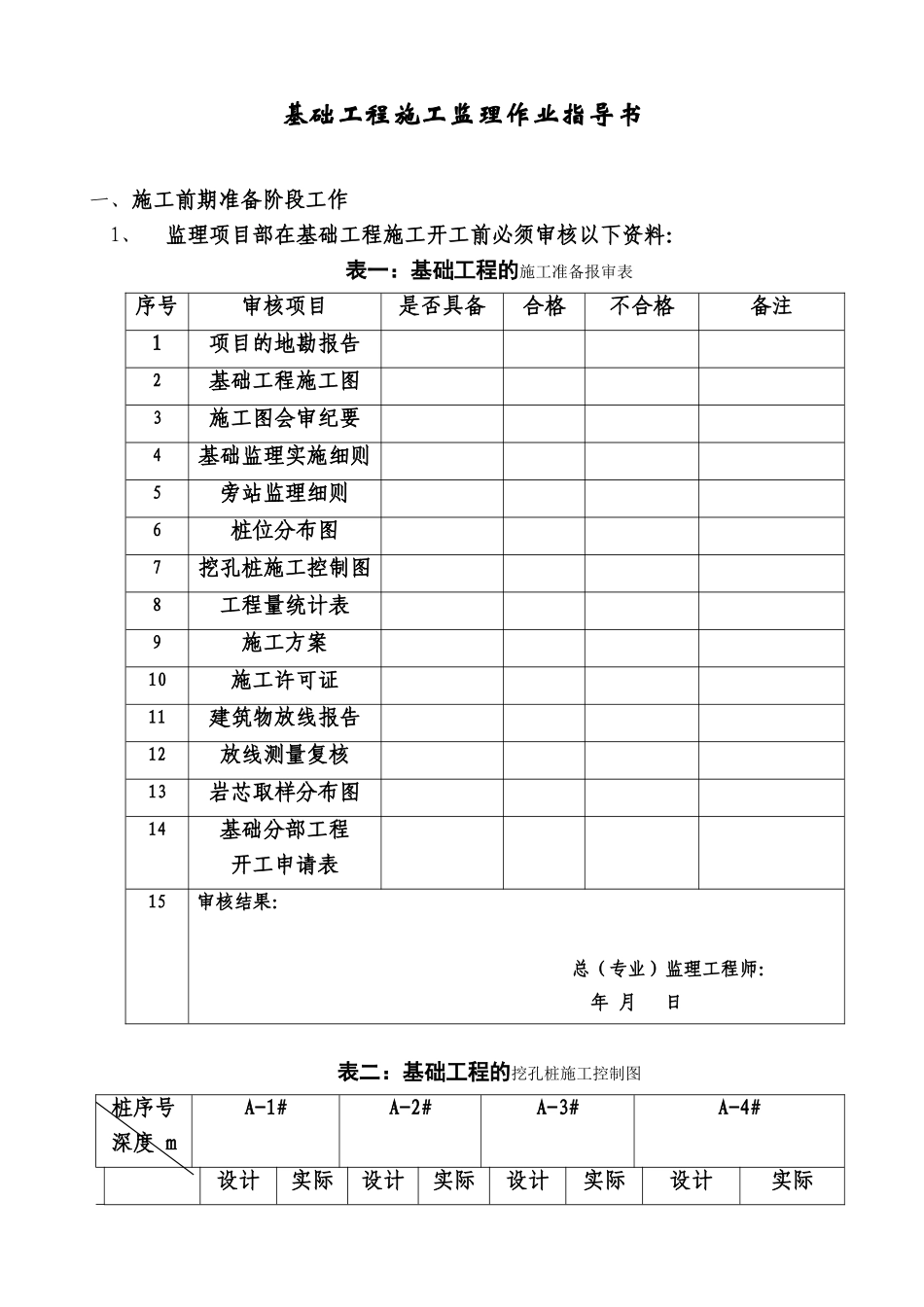

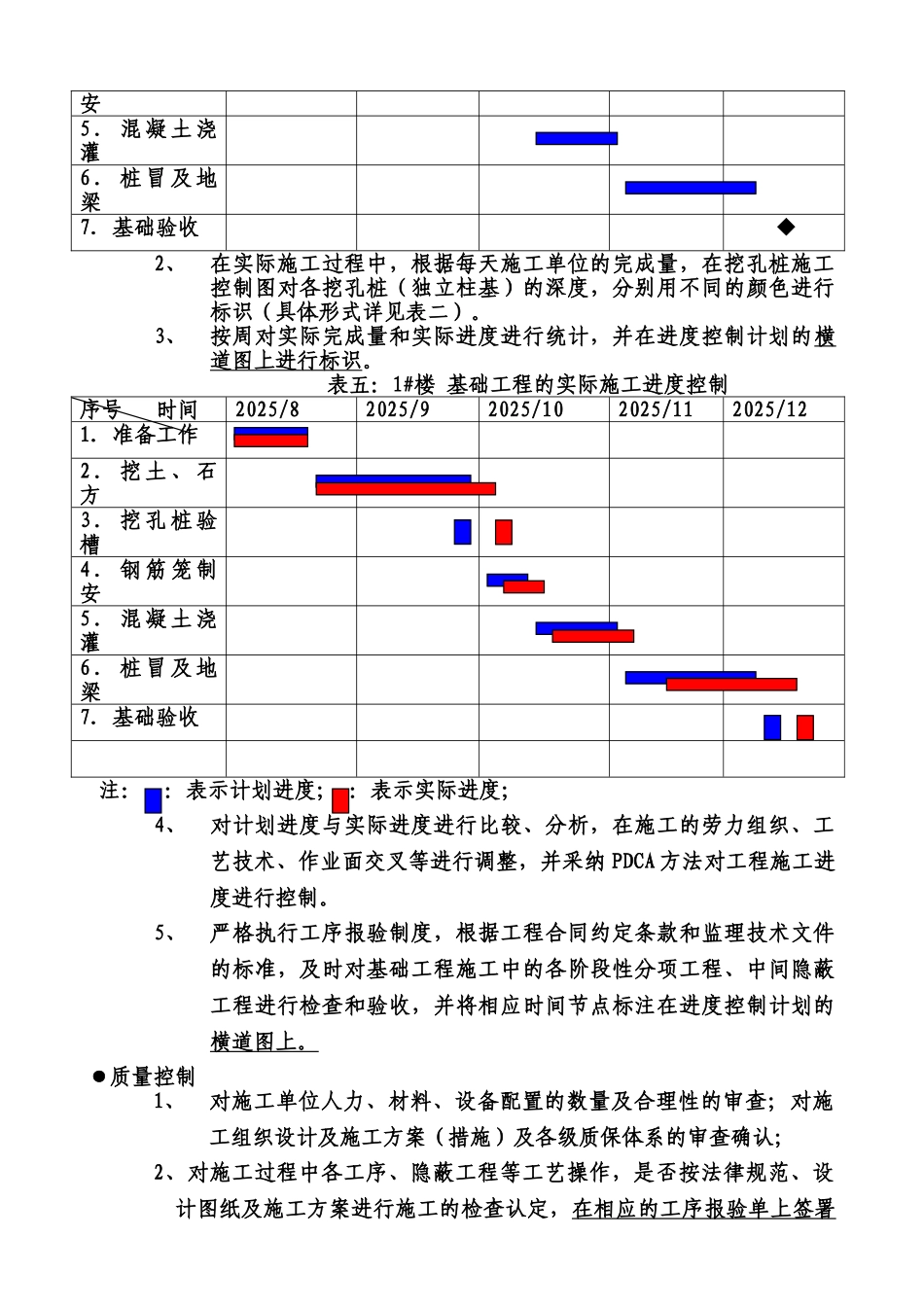

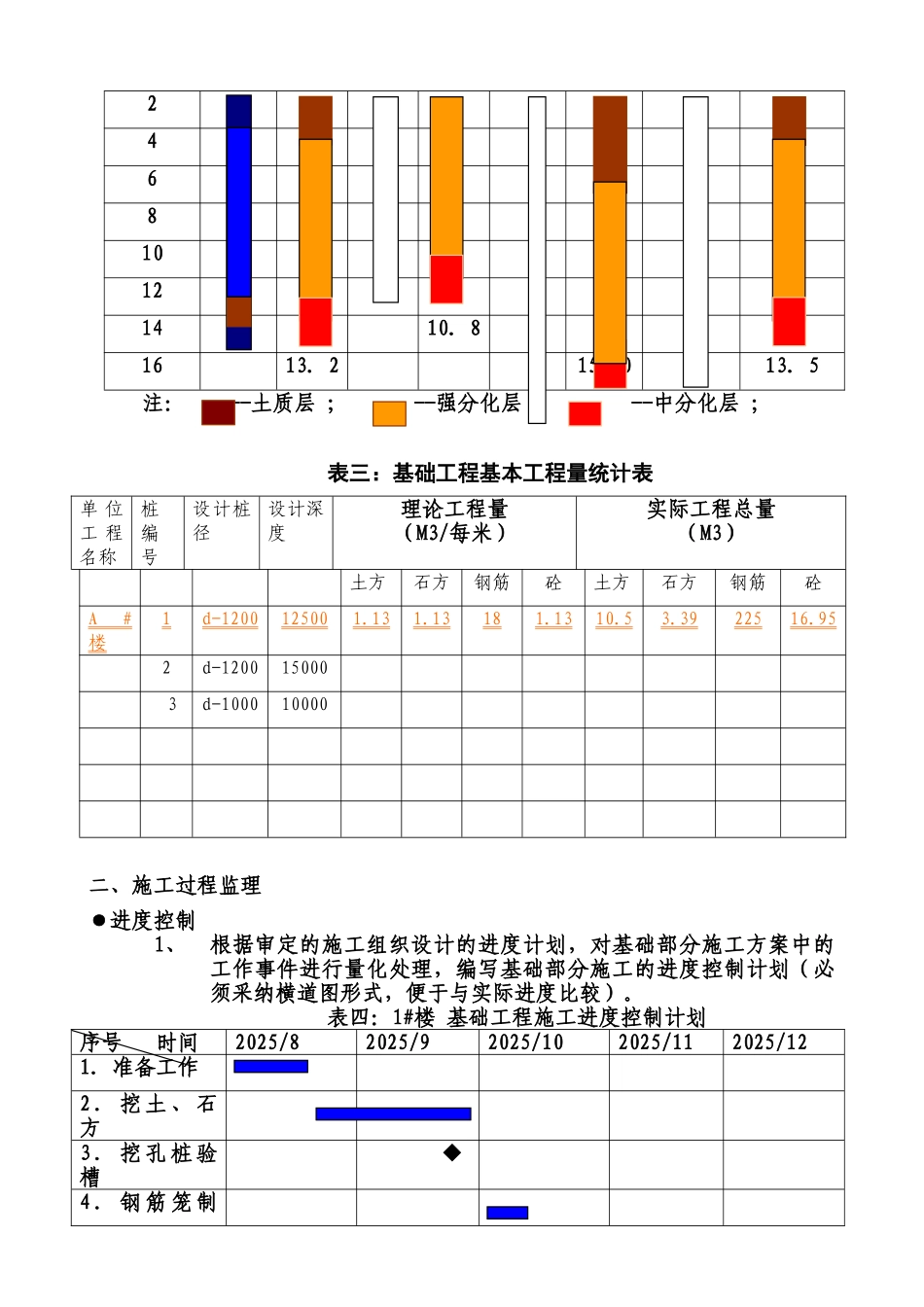

基础工程施工监理作业指导书一、施工前期准备阶段工作1、监理项目部在基础工程施工开工前必须审核以下资料:表一:基础工程的施工准备报审表序号审核项目是否具备合格不合格备注1项目的地勘报告2基础工程施工图3施工图会审纪要4基础监理实施细则5旁站监理细则6桩位分布图7挖孔桩施工控制图8工程量统计表9施工方案10施工许可证11建筑物放线报告12放线测量复核13岩芯取样分布图14基础分部工程开工申请表15审核结果: 总(专业)监理工程师: 年 月 日表二:基础工程的挖孔桩施工控制图桩序号深度 mA-1#A-2#A-3#A-4#设计实际设计实际设计实际设计实际2 4 6 810121410.81613.215.013.5注: --土质层 ; --强分化层 ; --中分化层 ;表三:基础工程基本工程量统计表单 位工 程名称桩编号设计桩径设计深度理论工程量(M3/每米)实际工程总量(M3)土方石方钢筋砼土方石方钢筋砼A #楼1d-1200125001.131.13181.1310.53.3922516.952d-1200150003d-100010000二、施工过程监理●进度控制1、根据审定的施工组织设计的进度计划,对基础部分施工方案中的工作事件进行量化处理,编写基础部分施工的进度控制计划(必须采纳横道图形式,便于与实际进度比较)。表四:1#楼 基础工程施工进度控制计划序号 时间2025/82025/92025/102025/112025/121.准备工作2 . 挖 土 、 石方3 . 挖 孔 桩 验槽 ◆4 . 钢 筋 笼 制安5 . 混 凝 土 浇灌6 . 桩 冒 及 地梁7.基础验收◆2、在实际施工过程中,根据每天施工单位的完成量,在挖孔桩施工控制图对各挖孔桩(独立柱基)的深度,分别用不同的颜色进行标识(具体形式详见表二)。3、按周对实际完成量和实际进度进行统计,并在进度控制计划的横道图上进行标识。表五:1#楼 基础工程的实际施工进度控制序号 时间2025/82025/92025/102025/112025/121.准备工作2 . 挖 土 、 石方3 . 挖 孔 桩 验槽4 . 钢 筋 笼 制安5 . 混 凝 土 浇灌6 . 桩 冒 及 地梁7.基础验收 注: :表示计划进度; :表示实际进度;4、对计划进度与实际进度进行比较、分析,在施工的劳力组织、工艺技术、作业面交叉等进行调整,并采纳 PDCA 方法对工程施工进度进行控制。5、严格执行工序报验制度,根据工程合同约定条款和监理技术文件的标准,及时对基础工程施工中的各阶段性分项工程、中间隐蔽工程进行检查和验收,并将相应时间节点标注在进度控制计划的横道图上...
