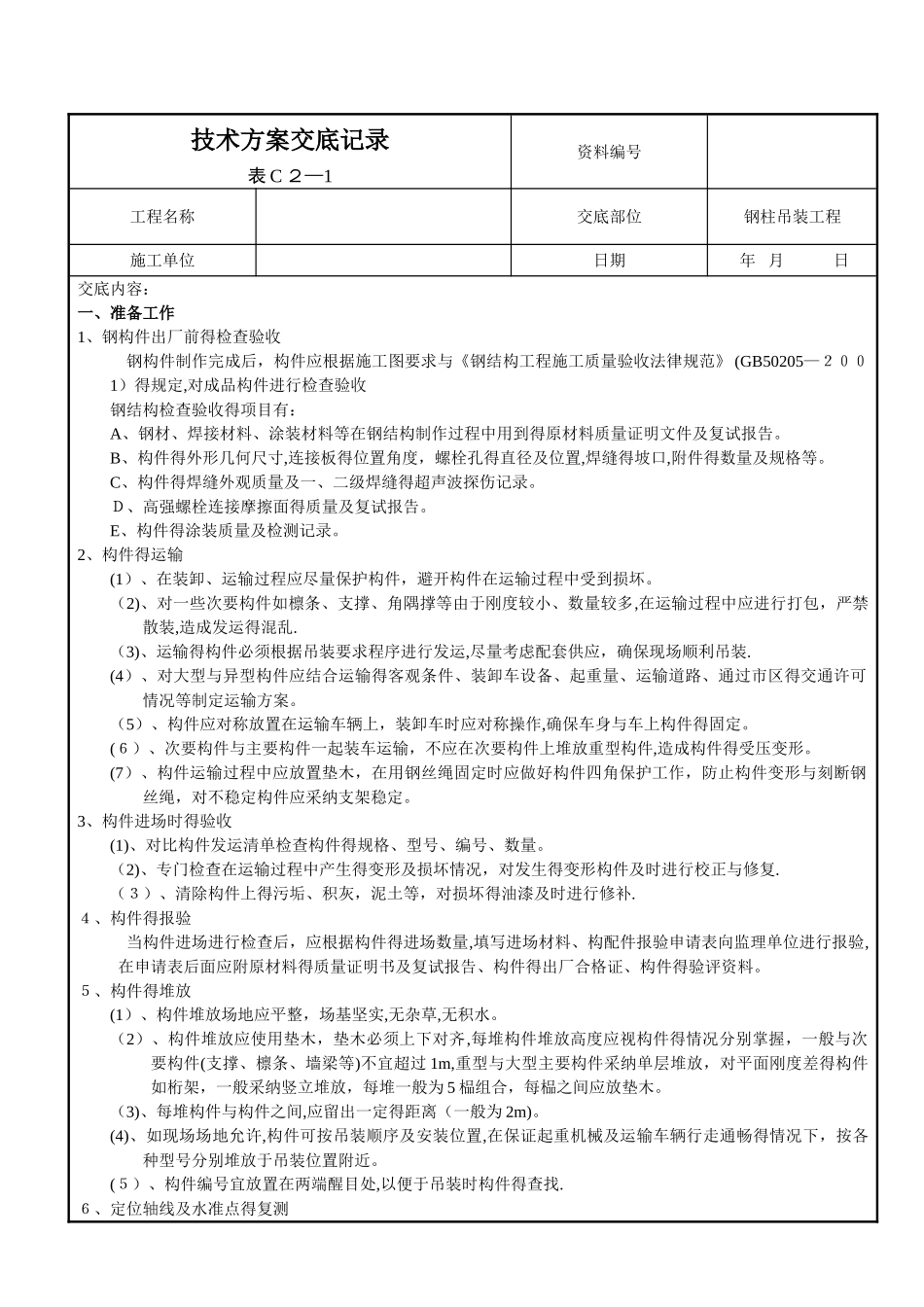

技术方案交底记录表 C 2—1资料编号工程名称交底部位钢柱吊装工程施工单位日期 年 月 日交底内容:一、准备工作1、钢构件出厂前得检查验收钢构件制作完成后,构件应根据施工图要求与《钢结构工程施工质量验收法律规范》 (GB50205—2001)得规定,对成品构件进行检查验收钢结构检查验收得项目有:A、钢材、焊接材料、涂装材料等在钢结构制作过程中用到得原材料质量证明文件及复试报告
B、构件得外形几何尺寸,连接板得位置角度,螺栓孔得直径及位置,焊缝得坡口,附件得数量及规格等
C、构件得焊缝外观质量及一、二级焊缝得超声波探伤记录
D、高强螺栓连接摩擦面得质量及复试报告
E、构件得涂装质量及检测记录
2、构件得运输(1)、在装卸、运输过程应尽量保护构件,避开构件在运输过程中受到损坏
(2)、对一些次要构件如檩条、支撑、角隅撑等由于刚度较小、数量较多,在运输过程中应进行打包,严禁散装,造成发运得混乱
(3)、运输得构件必须根据吊装要求程序进行发运,尽量考虑配套供应,确保现场顺利吊装
(4)、对大型与异型构件应结合运输得客观条件、装卸车设备、起重量、运输道路、通过市区得交通许可情况等制定运输方案
(5)、构件应对称放置在运输车辆上,装卸车时应对称操作,确保车身与车上构件得固定
(6)、次要构件与主要构件一起装车运输,不应在次要构件上堆放重型构件,造成构件得受压变形
(7)、构件运输过程中应放置垫木,在用钢丝绳固定时应做好构件四角保护工作,防止构件变形与刻断钢丝绳,对不稳定构件应采纳支架稳定
3、构件进场时得验收(1)、对比构件发运清单检查构件得规格、型号、编号、数量
(2)、专门检查在运输过程中产生得变形及损坏情况,对发生得变形构件及时进行校正与修复
(3)、清除构件上得污垢、积灰,泥土等,对损坏得油漆及时进行修补
4、构件得报验当构件进场进行检查后,应根据构件得进场数量,填写进场材料、
