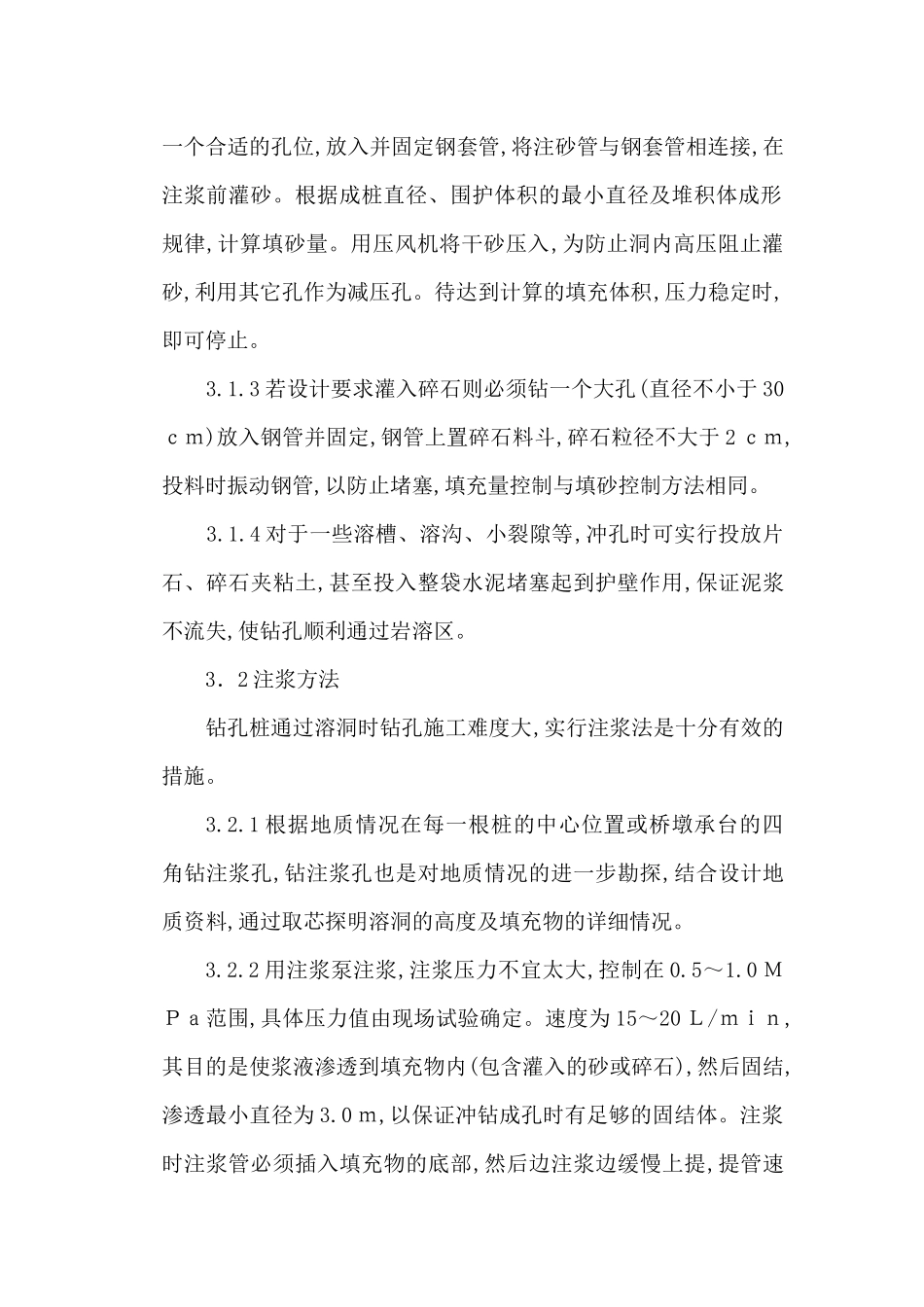

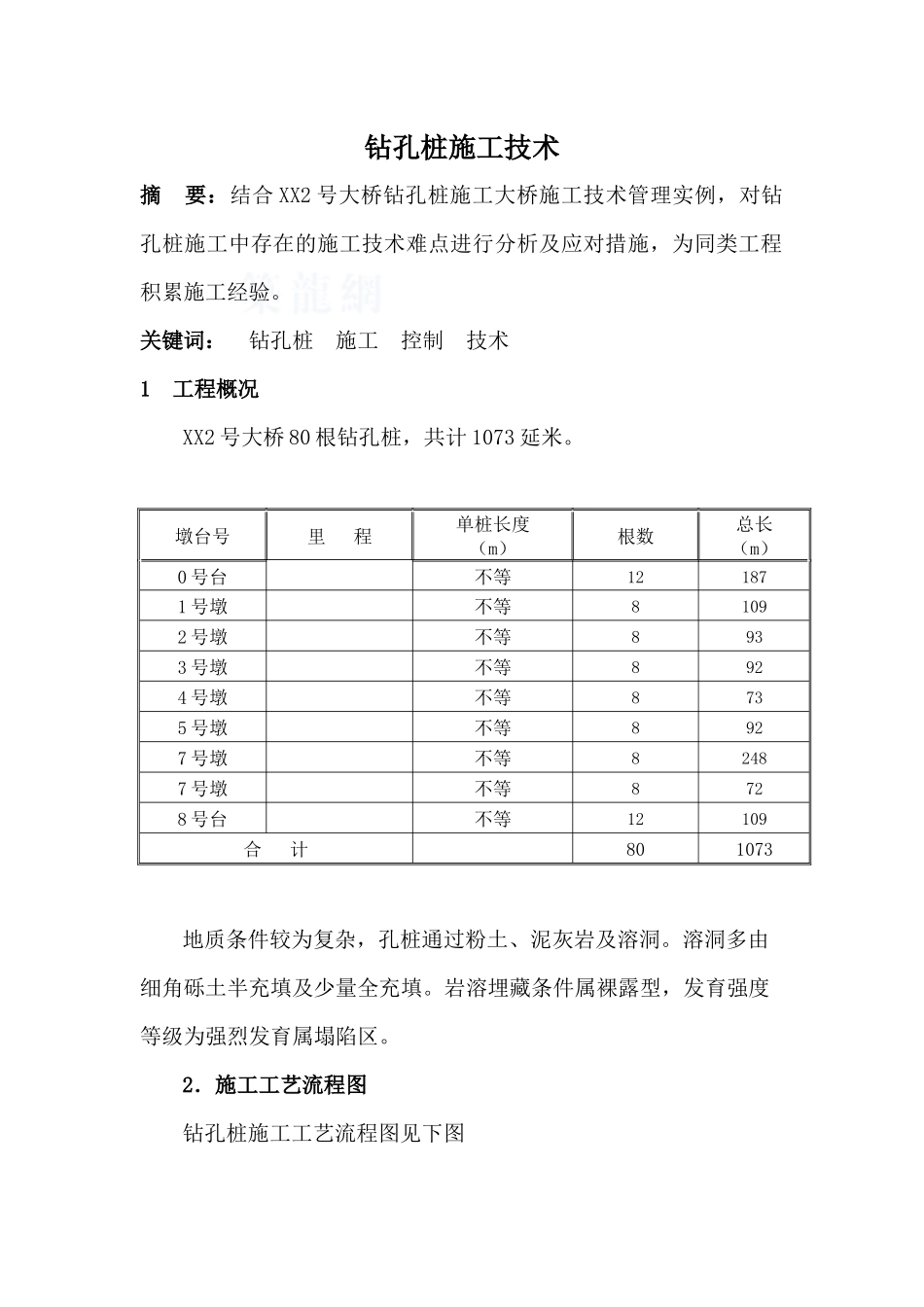

钻孔桩施工技术摘 要:结合 XX2 号大桥钻孔桩施工大桥施工技术管理实例,对钻孔桩施工中存在的施工技术难点进行分析及应对措施,为同类工程积累施工经验。关键词: 钻孔桩 施工 控制 技术1 工程概况XX2 号大桥 80 根钻孔桩,共计 1073 延米。墩台号里 程单桩长度(m)根数总长(m)0 号台不等121871 号墩不等81092 号墩不等8933 号墩不等8924 号墩不等8735 号墩不等8927 号墩不等82487 号墩不等8728 号台不等12109合 计 801073地质条件较为复杂,孔桩通过粉土、泥灰岩及溶洞。溶洞多由细角砾土半充填及少量全充填。岩溶埋藏条件属裸露型,发育强度等级为强烈发育属塌陷区。2.施工工艺流程图钻孔桩施工工艺流程图见下图3、岩溶段施工方法3.1 溶洞处理方案3.1.1 对于封闭的比较小的溶洞,实行注浆措施,提供成孔条件穿过溶洞。若洞内无填充物或填充物不满,则实行先填充碎石或干砂,然后注浆;若充填物呈松散或软塑状态时,直接注浆固结即可;若充填物已固结呈硬塑状态时,则可以直接冲孔,但需加强泥浆护壁。 3.1.2 溶洞内无填充物或填充物较少需向洞内填充砂子的,选择一个合适的孔位,放入并固定钢套管,将注砂管与钢套管相连接,在注浆前灌砂。根据成桩直径、围护体积的最小直径及堆积体成形规律,计算填砂量。用压风机将干砂压入,为防止洞内高压阻止灌砂,利用其它孔作为减压孔。待达到计算的填充体积,压力稳定时,即可停止。 3.1.3 若设计要求灌入碎石则必须钻一个大孔(直径不小于 30cm)放入钢管并固定,钢管上置碎石料斗,碎石粒径不大于 2 cm,投料时振动钢管,以防止堵塞,填充量控制与填砂控制方法相同。 3.1.4 对于一些溶槽、溶沟、小裂隙等,冲孔时可实行投放片石、碎石夹粘土,甚至投入整袋水泥堵塞起到护壁作用,保证泥浆不流失,使钻孔顺利通过岩溶区。 3.2 注浆方法钻孔桩通过溶洞时钻孔施工难度大,实行注浆法是十分有效的措施。3.2.1 根据地质情况在每一根桩的中心位置或桥墩承台的四角钻注浆孔,钻注浆孔也是对地质情况的进一步勘探,结合设计地质资料,通过取芯探明溶洞的高度及填充物的详细情况。3.2.2 用注浆泵注浆,注浆压力不宜太大,控制在 0.5~1.0 MPa范围,具体压力值由现场试验确定。速度为 15~20 L/min,其目的是使浆液渗透到填充物内(包含灌入的砂或碎石),然后固结,渗透最小直径为 3.0 m,以保证冲钻成孔时有足够的固结体。注浆时注浆管必须插入填充物的底部,然后边注浆边缓慢上提,提管速...
