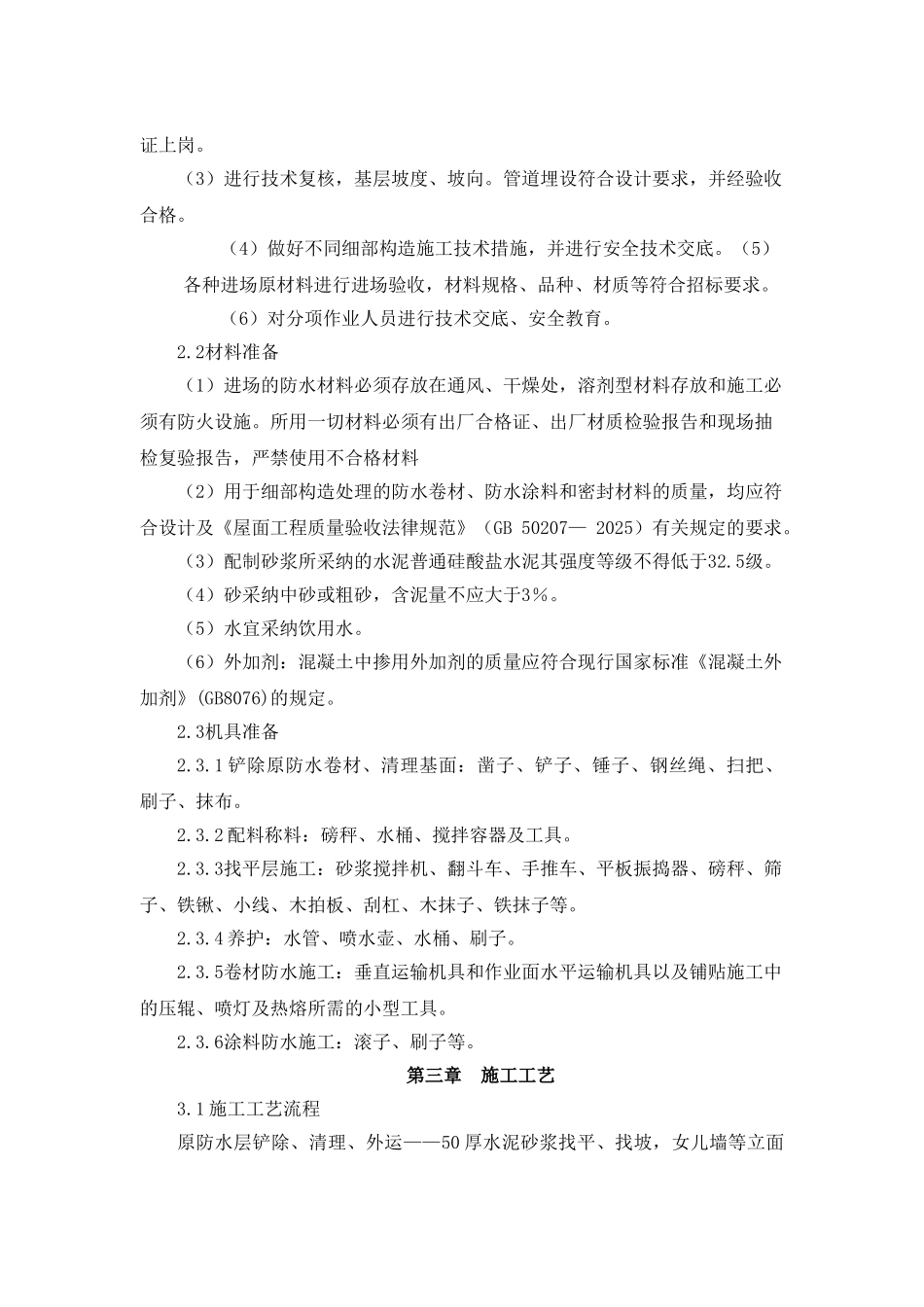

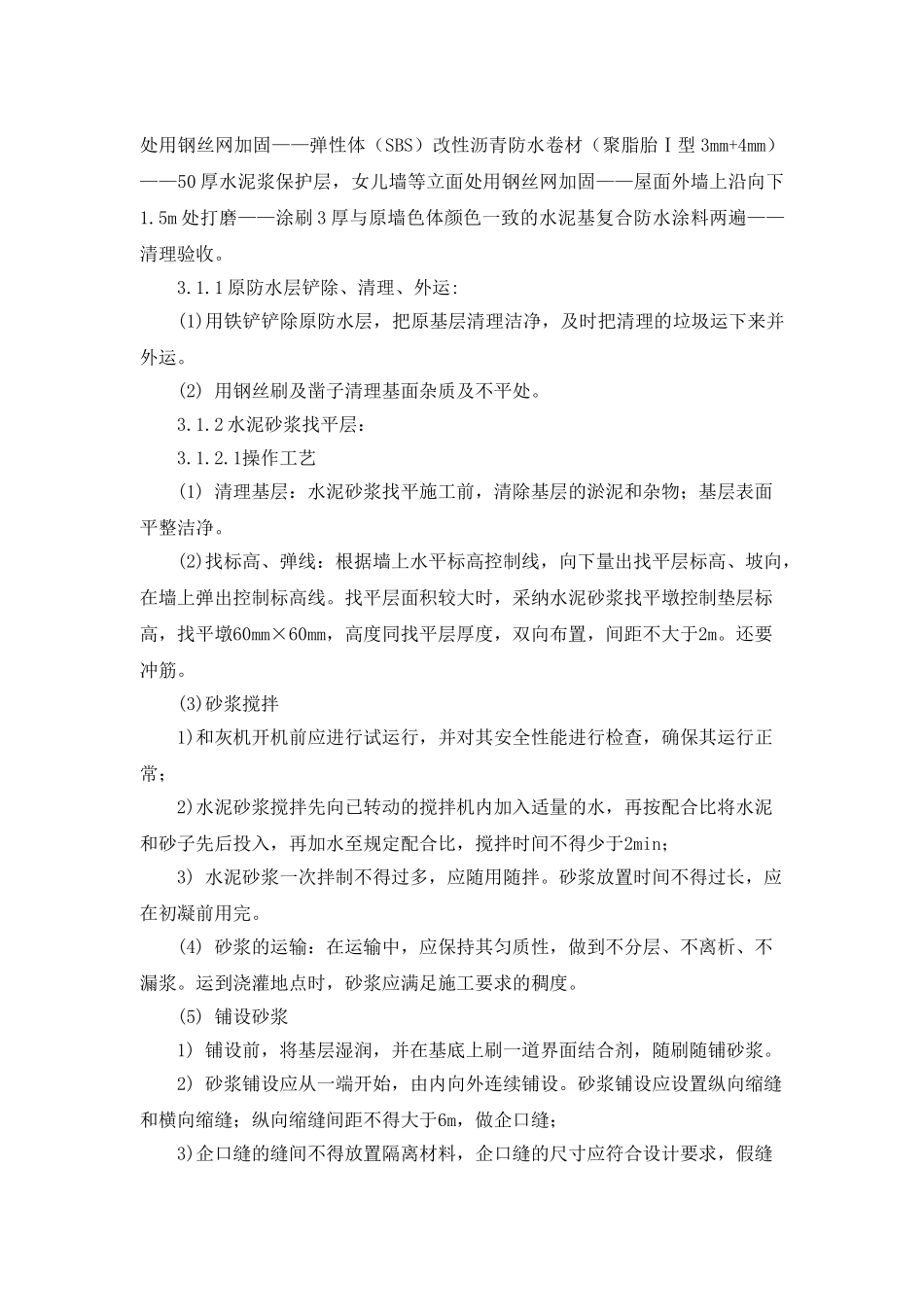

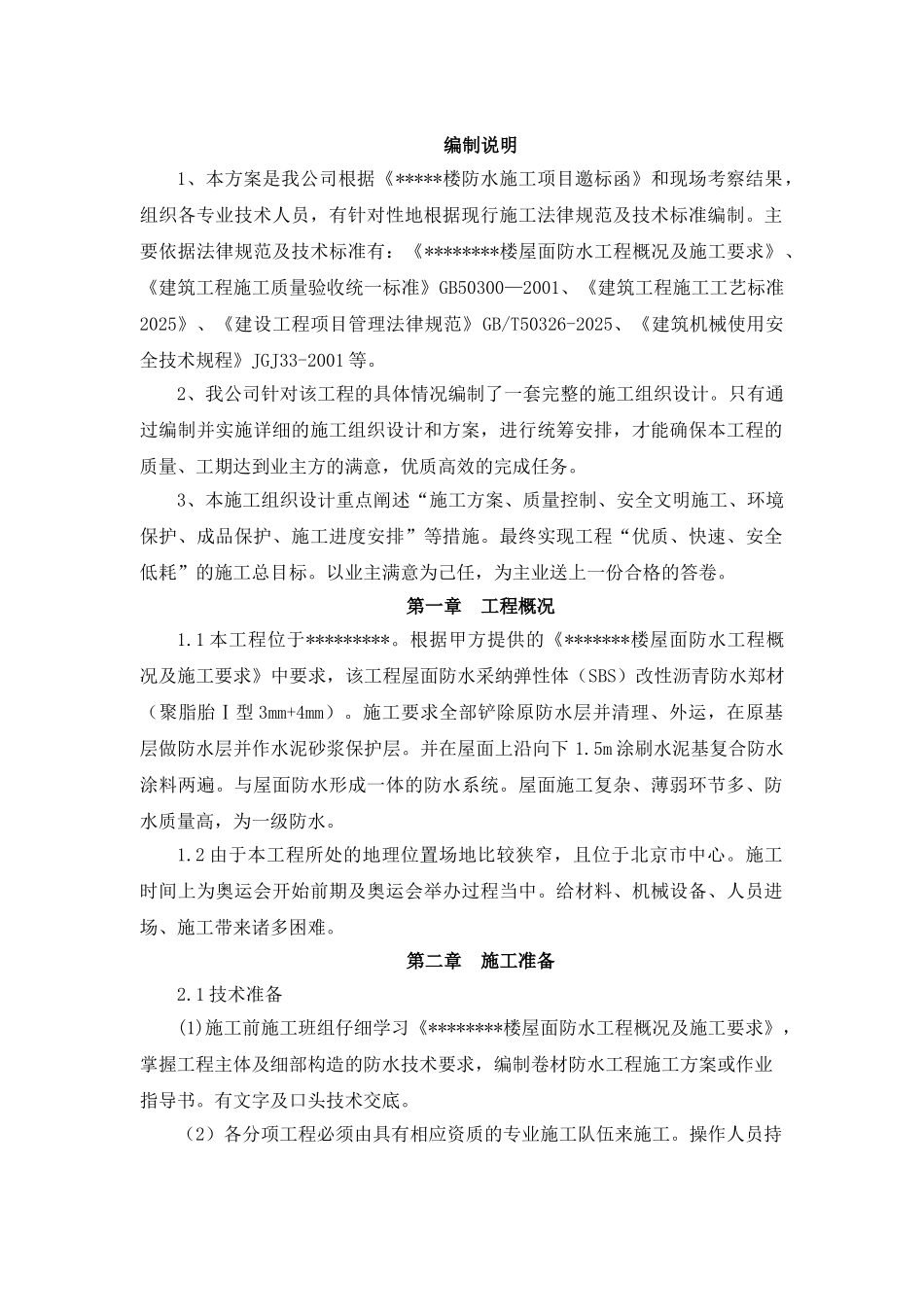

编制说明1、本方案是我公司根据《*****楼防水施工项目邀标函》和现场考察结果,组织各专业技术人员,有针对性地根据现行施工法律规范及技术标准编制。主要依据法律规范及技术标准有:《********楼屋面防水工程概况及施工要求》、《建筑工程施工质量验收统一标准》GB50300—2001、《建筑工程施工工艺标准2025》、《建设工程项目管理法律规范》GB/T50326-2025、《建筑机械使用安全技术规程》JGJ33-2001 等。2、我公司针对该工程的具体情况编制了一套完整的施工组织设计。只有通过编制并实施详细的施工组织设计和方案,进行统筹安排,才能确保本工程的质量、工期达到业主方的满意,优质高效的完成任务。3、本施工组织设计重点阐述“施工方案、质量控制、安全文明施工、环境保护、成品保护、施工进度安排”等措施。最终实现工程“优质、快速、安全低耗”的施工总目标。以业主满意为己任,为主业送上一份合格的答卷。第一章 工程概况1.1 本工程位于*********。根据甲方提供的《*******楼屋面防水工程概况及施工要求》中要求,该工程屋面防水采纳弹性体(SBS)改性沥青防水郑材(聚脂胎Ⅰ型 3mm+4mm)。施工要求全部铲除原防水层并清理、外运,在原基层做防水层并作水泥砂浆保护层。并在屋面上沿向下 1.5m 涂刷水泥基复合防水涂料两遍。与屋面防水形成一体的防水系统。屋面施工复杂、薄弱环节多、防水质量高,为一级防水。1.2 由于本工程所处的地理位置场地比较狭窄,且位于北京市中心。施工时间上为奥运会开始前期及奥运会举办过程当中。给材料、机械设备、人员进场、施工带来诸多困难。第二章 施工准备2.1 技术准备(1)施工前施工班组仔细学习《********楼屋面防水工程概况及施工要求》,掌握工程主体及细部构造的防水技术要求,编制卷材防水工程施工方案或作业指导书。有文字及口头技术交底。(2)各分项工程必须由具有相应资质的专业施工队伍来施工。操作人员持证上岗。(3)进行技术复核,基层坡度、坡向。管道埋设符合设计要求,并经验收合格。(4)做好不同细部构造施工技术措施,并进行安全技术交底。(5)各种进场原材料进行进场验收,材料规格、品种、材质等符合招标要求。(6)对分项作业人员进行技术交底、安全教育。2.2材料准备(1)进场的防水材料必须存放在通风、干燥处,溶剂型材料存放和施工必须有防火设施。所用一切材料必须有出厂合格证、出厂材质检验报告和现场抽检复验报告,严禁使用不合格材料(2)用于细部构造处理的防水...
