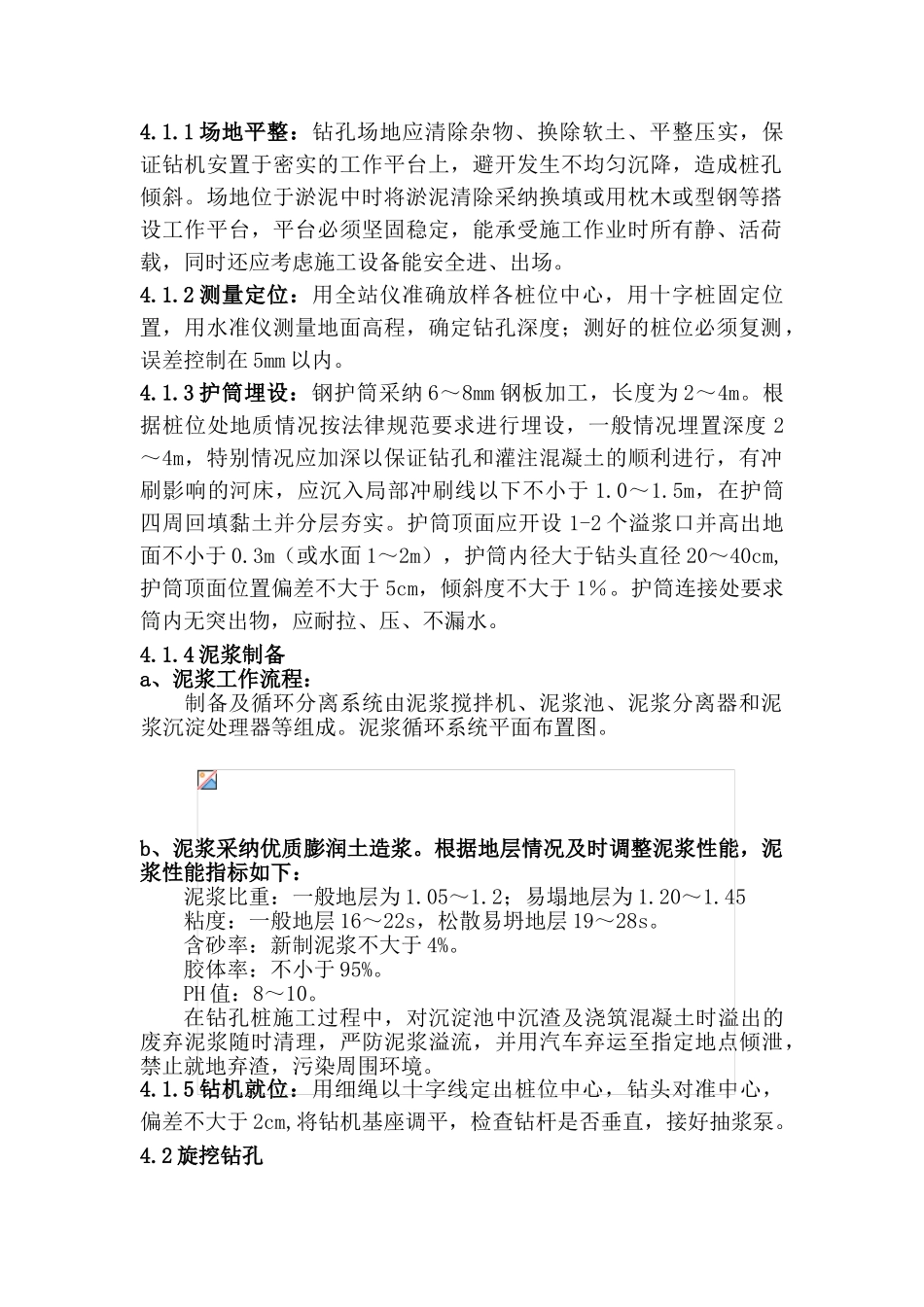

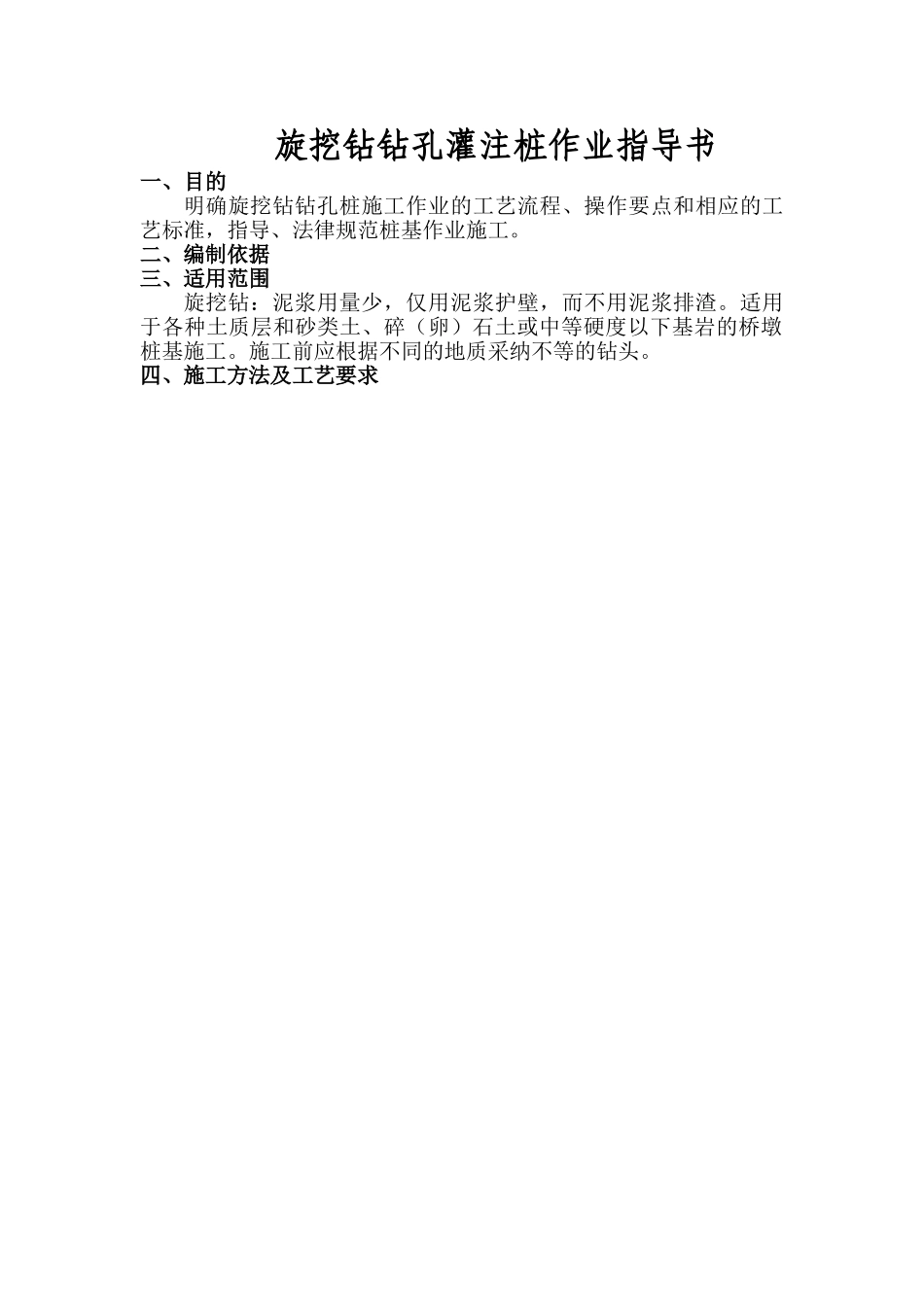

旋挖钻钻孔灌注桩作业指导书一、目的明确旋挖钻钻孔桩施工作业的工艺流程、操作要点和相应的工艺标准,指导、法律规范桩基作业施工。二、编制依据三、适用范围旋挖钻:泥浆用量少,仅用泥浆护壁,而不用泥浆排渣。适用于各种土质层和砂类土、碎(卵)石土或中等硬度以下基岩的桥墩桩基施工。施工前应根据不同的地质采纳不等的钻头。四、施工方法及工艺要求4.1 施工准备 4.1.1 场地平整:钻孔场地应清除杂物、换除软土、平整压实,保证钻机安置于密实的工作平台上,避开发生不均匀沉降,造成桩孔倾斜。场地位于淤泥中时将淤泥清除采纳换填或用枕木或型钢等搭设工作平台,平台必须坚固稳定,能承受施工作业时所有静、活荷载,同时还应考虑施工设备能安全进、出场。4.1.2 测量定位:用全站仪准确放样各桩位中心,用十字桩固定位置,用水准仪测量地面高程,确定钻孔深度;测好的桩位必须复测,误差控制在 5mm 以内。4.1.3 护筒埋设:钢护筒采纳 6~8mm 钢板加工,长度为 2~4m。根据桩位处地质情况按法律规范要求进行埋设,一般情况埋置深度 2~4m,特别情况应加深以保证钻孔和灌注混凝土的顺利进行,有冲刷影响的河床,应沉入局部冲刷线以下不小于 1.0~1.5m,在护筒四周回填黏土并分层夯实。护筒顶面应开设 1-2 个溢浆口并高出地面不小于 0.3m(或水面 1~2m),护筒内径大于钻头直径 20~40cm,护筒顶面位置偏差不大于 5cm,倾斜度不大于 1%。护筒连接处要求筒内无突出物,应耐拉、压、不漏水。4.1.4 泥浆制备a、泥浆工作流程:制备及循环分离系统由泥浆搅拌机、泥浆池、泥浆分离器和泥浆沉淀处理器等组成。泥浆循环系统平面布置图。b、泥浆采纳优质膨润土造浆。根据地层情况及时调整泥浆性能,泥浆性能指标如下:泥浆比重:一般地层为 1.05~1.2;易塌地层为 1.20~1.45粘度:一般地层 16~22s,松散易坍地层 19~28s。含砂率:新制泥浆不大于 4%。胶体率:不小于 95%。PH 值:8~10。在钻孔桩施工过程中,对沉淀池中沉渣及浇筑混凝土时溢出的废弃泥浆随时清理,严防泥浆溢流,并用汽车弃运至指定地点倾泄,禁止就地弃渣,污染周围环境。4.1.5 钻机就位:用细绳以十字线定出桩位中心,钻头对准中心,偏差不大于 2cm,将钻机基座调平,检查钻杆是否垂直,接好抽浆泵。4.2 旋挖钻孔4.2.1 准备工作:钻机就位前,对主要机具及配套设备进行检查、维修。开钻前应准确掌握施工设计所提供的地质、水文资料,针对不同地质层...
