项目临时用电、用水施工方案

项目临时用电、用水施工方案_第1页
1/7
项目临时用电、用水施工方案_第2页
2/7
项目临时用电、用水施工方案_第3页
3/7

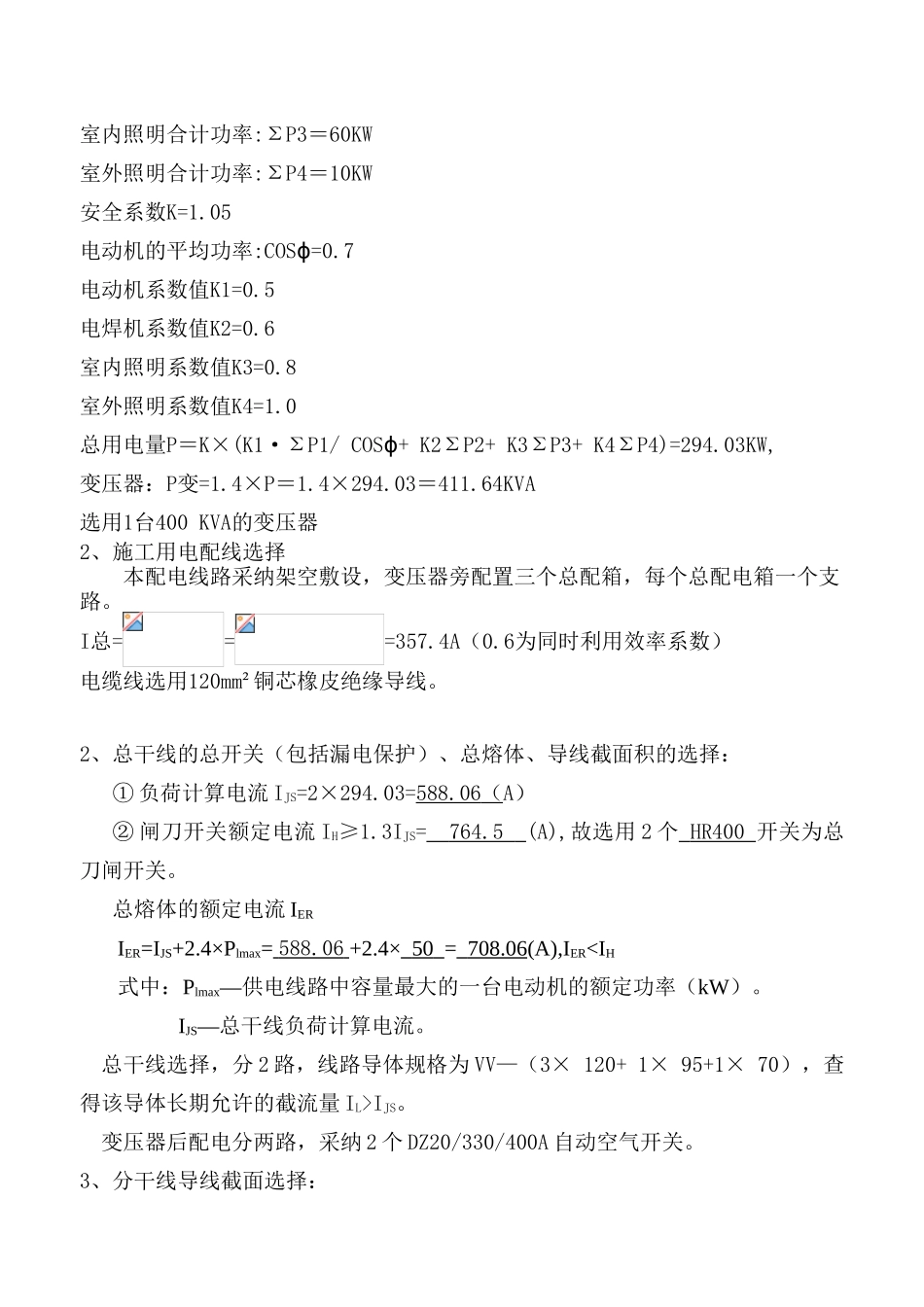

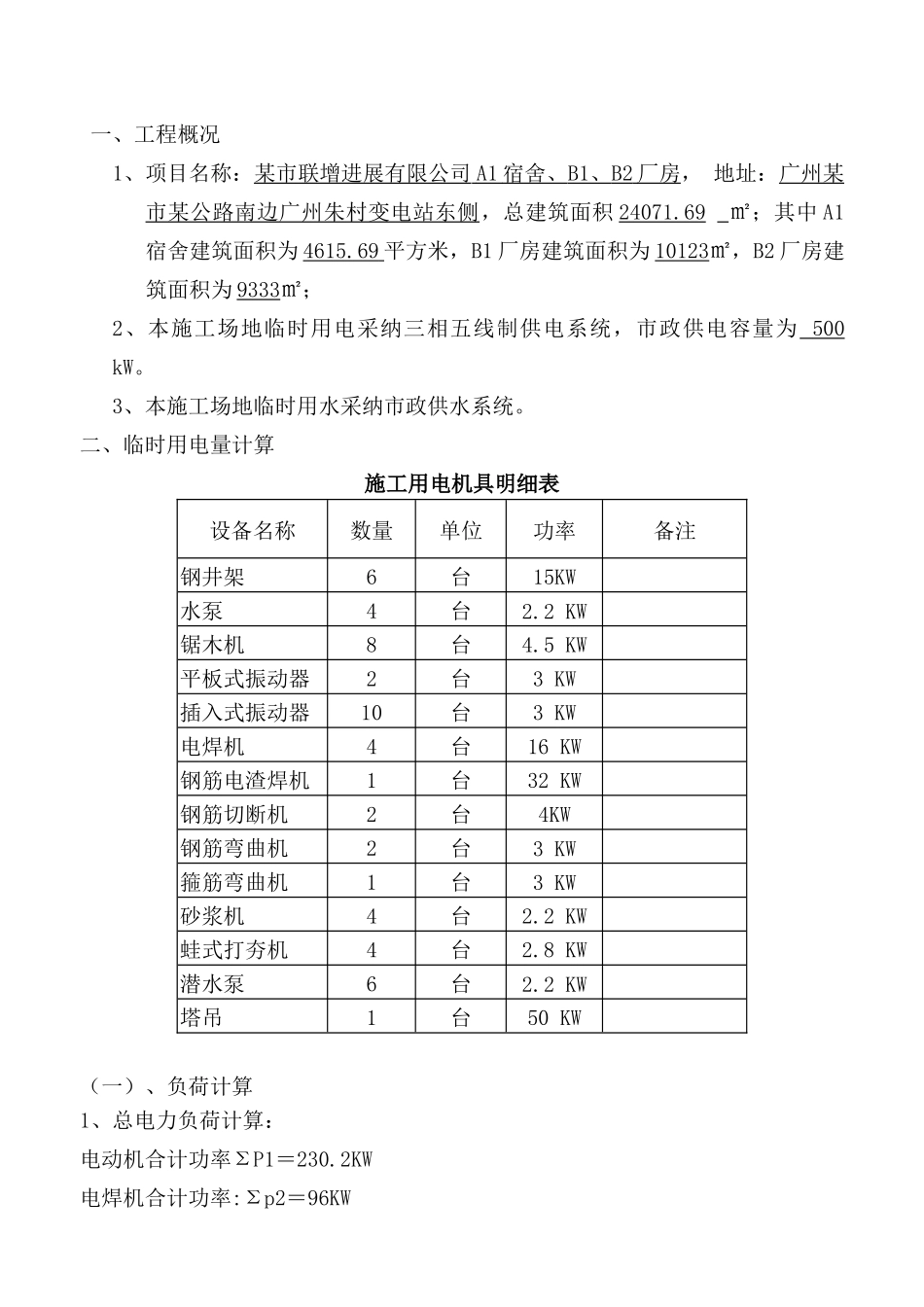

一、工程概况1、项目名称:某市联增进展有限公司 A1 宿舍、 B1 、 B2 厂房 , 地址:广州某市某公路南边广州朱村变电站东侧,总建筑面积 24071.69 ㎡;其中 A1宿舍建筑面积为 4615.69 平方米,B1 厂房建筑面积为 10123㎡,B2 厂房建筑面积为 9333㎡; 2、本施工场地临时用电采纳三相五线制供电系统,市政供电容量为 500 kW。3、本施工场地临时用水采纳市政供水系统。二、临时用电量计算施工用电机具明细表设备名称数量单位功率备注钢井架6台15KW水泵4台2.2 KW锯木机8台4.5 KW平板式振动器2台3 KW插入式振动器10台3 KW电焊机4台16 KW钢筋电渣焊机1台32 KW钢筋切断机2台4KW钢筋弯曲机2台3 KW箍筋弯曲机1台3 KW砂浆机4台2.2 KW蛙式打夯机4台2.8 KW潜水泵6台2.2 KW塔吊1台50 KW(一)、负荷计算1、总电力负荷计算:电动机合计功率ΣP1=230.2KW电焊机合计功率:Σp2=96KW室内照明合计功率:ΣP3=60KW室外照明合计功率:ΣP4=10KW安全系数K=1.05电动机的平均功率:COSϕ=0.7电动机系数值K1=0.5电焊机系数值K2=0.6室内照明系数值K3=0.8室外照明系数值K4=1.0总用电量P=K×(K1·ΣP1/ COSϕ+ K2ΣP2+ K3ΣP3+ K4ΣP4)=294.03KW,变压器:P变=1.4×P=1.4×294.03=411.64KVA选用1台400 KVA的变压器2、施工用电配线选择本配电线路采纳架空敷设,变压器旁配置三个总配箱,每个总配电箱一个支路。 I总===357.4A(0.6为同时利用效率系数)电缆线选用120mm²铜芯橡皮绝缘导线。2、总干线的总开关(包括漏电保护)、总熔体、导线截面积的选择:① 负荷计算电流 IJS=2×294.03=588.06 ( A)② 闸刀开关额定电流 IH≥1.3IJS= 764.5 (A),故选用 2 个 HR400 开关为总刀闸开关。总熔体的额定电流 IERIER=IJS+2.4×Plmax= 588.06 +2.4× 50 = 708.06 (A),IERIJS。变压器后配电分两路,采纳 2 个 DZ20/330/400A 自动空气开关。3、分干线导线截面选择:参照总干线方法选取,本工程临时用电分 两 路线路供电,分配电箱有关资料如下表:分配箱选用的电器装置及参数表分配箱编号 P刀闸开关熔体额定电流IER线路导体规格二级漏电保护器型号额 定 电流(A)型号额定电流IZ(A)动作电流(mA)数量P...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

项目临时用电、用水施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
