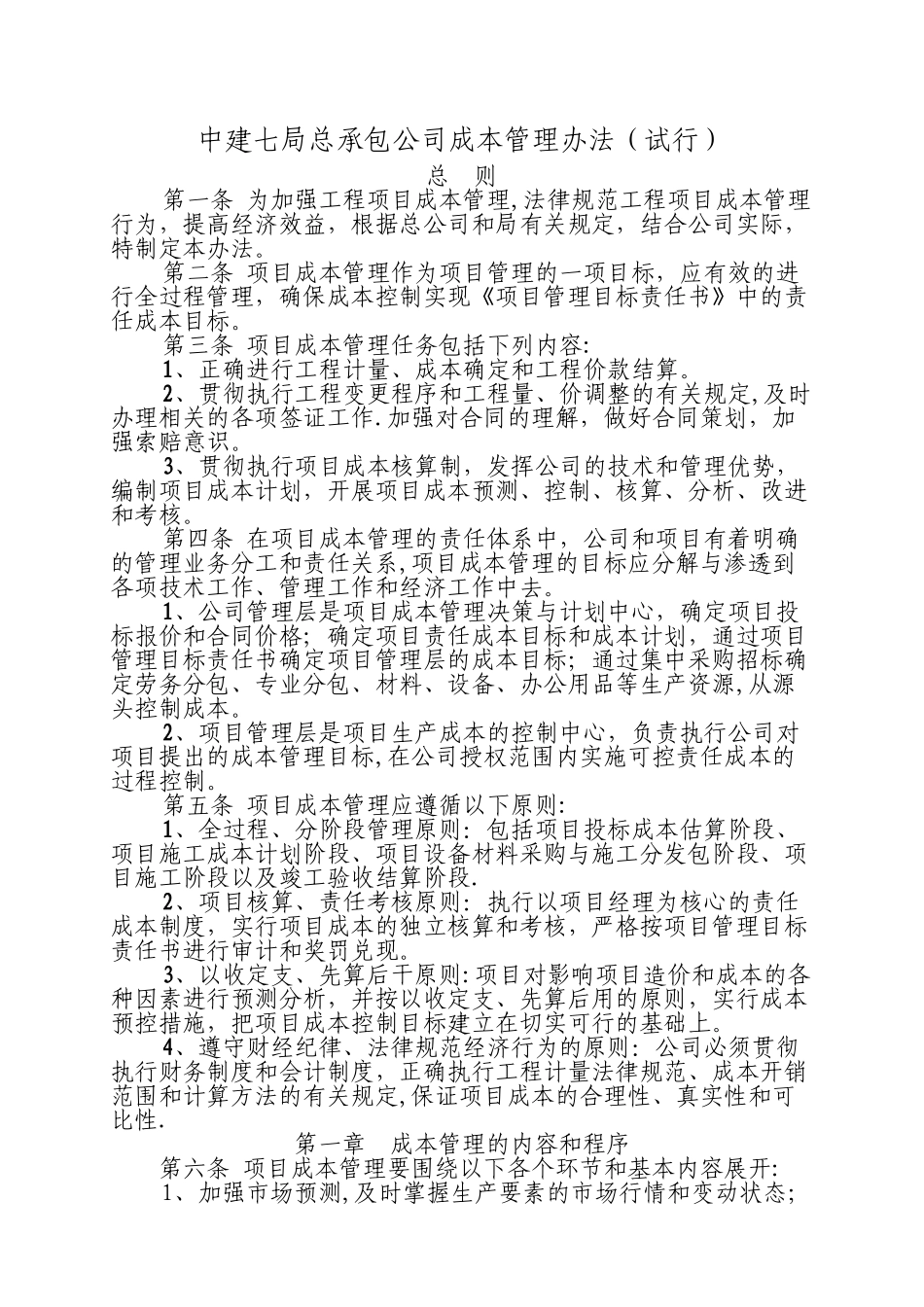

中建七局总承包公司成本管理办法(试行)总 则第一条 为加强工程项目成本管理,法律规范工程项目成本管理行为,提高经济效益,根据总公司和局有关规定,结合公司实际,特制定本办法
第二条 项目成本管理作为项目管理的一项目标,应有效的进行全过程管理,确保成本控制实现《项目管理目标责任书》中的责任成本目标
第三条 项目成本管理任务包括下列内容: 1、正确进行工程计量、成本确定和工程价款结算
2、贯彻执行工程变更程序和工程量、价调整的有关规定,及时办理相关的各项签证工作
加强对合同的理解,做好合同策划,加强索赔意识
3、贯彻执行项目成本核算制,发挥公司的技术和管理优势,编制项目成本计划,开展项目成本预测、控制、核算、分析、改进和考核
第四条 在项目成本管理的责任体系中,公司和项目有着明确的管理业务分工和责任关系,项目成本管理的目标应分解与渗透到各项技术工作、管理工作和经济工作中去
1、公司管理层是项目成本管理决策与计划中心,确定项目投标报价和合同价格;确定项目责任成本目标和成本计划,通过项目管理目标责任书确定项目管理层的成本目标;通过集中采购招标确定劳务分包、专业分包、材料、设备、办公用品等生产资源,从源头控制成本
2、项目管理层是项目生产成本的控制中心,负责执行公司对项目提出的成本管理目标,在公司授权范围内实施可控责任成本的过程控制
第五条 项目成本管理应遵循以下原则: 1、全过程、分阶段管理原则:包括项目投标成本估算阶段、项目施工成本计划阶段、项目设备材料采购与施工分发包阶段、项目施工阶段以及竣工验收结算阶段
2、项目核算、责任考核原则:执行以项目经理为核心的责任成本制度,实行项目成本的独立核算和考核,严格按项目管理目标责任书进行审计和奖罚兑现
3、以收定支、先算后干原则:项目对影响项目造价和成本的各种因素进行预测分析,并按以收定支、先算后用的原则,实行成本预控措
