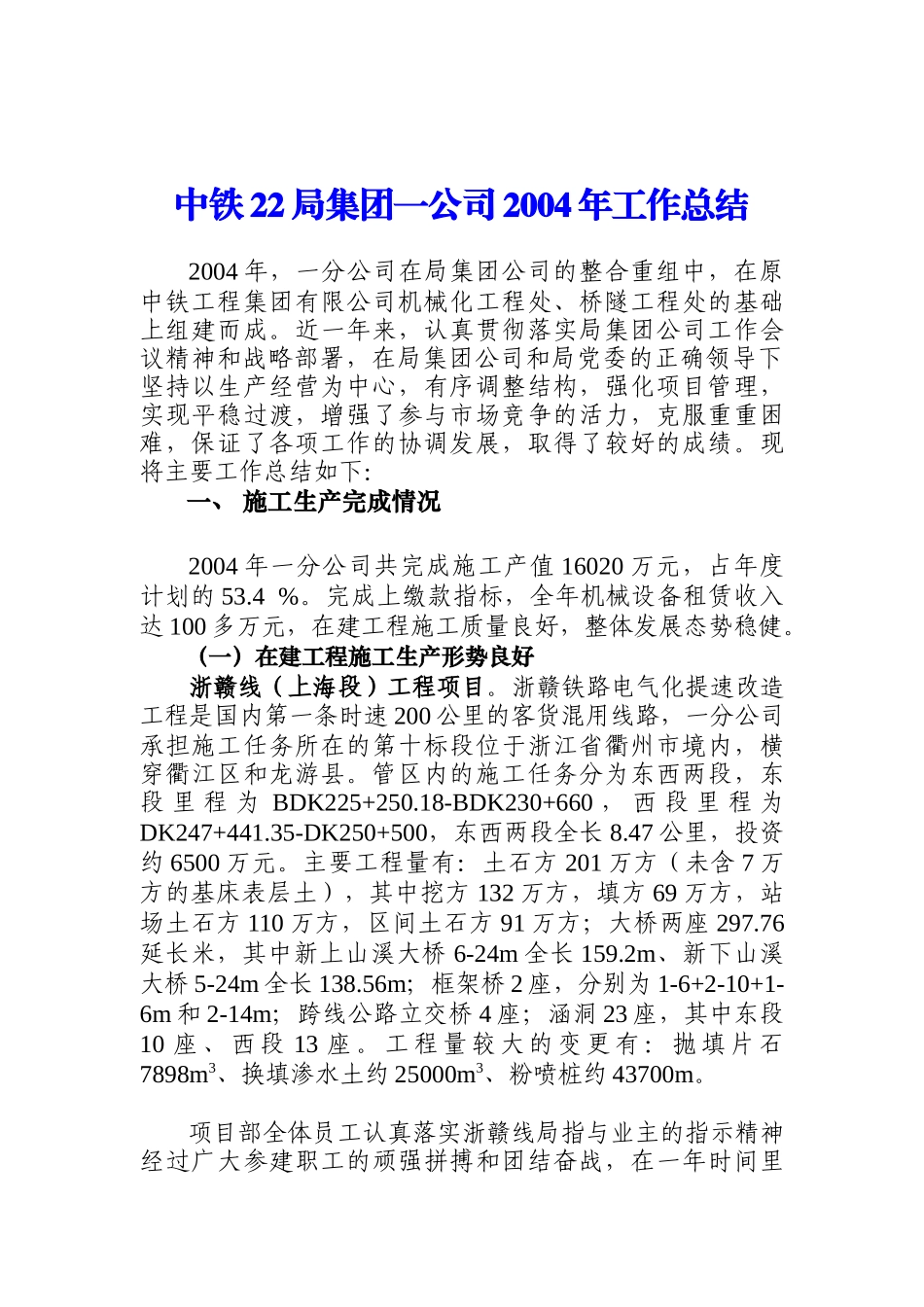

中铁22局集团一公司2004年工作总结2004年,一分公司在局集团公司的整合重组中,在原中铁工程集团有限公司机械化工程处、桥隧工程处的基础上组建而成
近一年来,认真贯彻落实局集团公司工作会议精神和战略部署,在局集团公司和局党委的正确领导下坚持以生产经营为中心,有序调整结构,强化项目管理,实现平稳过渡,增强了参与市场竞争的活力,克服重重困难,保证了各项工作的协调发展,取得了较好的成绩
现将主要工作总结如下:一、施工生产完成情况2004年一分公司共完成施工产值16020万元,占年度计划的53
完成上缴款指标,全年机械设备租赁收入达100多万元,在建工程施工质量良好,整体发展态势稳健
(一)在建工程施工生产形势良好浙赣线(上海段)工程项目
浙赣铁路电气化提速改造工程是国内第一条时速200公里的客货混用线路,一分公司承担施工任务所在的第十标段位于浙江省衢州市境内,横穿衢江区和龙游县
管区内的施工任务分为东西两段,东段里程为BDK225+250
18-BDK230+660,西段里程为DK247+441
35-DK250+500,东西两段全长8
47公里,投资约6500万元
主要工程量有:土石方201万方(未含7万方的基床表层土),其中挖方132万方,填方69万方,站场土石方110万方,区间土石方91万方;大桥两座297
76延长米,其中新上山溪大桥6-24m全长159
2m、新下山溪大桥5-24m全长138
56m;框架桥2座,分别为1-6+2-10+1-6m和2-14m;跨线公路立交桥4座;涵洞23座,其中东段10座、西段13座
工程量较大的变更有:抛填片石7898m3、换填渗水土约25000m3、粉喷桩约43700m
项目部全体员工认真落实浙赣线局指与业主的指示精神经过广大参建职工的顽强拼搏和团结奋战,在一年时间里共完成路基土石方175万方,其中站场105万方、区间土石方7
