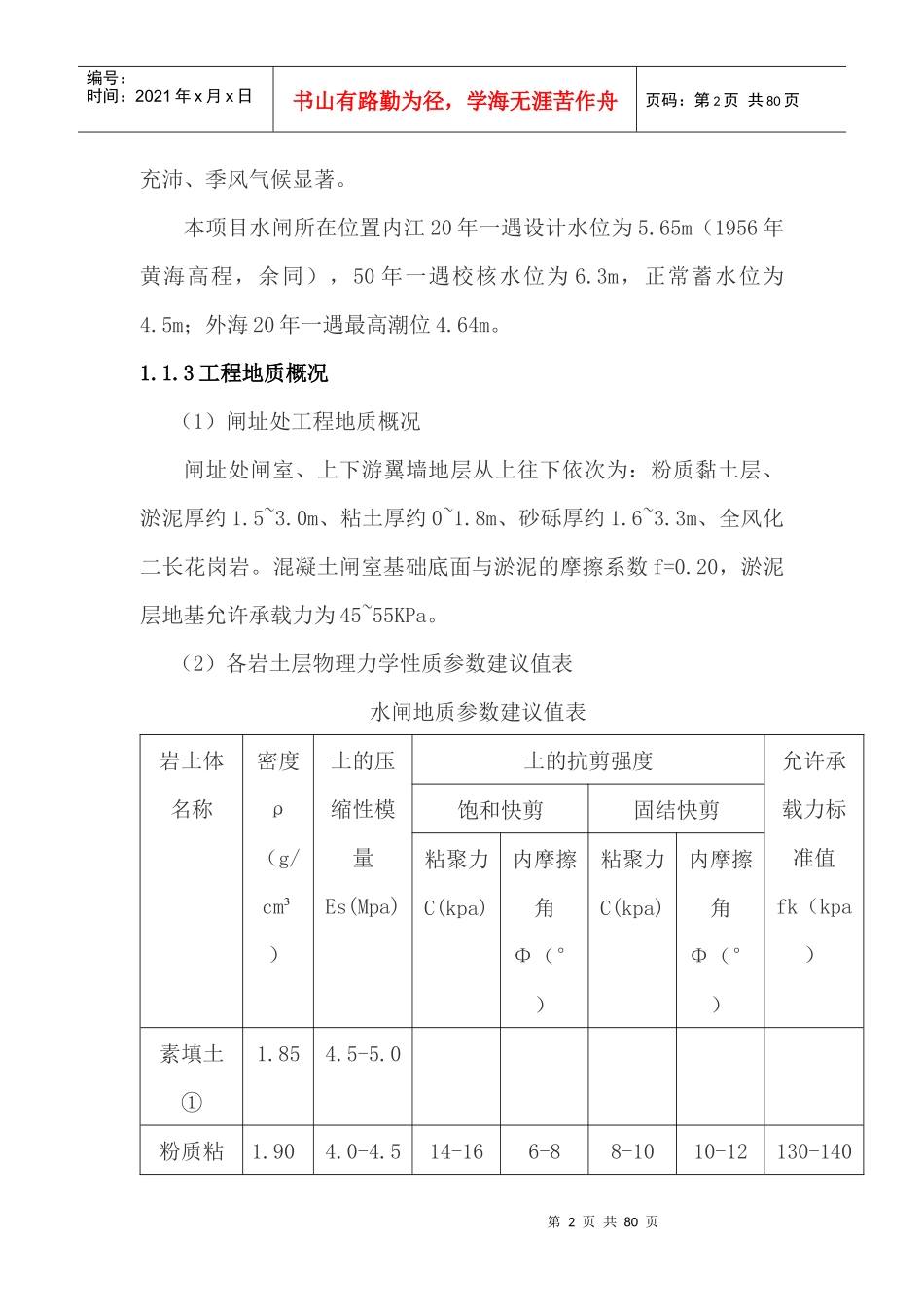

第1页共80页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共80页1.施工组织及施工方案1.1工程概述1.1.1工程概况本水闸位于惠安县辋川镇林辋溪上游峰崎村,全镇土地面积54平方公里,东面为湄州湾,东南与东岭镇交界,西部为黄塘镇、螺阳镇,南面为涂寨镇,往北为泉港区的前黄镇、涂岭镇。水闸的主要功能是蓄水、挡潮、排洪、灌溉、交通等用途。峰崎水闸按单项泄水设计,分为峰崎主闸及峰崎右闸。其中峰崎主闸泄洪总净宽为35m,设计孔口为7孔5.0m×5.0m(宽×高),20年一遇过闸流量170m³/s,50年一遇过闸流量247m³/s,峰崎右闸泄洪总净宽为5m,设计孔口为1孔5.0m×4.0m(宽×高)。洪水是开闸泄洪,保证林辋溪防洪安全。本次水闸修建的原则是:全面规划,远近结合。全面考虑蓄洪、排洪、等方面的要求,妥善处理好需要和可能、近期与远期、局部与整体的关系。1.1.2水文气象和水文条件本项目所在地惠安县辋川镇濒临台湾海峡,属亚热带季风气候,年平均气温在16到21摄氏度之间,冬季盛行东北风,夏季盛行西南风。降水主要集中在春夏季,降水量约在1000毫米左右,夏长冬短。惠安县辋川镇气候有4个基本特征:气温高、光热丰富、降水第2页共80页第1页共80页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共80页充沛、季风气候显著。本项目水闸所在位置内江20年一遇设计水位为5.65m(1956年黄海高程,余同),50年一遇校核水位为6.3m,正常蓄水位为4.5m;外海20年一遇最高潮位4.64m。1.1.3工程地质概况(1)闸址处工程地质概况闸址处闸室、上下游翼墙地层从上往下依次为:粉质黏土层、淤泥厚约1.5~3.0m、粘土厚约0~1.8m、砂砾厚约1.6~3.3m、全风化二长花岗岩。混凝土闸室基础底面与淤泥的摩擦系数f=0.20,淤泥层地基允许承载力为45~55KPa。(2)各岩土层物理力学性质参数建议值表水闸地质参数建议值表岩土体名称密度ρ(g/cm³)土的压缩性模量Es(Mpa)土的抗剪强度允许承载力标准值fk(kpa)饱和快剪固结快剪粘聚力C(kpa)内摩擦角Φ(°)粘聚力C(kpa)内摩擦角Φ(°)素填土①1.854.5-5.0粉质粘1.904.0-4.514-166-88-1010-12130-140第3页共80页第2页共80页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共80页土②淤泥③1.651.5-2.08-101-28-108-1045-55粘土④2.006.524-268-10160-180砂砾⑤2.001024-26240-260全风化混合花岗岩⑥2.00240-2601.2施工组织及工程承诺1.2.1施工组织我公司已组建惠安县林辋溪峰崎水闸拆除重建工程项目部,并委派施工经验丰富、管理水平高的同志担任项目经理,对工程施工质量及进度进行高效率、严密的施工组织及科学管理。在充分研究施工图纸之后我方发现原设计导流渠是按枯水期的过水量设计的,现今施工期已处于汛期,原本的导流方案已不能满足现今的施工条件,故我方欲按分段施工的方案施工该水闸,以防止汛期突发洪水时水流漫过河道两侧堤岸,淹没农田。具体各分段施工方案将细化到各分部工程中。1.2.2工程承诺各分项工程严格按设计要求施工,精心部署,精心管理,在施工中实行科学管理,抓质量,抢工期,搞好现场安全文明施工,采第4页共80页第3页共80页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共80页用新技术、新工艺,保质保量完成施工任务。我公司具体承诺如下:(1)工程质量承诺:严把质量关,保证工程质量优良。(2)安全生产承诺:消除事故隐患,杜绝一切安全事故。(3)文明施工承诺:推行标准化管理,搞好现场文明施工。(4)工期承诺:根据我公司现有技术力量和施工能力,我公司承诺严格按照合同工期组织施工,并争取提前完工。1.3施工条件及施工准备1.3.1供水、供电、通讯供水:工地用水分为生产用水和生活用水,生产用水采用潜水泵直接从大河中抽至蓄水池,生活用水可与当地居民共用饮用水。供电:从当地电网接电至施工现场,并配备一台90KW的发电机组以满足施工的临时需要。通讯:项目部印制项目部人员通讯联系卡,分发各参建单位,方便各方联系。1.3.2施工道路本工程在惠安县城北,在本工程施工范围境内的交通四通八达,已有村镇公路通往本工程的附近...
