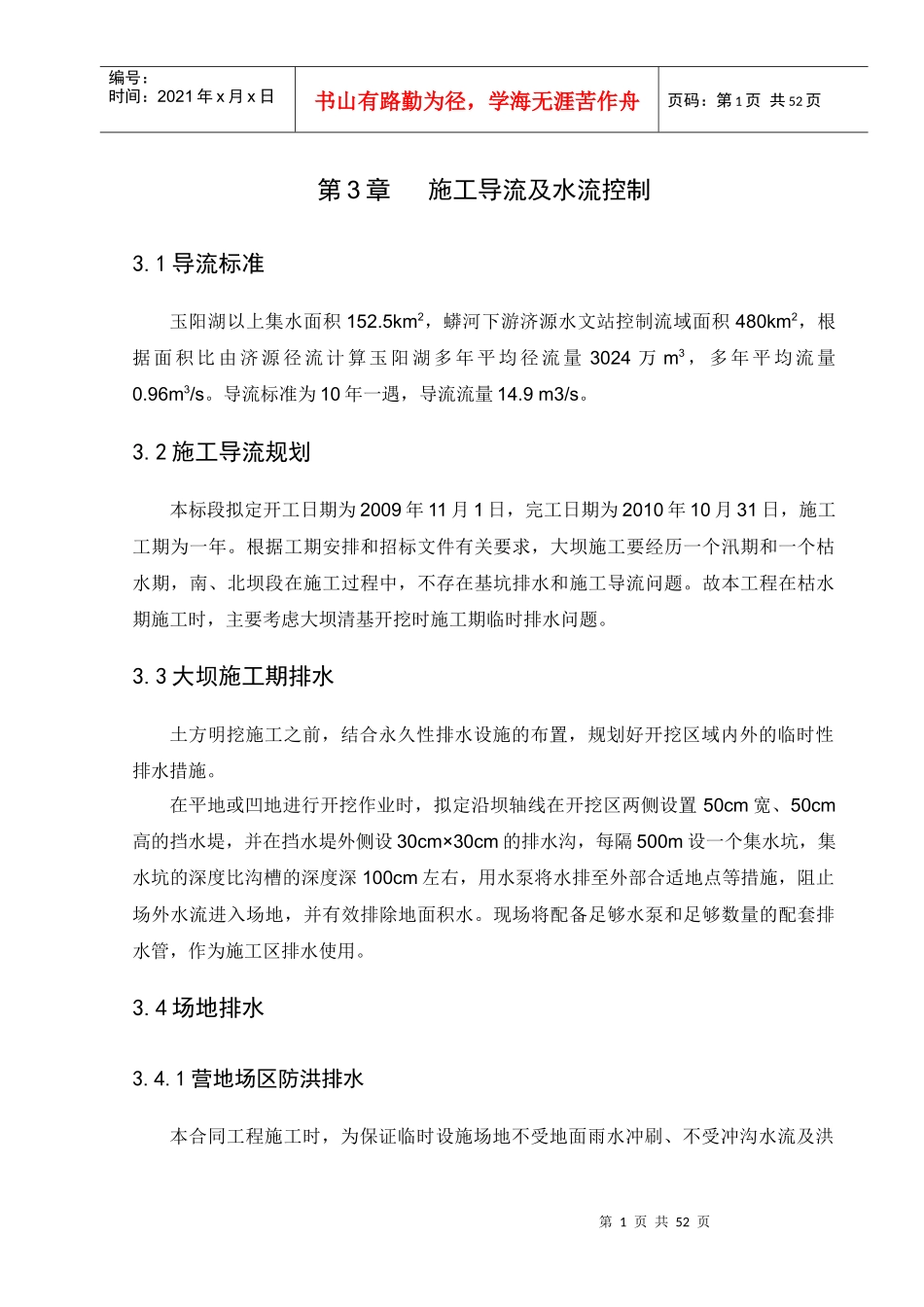

第1页共52页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共52页第3章施工导流及水流控制3
1导流标准玉阳湖以上集水面积152
5km2,蟒河下游济源水文站控制流域面积480km2,根据面积比由济源径流计算玉阳湖多年平均径流量3024万m3,多年平均流量0
96m3/s
导流标准为10年一遇,导流流量14
2施工导流规划本标段拟定开工日期为2009年11月1日,完工日期为2010年10月31日,施工工期为一年
根据工期安排和招标文件有关要求,大坝施工要经历一个汛期和一个枯水期,南、北坝段在施工过程中,不存在基坑排水和施工导流问题
故本工程在枯水期施工时,主要考虑大坝清基开挖时施工期临时排水问题
3大坝施工期排水土方明挖施工之前,结合永久性排水设施的布置,规划好开挖区域内外的临时性排水措施
在平地或凹地进行开挖作业时,拟定沿坝轴线在开挖区两侧设置50cm宽、50cm高的挡水堤,并在挡水堤外侧设30cm×30cm的排水沟,每隔500m设一个集水坑,集水坑的深度比沟槽的深度深100cm左右,用水泵将水排至外部合适地点等措施,阻止场外水流进入场地,并有效排除地面积水
现场将配备足够水泵和足够数量的配套排水管,作为施工区排水使用

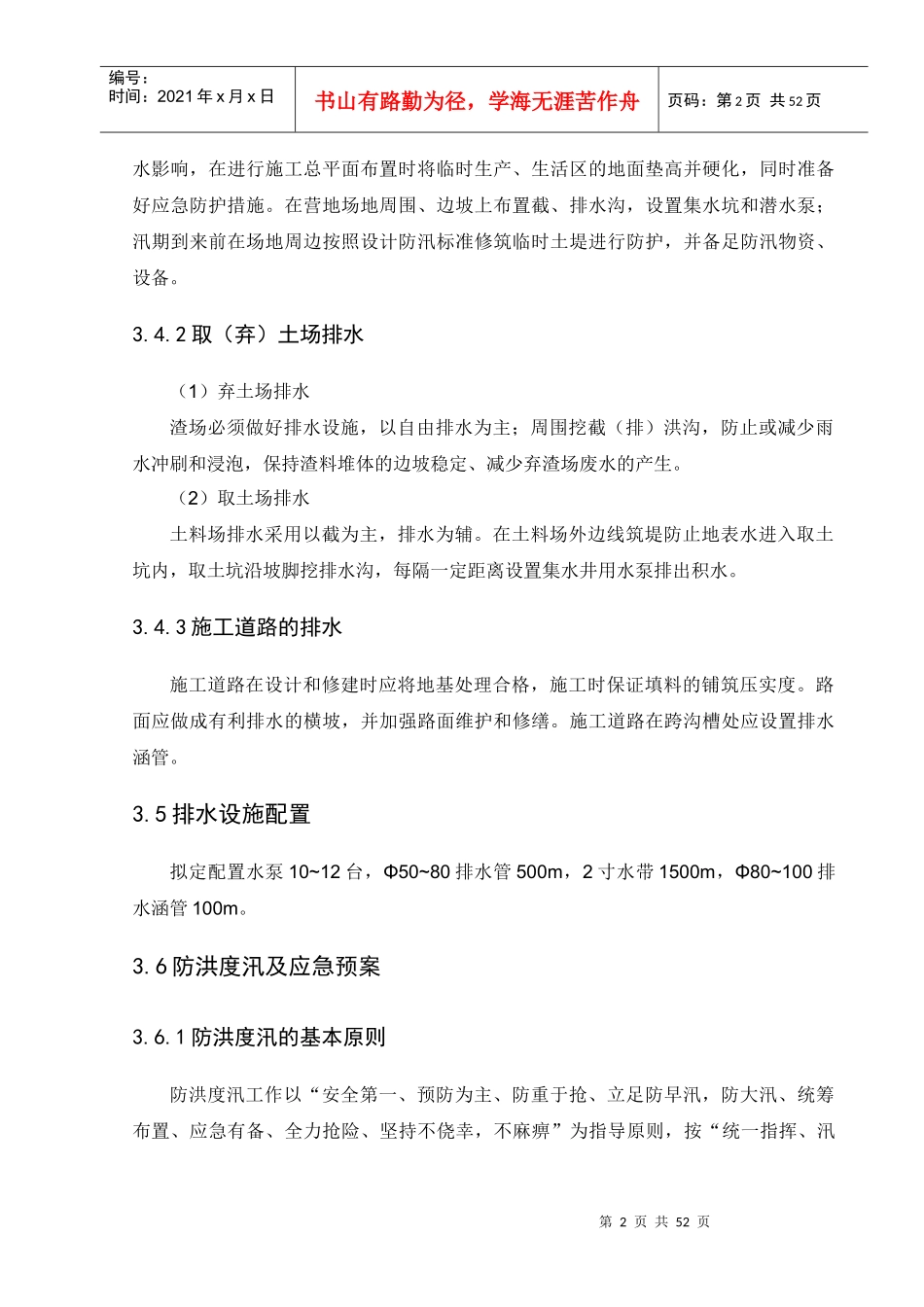

4场地排水3

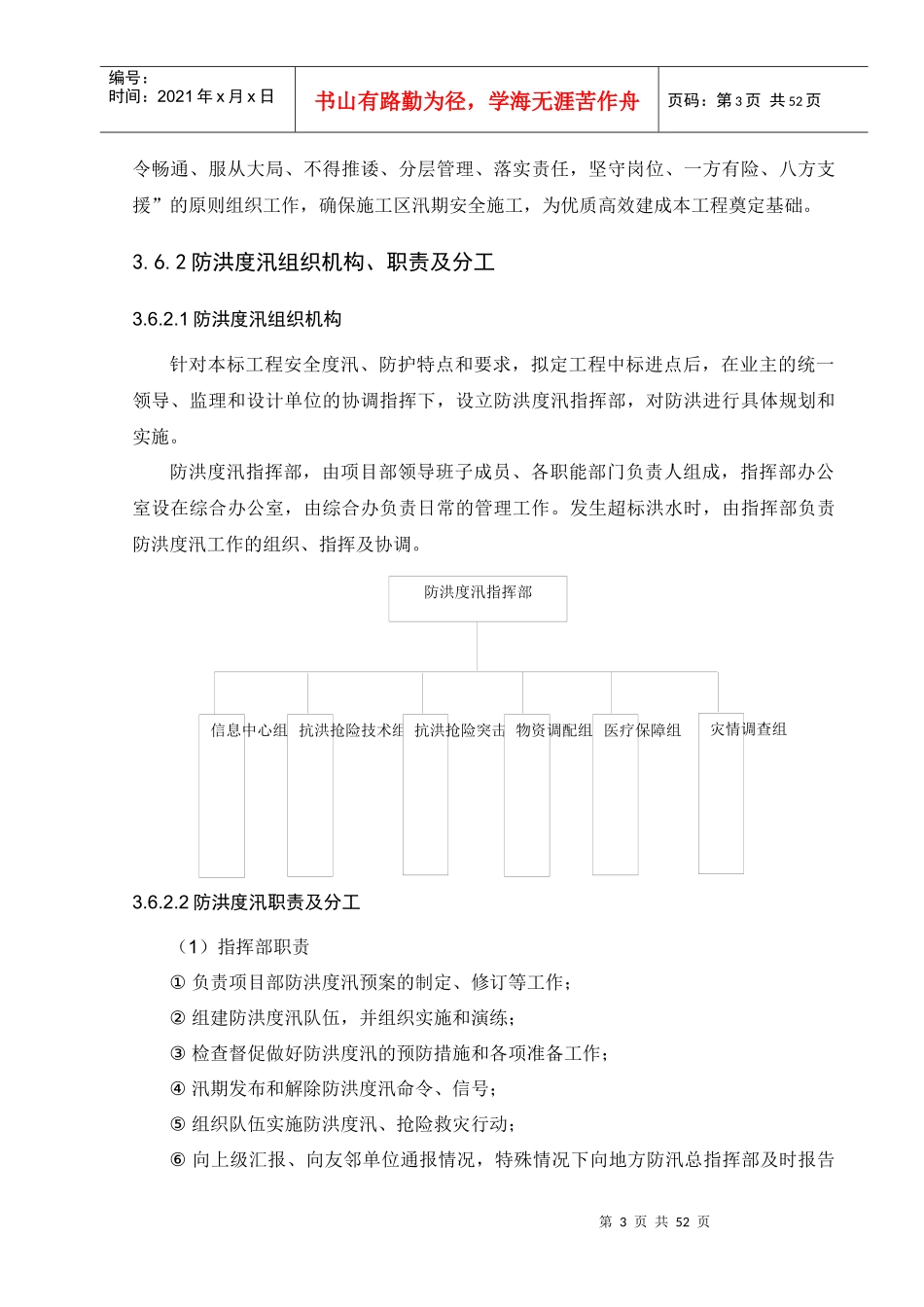

1营地场区防洪排水本合同工程施工时,为保证临时设施场地不受地面雨水冲刷、不受冲沟水流及洪第2页共52页第1页共52页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共52页水影响,在进行施工总平面布置时将临时生产、生活区的地面垫高并硬化,同时准备好应急防护措施
在营地场地周围、边坡上布置截、排水沟,设置集水坑和潜水泵;汛期到来前在场地周边按照设计防汛标准修筑临时土堤进行防护,并备足防汛物资、设备
2取(弃)土场排水(1)弃土场排水渣场必须做好排水设施,以自
