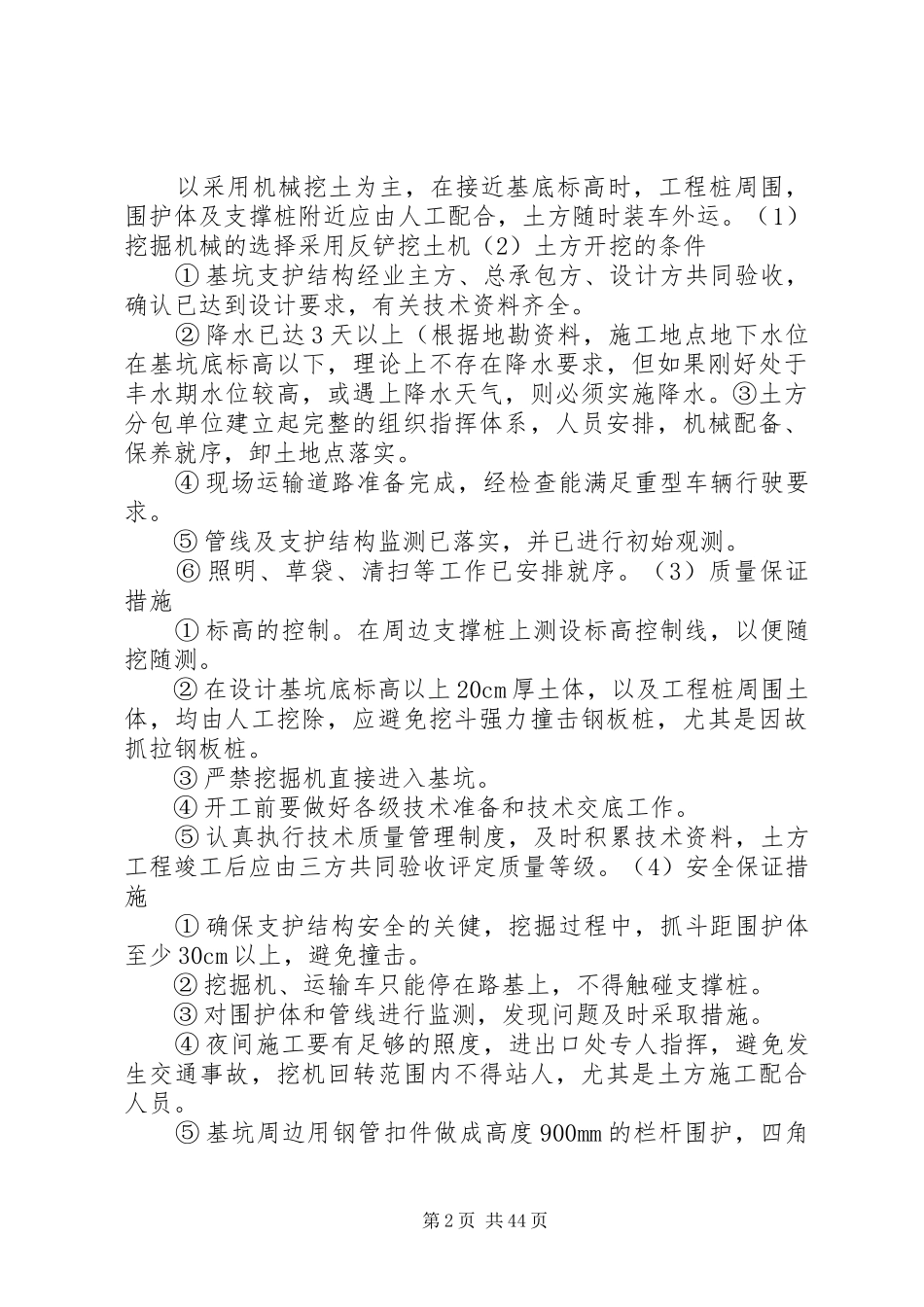

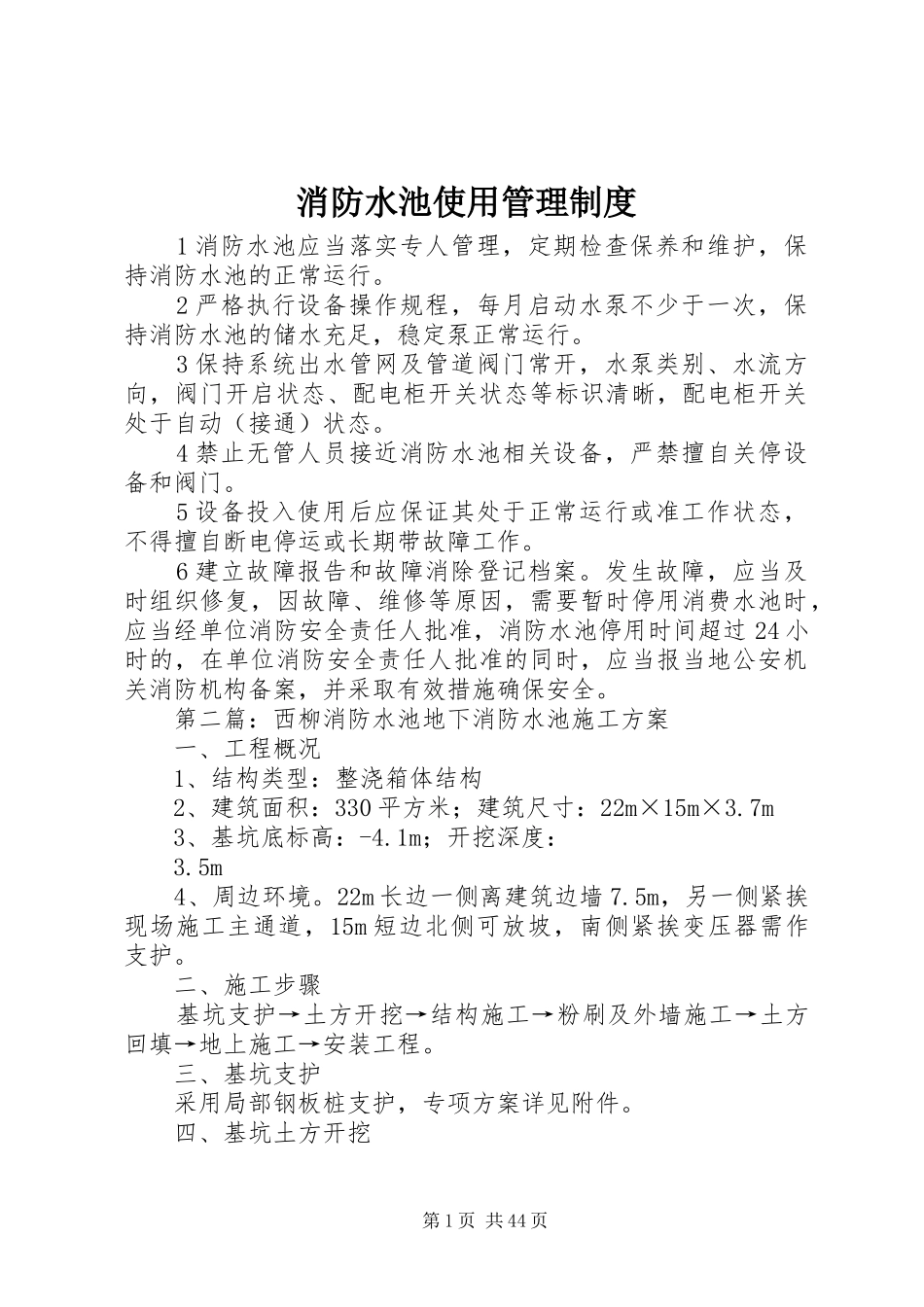

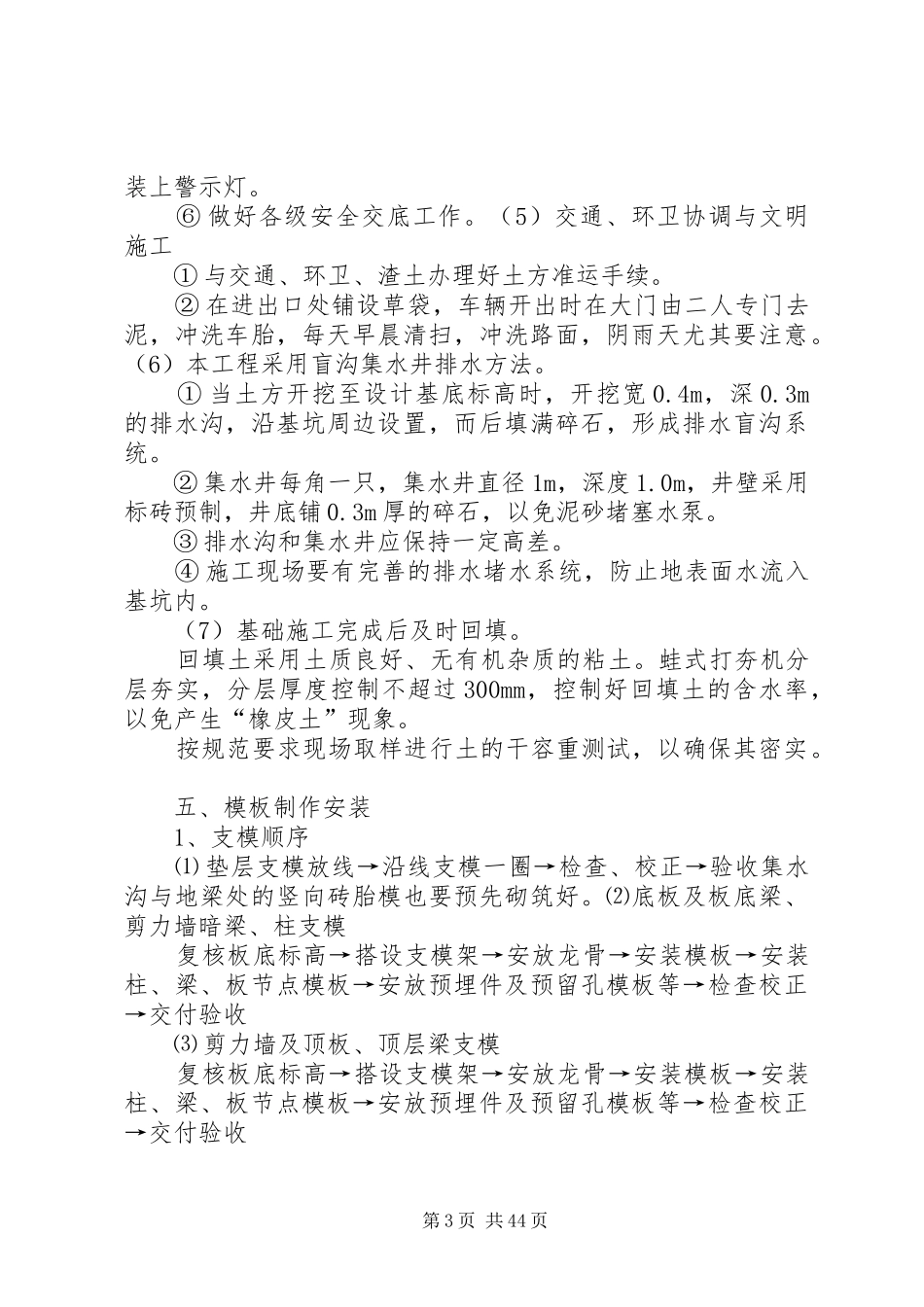

消防水池使用管理制度1消防水池应当落实专人管理,定期检查保养和维护,保持消防水池的正常运行。2严格执行设备操作规程,每月启动水泵不少于一次,保持消防水池的储水充足,稳定泵正常运行。3保持系统出水管网及管道阀门常开,水泵类别、水流方向,阀门开启状态、配电柜开关状态等标识清晰,配电柜开关处于自动(接通)状态。4禁止无管人员接近消防水池相关设备,严禁擅自关停设备和阀门。5设备投入使用后应保证其处于正常运行或准工作状态,不得擅自断电停运或长期带故障工作。6建立故障报告和故障消除登记档案。发生故障,应当及时组织修复,因故障、维修等原因,需要暂时停用消费水池时,应当经单位消防安全责任人批准,消防水池停用时间超过24小时的,在单位消防安全责任人批准的同时,应当报当地公安机关消防机构备案,并采取有效措施确保安全。第二篇:西柳消防水池地下消防水池施工方案一、工程概况1、结构类型:整浇箱体结构2、建筑面积:330平方米;建筑尺寸:22m×15m×3.7m3、基坑底标高:-4.1m;开挖深度:3.5m4、周边环境。22m长边一侧离建筑边墙7.5m,另一侧紧挨现场施工主通道,15m短边北侧可放坡,南侧紧挨变压器需作支护。二、施工步骤基坑支护→土方开挖→结构施工→粉刷及外墙施工→土方回填→地上施工→安装工程。三、基坑支护采用局部钢板桩支护,专项方案详见附件。四、基坑土方开挖第1页共44页以采用机械挖土为主,在接近基底标高时,工程桩周围,围护体及支撑桩附近应由人工配合,土方随时装车外运。(1)挖掘机械的选择采用反铲挖土机(2)土方开挖的条件①基坑支护结构经业主方、总承包方、设计方共同验收,确认已达到设计要求,有关技术资料齐全。②降水已达3天以上(根据地勘资料,施工地点地下水位在基坑底标高以下,理论上不存在降水要求,但如果刚好处于丰水期水位较高,或遇上降水天气,则必须实施降水。③土方分包单位建立起完整的组织指挥体系,人员安排,机械配备、保养就序,卸土地点落实。④现场运输道路准备完成,经检查能满足重型车辆行驶要求。⑤管线及支护结构监测已落实,并已进行初始观测。⑥照明、草袋、清扫等工作已安排就序。(3)质量保证措施①标高的控制。在周边支撑桩上测设标高控制线,以便随挖随测。②在设计基坑底标高以上20cm厚土体,以及工程桩周围土体,均由人工挖除,应避免挖斗强力撞击钢板桩,尤其是因故抓拉钢板桩。③严禁挖掘机直接进入基坑。④开工前要做好各级技术准备和技术交底工作。⑤认真执行技术质量管理制度,及时积累技术资料,土方工程竣工后应由三方共同验收评定质量等级。(4)安全保证措施①确保支护结构安全的关健,挖掘过程中,抓斗距围护体至少30cm以上,避免撞击。②挖掘机、运输车只能停在路基上,不得触碰支撑桩。③对围护体和管线进行监测,发现问题及时采取措施。④夜间施工要有足够的照度,进出口处专人指挥,避免发生交通事故,挖机回转范围内不得站人,尤其是土方施工配合人员。⑤基坑周边用钢管扣件做成高度900mm的栏杆围护,四角第2页共44页装上警示灯。⑥做好各级安全交底工作。(5)交通、环卫协调与文明施工①与交通、环卫、渣土办理好土方准运手续。②在进出口处铺设草袋,车辆开出时在大门由二人专门去泥,冲洗车胎,每天早晨清扫,冲洗路面,阴雨天尤其要注意。(6)本工程采用盲沟集水井排水方法。①当土方开挖至设计基底标高时,开挖宽0.4m,深0.3m的排水沟,沿基坑周边设置,而后填满碎石,形成排水盲沟系统。②集水井每角一只,集水井直径1m,深度1.0m,井壁采用标砖预制,井底铺0.3m厚的碎石,以免泥砂堵塞水泵。③排水沟和集水井应保持一定高差。④施工现场要有完善的排水堵水系统,防止地表面水流入基坑内。(7)基础施工完成后及时回填。回填土采用土质良好、无有机杂质的粘土。蛙式打夯机分层夯实,分层厚度控制不超过300mm,控制好回填土的含水率,以免产生“橡皮土”现象。按规范要求现场取样进行土的干容重测试,以确保其密实。五、模板制作安装1、支模顺序⑴垫层支模放线→沿线支模一圈→检查、校正→验收集水沟与地梁处的竖向砖胎模也要预先砌筑好。⑵底板及板底梁...
