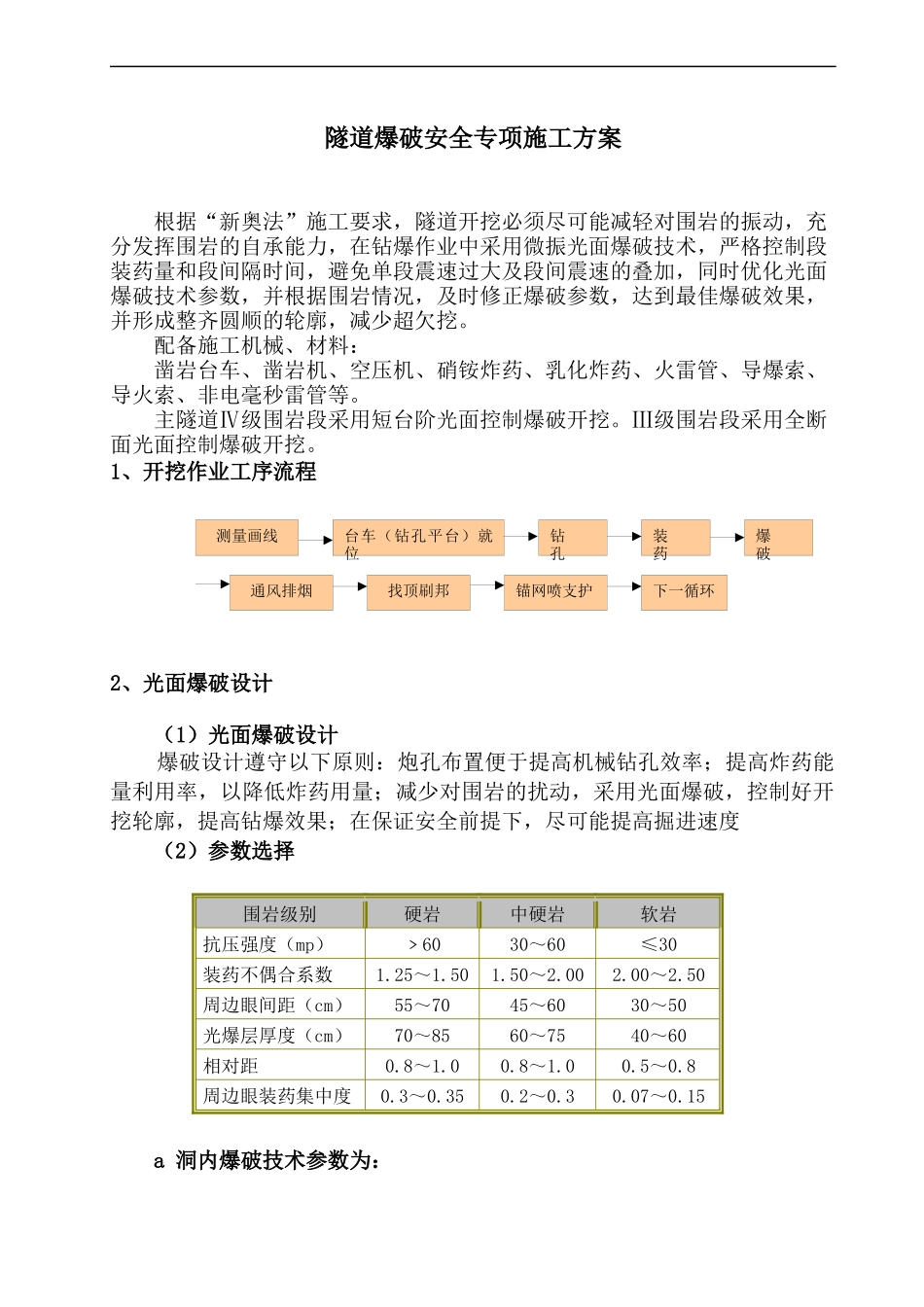

测量画线台车(钻孔平台)就位钻孔装药爆破通风排烟找顶刷邦锚网喷支护下一循环隧道爆破安全专项施工方案根据“新奥法”施工要求,隧道开挖必须尽可能减轻对围岩的振动,充分发挥围岩的自承能力,在钻爆作业中采用微振光面爆破技术,严格控制段装药量和段间隔时间,避免单段震速过大及段间震速的叠加,同时优化光面爆破技术参数,并根据围岩情况,及时修正爆破参数,达到最佳爆破效果,并形成整齐圆顺的轮廓,减少超欠挖
配备施工机械、材料:凿岩台车、凿岩机、空压机、硝铵炸药、乳化炸药、火雷管、导爆索、导火索、非电毫秒雷管等
主隧道Ⅳ级围岩段采用短台阶光面控制爆破开挖
Ⅲ级围岩段采用全断面光面控制爆破开挖

1、开挖作业工序流程2、光面爆破设计(1)光面爆破设计爆破设计遵守以下原则:炮孔布置便于提高机械钻孔效率;提高炸药能量利用率,以降低炸药用量;减少对围岩的扰动,采用光面爆破,控制好开挖轮廓,提高钻爆效果;在保证安全前提下,尽可能提高掘进速度(2)参数选择围岩级别硬岩中硬岩软岩抗压强度(mp)﹥6030~60≤30装药不偶合系数1
50周边眼间距(cm)55~7045~6030~50光爆层厚度(cm)70~8560~7540~60相对距0
8周边眼装药集中度0

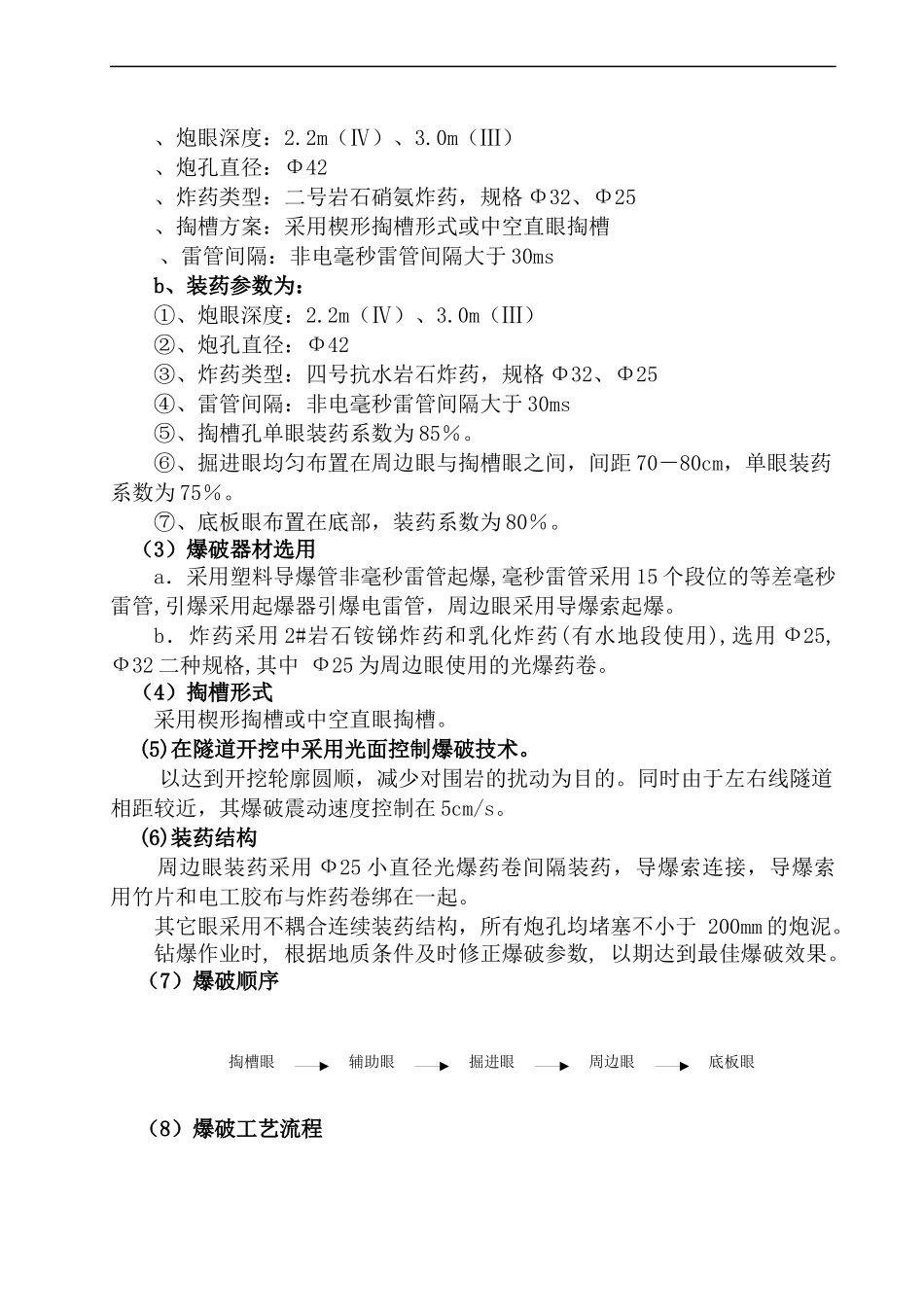

15a洞内爆破技术参数为:掏槽眼辅助眼掘进眼周边眼底板眼、炮眼深度:2
2m(Ⅳ)、3
0m(Ⅲ)、炮孔直径:Φ42、炸药类型:二号岩石硝氨炸药,规格Φ32、Φ25、掏槽方案:采用楔形掏槽形式或中空直眼掏槽、雷管间隔:非电毫秒雷管间隔大于30msb、装药参数为:①、炮眼深度:2
2m(Ⅳ)、3
0m(Ⅲ)②、炮孔直径:Φ42③、炸药类型:四号抗水岩石炸药,规格Φ32、Φ25④、雷管间隔:非电毫秒雷管间隔大于30ms⑤、掏槽孔单眼装
