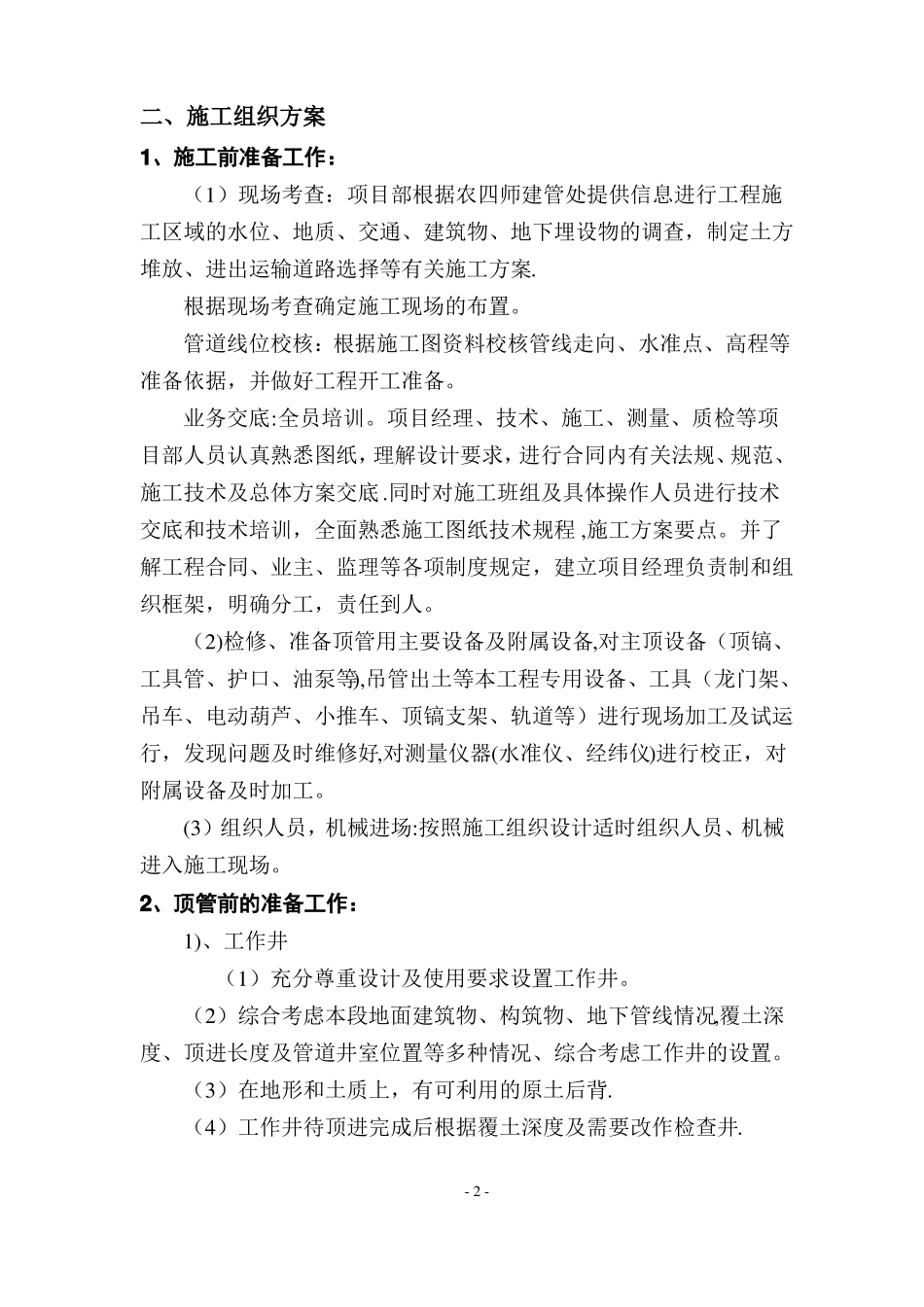

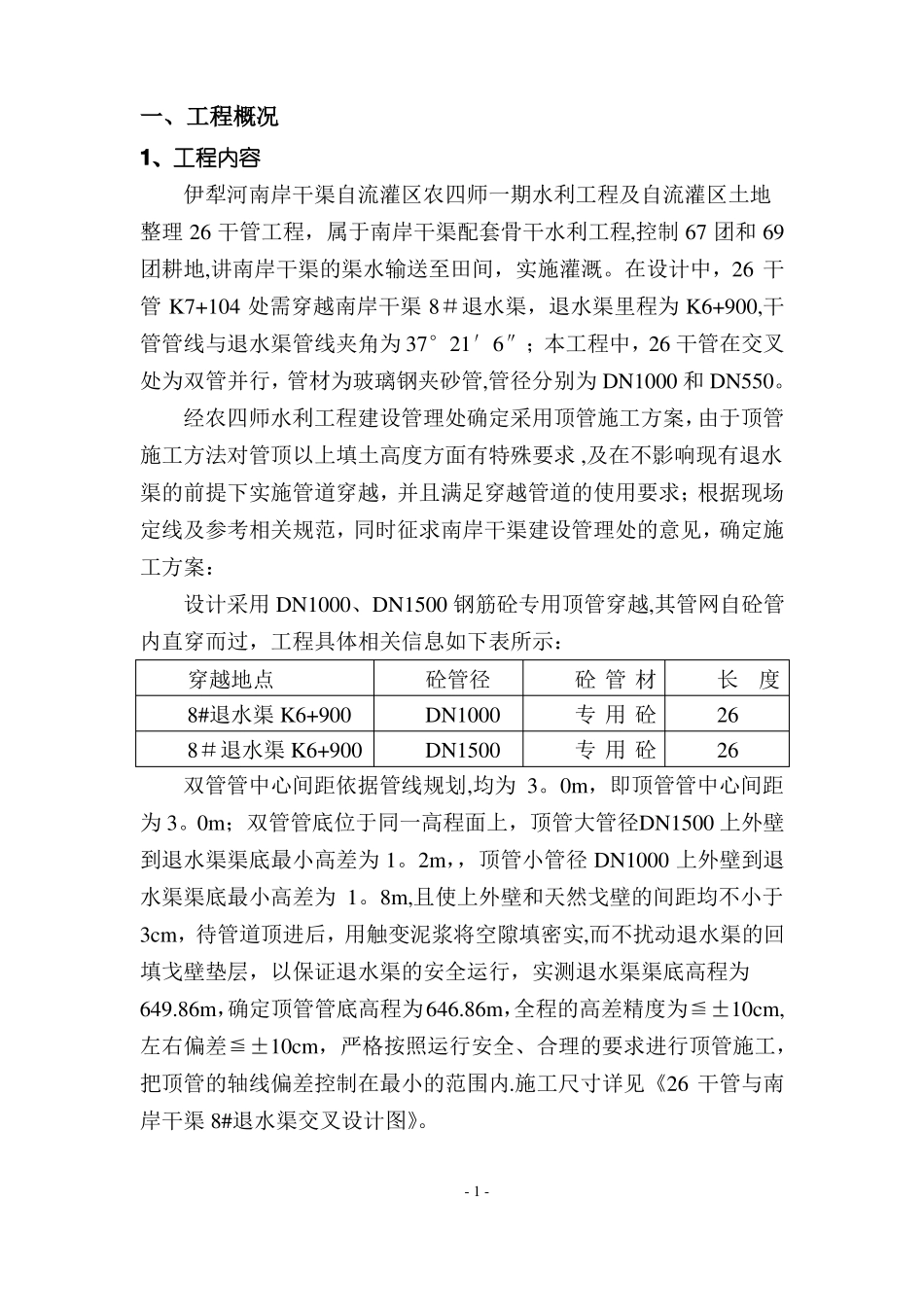

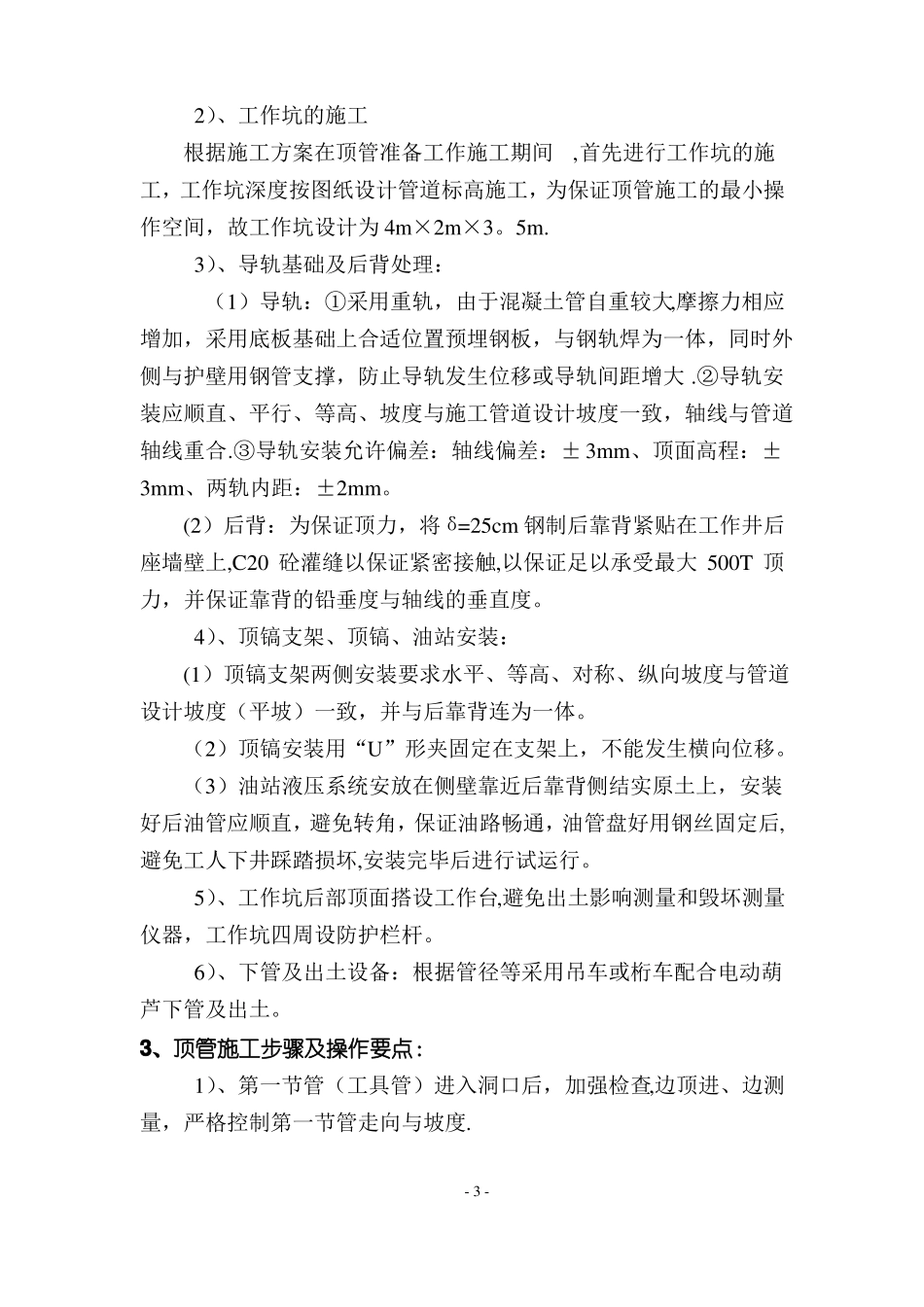

一、工程概况1、工程内容伊犁河南岸干渠自流灌区农四师一期水利工程及自流灌区土地整理26干管工程,属于南岸干渠配套骨干水利工程,控制67团和69团耕地,讲南岸干渠的渠水输送至田间,实施灌溉。在设计中,26干管K7+104处需穿越南岸干渠8#退水渠,退水渠里程为K6+900,干管管线与退水渠管线夹角为37°21′6″;本工程中,26干管在交叉处为双管并行,管材为玻璃钢夹砂管,管径分别为DN1000和DN550。经农四师水利工程建设管理处确定采用顶管施工方案,由于顶管施工方法对管顶以上填土高度方面有特殊要求,及在不影响现有退水渠的前提下实施管道穿越,并且满足穿越管道的使用要求;根据现场定线及参考相关规范,同时征求南岸干渠建设管理处的意见,确定施工方案:设计采用DN1000、DN1500钢筋砼专用顶管穿越,其管网自砼管内直穿而过,工程具体相关信息如下表所示:穿越地点8#退水渠K6+9008#退水渠K6+900砼管径DN1000DN1500砼管材专用砼专用砼长度2626双管管中心间距依据管线规划,均为3。0m,即顶管管中心间距为3。0m;双管管底位于同一高程面上,顶管大管径DN1500上外壁到退水渠渠底最小高差为1。2m,,顶管小管径DN1000上外壁到退水渠渠底最小高差为1。8m,且使上外壁和天然戈壁的间距均不小于3cm,待管道顶进后,用触变泥浆将空隙填密实,而不扰动退水渠的回填戈壁垫层,以保证退水渠的安全运行,实测退水渠渠底高程为649.86m,确定顶管管底高程为646.86m,全程的高差精度为≦±10cm,左右偏差≦±10cm,严格按照运行安全、合理的要求进行顶管施工,把顶管的轴线偏差控制在最小的范围内.施工尺寸详见《26干管与南岸干渠8#退水渠交叉设计图》。-1-二、施工组织方案1、施工前准备工作:(1)现场考查:项目部根据农四师建管处提供信息进行工程施工区域的水位、地质、交通、建筑物、地下埋设物的调查,制定土方堆放、进出运输道路选择等有关施工方案.根据现场考查确定施工现场的布置。管道线位校核:根据施工图资料校核管线走向、水准点、高程等准备依据,并做好工程开工准备。业务交底:全员培训。项目经理、技术、施工、测量、质检等项目部人员认真熟悉图纸,理解设计要求,进行合同内有关法规、规范、施工技术及总体方案交底.同时对施工班组及具体操作人员进行技术交底和技术培训,全面熟悉施工图纸技术规程,施工方案要点。并了解工程合同、业主、监理等各项制度规定,建立项目经理负责制和组织框架,明确分工,责任到人。(2)检修、准备顶管用主要设备及附属设备,对主顶设备(顶镐、工具管、护口、油泵等),吊管出土等本工程专用设备、工具(龙门架、吊车、电动葫芦、小推车、顶镐支架、轨道等)进行现场加工及试运行,发现问题及时维修好,对测量仪器(水准仪、经纬仪)进行校正,对附属设备及时加工。(3)组织人员,机械进场:按照施工组织设计适时组织人员、机械进入施工现场。2、顶管前的准备工作:1)、工作井(1)充分尊重设计及使用要求设置工作井。(2)综合考虑本段地面建筑物、构筑物、地下管线情况,覆土深度、顶进长度及管道井室位置等多种情况、综合考虑工作井的设置。(3)在地形和土质上,有可利用的原土后背.(4)工作井待顶进完成后根据覆土深度及需要改作检查井.-2-2)、工作坑的施工根据施工方案在顶管准备工作施工期间,首先进行工作坑的施工,工作坑深度按图纸设计管道标高施工,为保证顶管施工的最小操作空间,故工作坑设计为4m×2m×3。5m.3)、导轨基础及后背处理:(1)导轨:①采用重轨,由于混凝土管自重较大,摩擦力相应增加,采用底板基础上合适位置预埋钢板,与钢轨焊为一体,同时外侧与护壁用钢管支撑,防止导轨发生位移或导轨间距增大.②导轨安装应顺直、平行、等高、坡度与施工管道设计坡度一致,轴线与管道轴线重合.③导轨安装允许偏差:轴线偏差:±3mm、顶面高程:±3mm、两轨内距:±2mm。(2)后背:为保证顶力,将δ=25cm钢制后靠背紧贴在工作井后座墙壁上,C20砼灌缝以保证紧密接触,以保证足以承受最大500T顶力,并保证靠背的铅垂度与轴线的垂直度。4)、顶镐支架、顶镐、油站安装:(1)顶镐支架两侧安装要求水平、等高、对称、纵向坡度与管道设计坡度(平坡...
