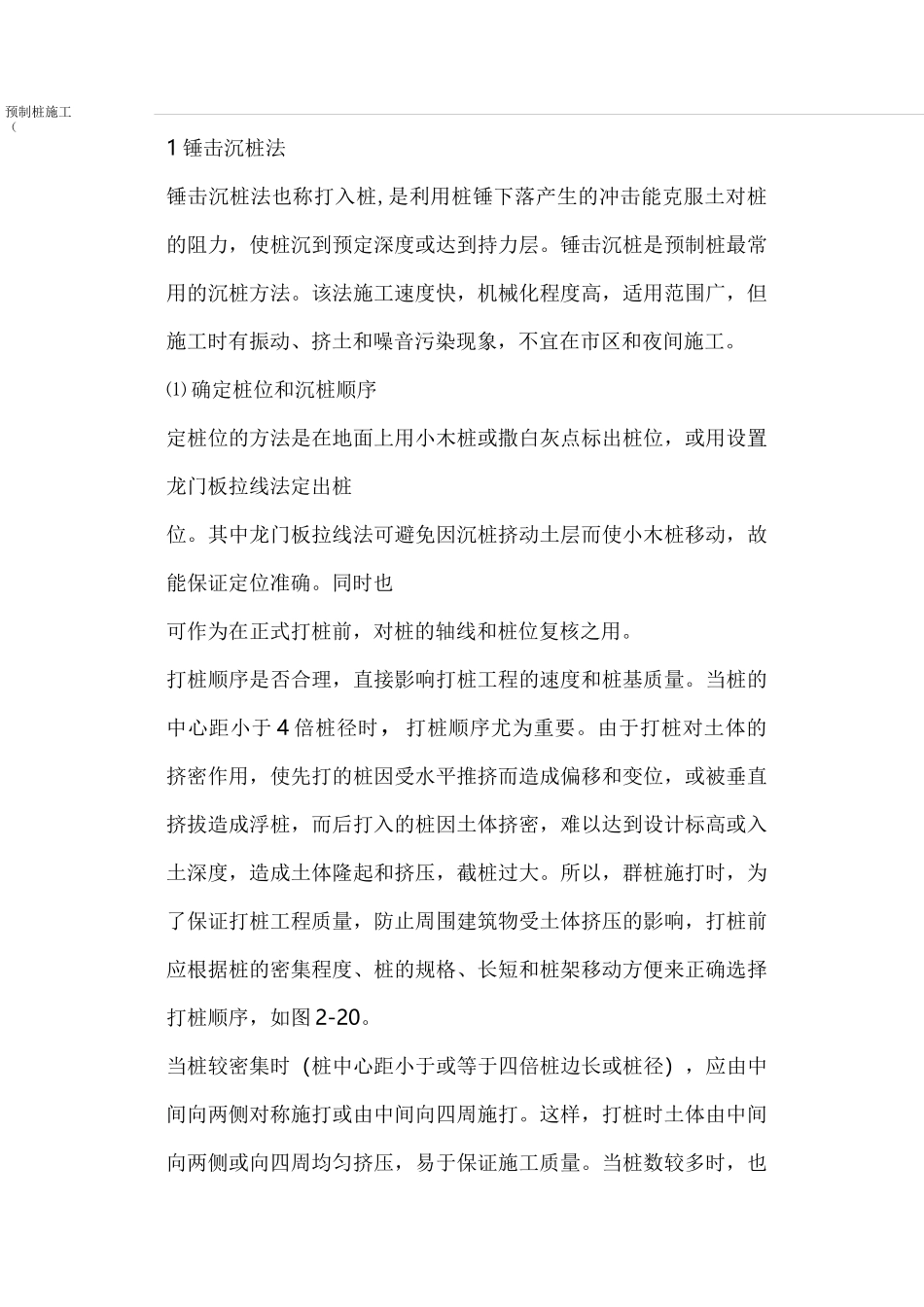

预制桩施工(1锤击沉桩法锤击沉桩法也称打入桩,是利用桩锤下落产生的冲击能克服土对桩的阻力,使桩沉到预定深度或达到持力层
锤击沉桩是预制桩最常用的沉桩方法
该法施工速度快,机械化程度高,适用范围广,但施工时有振动、挤土和噪音污染现象,不宜在市区和夜间施工
⑴确定桩位和沉桩顺序定桩位的方法是在地面上用小木桩或撒白灰点标出桩位,或用设置龙门板拉线法定出桩位
其中龙门板拉线法可避免因沉桩挤动土层而使小木桩移动,故能保证定位准确
同时也可作为在正式打桩前,对桩的轴线和桩位复核之用
打桩顺序是否合理,直接影响打桩工程的速度和桩基质量
当桩的中心距小于4倍桩径时,打桩顺序尤为重要
由于打桩对土体的挤密作用,使先打的桩因受水平推挤而造成偏移和变位,或被垂直挤拔造成浮桩,而后打入的桩因土体挤密,难以达到设计标高或入土深度,造成土体隆起和挤压,截桩过大

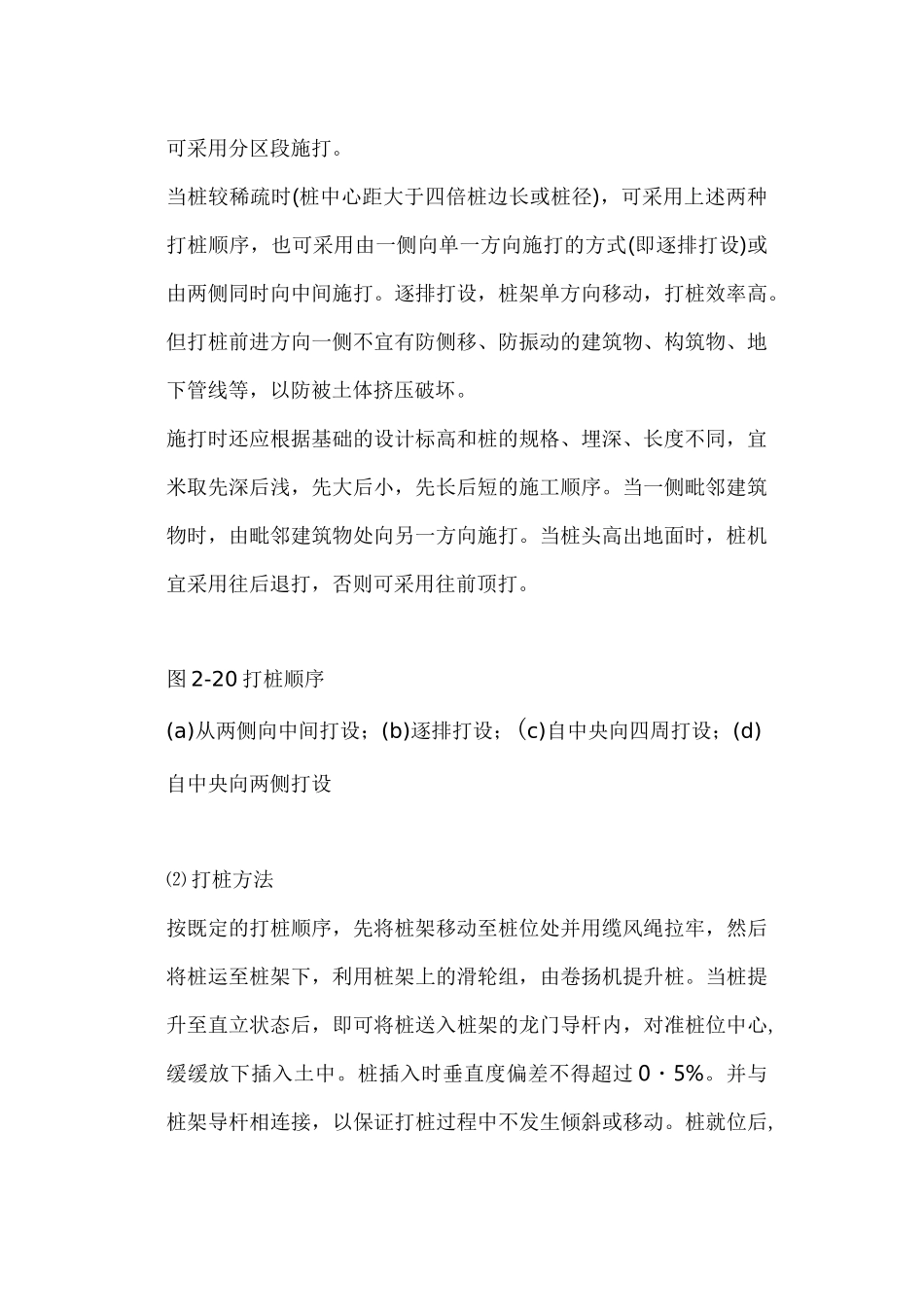

所以,群桩施打时,为了保证打桩工程质量,防止周围建筑物受土体挤压的影响,打桩前应根据桩的密集程度、桩的规格、长短和桩架移动方便来正确选择打桩顺序,如图2-20
当桩较密集时(桩中心距小于或等于四倍桩边长或桩径),应由中间向两侧对称施打或由中间向四周施打
这样,打桩时土体由中间向两侧或向四周均匀挤压,易于保证施工质量
当桩数较多时,也可采用分区段施打
当桩较稀疏时(桩中心距大于四倍桩边长或桩径),可采用上述两种打桩顺序,也可采用由一侧向单一方向施打的方式(即逐排打设)或由两侧同时向中间施打
逐排打设,桩架单方向移动,打桩效率高
但打桩前进方向一侧不宜有防侧移、防振动的建筑物、构筑物、地下管线等,以防被土体挤压破坏
施打时还应根据基础的设计标高和桩的规格、埋深、长度不同,宜米取先深后浅,先大后小,先长后短的施工顺序
当一侧毗邻建筑物时,由毗邻建筑物处向另一方向施打
当桩头高出地面时,桩机宜采用往后退打,否则可采用往前顶打
图2-20打桩顺序(a)从
