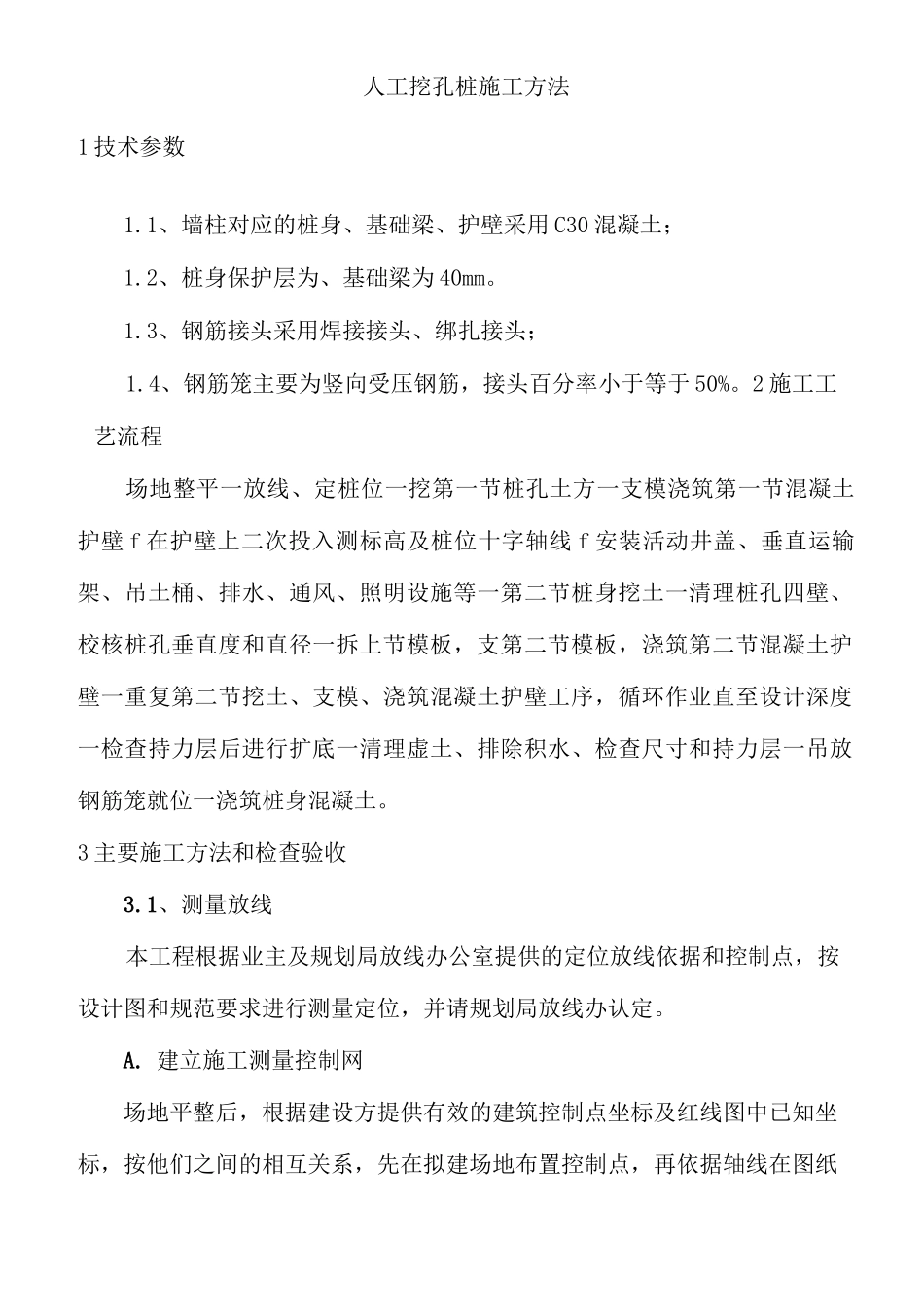

人工挖孔桩施工方法1技术参数1
1、墙柱对应的桩身、基础梁、护壁采用C30混凝土;1
2、桩身保护层为、基础梁为40mm
3、钢筋接头采用焊接接头、绑扎接头;1
4、钢筋笼主要为竖向受压钢筋,接头百分率小于等于50%
2施工工艺流程场地整平一放线、定桩位一挖第一节桩孔土方一支模浇筑第一节混凝土护壁f在护壁上二次投入测标高及桩位十字轴线f安装活动井盖、垂直运输架、吊土桶、排水、通风、照明设施等一第二节桩身挖土一清理桩孔四壁、校核桩孔垂直度和直径一拆上节模板,支第二节模板,浇筑第二节混凝土护壁一重复第二节挖土、支模、浇筑混凝土护壁工序,循环作业直至设计深度一检查持力层后进行扩底一清理虚土、排除积水、检查尺寸和持力层一吊放钢筋笼就位一浇筑桩身混凝土
3主要施工方法和检查验收3
1、测量放线本工程根据业主及规划局放线办公室提供的定位放线依据和控制点,按设计图和规范要求进行测量定位,并请规划局放线办认定

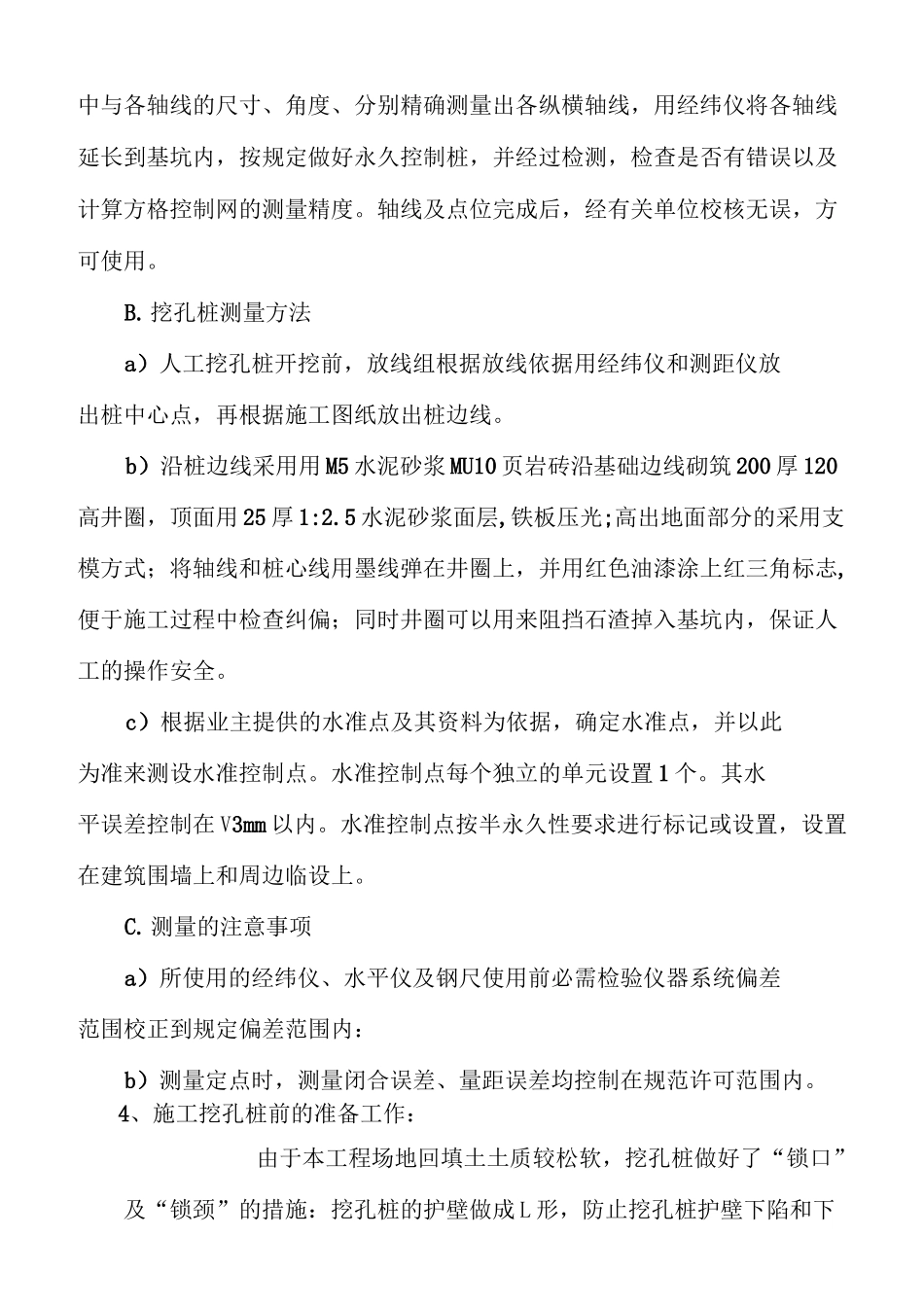

建立施工测量控制网场地平整后,根据建设方提供有效的建筑控制点坐标及红线图中已知坐标,按他们之间的相互关系,先在拟建场地布置控制点,再依据轴线在图纸中与各轴线的尺寸、角度、分别精确测量出各纵横轴线,用经纬仪将各轴线延长到基坑内,按规定做好永久控制桩,并经过检测,检查是否有错误以及计算方格控制网的测量精度
轴线及点位完成后,经有关单位校核无误,方可使用
挖孔桩测量方法a)人工挖孔桩开挖前,放线组根据放线依据用经纬仪和测距仪放出桩中心点,再根据施工图纸放出桩边线
b)沿桩边线采用用M5水泥砂浆MU10页岩砖沿基础边线砌筑200厚120高井圈,顶面用25厚1:2
5水泥砂浆面层,铁板压光;高出地面部分的采用支模方式;将轴线和桩心线用墨线弹在井圈上,并用红色油漆涂上红三角标志,便于施工过程中检查纠偏;同时井圈可以用来阻挡石渣掉入基坑内,保证人工的操作安全
c)根据业主提供的水准点及
