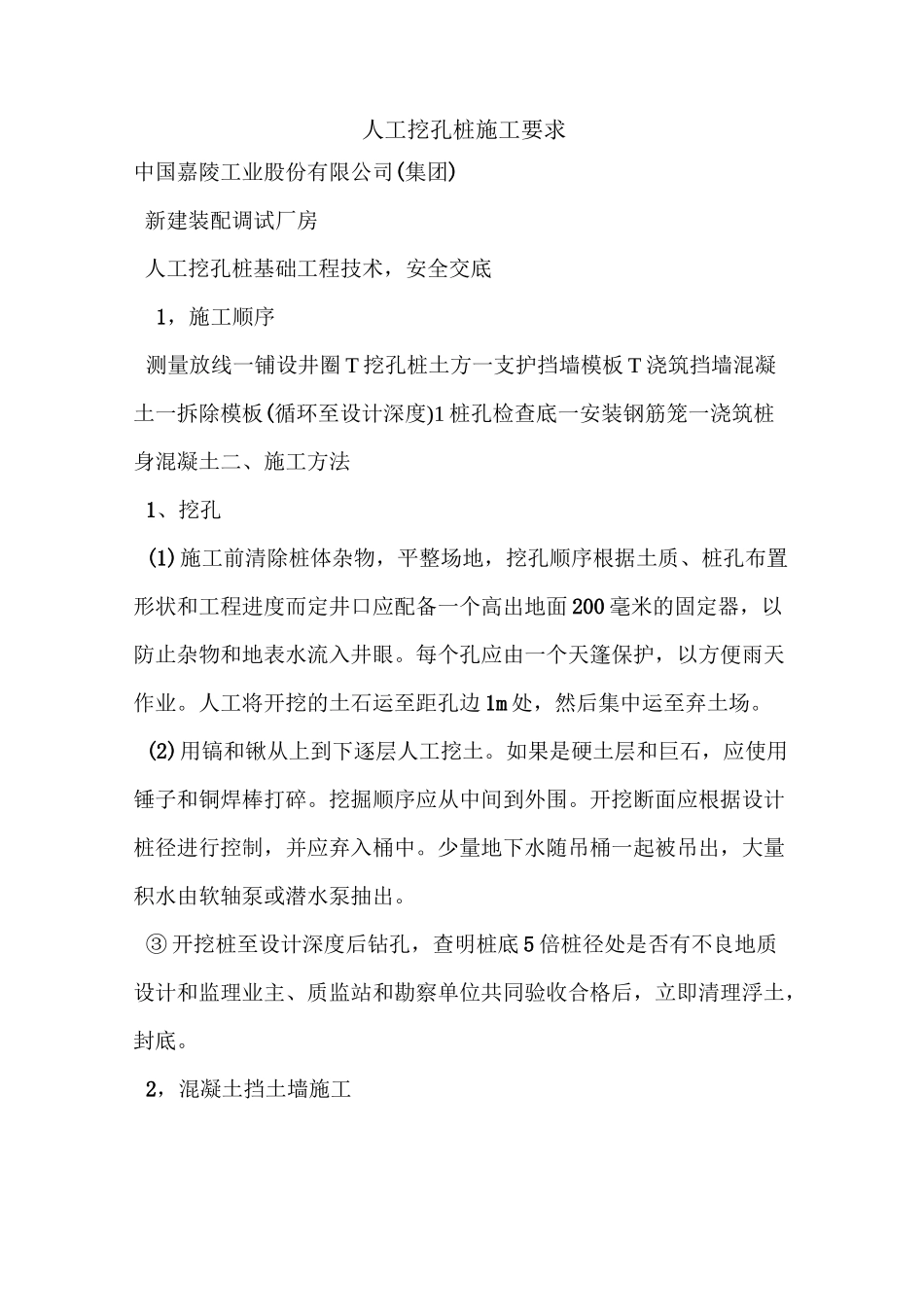

人工挖孔桩施工要求中国嘉陵工业股份有限公司(集团)新建装配调试厂房人工挖孔桩基础工程技术,安全交底1,施工顺序测量放线一铺设井圈T挖孔桩土方一支护挡墙模板T浇筑挡墙混凝土一拆除模板(循环至设计深度)1桩孔检查底一安装钢筋笼一浇筑桩身混凝土二、施工方法1、挖孔(1)施工前清除桩体杂物,平整场地,挖孔顺序根据土质、桩孔布置形状和工程进度而定井口应配备一个高出地面200毫米的固定器,以防止杂物和地表水流入井眼
每个孔应由一个天篷保护,以方便雨天作业
人工将开挖的土石运至距孔边1m处,然后集中运至弃土场
(2)用镐和锹从上到下逐层人工挖土
如果是硬土层和巨石,应使用锤子和铜焊棒打碎
挖掘顺序应从中间到外围
开挖断面应根据设计桩径进行控制,并应弃入桶中
少量地下水随吊桶一起被吊出,大量积水由软轴泵或潜水泵抽出
③开挖桩至设计深度后钻孔,查明桩底5倍桩径处是否有不良地质设计和监理业主、质监站和勘察单位共同验收合格后,立即清理浮土,封底

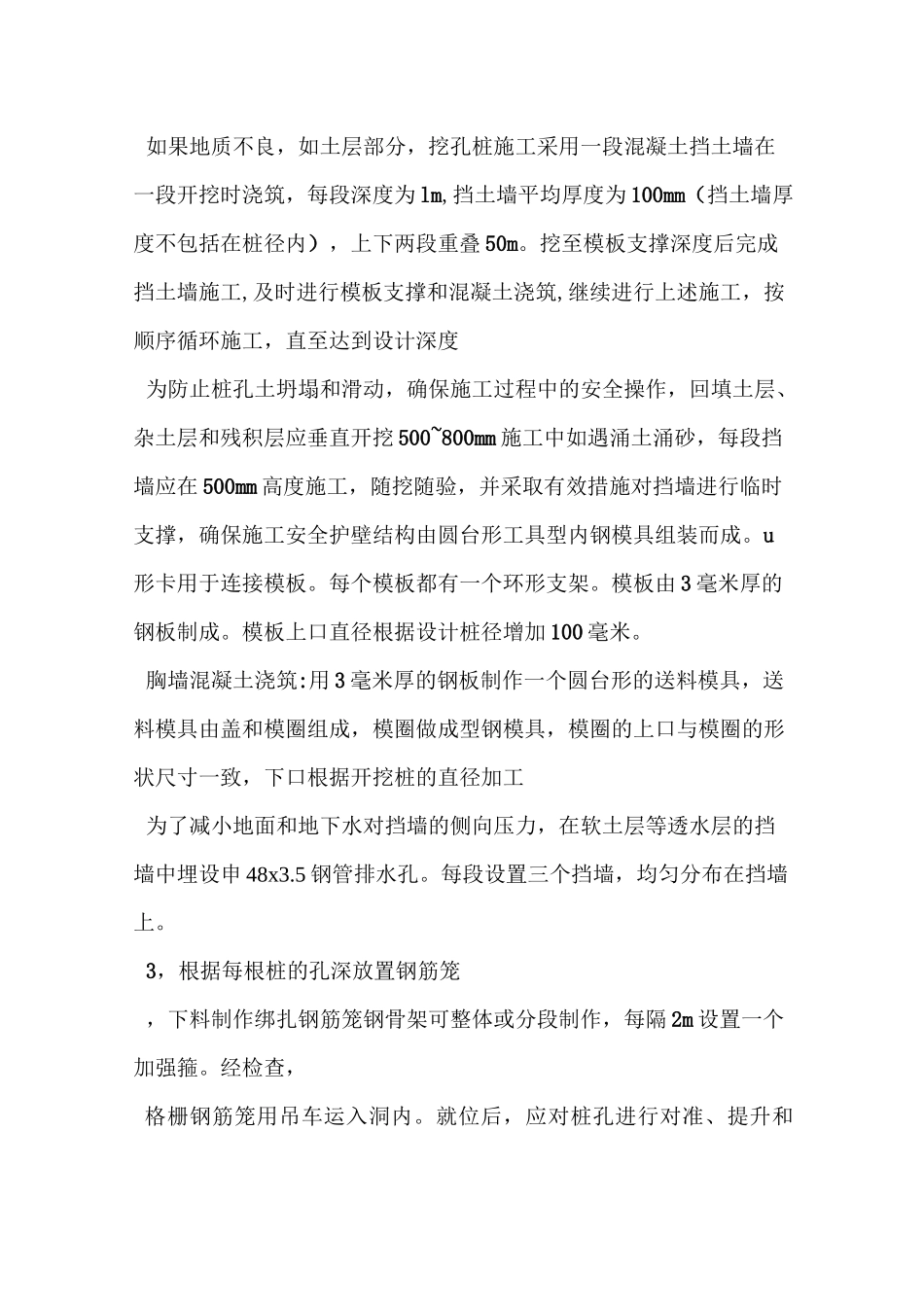

2,混凝土挡土墙施工如果地质不良,如土层部分,挖孔桩施工采用一段混凝土挡土墙在一段开挖时浇筑,每段深度为lm,挡土墙平均厚度为100mm(挡土墙厚度不包括在桩径内),上下两段重叠50m
挖至模板支撑深度后完成挡土墙施工,及时进行模板支撑和混凝土浇筑,继续进行上述施工,按顺序循环施工,直至达到设计深度为防止桩孔土坍塌和滑动,确保施工过程中的安全操作,回填土层、杂土层和残积层应垂直开挖500~800mm施工中如遇涌土涌砂,每段挡墙应在500mm高度施工,随挖随验,并采取有效措施对挡墙进行临时支撑,确保施工安全护壁结构由圆台形工具型内钢模具组装而成
u形卡用于连接模板
每个模板都有一个环形支架
模板由3毫米厚的钢板制成
模板上口直径根据设计桩径增加100毫米

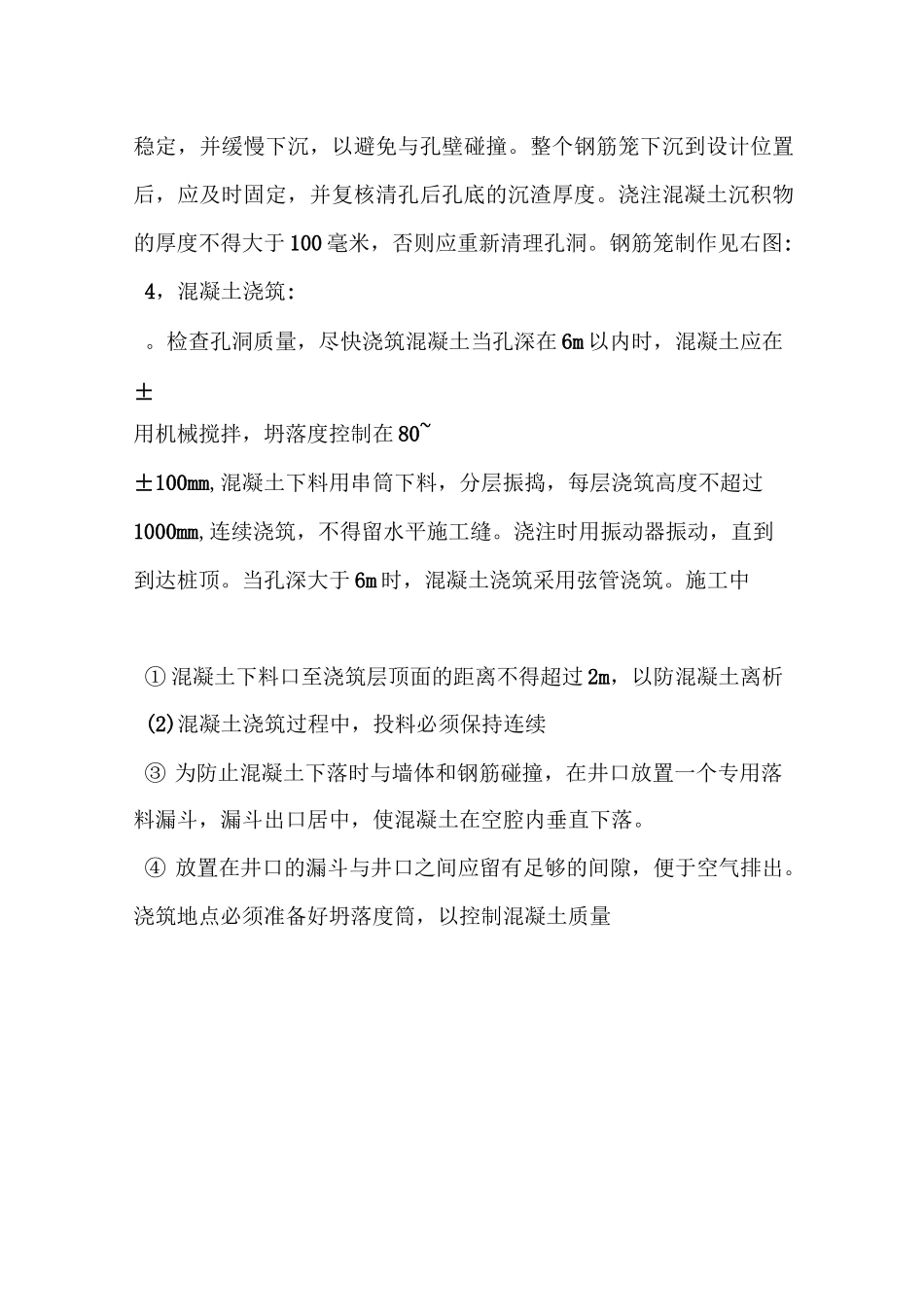

胸墙混凝土浇筑:用3毫米厚的钢板制作一个圆台形的送料模具,送料模具由盖和模圈组成,模圈做成型钢模具,模
