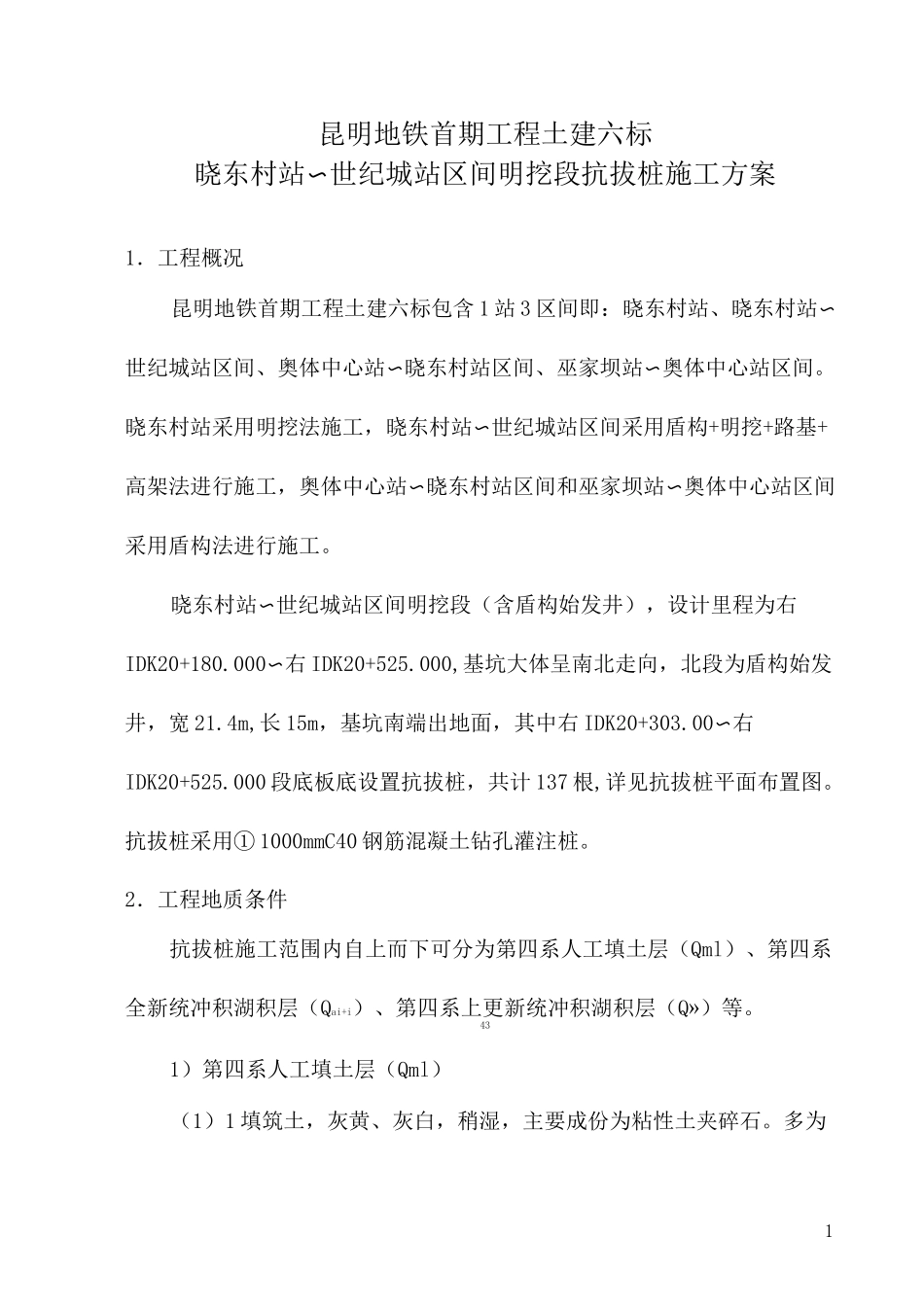

1昆明地铁首期工程土建六标晓东村站〜世纪城站区间明挖段抗拔桩施工方案1.工程概况昆明地铁首期工程土建六标包含1站3区间即:晓东村站、晓东村站〜世纪城站区间、奥体中心站〜晓东村站区间、巫家坝站〜奥体中心站区间
晓东村站采用明挖法施工,晓东村站〜世纪城站区间采用盾构+明挖+路基+高架法进行施工,奥体中心站〜晓东村站区间和巫家坝站〜奥体中心站区间采用盾构法进行施工
晓东村站〜世纪城站区间明挖段(含盾构始发井),设计里程为右IDK20+180
000〜右IDK20+525
000,基坑大体呈南北走向,北段为盾构始发井,宽21
4m,长15m,基坑南端出地面,其中右IDK20+303
00〜右IDK20+525
000段底板底设置抗拔桩,共计137根,详见抗拔桩平面布置图
抗拔桩采用①1000mmC40钢筋混凝土钻孔灌注桩
2.工程地质条件抗拔桩施工范围内自上而下可分为第四系人工填土层(Qml)、第四系全新统冲积湖积层(Qai+i)、第四系上更新统冲积湖积层(Q»)等
431)第四系人工填土层(Qml)(1)1填筑土,灰黄、灰白,稍湿,主要成份为粘性土夹碎石

多为昆明地铁首期工程土建六标晓东村站~世纪城站区间明挖段抗拔桩施工方案32路基填筑层,呈稍密〜密实状态
属II级普通土
在全段表层大部分布

分布在昆明地铁首期工程土建六标晓东村站~世纪城站区间明挖段抗拔桩施工方案3137/4/1=35天,计划完工日期2010年6月25日全部完工
总体施工顺序为由大里程向小里程依次钻进
5.钻孔灌注桩施工方案5
1施工工艺桩基施工前平整施工场地,钻机就位后要求垫平垫稳
先试桩,测定孔径、孔型、垂直度变形情况,重点确定钻孔过程中泥浆性能参数
连续钻孔相邻两桩间距超过4m,否则跳桩施工,钻孔灌注桩施工工艺见流程图:昆明地铁首期工程土建六标晓东村站~世纪城站区间明挖段抗拔桩施工方案4昆明地铁首期工程土建
