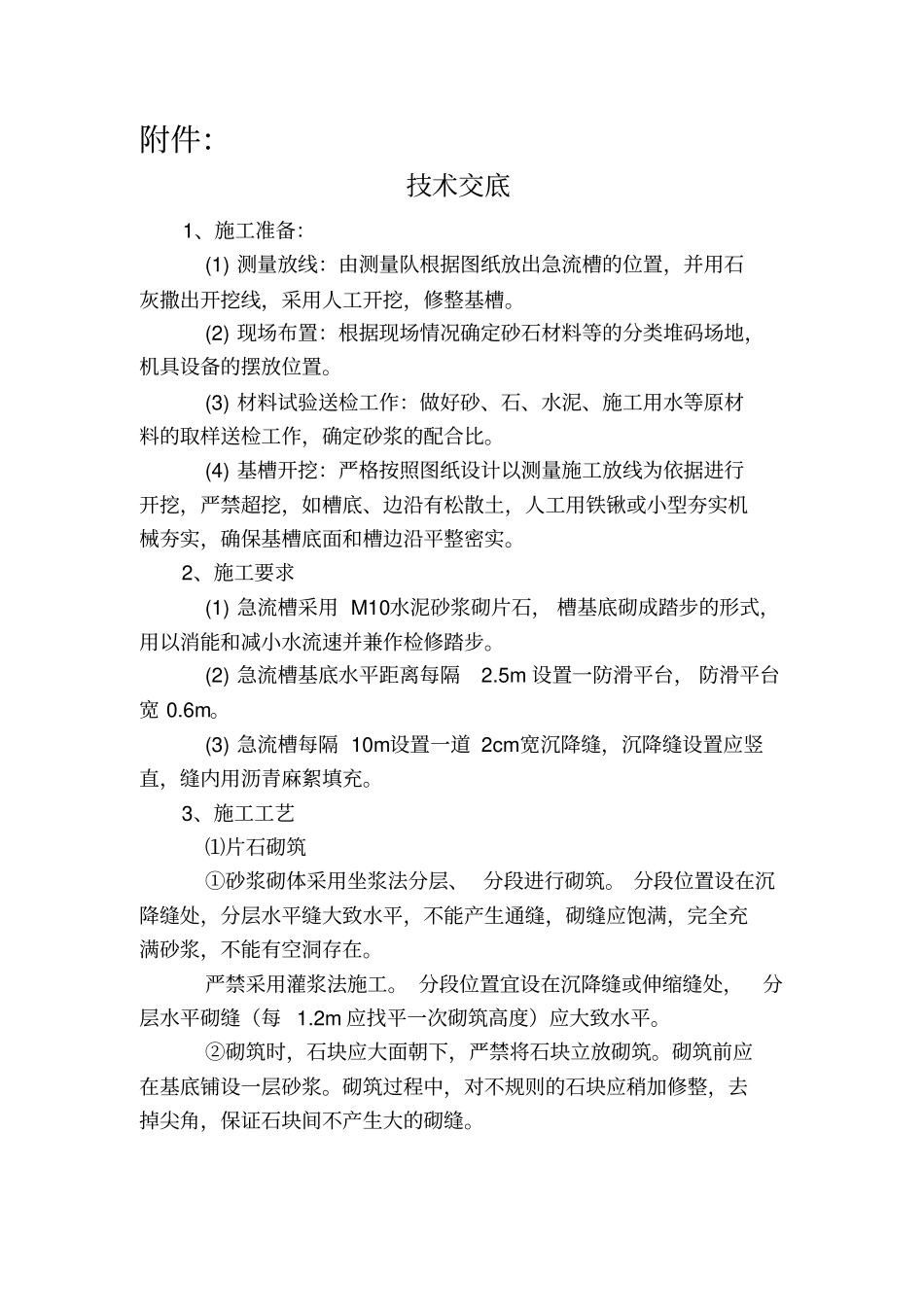

技术交底书技术交底书表格编号1809项目名称第页共页交底编号工程名称设计文件图号施工部位交底日期技术交底内容:见附件附件及附图:见附件附件:技术交底1、施工准备:(1)测量放线:由测量队根据图纸放出急流槽的位置,并用石灰撒出开挖线,采用人工开挖,修整基槽
(2)现场布置:根据现场情况确定砂石材料等的分类堆码场地,机具设备的摆放位置
(3)材料试验送检工作:做好砂、石、水泥、施工用水等原材料的取样送检工作,确定砂浆的配合比
(4)基槽开挖:严格按照图纸设计以测量施工放线为依据进行开挖,严禁超挖,如槽底、边沿有松散土,人工用铁锹或小型夯实机械夯实,确保基槽底面和槽边沿平整密实
2、施工要求(1)急流槽采用M10水泥砂浆砌片石,槽基底砌成踏步的形式,用以消能和减小水流速并兼作检修踏步
(2)急流槽基底水平距离每隔2
5m设置一防滑平台,防滑平台宽0
(3)急流槽每隔10m设置一道2cm宽沉降缝,沉降缝设置应竖直,缝内用沥青麻絮填充
3、施工工艺⑴片石砌筑①砂浆砌体采用坐浆法分层、分段进行砌筑
分段位置设在沉降缝处,分层水平缝大致水平,不能产生通缝,砌缝应饱满,完全充满砂浆,不能有空洞存在
严禁采用灌浆法施工
分段位置宜设在沉降缝或伸缩缝处,分层水平砌缝(每1
2m应找平一次砌筑高度)应大致水平
②砌筑时,石块应大面朝下,严禁将石块立放砌筑
砌筑前应在基底铺设一层砂浆
砌筑过程中,对不规则的石块应稍加修整,去掉尖角,保证石块间不产生大的砌缝
③砌体外露面要选用大面平整的片石砌筑,各砌块的砌缝应相互错开,表面砌缝宽度不得大于4cm,三角缝内切圆直径小于7cm
两层间竖向错缝不得小于8cm
并在面石砌筑完毕时,砌筑作业人员应沿石缝随即剔出2~3cm深的勾缝所需的凹槽
④严禁贴缝、空洞、通缝、叠砌和浮塞
做到“石石有缝,缝缝有浆”

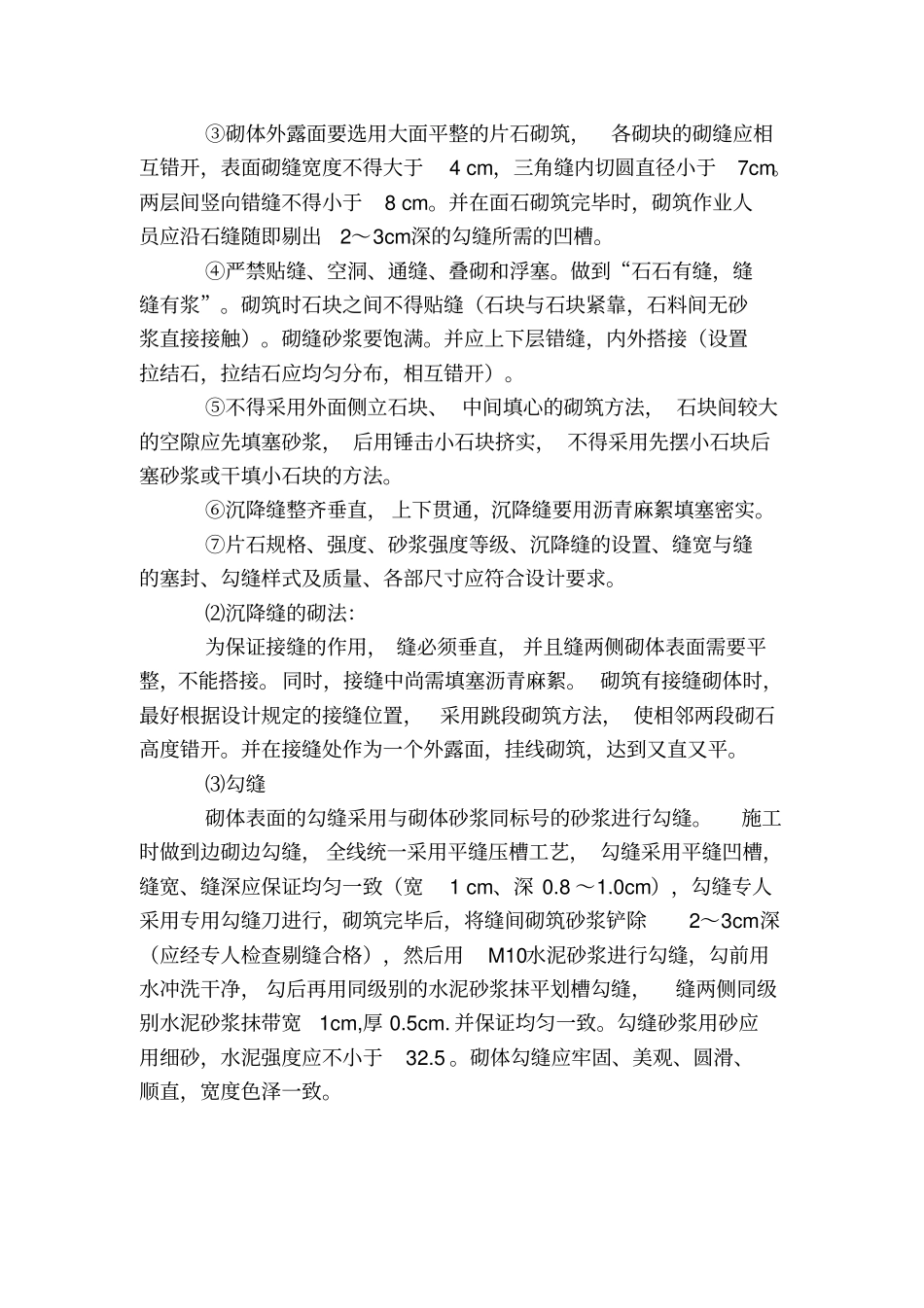

砌筑时石块之间不得贴缝(石块与石块紧靠,石料间无砂
