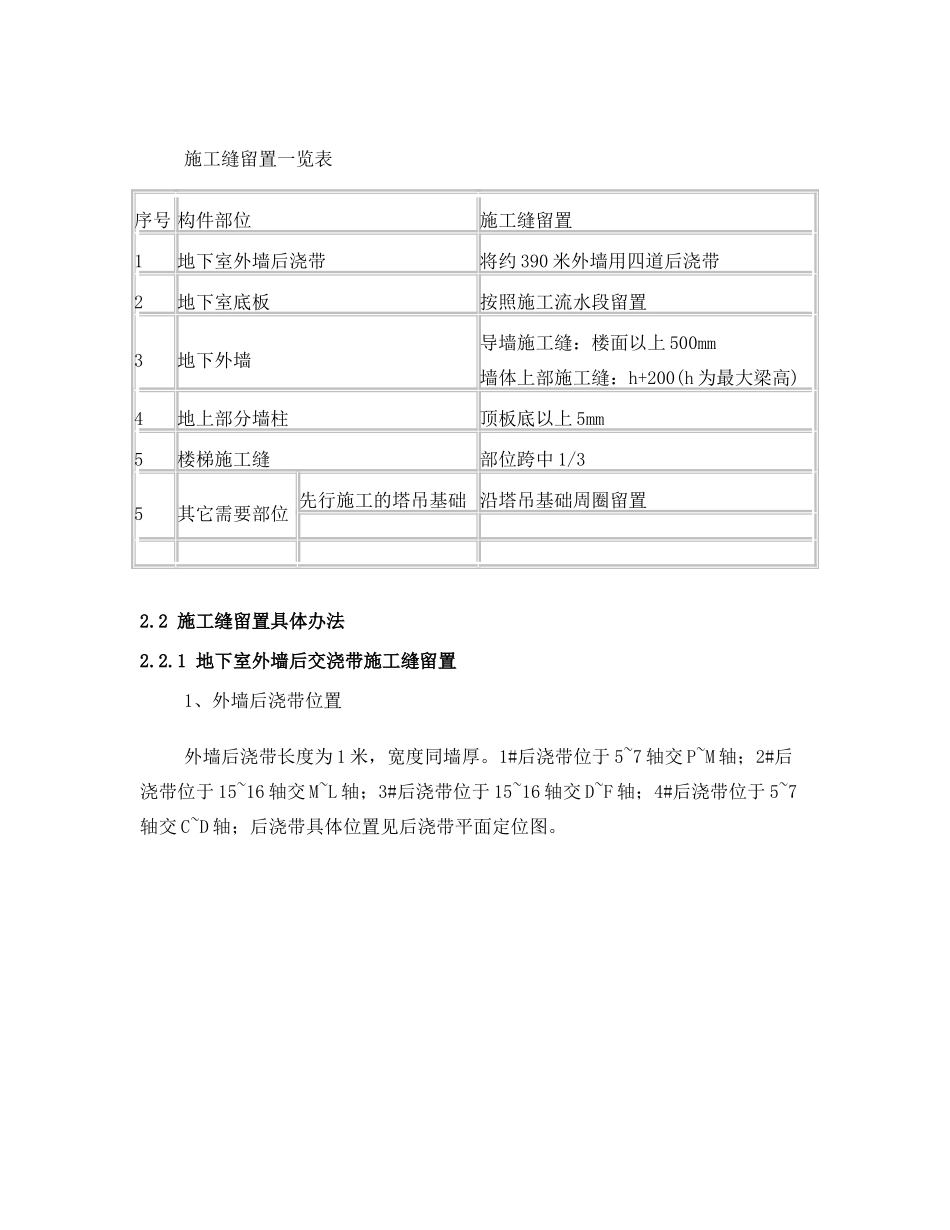

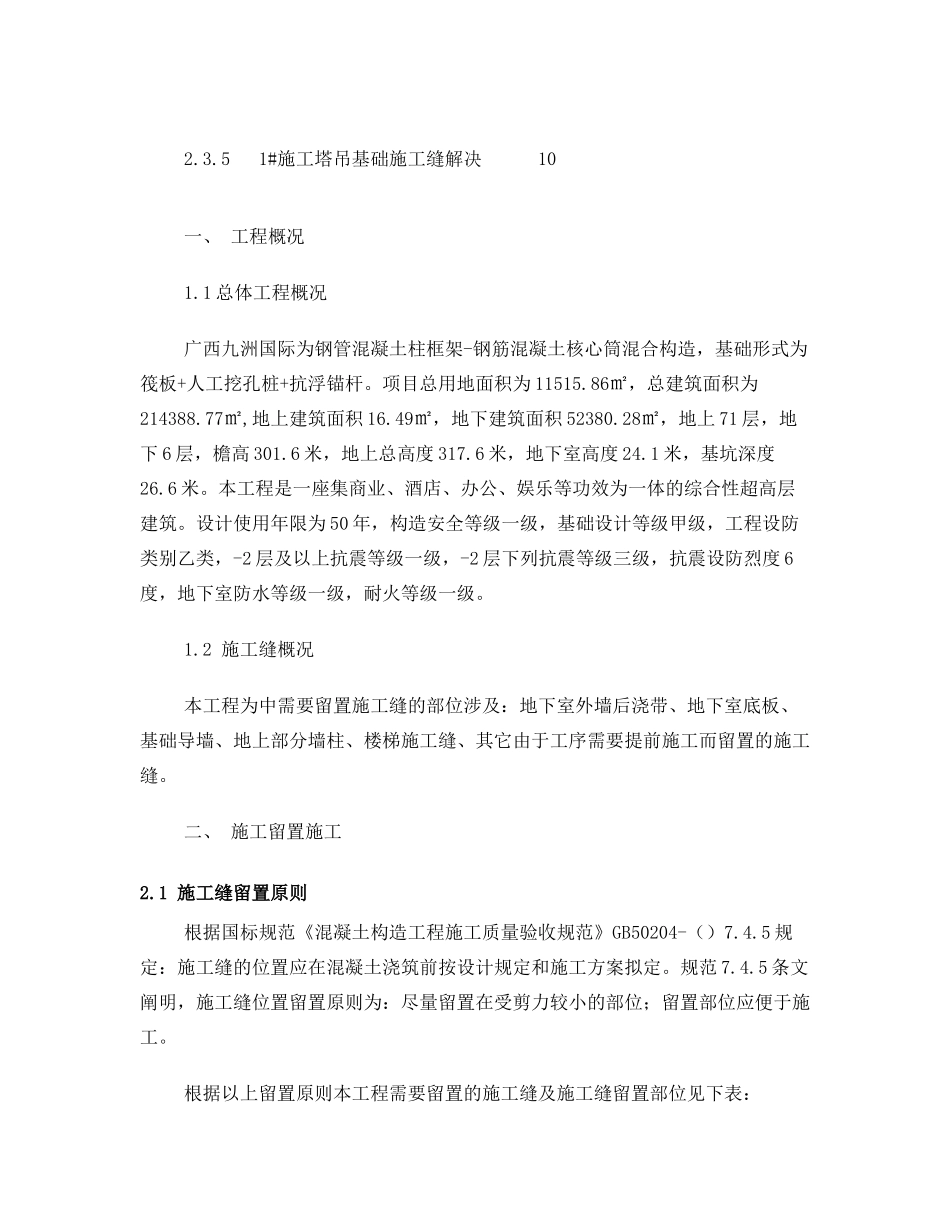

目录一、工程概况11、总体工程概况12、施工缝概况2二、施工留置施工22.1施工缝留置原则22.2施工缝留置具体办法32.2.1地下室外墙后交浇带施工缝留置32.2.2地下室底板施工缝留置52.2.3地下室外墙施工缝留置62.2.4地上部分墙、柱施工缝留置72.2.5楼梯施工缝留置82.2.61#施工塔吊基础施工缝留置82.3施工缝留解决92.3.1外墙后浇带处施工缝解决92.3.2地下室底板施工缝解决92.3.3地下外墙施工缝、地上墙柱施工缝解决92.3.4楼梯处施工缝解决102.3.51#施工塔吊基础施工缝解决10一、工程概况1.1总体工程概况广西九洲国际为钢管混凝土柱框架-钢筋混凝土核心筒混合构造,基础形式为筏板+人工挖孔桩+抗浮锚杆。项目总用地面积为11515.86㎡,总建筑面积为214388.77㎡,地上建筑面积16.49㎡,地下建筑面积52380.28㎡,地上71层,地下6层,檐高301.6米,地上总高度317.6米,地下室高度24.1米,基坑深度26.6米。本工程是一座集商业、酒店、办公、娱乐等功效为一体的综合性超高层建筑。设计使用年限为50年,构造安全等级一级,基础设计等级甲级,工程设防类别乙类,-2层及以上抗震等级一级,-2层下列抗震等级三级,抗震设防烈度6度,地下室防水等级一级,耐火等级一级。1.2施工缝概况本工程为中需要留置施工缝的部位涉及:地下室外墙后浇带、地下室底板、基础导墙、地上部分墙柱、楼梯施工缝、其它由于工序需要提前施工而留置的施工缝。二、施工留置施工2.1施工缝留置原则根据国标规范《混凝土构造工程施工质量验收规范》GB50204-()7.4.5规定:施工缝的位置应在混凝土浇筑前按设计规定和施工方案拟定。规范7.4.5条文阐明,施工缝位置留置原则为:尽量留置在受剪力较小的部位;留置部位应便于施工。根据以上留置原则本工程需要留置的施工缝及施工缝留置部位见下表:施工缝留置一览表序号构件部位施工缝留置1地下室外墙后浇带将约390米外墙用四道后浇带2地下室底板按照施工流水段留置3地下外墙导墙施工缝:楼面以上500mm墙体上部施工缝:h+200(h为最大梁高)4地上部分墙柱顶板底以上5mm5楼梯施工缝部位跨中1/35其它需要部位先行施工的塔吊基础沿塔吊基础周圈留置2.2施工缝留置具体办法2.2.1地下室外墙后交浇带施工缝留置1、外墙后浇带位置外墙后浇带长度为1米,宽度同墙厚。1#后浇带位于5~7轴交P~M轴;2#后浇带位于15~16轴交M~L轴;3#后浇带位于15~16轴交D~F轴;4#后浇带位于5~7轴交C~D轴;后浇带具体位置见后浇带平面定位图。2、施工缝处做法1)混凝土浇筑前,在后浇带两侧沿墙统高设立网格钢丝网片(网格尺寸为0.5mm*0.5mm,钢丝直径为1mm)拦截混凝土。见下图示。外墙后浇带位置立面图2)模板拆除后于后浇带外侧砌筑1m宽与外墙等高的120mm宽墙(作为防水的基层,兼做外墙浇筑时砖胎膜),墙体长度为1200mm。该处120mm墙砌筑材料采用原则水泥砖,砂浆采用M7.5水泥砂浆。墙体砌筑完毕后双面抹灰,压平、抹光,后砌墙与混凝土交界处抹成圆角。抹灰厚度15mm,材料同砌筑砂浆(M7.5水泥砂浆)。砌筑过程随砌随抹平,砌筑过程中在墙体外侧搭设脚手架协助施工。详见下图。3)防水施工完毕后在后浇带位置防水外侧砌筑240mm宽墙体。砌筑材料采用原则水泥砖,砂浆采用M7.5水泥砂浆。墙体长度没边超出后浇带300mm即墙体长度高度为mm。2.2.2地下室底板施工缝留置地下室底板施工缝按照施工流水段划分,施工缝中预留400mm(宽)*3mm(厚)止水钢板,长度沿施工缝周圈闭合设立。施工流水段见下图。2.2.3地下室外墙施工缝留置按照《钢筋混凝土构造设计阐明》图7地下室迎水壁板施工缝及止水带规定,外墙施工缝设立于500mm高导墙处及板顶下:h+200mm处(h为楼层最大梁高)。施工缝处均设立止水钢板,止水钢板规格为300mm(长)*3mm厚。详见下图:2.2.4地上部分墙、柱施工缝留置本工程为我公司重点工程,我公司创优目的为:争创“鲁班奖”或“詹天佑大奖”,为确保工程质量及外观质量,参考类似获奖工程,本工程墙柱施工缝留置位置为:板底上5mm。2.2.5楼梯施工缝留置根据规范规定及有关经验,本工程楼梯施工缝位置设立在楼梯跨中1/3部位。留置位置详见下图。楼梯施工缝留置位置示意图2.2.61#施工塔吊基础施工缝留置1#塔吊...
