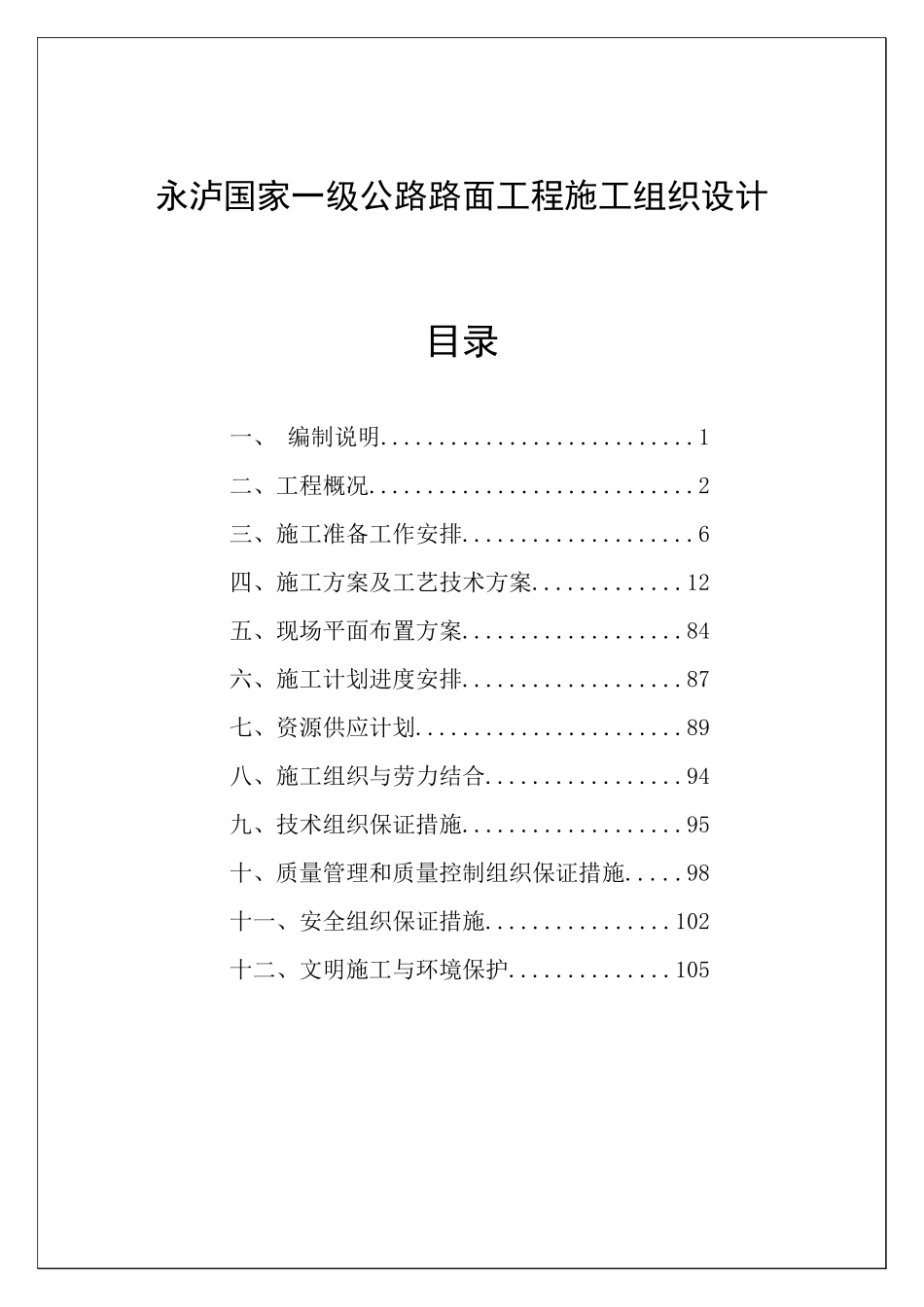

永泸国家一级公路路面工程施工组织设计目录一、 编制说明...........................1二、工程概况............................2三、施工准备工作安排....................6四、施工方案及工艺技术方案.............12五、现场平面布置方案...................84六、施工计划进度安排...................87七、资源供应计划.......................89八、施工组织与劳力结合.................94九、技术组织保证措施...................95十、质量管理和质量控制组织保证措施.....98十一、安全组织保证措施................102十二、文明施工与环境保护..............105一、 编制说明1. 根据与业主(建设单位)签署的施工承包合同书,特制定本施工组织设计。2. 本施工组织设计的编制以公司现有的施工技术力量和历年来路面工程的施工经验作为基点,以总工期 8 个月,即 2004 年 4 月初至 2004 年 12 月底作为控制进度目标,统筹考虑全线的施工工艺,现场布置以及施工进度计划。3. 施工组织设计中列出的工、料、机具设备等计划,仅作为指导施工时参考用,不作为最后的供应计划。其各项数量如有出入时,应以施工预算为准。4. 本施工组织设计的编制以下列文件和资料为依据:1) 施工承包合同书;2) 永泸一级公路技术规范;3) 施工图变更设计文件(共三册);4) 《公路路面基层施工技术规范》(JTJ 034-2000);5) 《公路工程水泥混凝土试验规程》(JTJ 053-94);6) 《公路工程石料试验规程》(JTJ 054-94);7) 《公路工程无机结合料稳定材料试验规程》(JTJ 057-94);8) 《公路工程集料试验规程》(JTJ 058-99);9) 《公路路基路面现场测试规程》(JTJ 059-95);10)《公路工程质量检验评定标准》(JTJ 071-98);11)《公路工程施工安全技术规程》(JTJ 076-95);12)《水泥混凝土路面施工规范》(JTG F30-2003);13)业主、监理组、总公司下发的相关文件。5. 本施工组织设计已于 2004 年 3 月 18 日在项目部的专门会议上通过,由项目部负责组织协调即刻成立的各路面施工队实施。各路面施工队可针对本队施工的任务和单项工程做出更加具体的、可行的施工措施、方法指导现场施工,其方案作为本施工组织设计的完善和补充,并上报监理工程师审批。二、工程概况1. 沿途位置与路线长度本 公 路 工 程 项 目 起 于 永 川 市 双 竹 镇 , 接 永 师 路 测 设 终 点K14+000。路线经石脚道...
