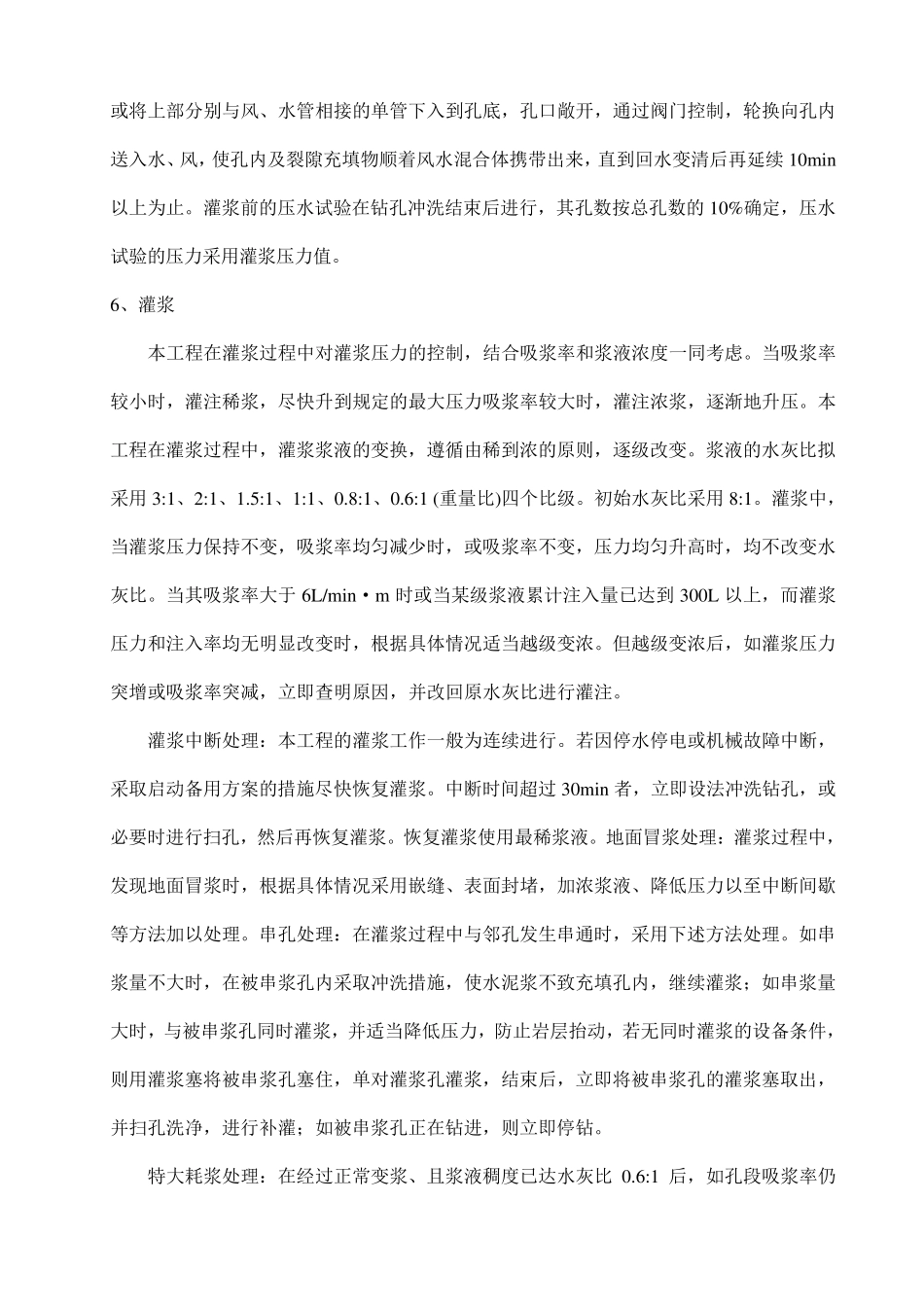

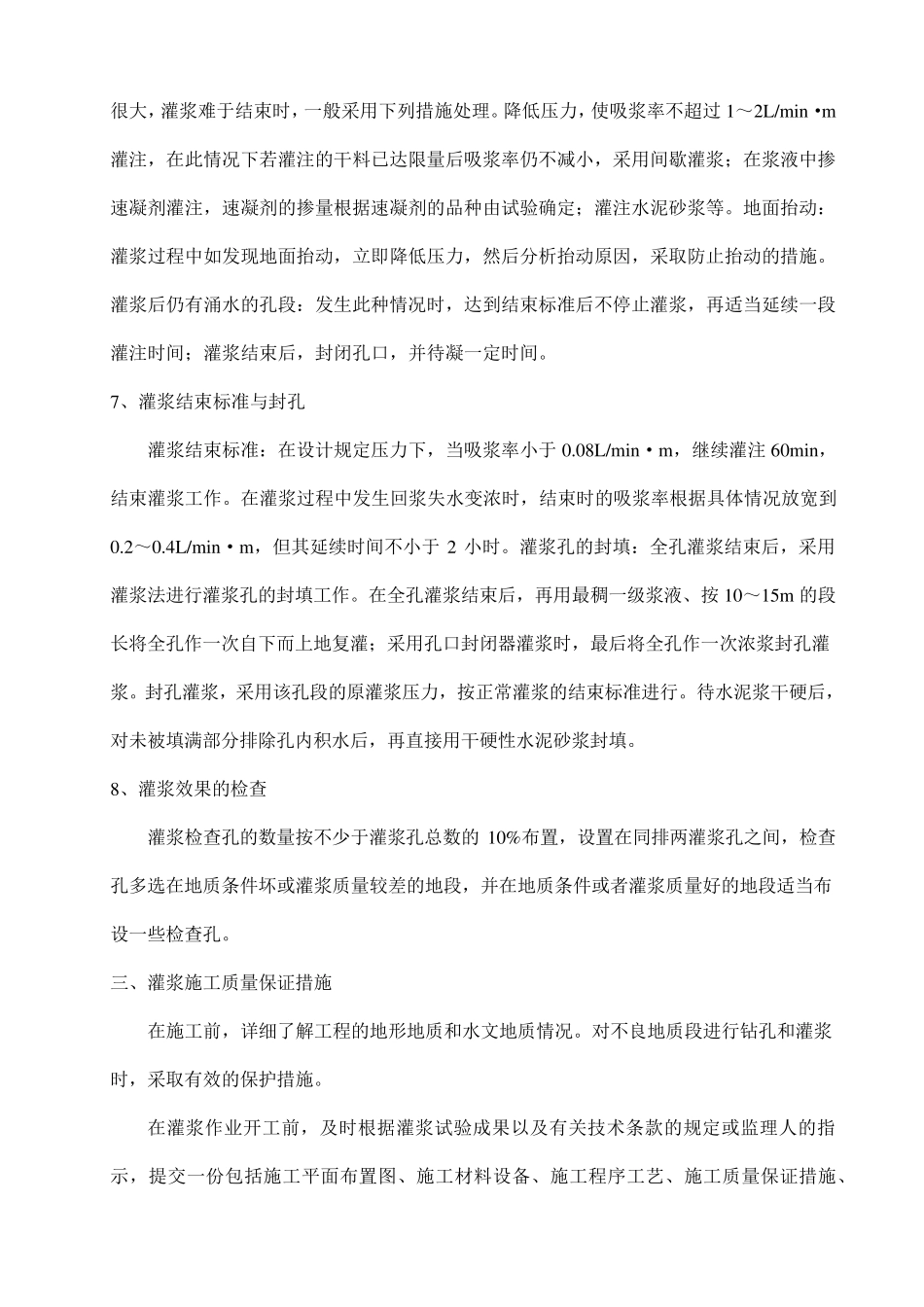

岩石层帷幕灌浆专项施工方案 本工程采用Φ2
5 挤压式钻机成孔,岩石层帷幕灌浆防渗处理为双排梅花型布置,孔距 2m,灌浆深度要求深入相对不透水层(q<10Lu)以下 1
总共 50 个灌浆孔
据灌浆工程量及施工日生产能力要求,采用机械化灌浆施工工艺作业
其具体施工技术措施如下: 一、帷幕灌浆施工技术措施 本工程帷幕灌浆工程采用机械化灌浆施工工艺作业
1、灌浆孔布设 本工程灌浆孔的布设按设计孔位布置
2、灌浆施工次序 本工程灌浆施工次序分三序施工,遵循分序加密原则进行,间隔灌浆,并随着各灌浆孔的施工,及时地检查灌浆效果
3、灌浆施工方法 本工程灌浆施工根据孔深、地质条件、岩石完整性、漏水程度等实际情况,采用自上而下分段循环灌浆法,各灌段在灌浆结束前,浓浆(水灰比不大于 0
8)在允许最大灌浆压力下置换孔内稀浆后在该压力下闭浆,实施屏浆;当压力表回零后再松塞、启管,保证已经灌入的浆不会回流到孔内
全孔灌后再进行一次性复灌,防止漏灌
4、灌浆材料及压力 本工程灌浆材料按设计要求采用42
5#水泥浆灌注,灌浆压力通过现场灌浆试验确定,一般首段采用采用0
3MPa(土盖重),以下按 0
02 MPa 递增,直至压水试验吸水量小于10 Lu
5、钻孔冲洗和压水试验 在施工中,对灌浆孔钻孔进行统一编号,由测量人员放样定位,将孔位偏差控制在 10cm以内
本工程采用采用Φ2
5 挤压式钻机
钻孔结束后,及时对孔深、孔斜和孔底残留等进行检查
对检查结果未符合要求的,及时处理
灌浆孔在灌浆前先进行冲洗,以提高灌浆效果
冲洗方法采用单孔风水联合冲洗法实施:将具有一定压力的风、水两管同时下入或将上部分别与风、水管相接的单管下入到孔底,孔口敞开,通过阀门控制,轮换向孔内送入水、风,使孔内及裂隙充填物顺着风水混合体携带出来,直到回水变清后再延续 10min以上为止
灌浆前的压水试验在钻
