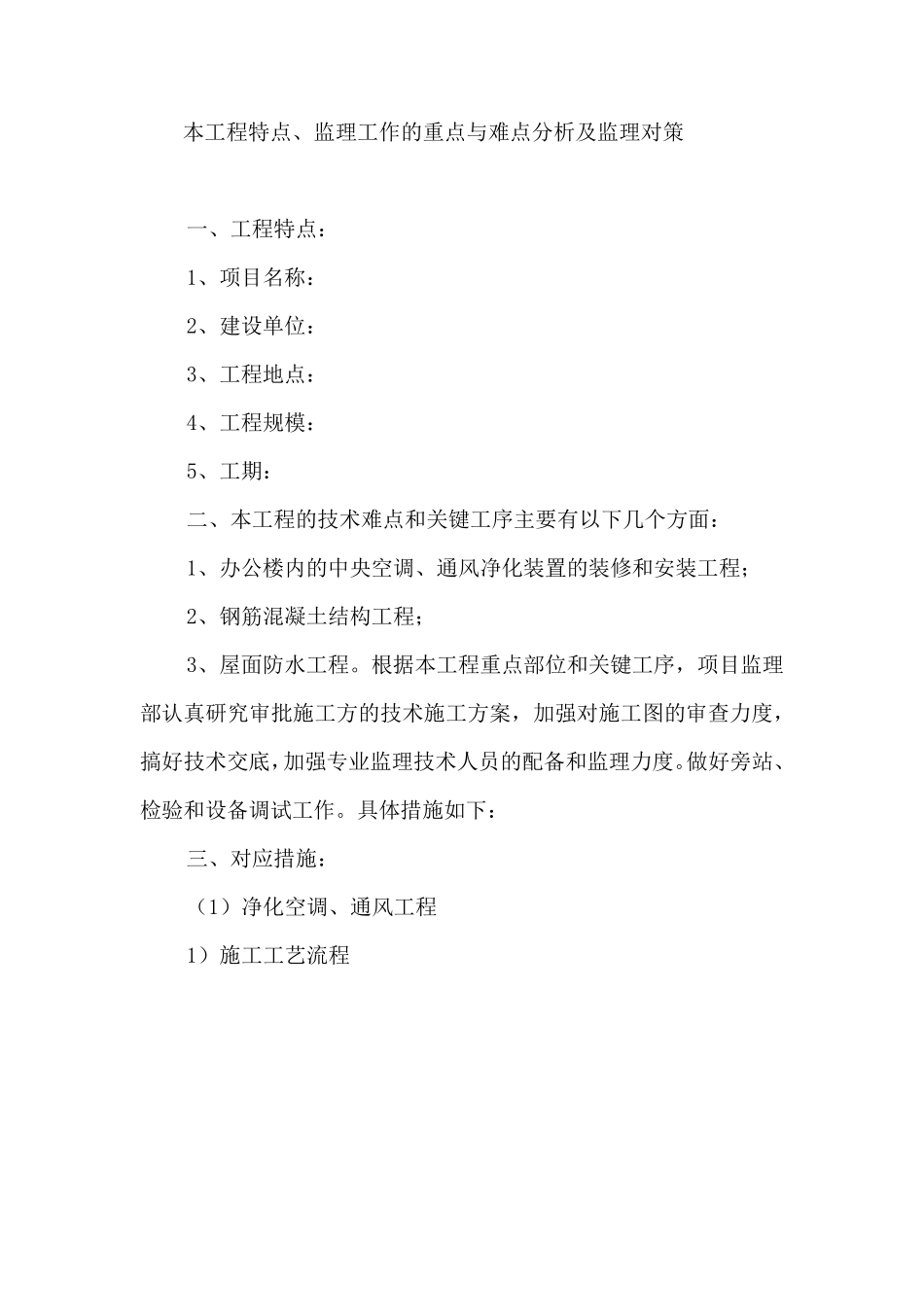

本工程特点、监理工作的重点与难点分析及监理对策 一、工程特点: 1、项目名称: 2、建设单位: 3、工程地点: 4、工程规模: 5、工期: 二、本工程的技术难点和关键工序主要有以下几个方面: 1、办公楼内的中央空调、通风净化装置的装修和安装工程; 2、钢筋混凝土结构工程; 3、屋面防水工程
根据本工程重点部位和关键工序,项目监理部认真研究审批施工方的技术施工方案,加强对施工图的审查力度,搞好技术交底,加强专业监理技术人员的配备和监理力度
做好旁站、检验和设备调试工作

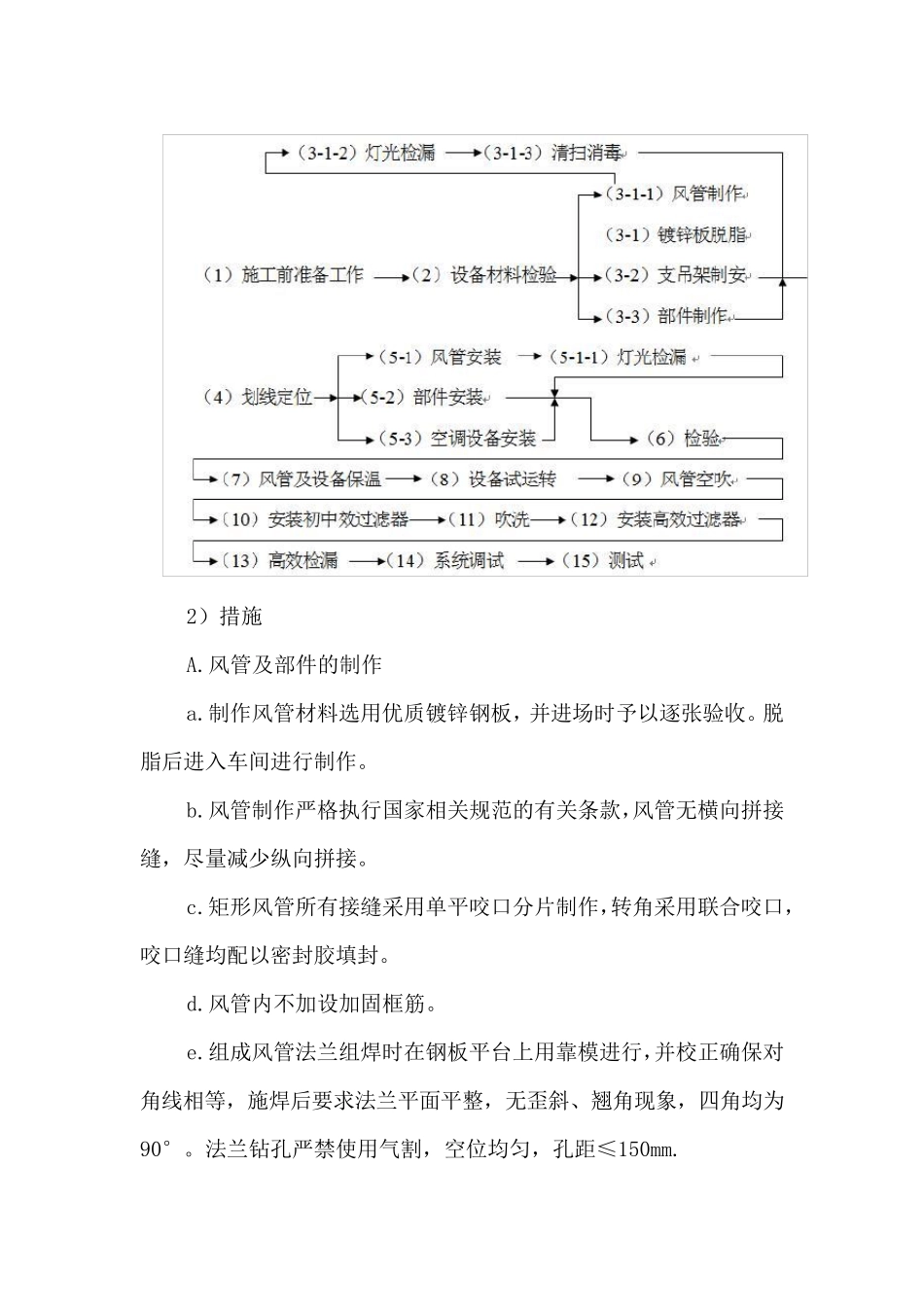

具体措施如下: 三、对应措施: (1)净化空调、通风工程 1)施工工艺流程 2)措施 A
风管及部件的制作 a
制作风管材料选用优质镀锌钢板,并进场时予以逐张验收
脱脂后进入车间进行制作
风管制作严格执行国家相关规范的有关条款,风管无横向拼接缝,尽量减少纵向拼接
矩形风管所有接缝采用单平咬口分片制作,转角采用联合咬口,咬口缝均配以密封胶填封
风管内不加设加固框筋
组成风管法兰组焊时在钢板平台上用靠模进行,并校正确保对角线相等,施焊后要求法兰平面平整,无歪斜、翘角现象,四角均为90°
法兰钻孔严禁使用气割,空位均匀,孔距≤150mm
风 管 与 法 兰 的 连 接 采 用 翻 边 衔 接 , 衔 接 部 位 在 法 兰 外 侧
装 配时 , 法 兰 平 面 与 风 管 或 部 件 的 中 心 线 应 互 相 垂 直 , 翻 边 平 整 不 得 有 孔洞 , 翻 边 宽 度 6~ 9mm, 不 得 遮 挡 螺 栓 孔
法 兰 内 边 尺 寸 允 许 差 +1~+3mm
螺 孔 互 换 允 差 ≤ 1mm
翻 边 处 裂 缝 和 孔 洞 处 于 密 封 胶 处 理
镀 锌 风 管 加 工 时 应 避 免 损 坏 镀 锌 层 , 擦 损 处 刷 磷 化 底 漆 一 道
